CASA | SECANI - RELATÓRIO DE VISITAS

}

Mês 1

}

Mês 2

}

Mês 3

}

Mês 4

Fiscalização Técnica CASA | SECANI

SE001

Relatório - 001

De 23/02 a 15/03/2026

Serviços Preliminares

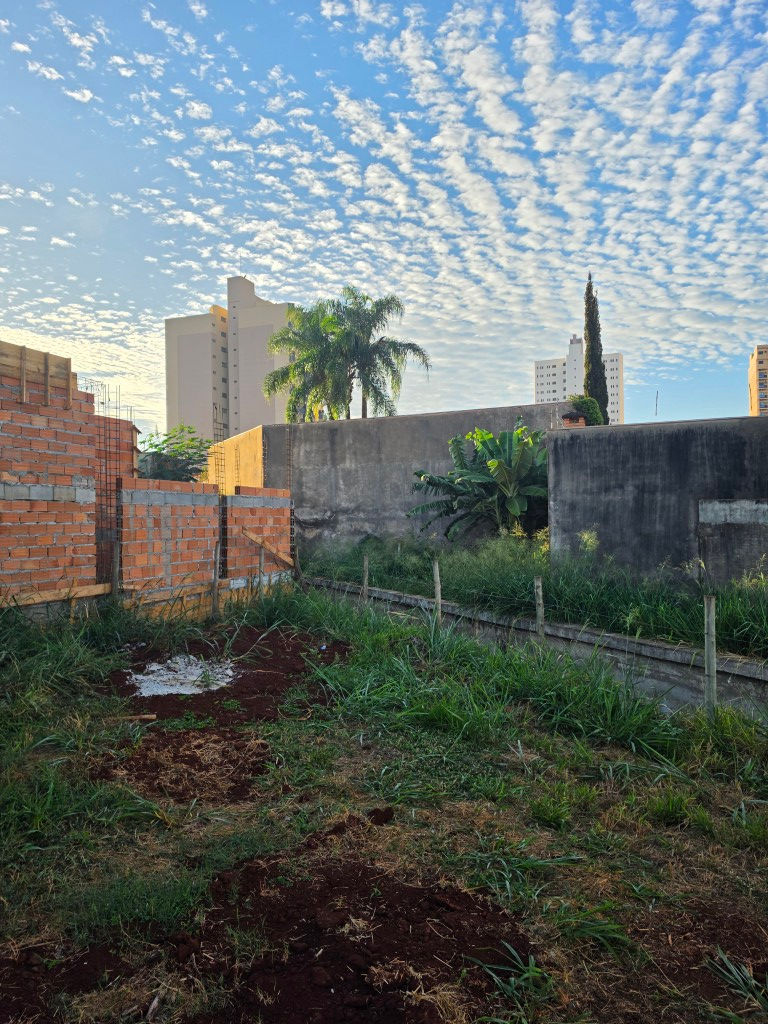

  • Muro de Arrimo - Em andamento

  • Embocamento do baldrame e blocos - Em andamento

  • Perfuração e Concretagem das estacas - OK

  • Limpeza do terreno - OK

  • Marcação das estacas - OK

  • Ligação da Energia - Ok

  • Lição de água  - Em andamento

SE002

Relatório - 002

De 16/03 a 31/03/2026

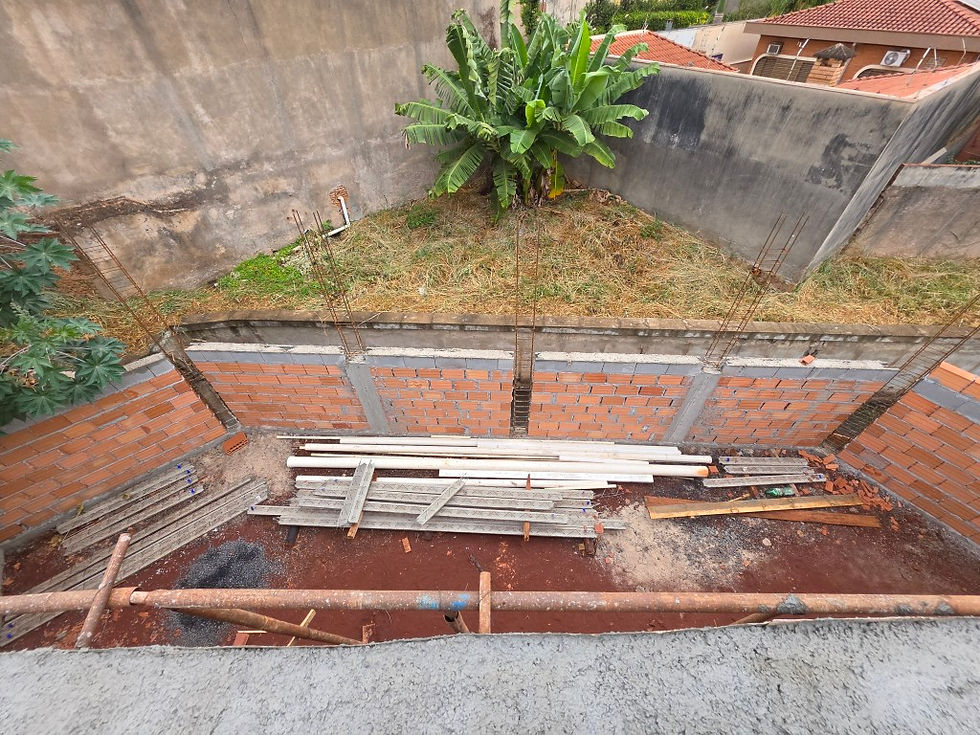

Serviços Preliminares

  • Muro de Arrimo - Em andamento

  • Baldrames - Em andamento

  • Lição de água  - Em andamento

SE003

Relatório - 003

De 01/04 a 15/04/2026

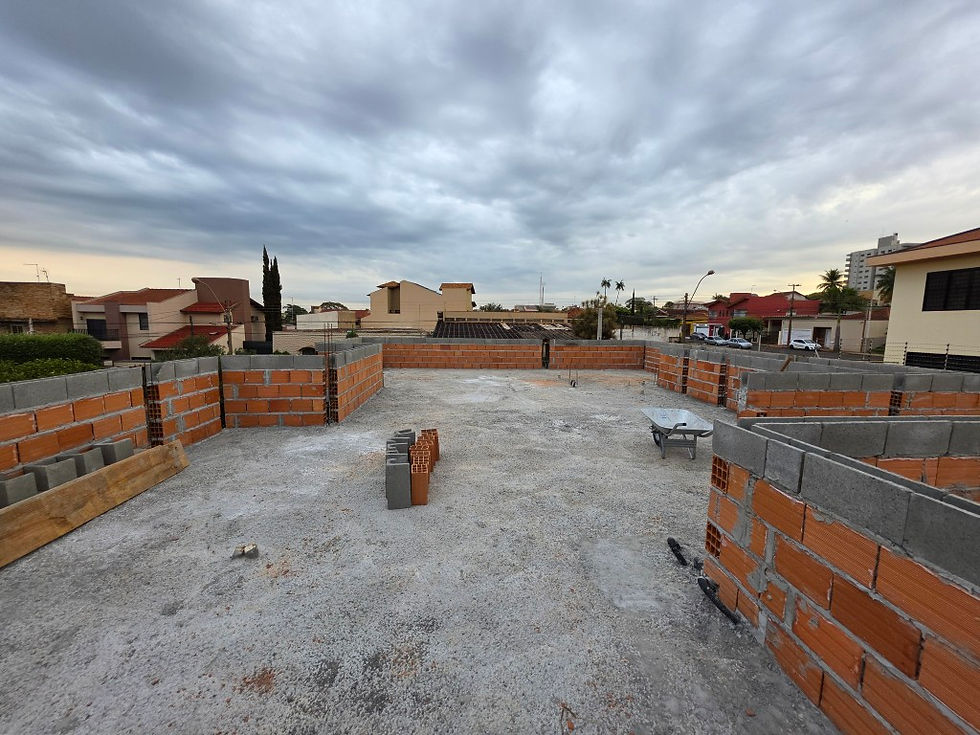

Serviços Preliminares

  • Muro de Arrimo - OK

  • Baldrames - OK

  • Lição de água  - OK

  • Impermeabilização - OK

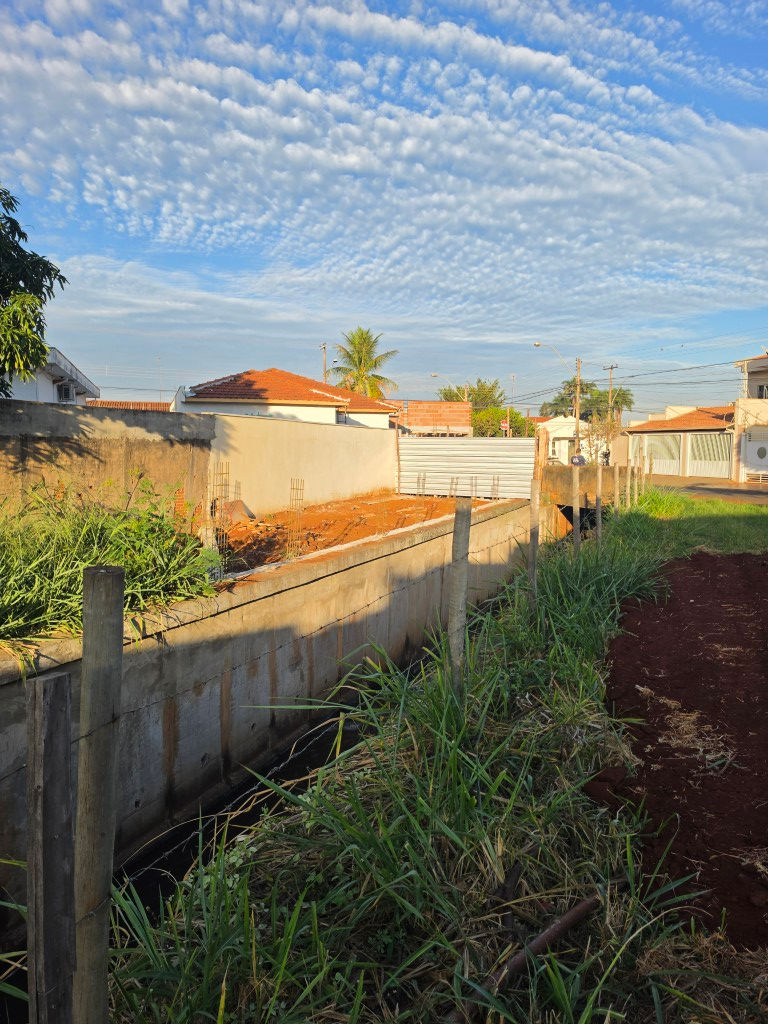

  • Infraestrutura de Esgoto - Em andamento

SE004

Relatório - 004

De 16/04 a 30/04/2026

Serviços Preliminares

  • Infraestrutura de Esgoto - OK

  • Aterro - OK

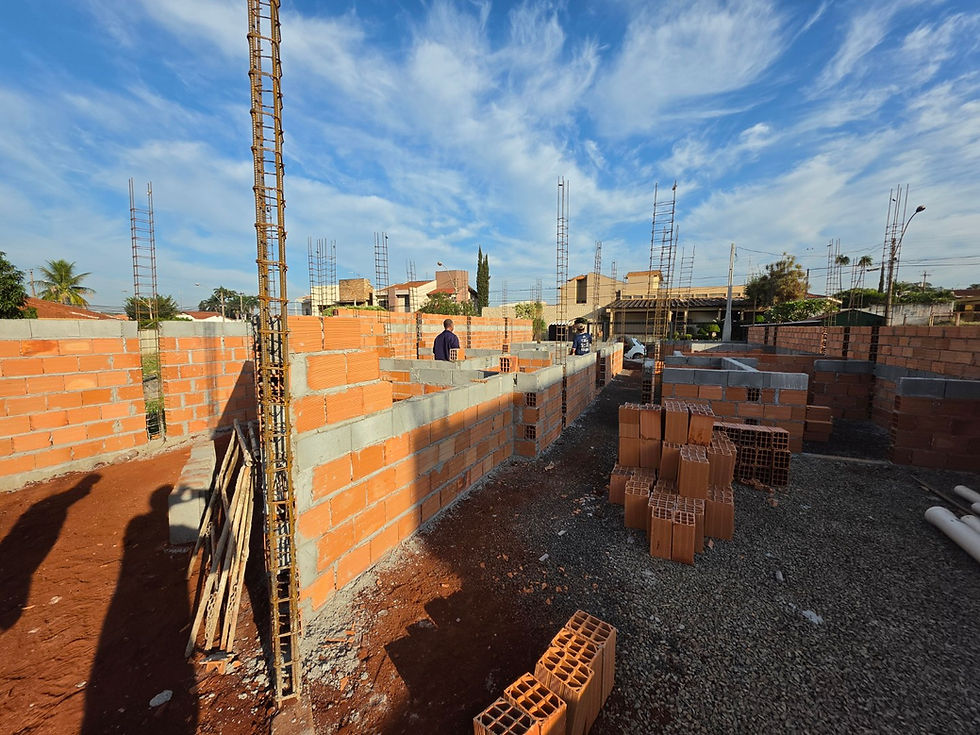

  • Alvenarias - Em andamento

SE005

Relatório - 005

De 01/05 a 15/05/2026

Serviços Preliminares

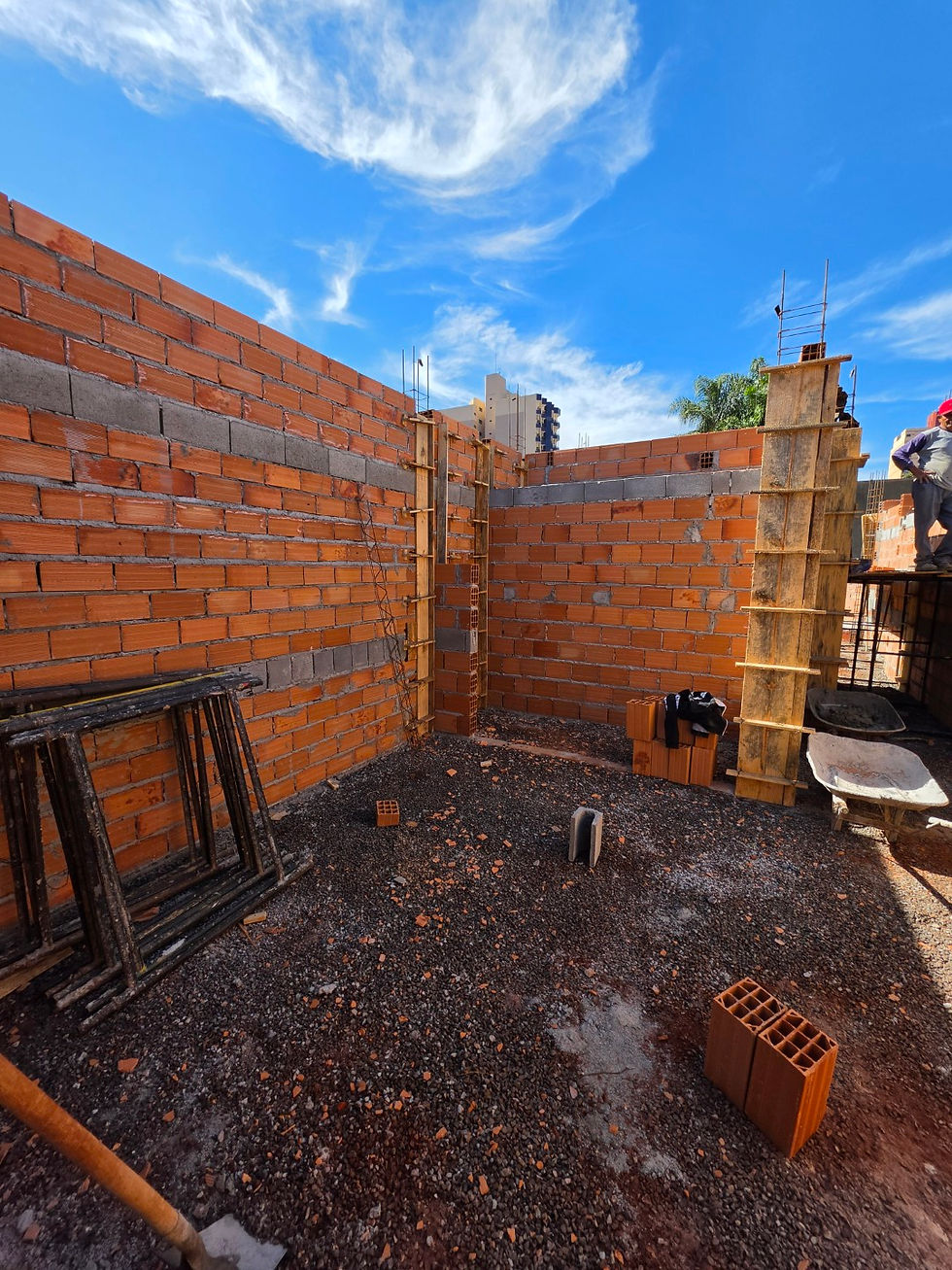

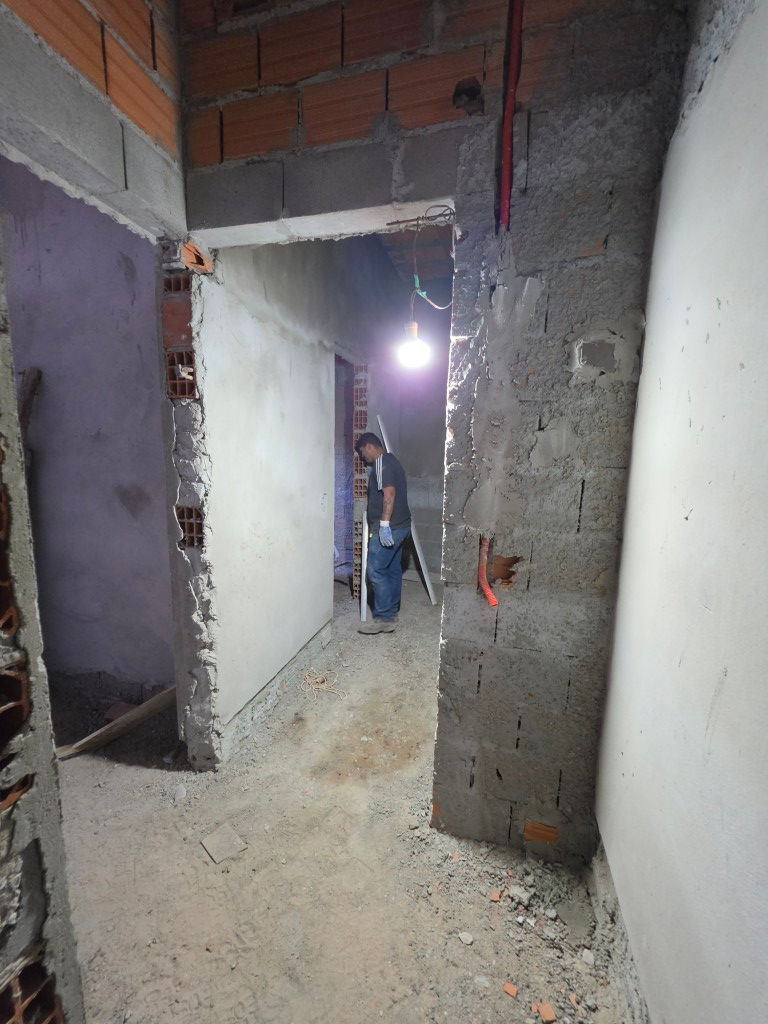

  • Alvenarias - Em andamento

  • Carpintaria - Em andamento

SE006

Relatório - 006

De 16/05 a 31/05/2026

Serviços Preliminares

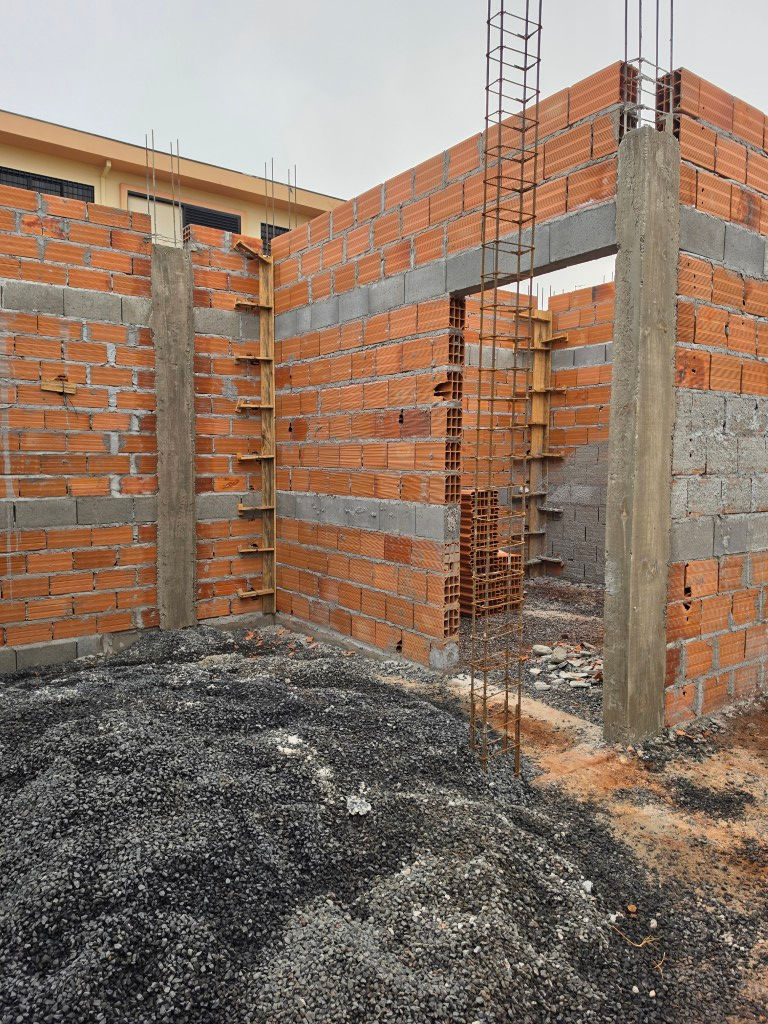

  • Alvenarias - Em andamento

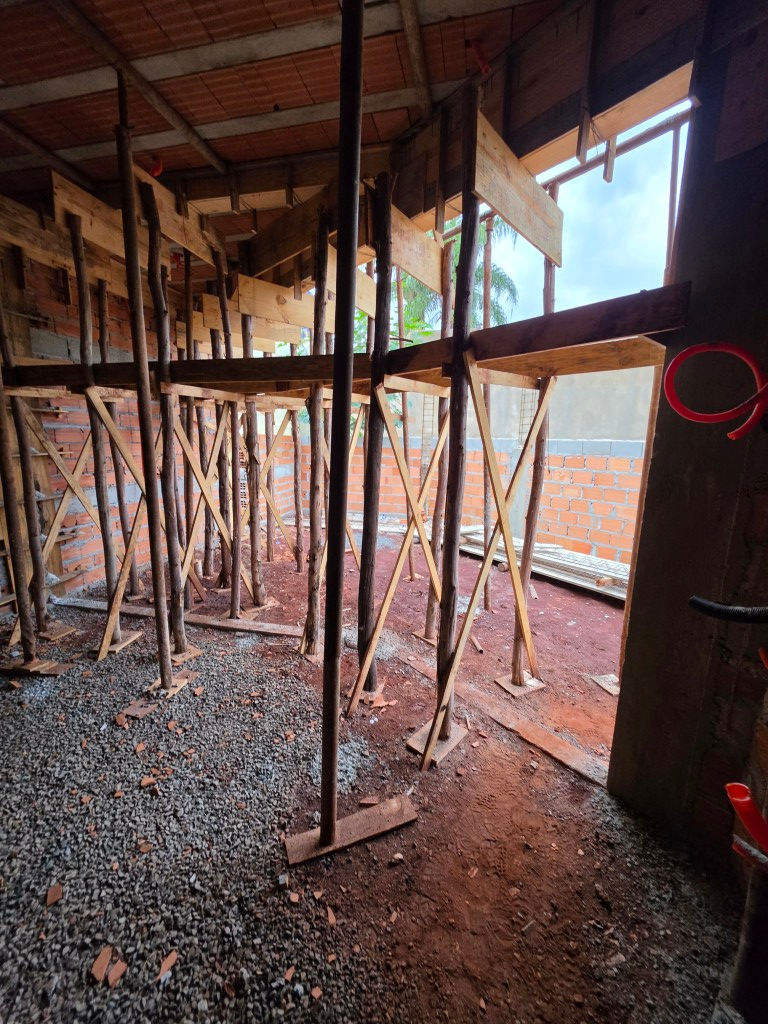

  • Montagem da Laje - Em andamento

  • Concretagem dos pilares - OK

  • Caixaria - Em andamento

  • Armaduras das vigas  - Em andamento

  • Infra de Elétrica - Em andamento

SE007

Relatório - 007

De 01/06 a 15/06/2026

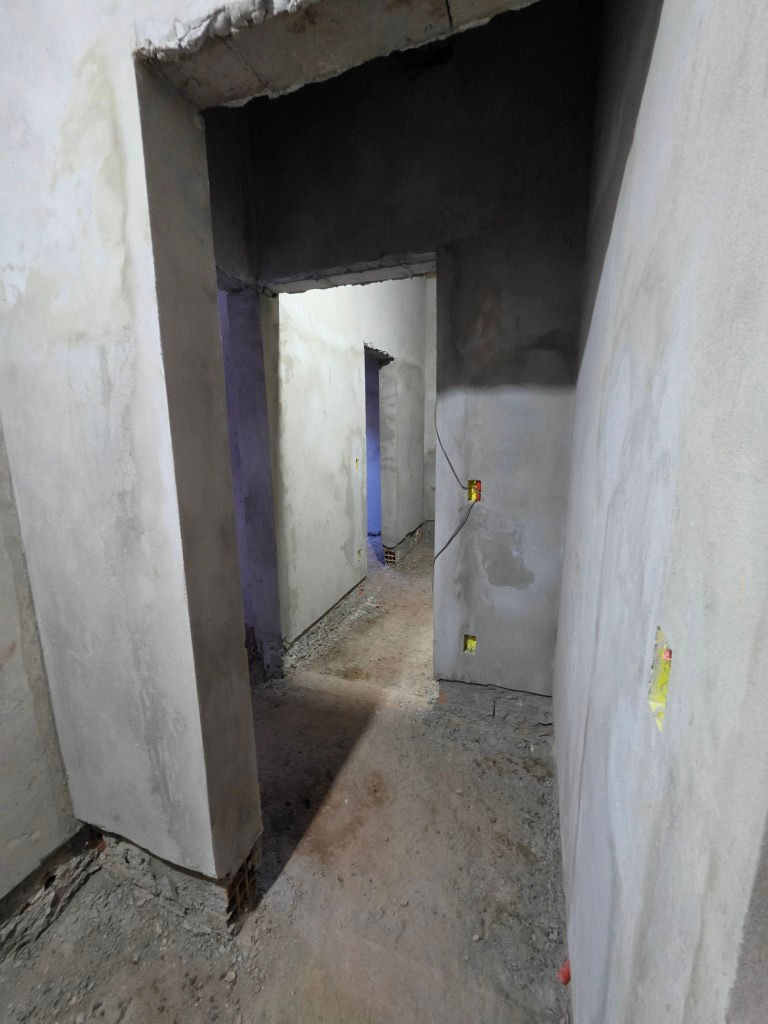

Serviços Preliminares

  • Alvenarias - OK

  • Montagem da Laje - OK

  • Concretagem dos pilares - OK

  • Caixaria - OK

  • Armaduras das vigas  - OK

  • Infra de Elétrica - OK

  • Passagens de Hidraulica e AC - OK

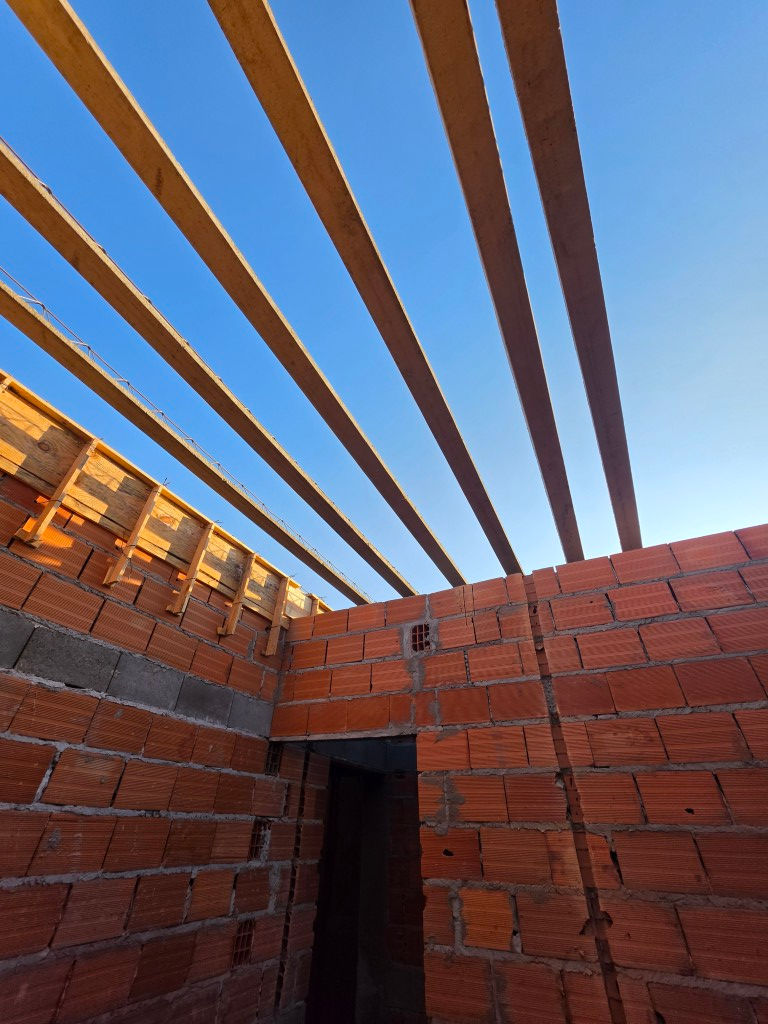

  • Concretagem da Laje - OK

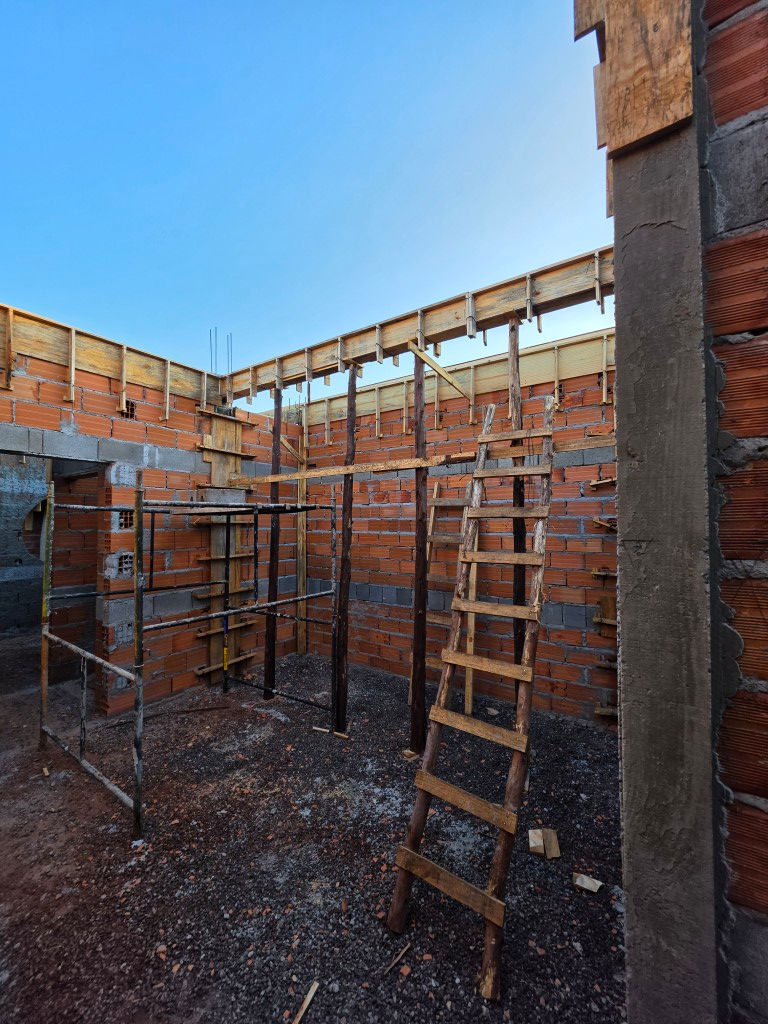

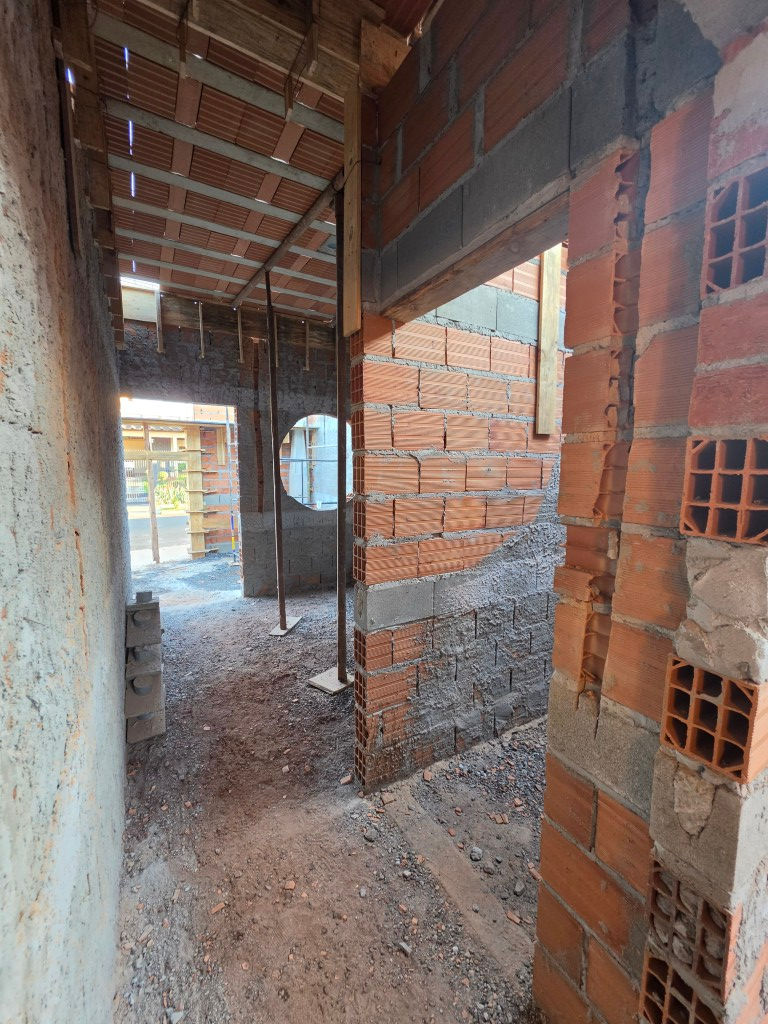

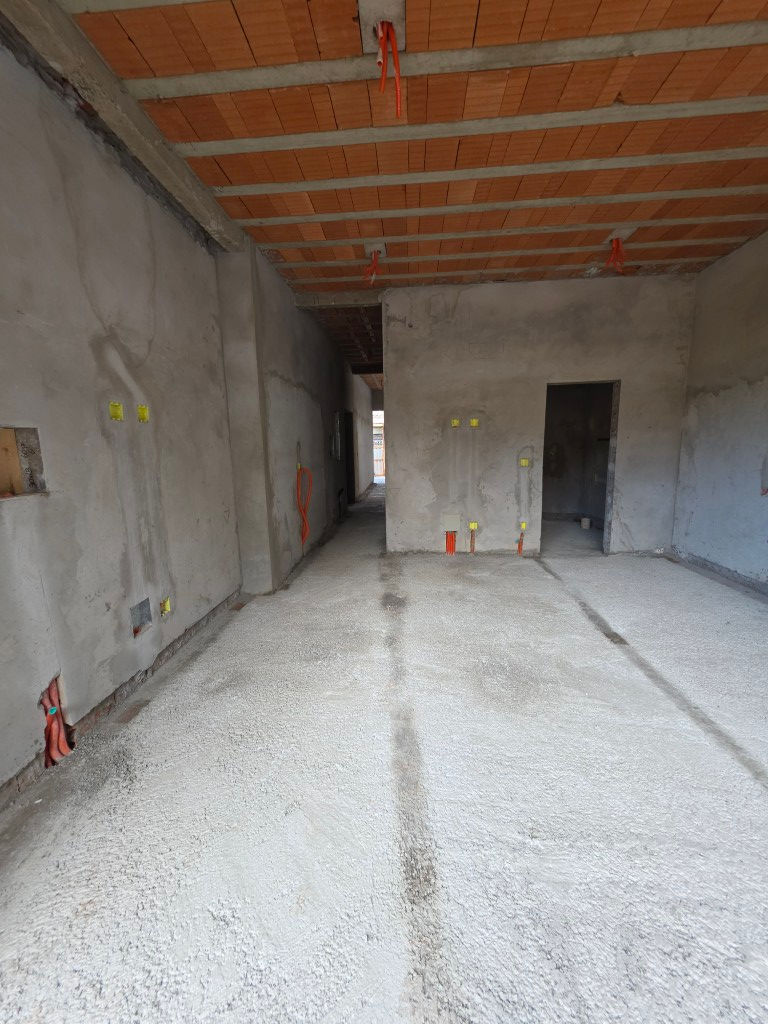

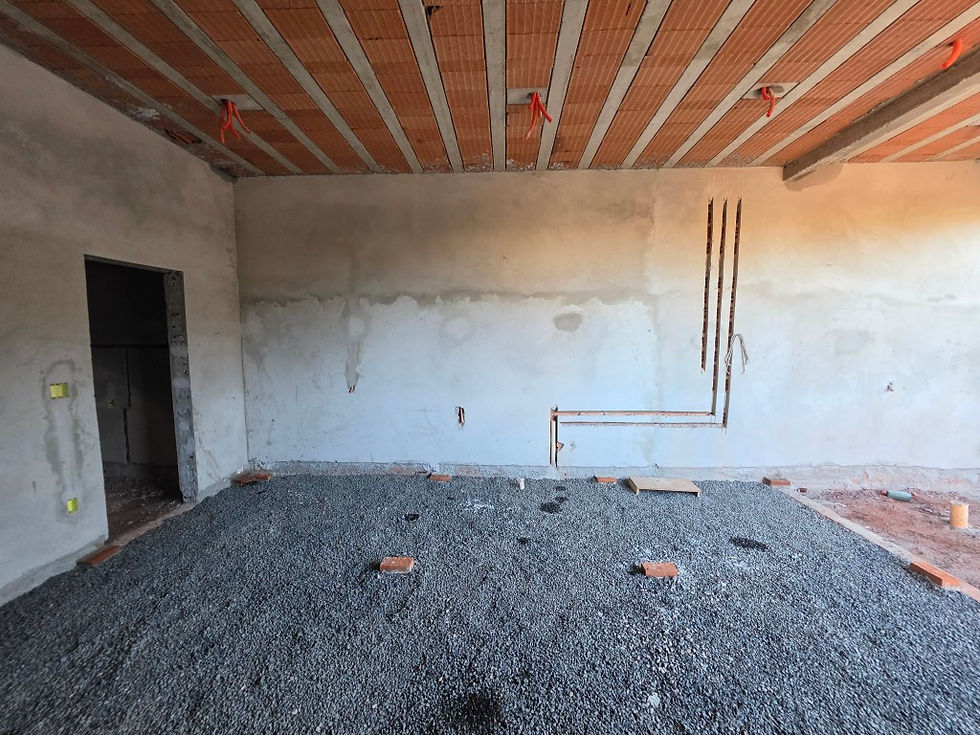

  • Platibandas - Em andamento

SE008
SE009
SE010
SE011
SE012
SE013
SE014
SE015
SE016
SE017
SE018
SE019
SE020
SE021
SE022
SE023
SE024
SE025
SE026
SE027
SE028
SE029
SE030
SE031
SE032
SE033
SE034
SE035
SE036
SE037
SE038
SE039
SE040
