Fiscalização Técnica CASA | DL

DL001

Relatório - 001

De 01/04 a 15/04/2025

Serviços Preliminares

  • Montagem do gabarito - OK

  • Marcação e conferência dos eixos e estacas - OK

  • Perfuração das estacas - Previsão 14/04

DL002

Relatório - 002

De 1604 a 30/04/2025

Serviços Preliminares

  • Perfuração das estacas - OK

  • Concretagem das estacas - OK

  • Caixaria dos baldrames e blocos - Em andamento

DL003

Relatório - 003

De 01/05 a 15/05/2025

Serviços Preliminares

  • Caixaria dos baldrames e blocos - Em andamento

  • Colocação das armaduras nas caixarias - Em andamento

  • Concretagem dos baldrames e blocos - OK

  • Desforma do baldrame e blocos - Em andamento

Relatório - 004

De 16/05 a 31/05/2025

Serviços Preliminares

  • Concretagem dos baldrames e blocos - OK

  • Desforma do baldrame e blocos - OK

  • Embasamento - Em andamento

DL004

Relatório - 005

De 01/06 a 15/06/2025

Serviços Preliminares

  • Concretagem dos baldrames e blocos - OK

  • Desforma do baldrame e blocos - OK

  • Embasamento - Em andamento

  • Valas para infra de hidráulica - Em andamento

  • Infra de Hidráulica - Em andamento

DL005
DL006

Relatório - 006

De 16/06 a 30/06/2025

Serviços Preliminares

  • Embasamento - Em andamento

  • Impermeabilização - Em andamento

  • Infra de Hidráulica - Em andamento

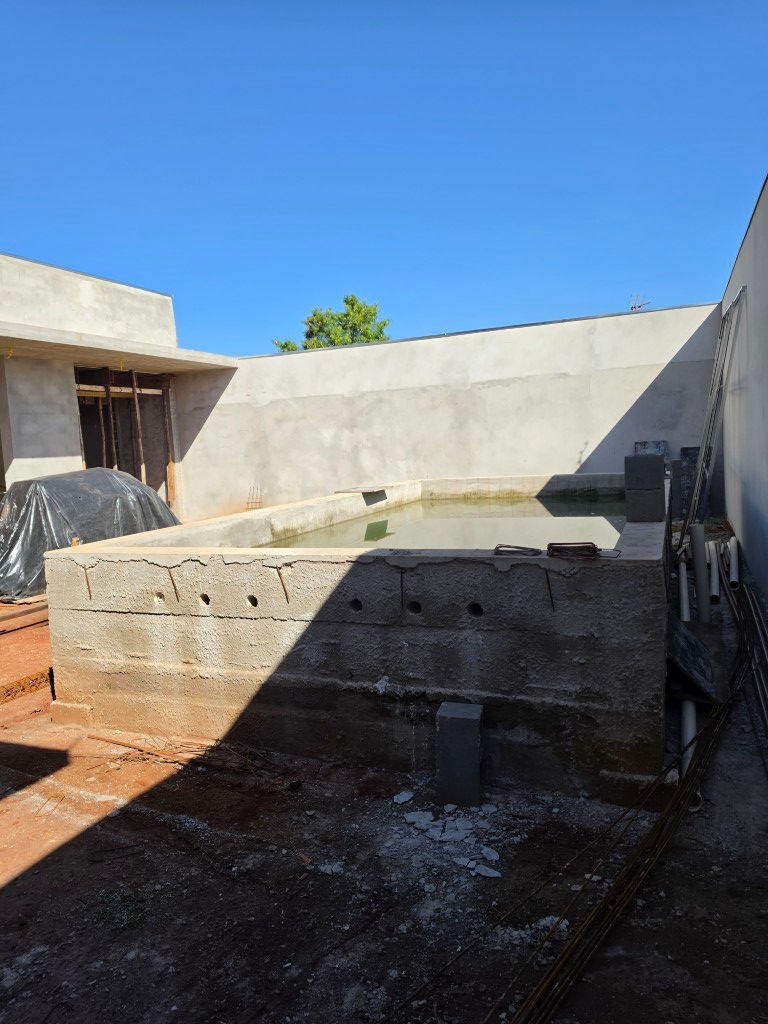

  • Piscina - Em andamento

Relatório - 007

De 01/07 a 15/07/2025

Serviços Preliminares

  • Embasamento - OK

  • Impermeabilização - OK

  • Infra de Hidráulica - OK

  • Piscina - Em andamento

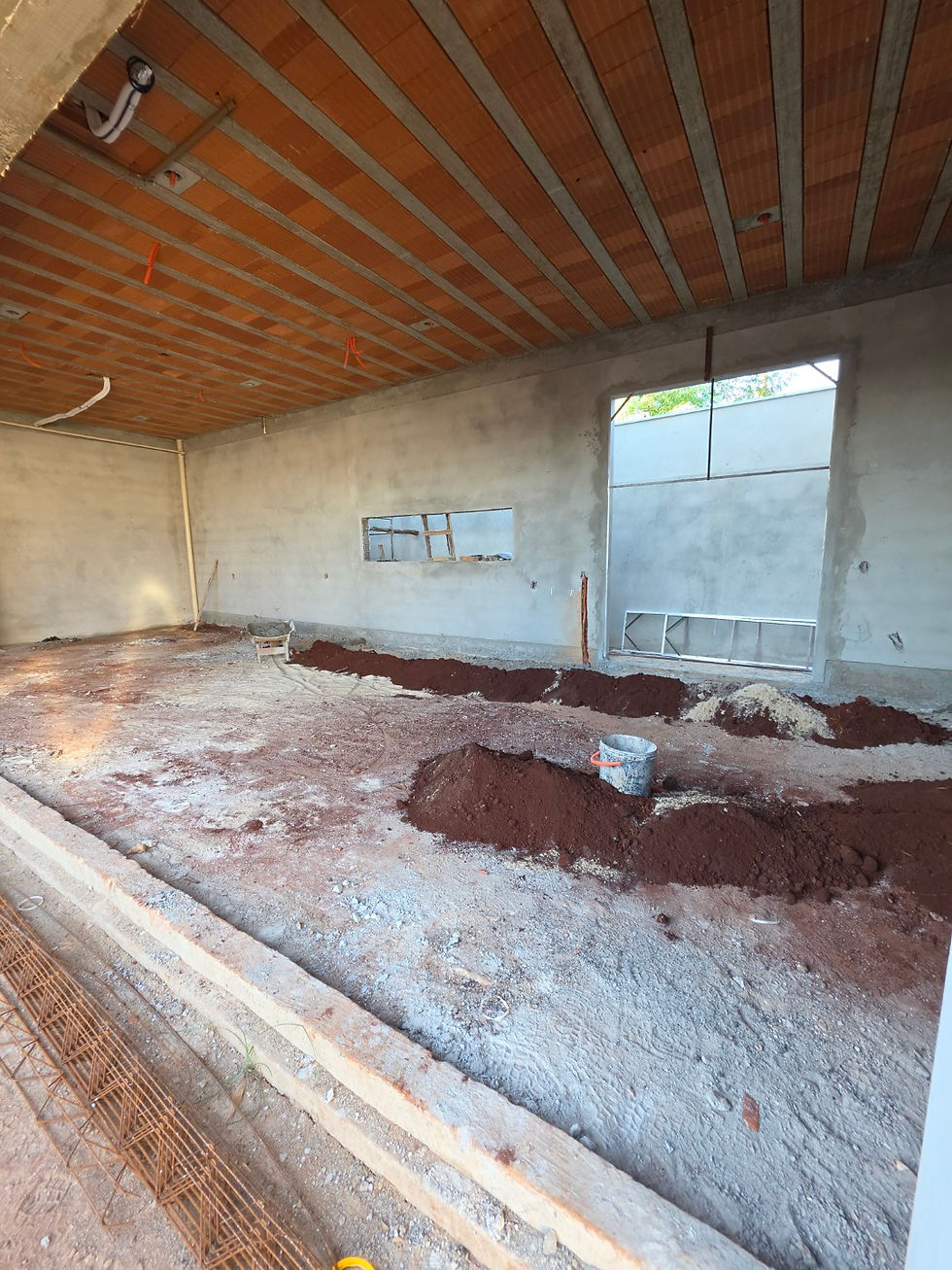

  • Aterro - Em andamento

  • Piscina - Em andamento

DL007
DL008

Relatório - 008

De 16/07 a 31/07/2025

Serviços Preliminares

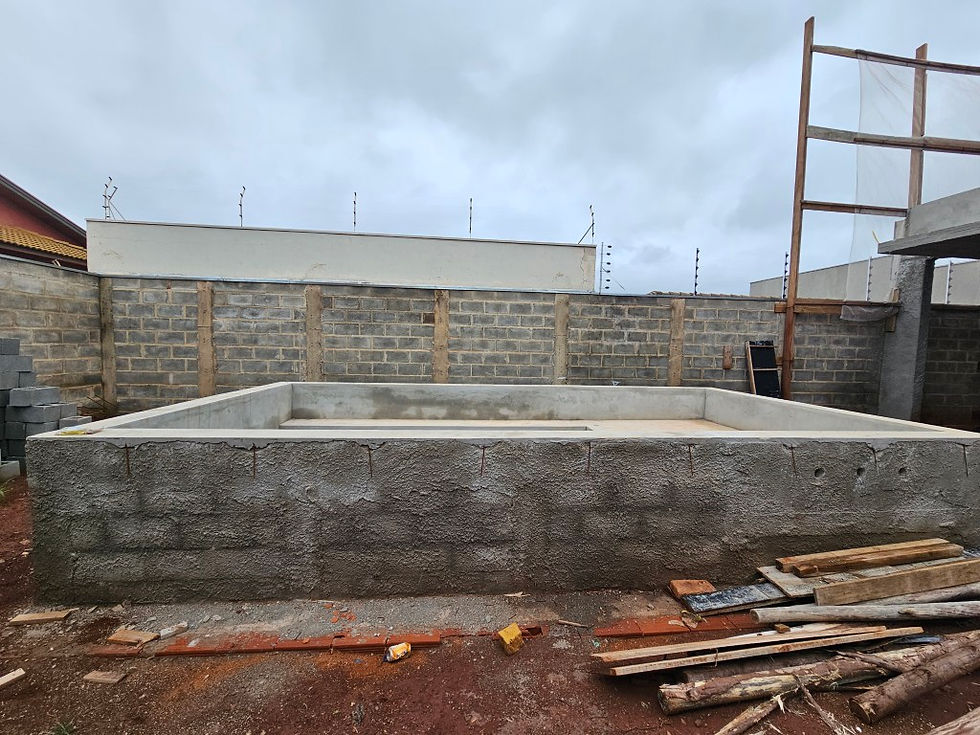

  • Piscina - OK

  • Pilares Térreo - OK

  • Aterro - Em andamento

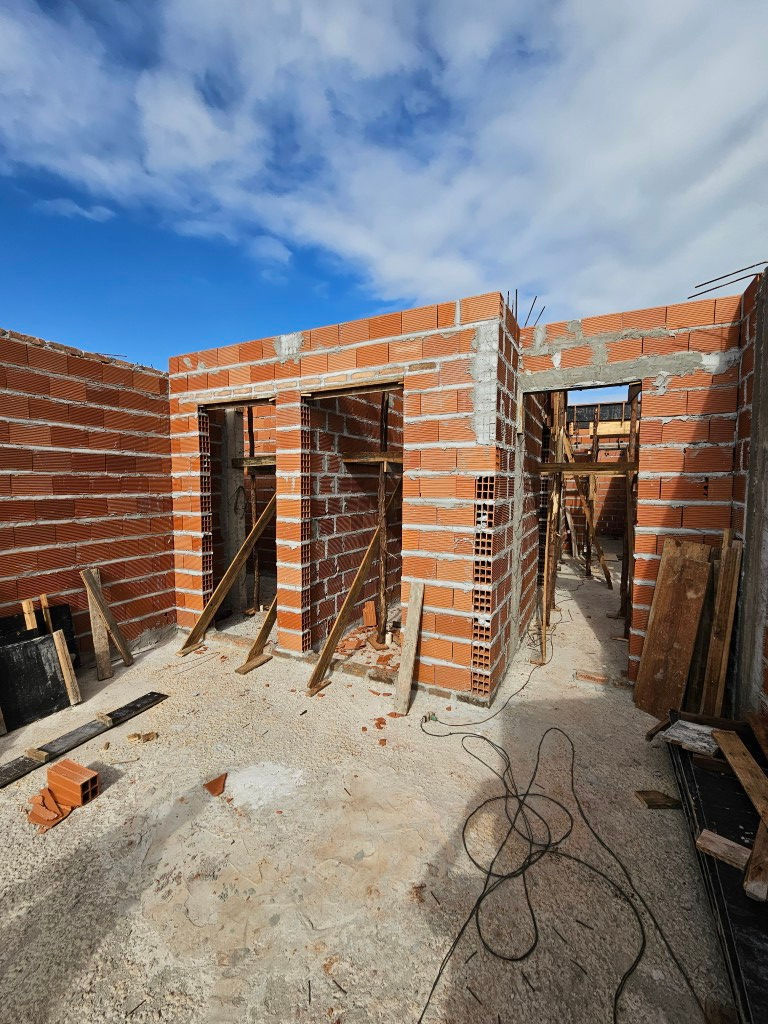

  • Alvenarias - Em andamento

Relatório - 009

De 01/08 a 15/08/2025

Serviços Preliminares

  • Aterro - Em andamento

  • Alvenarias - Em andamento

  • Caixaria das vigas - Em andamento

DL009
DL010

Relatório - 010

De 16/08 a 31/08/2025

Serviços Preliminares

  • Aterro - Em andamento

  • Alvenarias - Em andamento

  • Caixaria das vigas - Em andamento

  • Reboco da Piscina - OK

  • Montagem da Laje  - Em andamento

Relatório - 011

De 01/09 a 15/09/2025

Serviços Preliminares

  • Montagem da laje - OK

  • Armaduras das vigas - Em andamento

  • Caixaria das vigas - Em andamento

  • Infraestrutura de Elétrica - Em andamento

DL011
DL012

Relatório - 012

De 16/09 a 30/09/2025

Serviços Preliminares

  • Montagem da laje - OK

  • Armaduras das vigas - OK

  • Caixaria das vigas - OK

  • Infraestrutura de Elétrica - OK

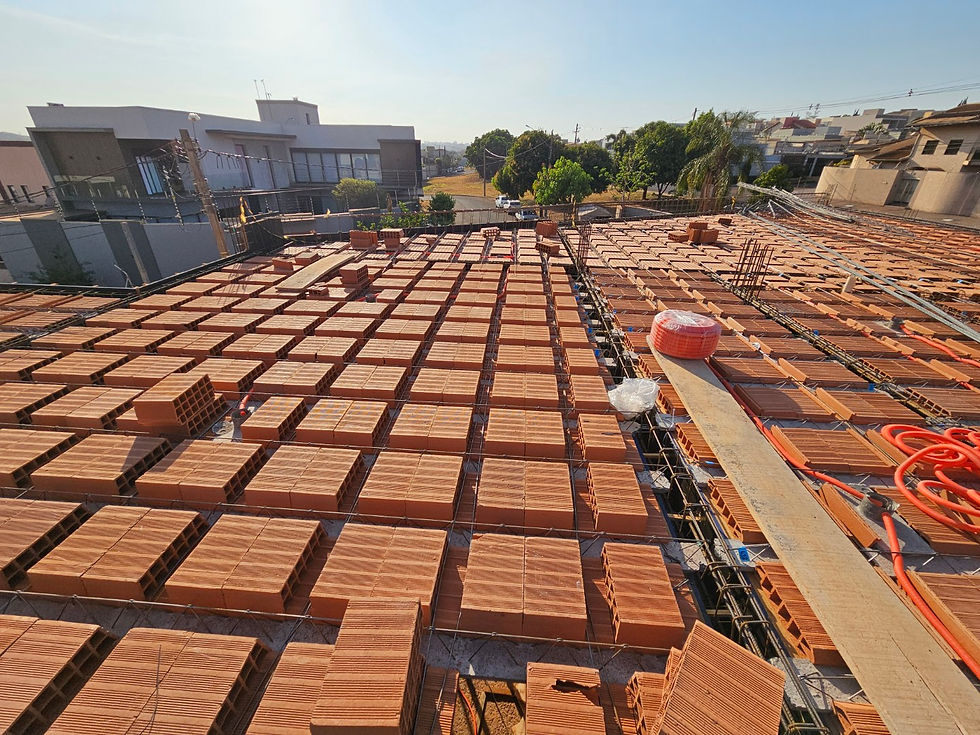

  • Concretagem da laje - 23/09/2025 - OK

  • Alvanaria do pavimento superior - Em andamento

DL013

Relatório - 013

De 01/10 a 15/10/2025

Serviços Preliminares

  • Concretagem da laje - OK

  • Alvanaria do pavimento superior - Em andamento

  • Pilares do pavimento superior - Carpintaria - Em andamento

DL014

Relatório - 014

De 16/10 a 31/10/2025

Serviços

  • Alvanaria do pavimento superior - Em andamento

  • Pilares do pavimento superior - OK

  • Carpintaria pavimento superior - Em andamento

  • Armaduras pavimento superior - Em andamento

  • Elétrica - Em andmento

Relatório - 015

De 01/11 a 15/11/2025

Serviços

  • Alvanaria do pavimento superior - OK

  • Carpintaria pavimento superior - OK

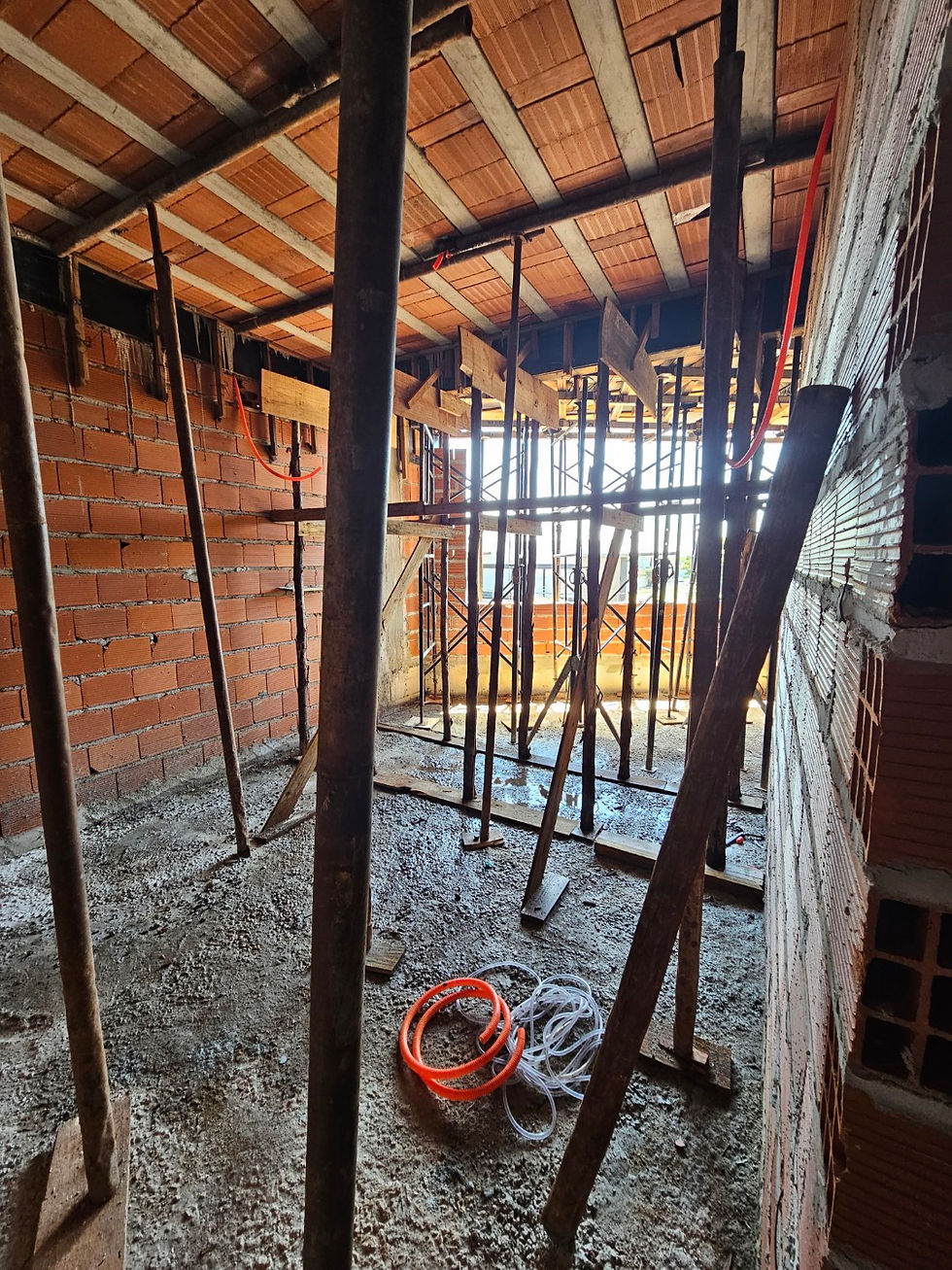

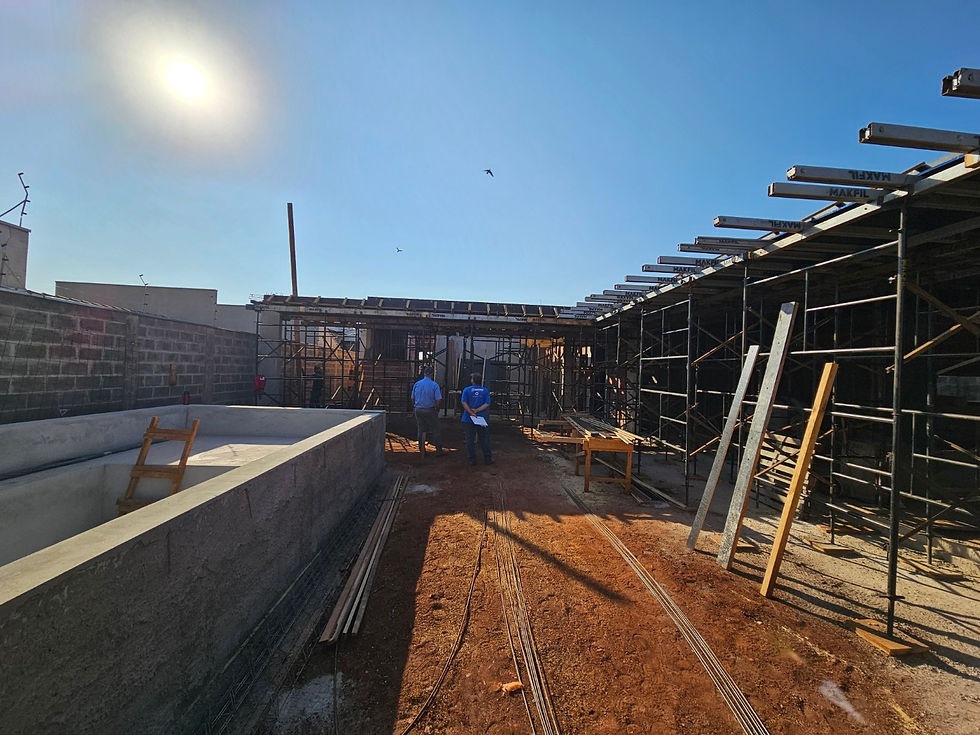

  • Montagem da laje pav superior - Em andamento

  • Armaduras pavimento superior - Em andamento

  • Elétrica - Em andmento

DL015
DL016

Relatório - 016

De 16/11 a 30/11/2025

Serviços

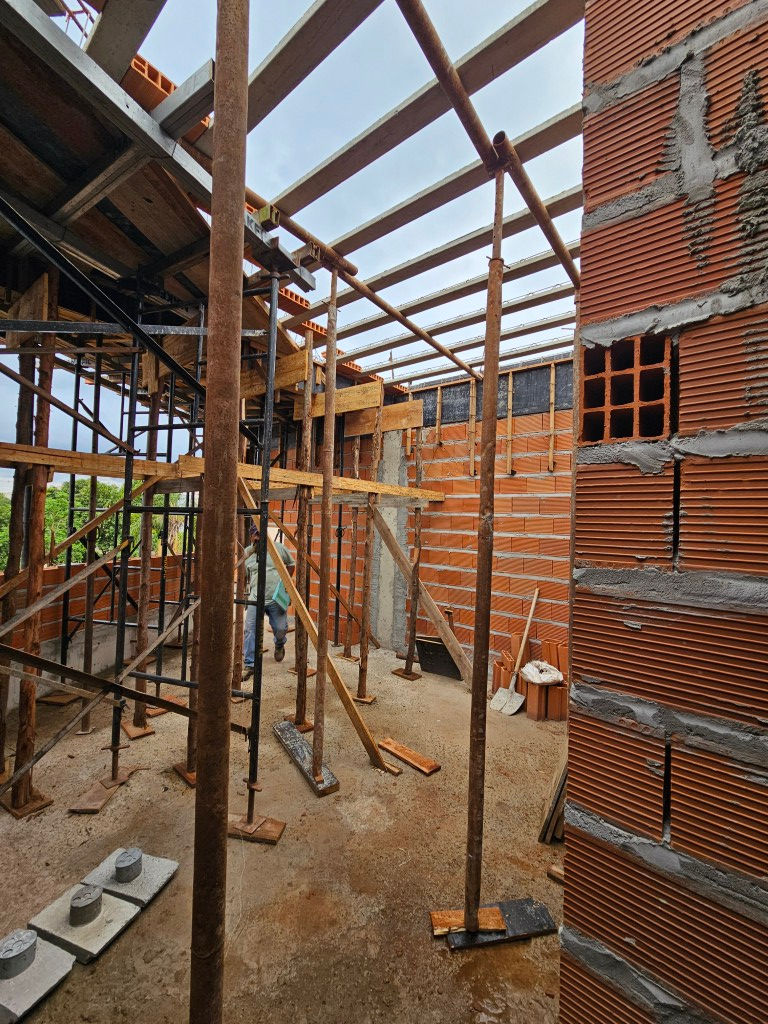

  • Montagem da laje pav superior - Ok

  • Armaduras pavimento superior - OK

  • Laje - Elétrica - OK

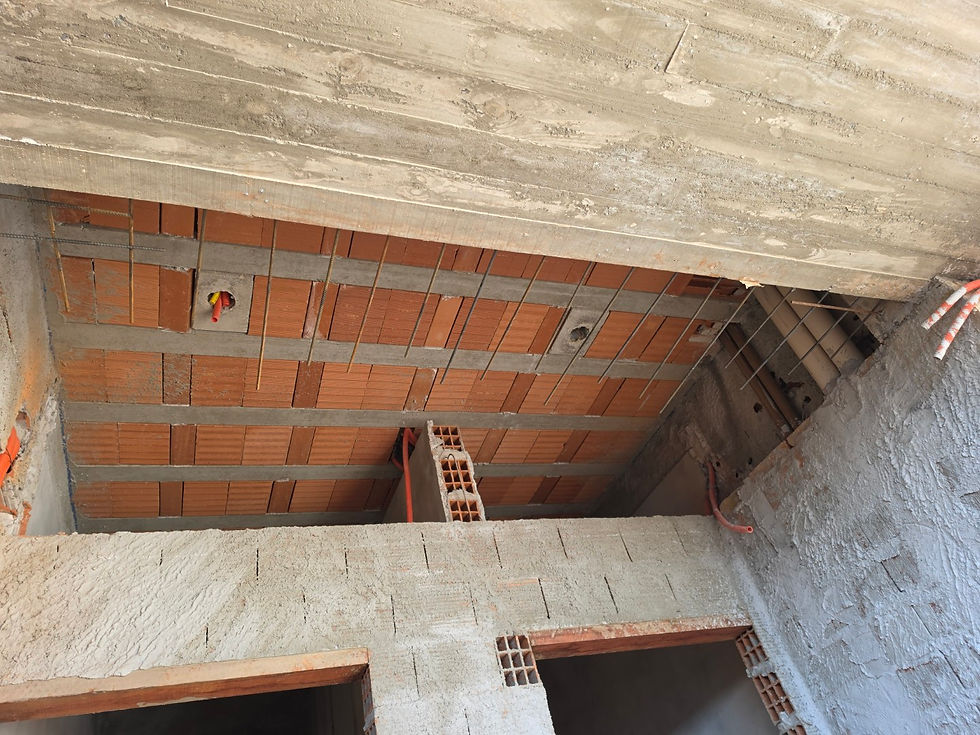

  • Concretagem da laje Superior - OK

  • Platibandas - Em andamento

DL017

Relatório - 017

De 01/12 a 19/12/2025

Serviços

  • Platibandas - Em andamento

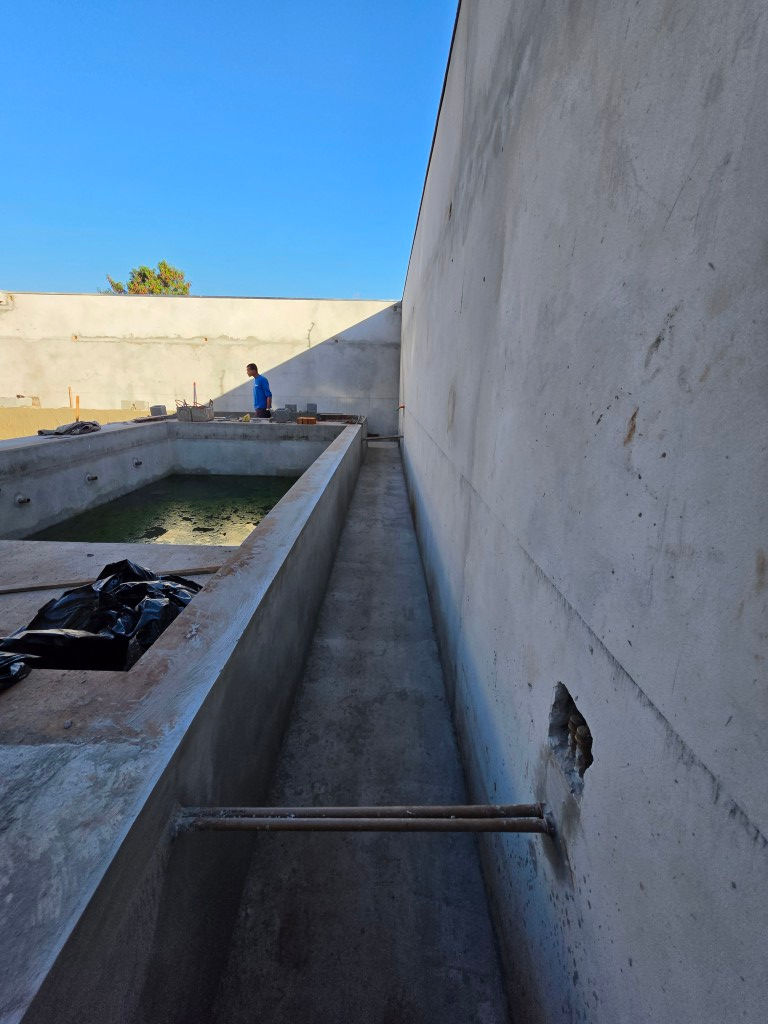

  • Reservatório - Em andamento

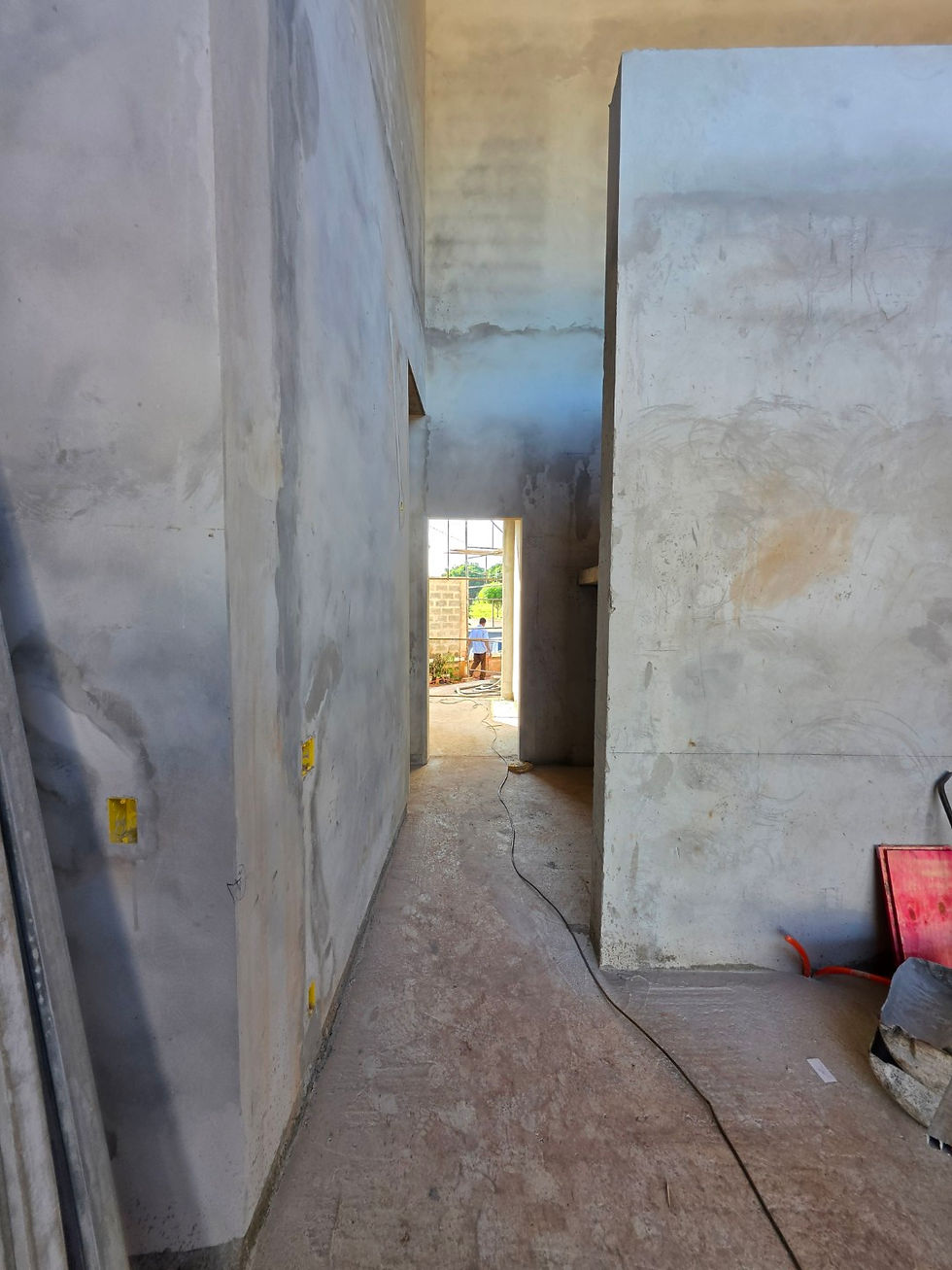

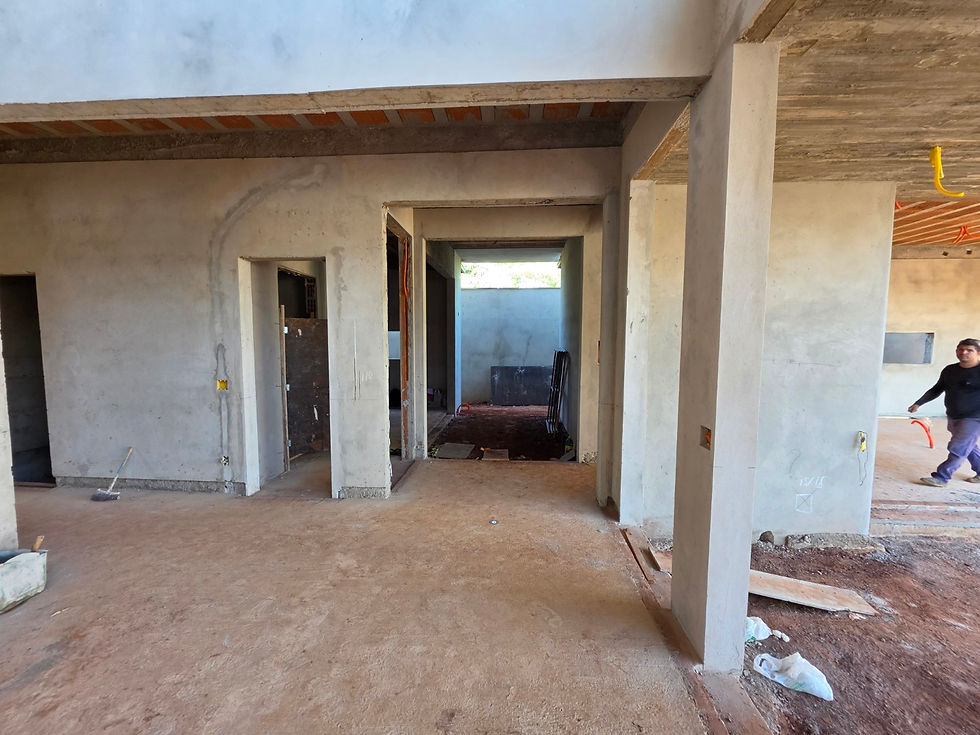

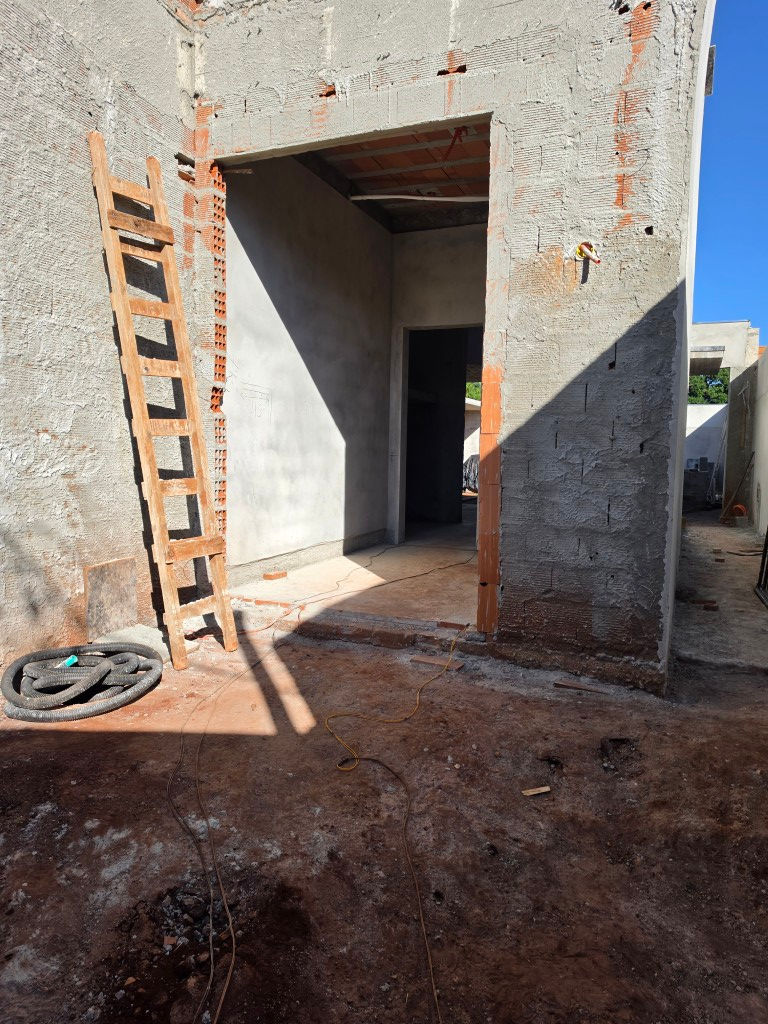

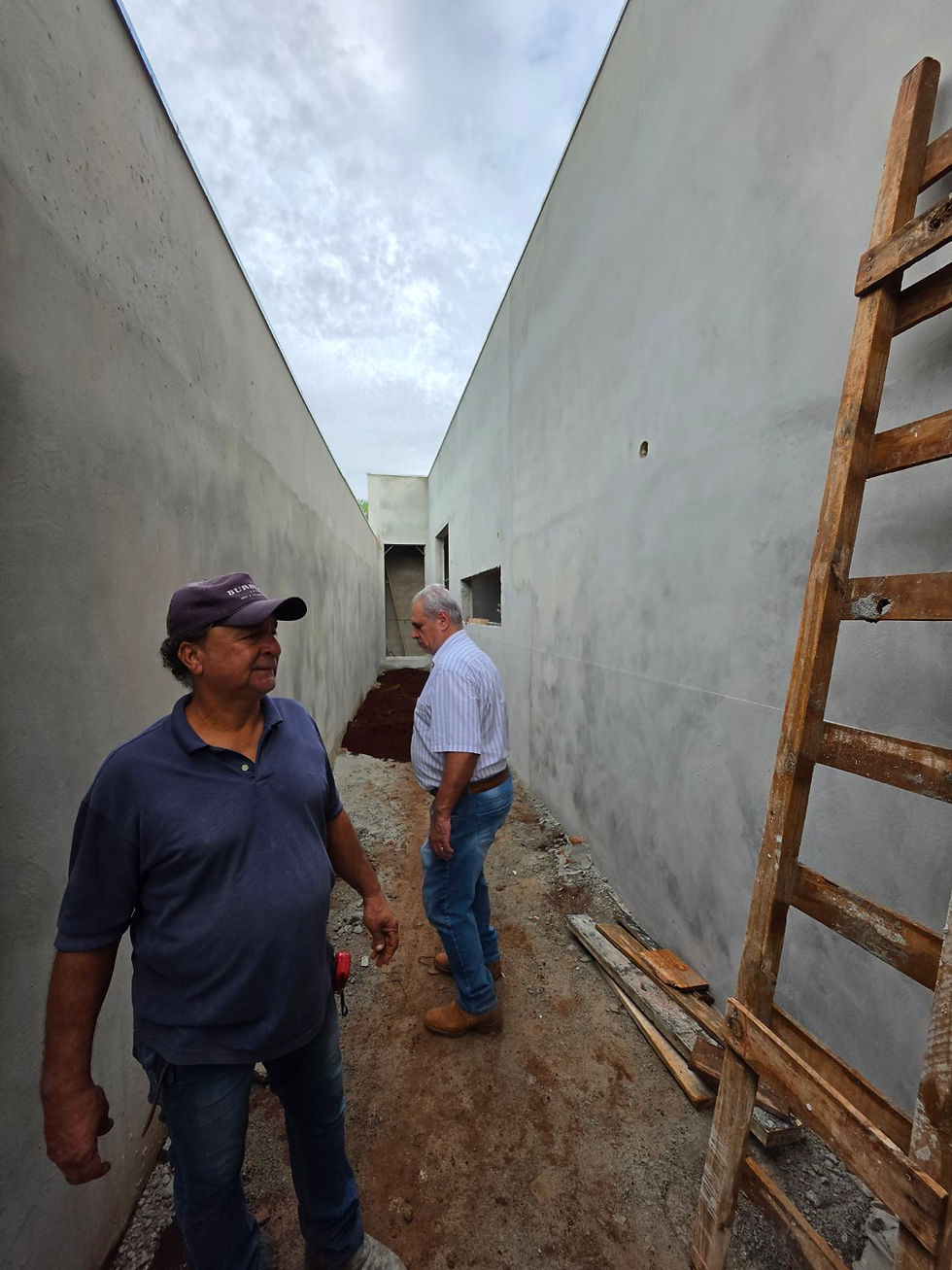

  • Reboco em andamento

Relatório - 018

De 01/01 a 15/01/2025

Serviços

  • Platibandas - Em andamento

  • Reservatório - Em andamento

  • Reboco em andamento

  • Hidráulica - Em andamento

  • Elétrica - Em andamento

DL018

Relatório - 019

De 16/01 a 31/01/2026

Serviços

  • Platibandas - Em andamento

  • Reservatório - Em andamento

  • Reboco em andamento

  • Hidráulica - Em andamento

  • Elétrica - Em andamento

DL019
DL020

Relatório - 020

De 01/02 a 15/02/2026

Serviços

  • Platibandas - Em andamento

  • Reservatório - Em andamento

  • Reboco em andamento

  • Hidráulica - Em andamento

  • Elétrica - Em andamento

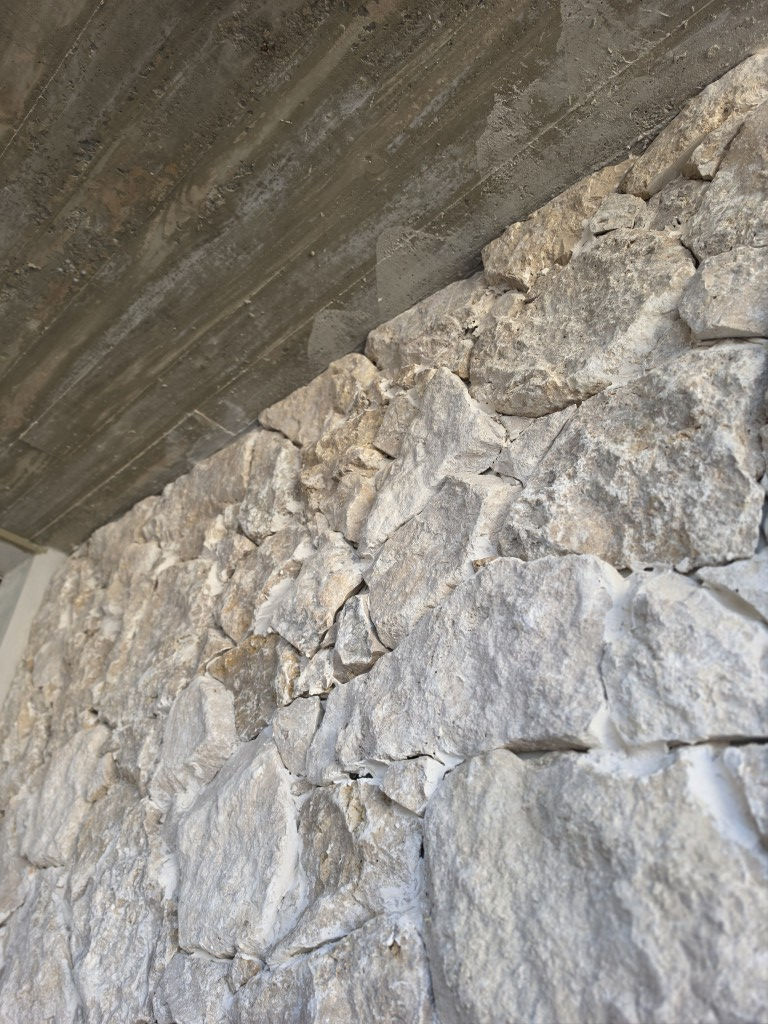

  • Estrutura do telhado - OK

Relatório - 021

De 16/02 a 28/02/2026

Serviços

  • Platibandas - OK

  • Reservatório - Em andamento

  • Reboco em andamento

  • Hidráulica - Em andamento

  • Elétrica - Em andamento

  • Infra de Ar-Condicionado - OK

Relatório - 022

De 01/03 a 15/03/2026

Serviços

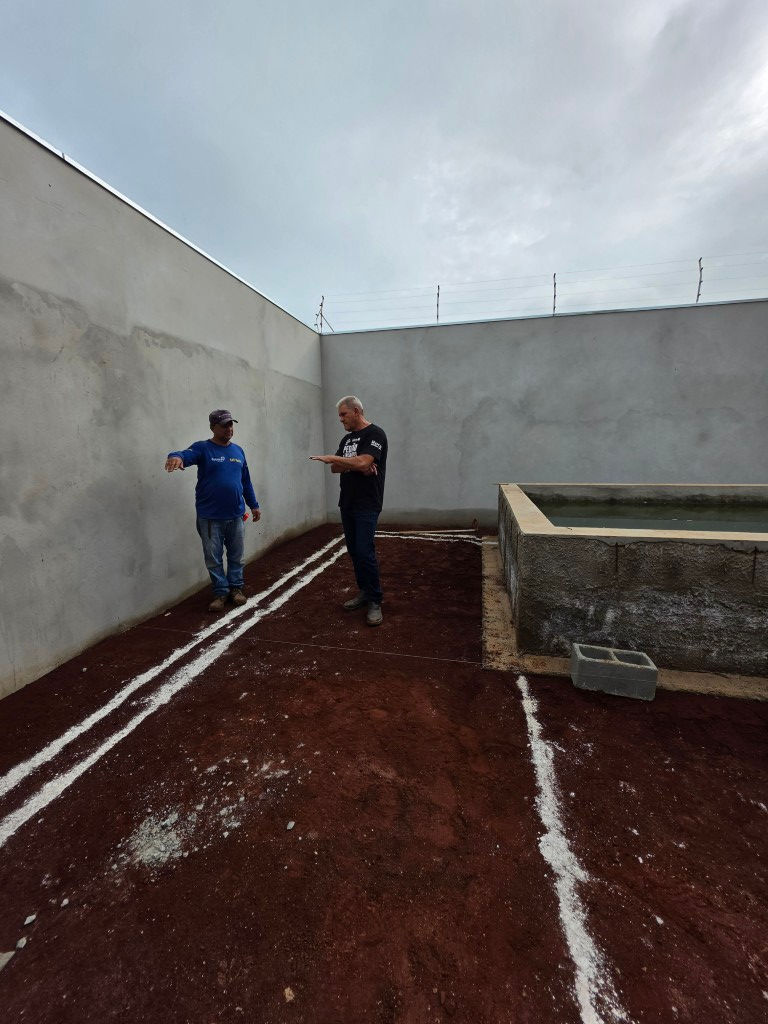

  • Reservatório - Em andamento

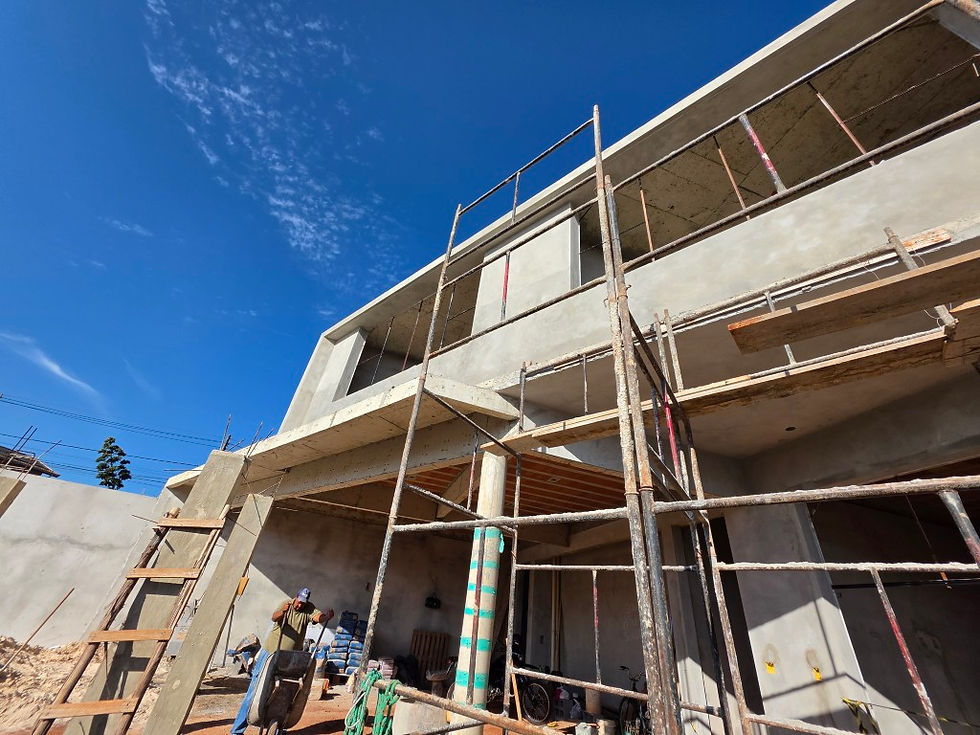

  • Reboco em andamento

  • Hidráulica - Em andamento

  • Elétrica - Em andamento

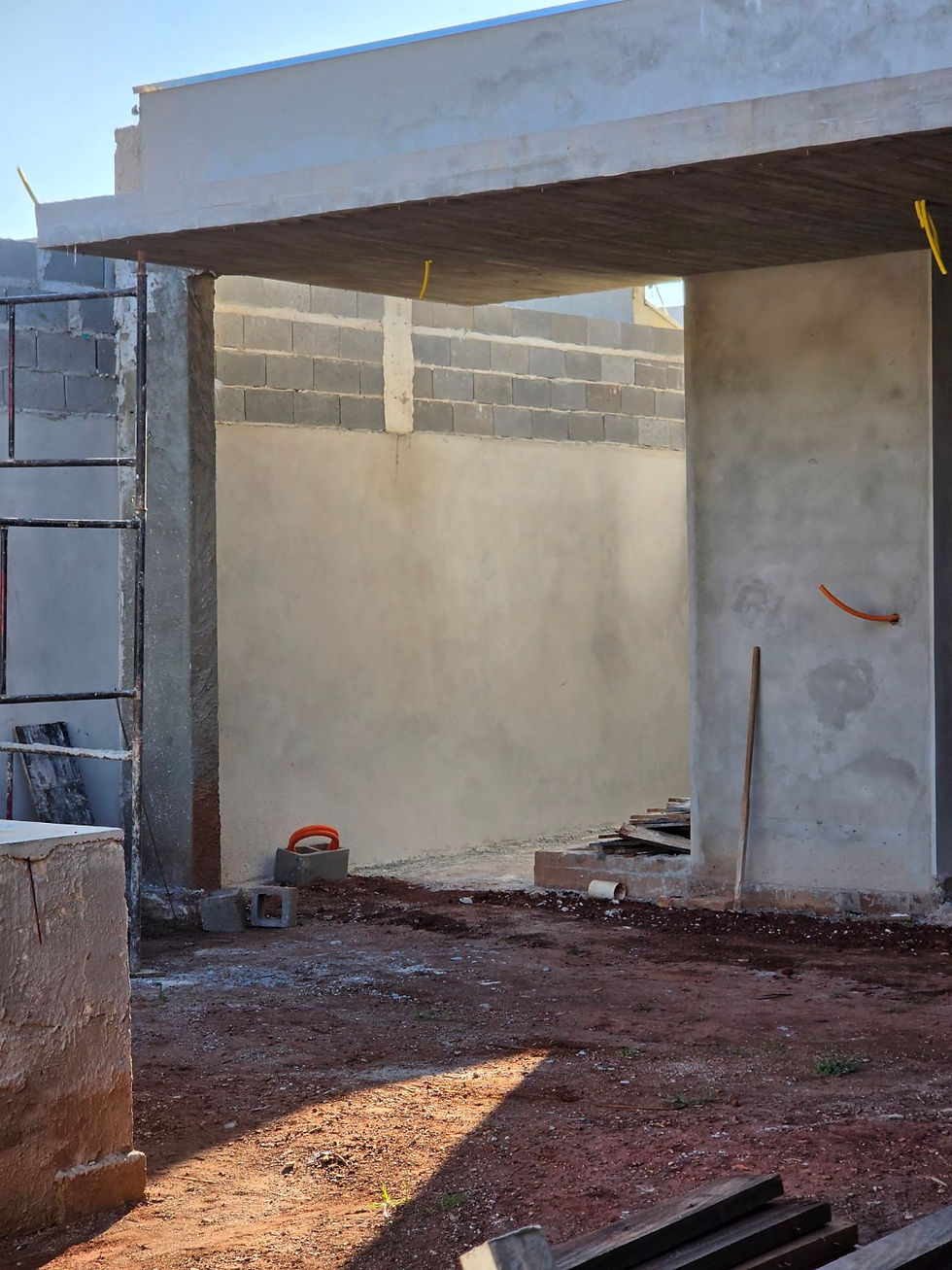

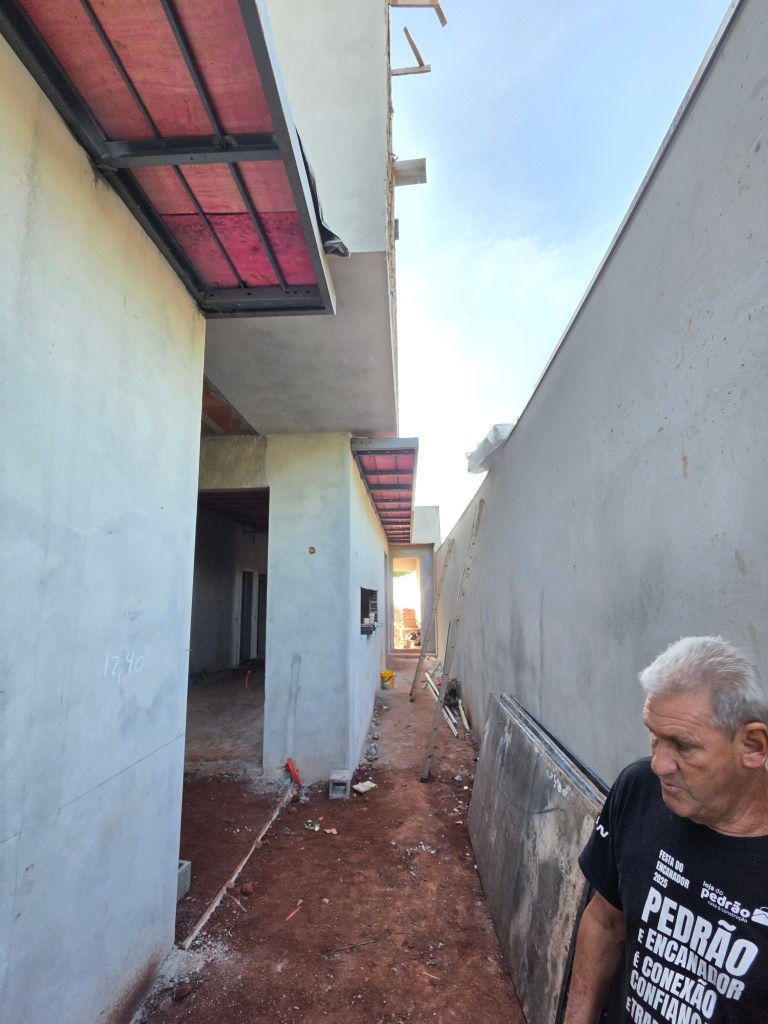

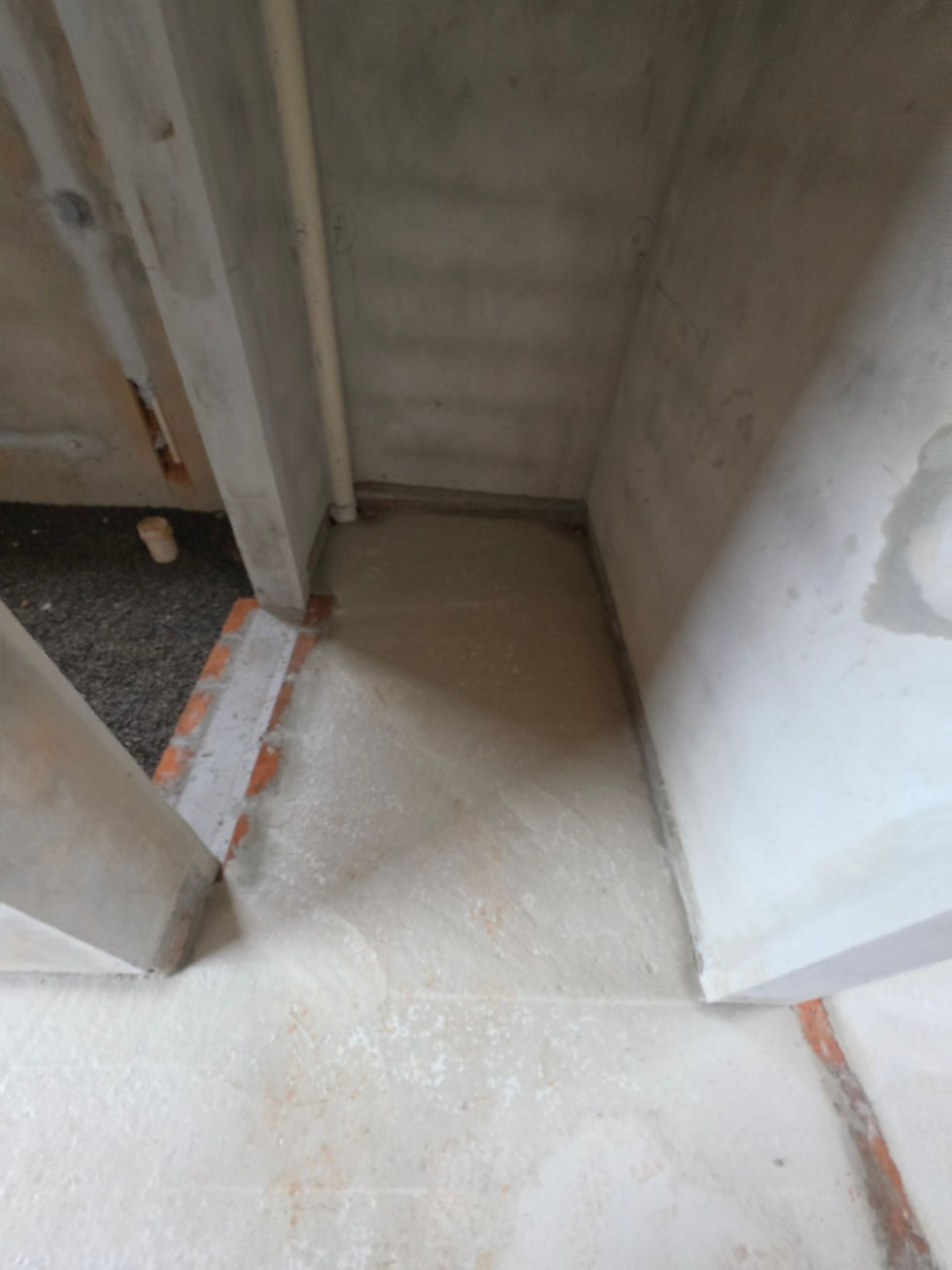

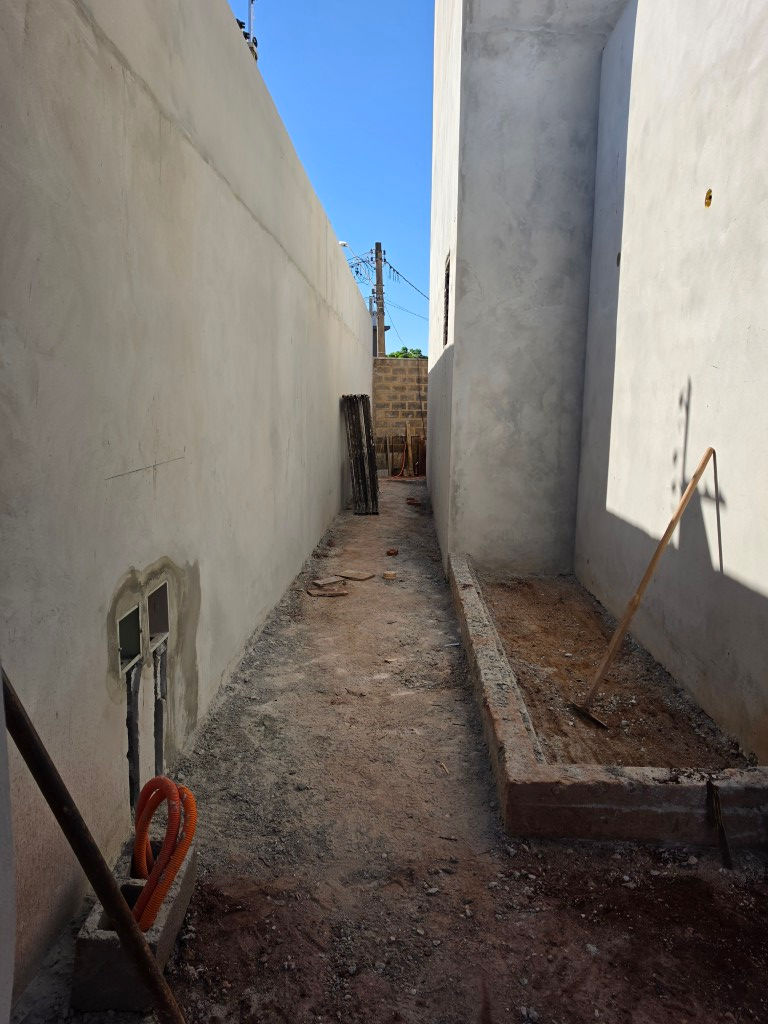

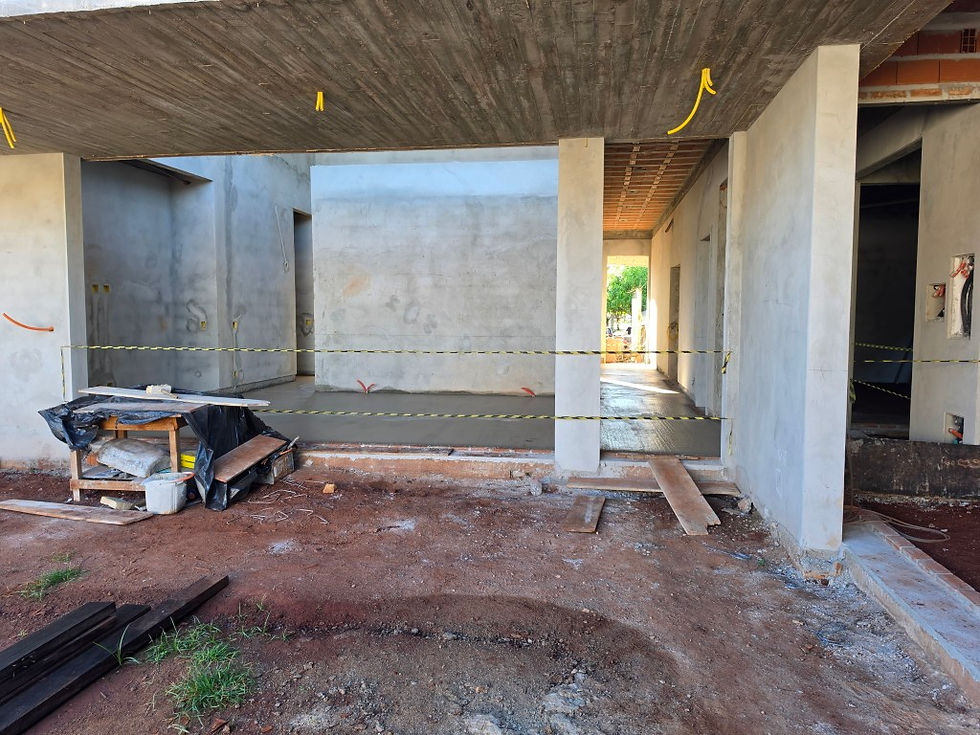

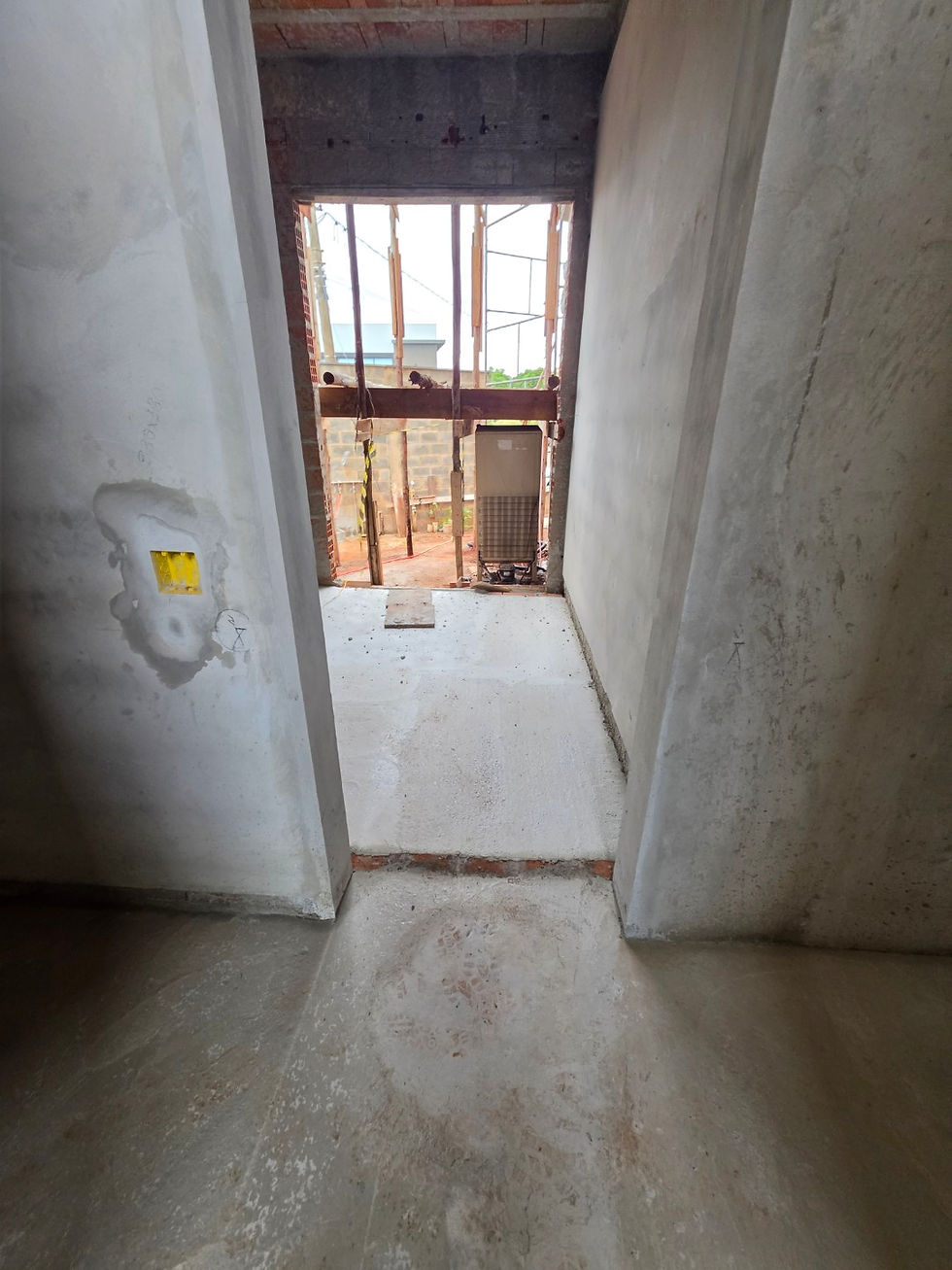

  • Cobertura - Em andamento

DL021
DL022
DL023
DL024
DL025
DL026
DL027
DL028
DL029
DL030
DL031
DL032
DL033
DL034
DL035
DL036
DL037
DL038
DL039
DL040
DL041
DL042
DL043
DL044
DL045
DL046
DL047
DL048
DL049
DL050
DL051
DL052
DL053
DL054
