Fiscalização Técnica CASA | GA
Relatório - 001
De 01/05 a 15/05/2025
​
Serviços Preliminares
​
-

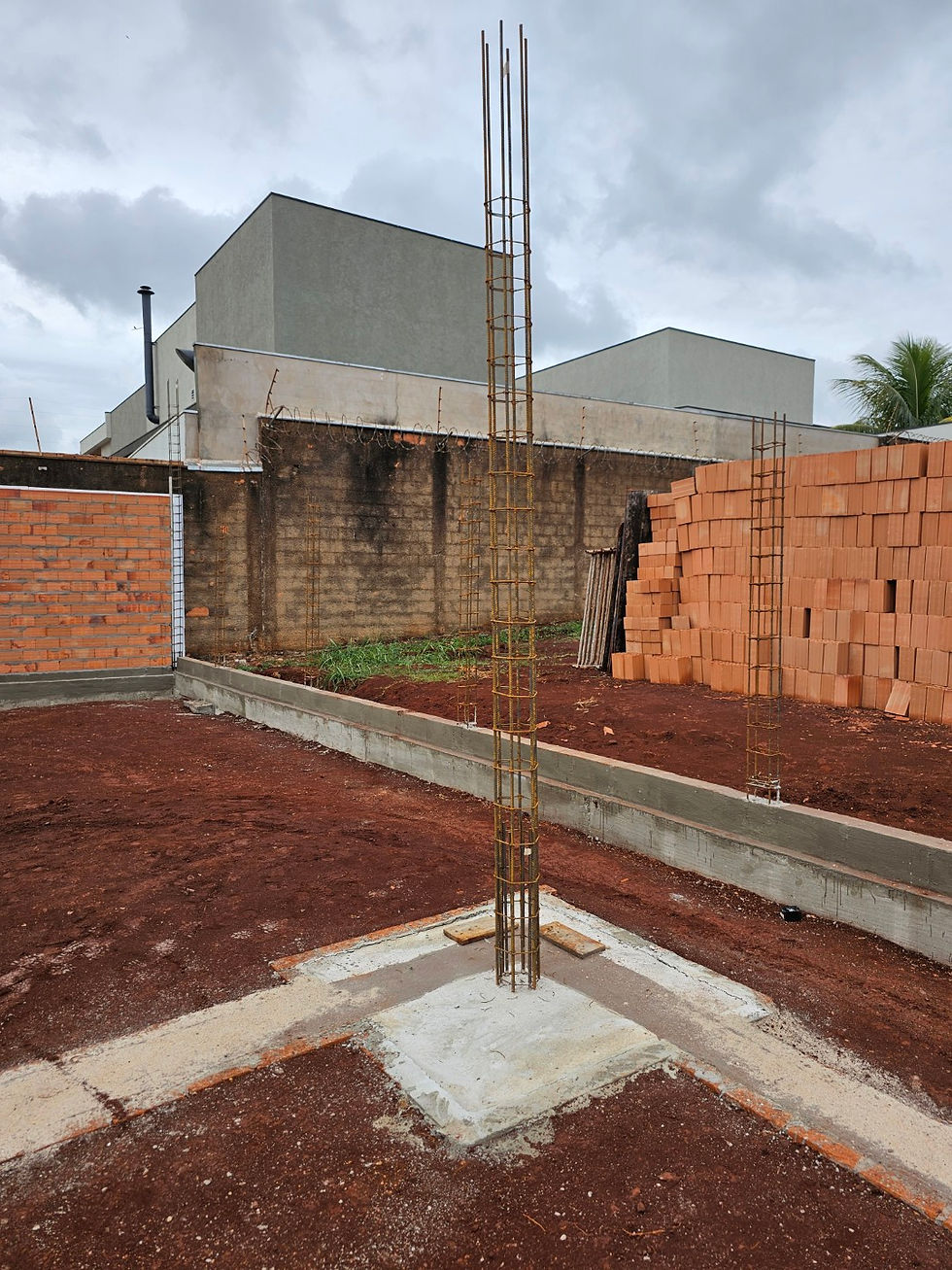

Montagem do tapume, depósito e banheiro.
-
Montagem do gabarito - OK
-
Marcação e conferência dos eixos e estacas - OK
-

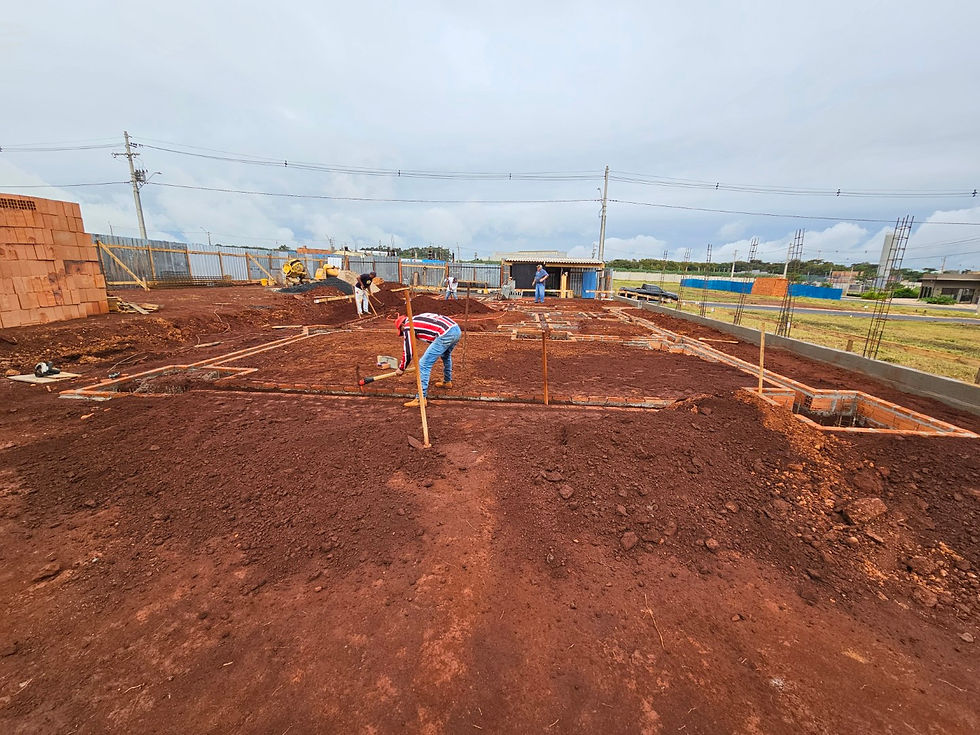

Perfuração das estacas - Em andamento















Relatório - 002
De 16/05 a 31/05/2025
​
Serviços Preliminares
​​
-
Embocamento - em andamento
-
Concretagem das estacas - OK
-
Construção do muro de arrimo - em andamento





































Relatório - 003
De 01/06 a 15/06/2025
​
Serviços Preliminares
​​
-
Embocamento - OK
-
Construção do muro de arrimo - em andamento
-

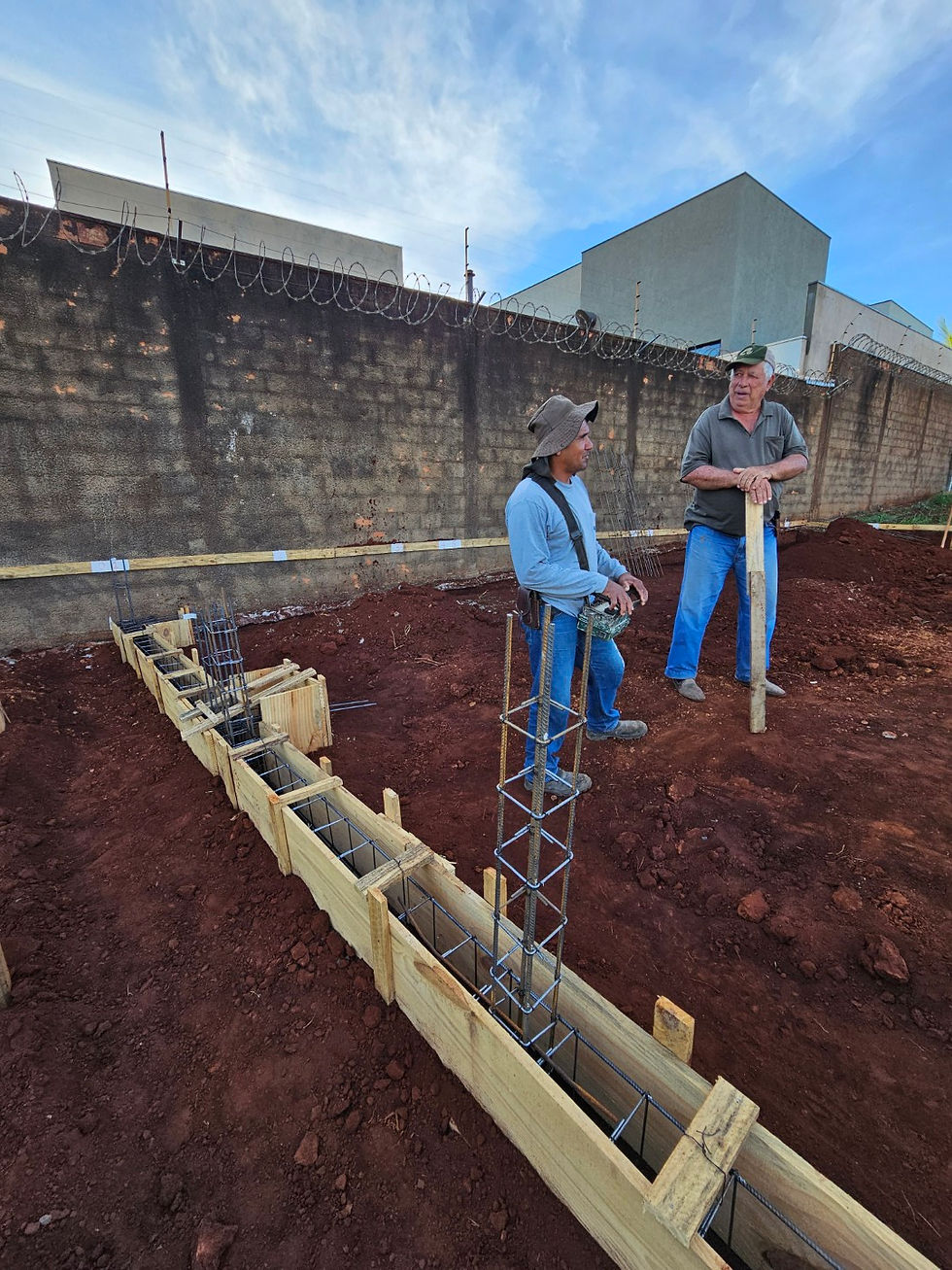

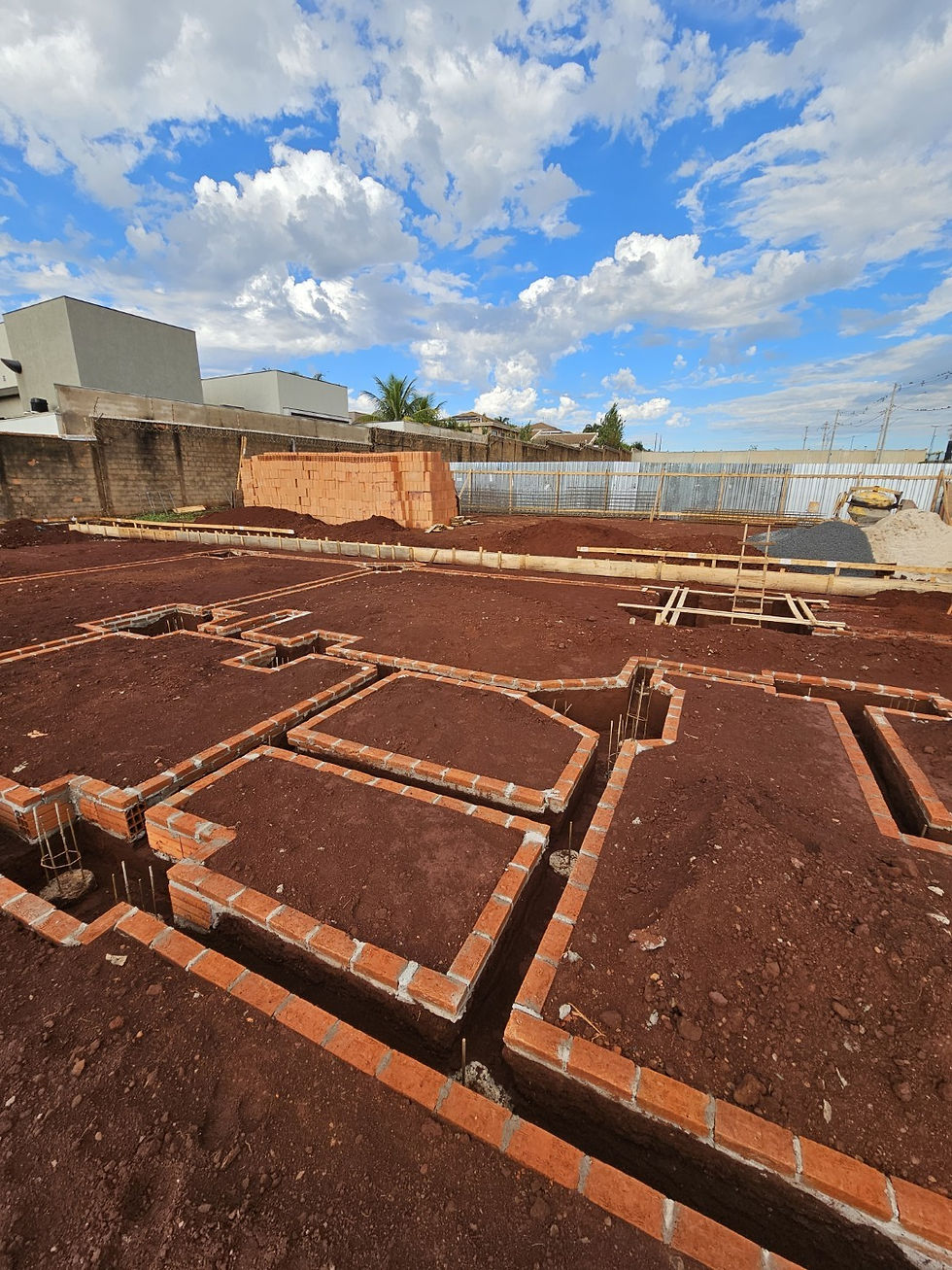

Concretagem dos Baldrames - OK








































Relatório - 004
De 16/06 a 30/06/2025
​
Serviços Preliminares
​​
-
Construção do muro de arrimo - Ok
-
Embasamento - Em andamento
-
Alvenarias - Em andamento

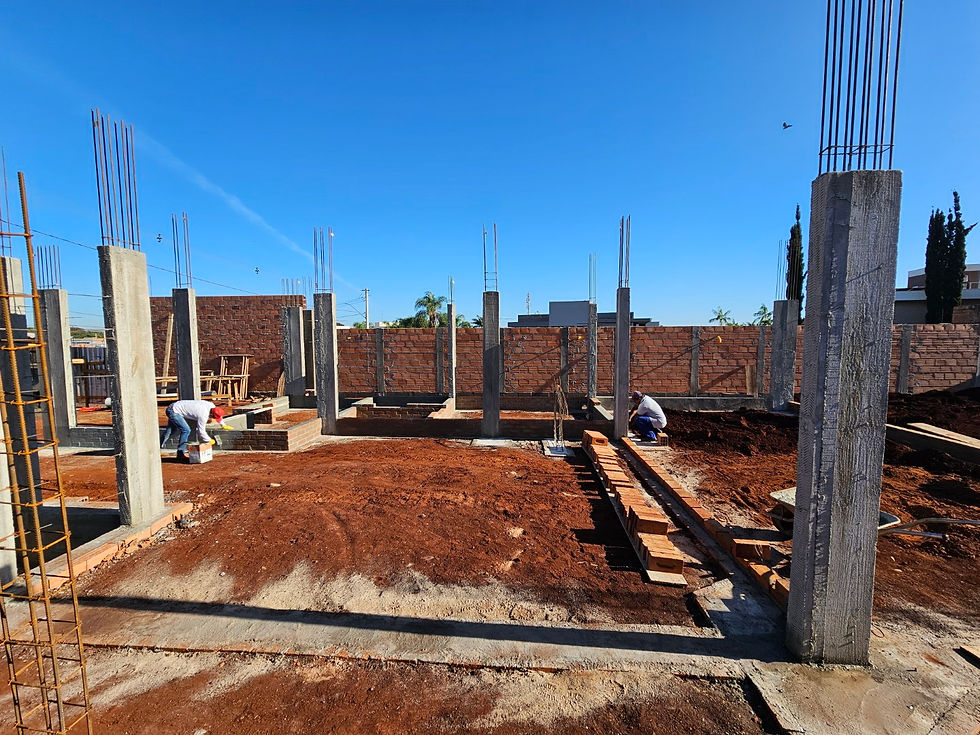

Pilares do Térreo - Em andamento -

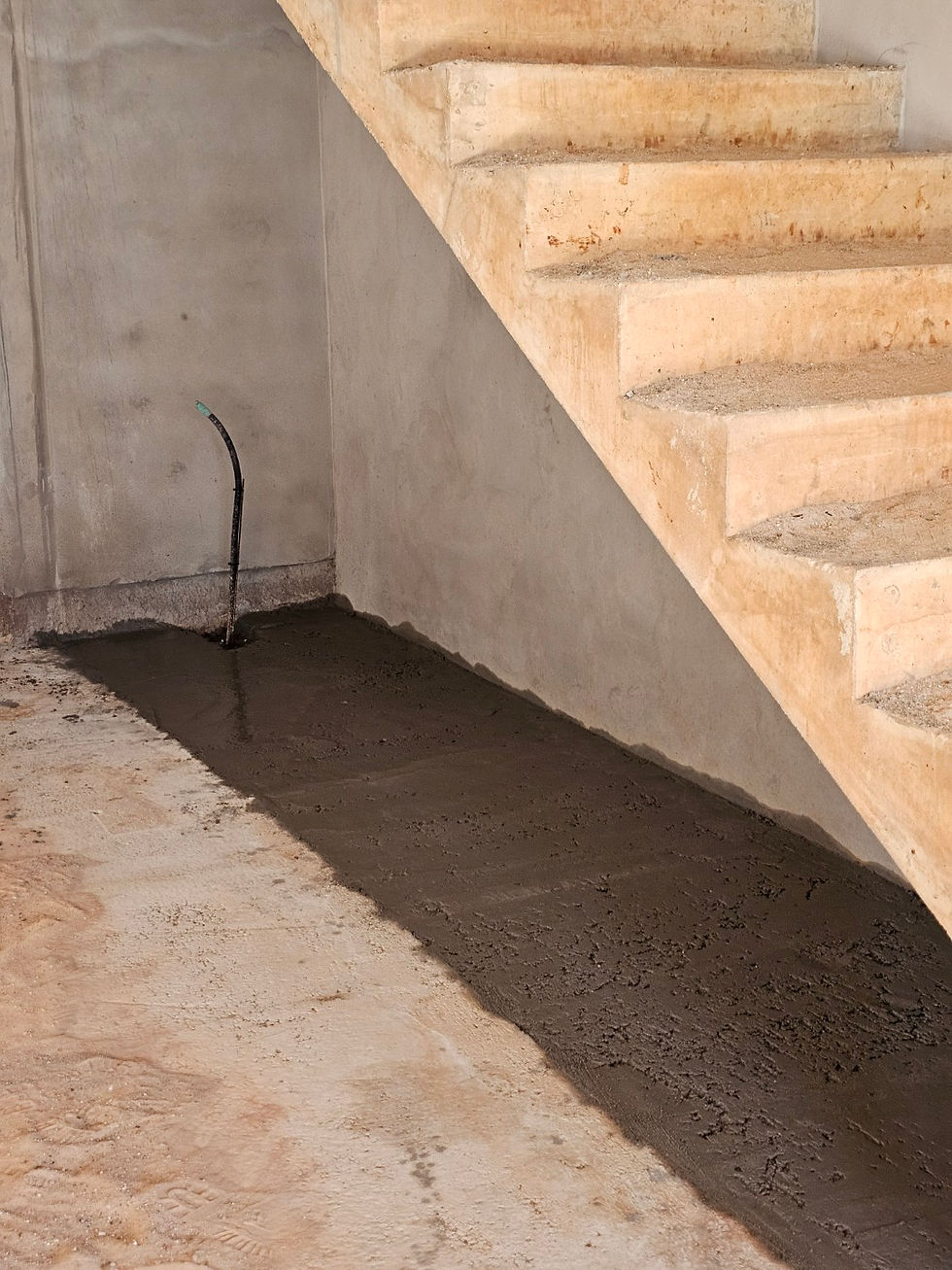

Impermeabilização - Em andamento
-
Piscina - Em andamento
























Relatório - 005
De 01/07 a 15/07/2025
​
Serviços Preliminares
​
-
Embasamento - OK
-
Alvenarias - Em andamento
Pilares do Térreo -OK -

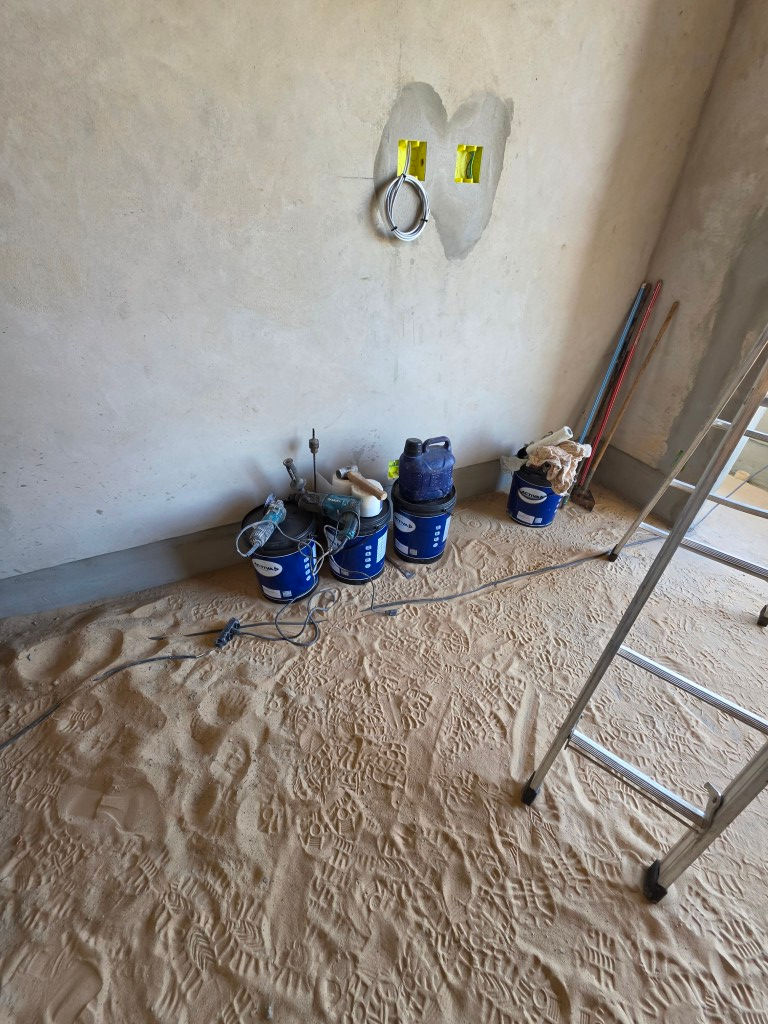

Impermeabilização -OK
-

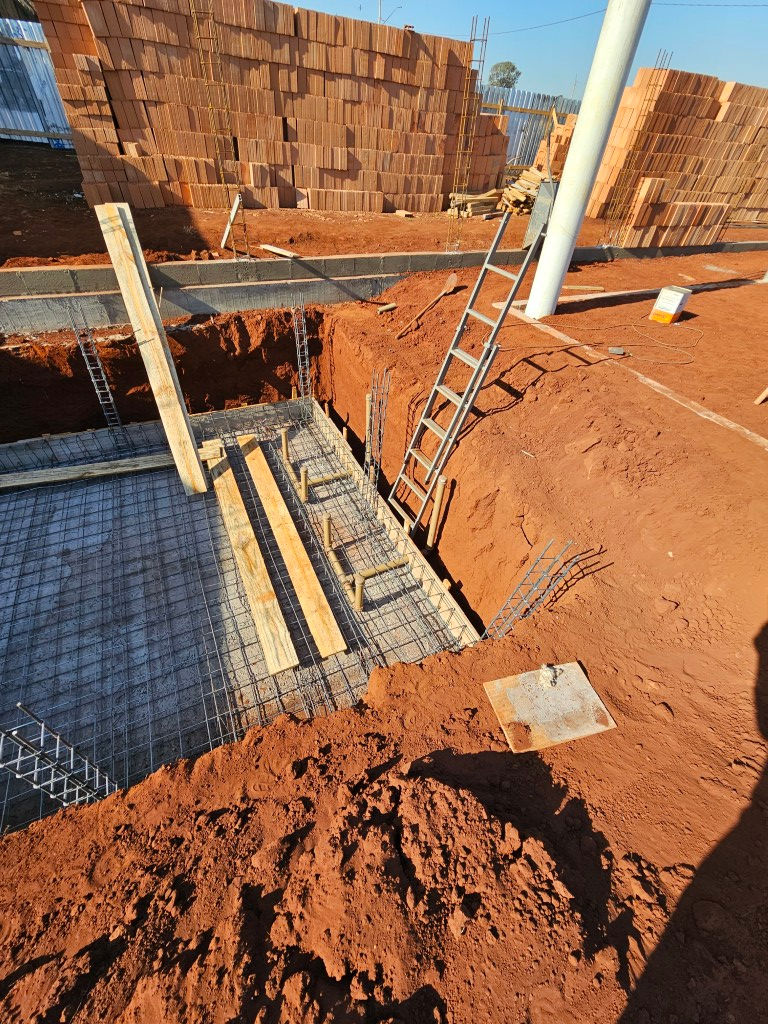

Piscina - Fundo concretado
-

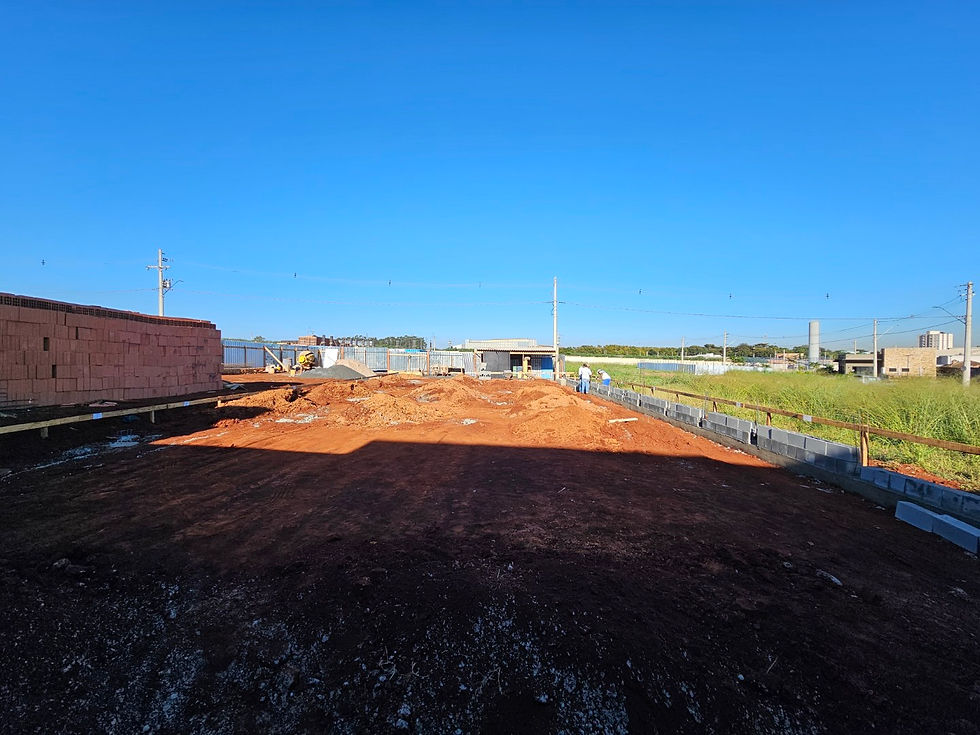

Aterro - Em andamento








































Relatório - 006
De 16/07 a 31/07/2025
​
Serviços Preliminares
​​
-
Alvenarias - Em andamento
-
Piscina -Em andamento
-
Aterro - Em andamento







































Relatório - 007
De 01/08 a 15/08/2025
​
Serviços Preliminares
​​
-
Alvenarias - Em andamento
-
Piscina -OK
-
Aterro - OK
-
Carpintaria - Em andamento
-
Armaduras das vigas - Em andamento





















































Relatório - 008
De 16/08 a 31/08/2025
​
Serviços Preliminares
​​
-
Alvenarias - Em andamento
-
Piscina -OK
-
Aterro - OK
-
Carpintaria - OK
-
Armaduras das vigas - OK
-
Concretagem da laje - 27/08/2025







































































Relatório - 009
De 01/09 a 15/09/2025
​
Serviços Preliminares
​​
-

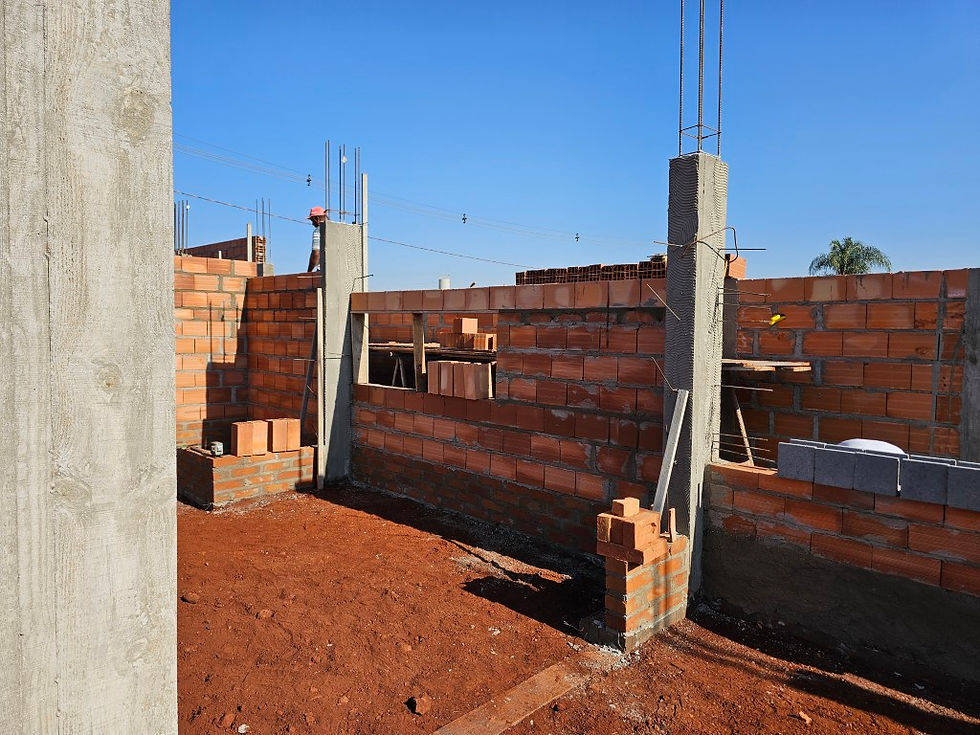

Alvenarias - Superior - Em andamento
-
Pilares do Pav. Superior - Em andamento



































Relatório - 010
De 16/09 a 30/09/2025
​
Serviços Preliminares
​​
-
Alvenarias - Superior - Em andamento
-
Pilares do Pav. Superior - Em andamento
-
Desforma - Em andamento
-

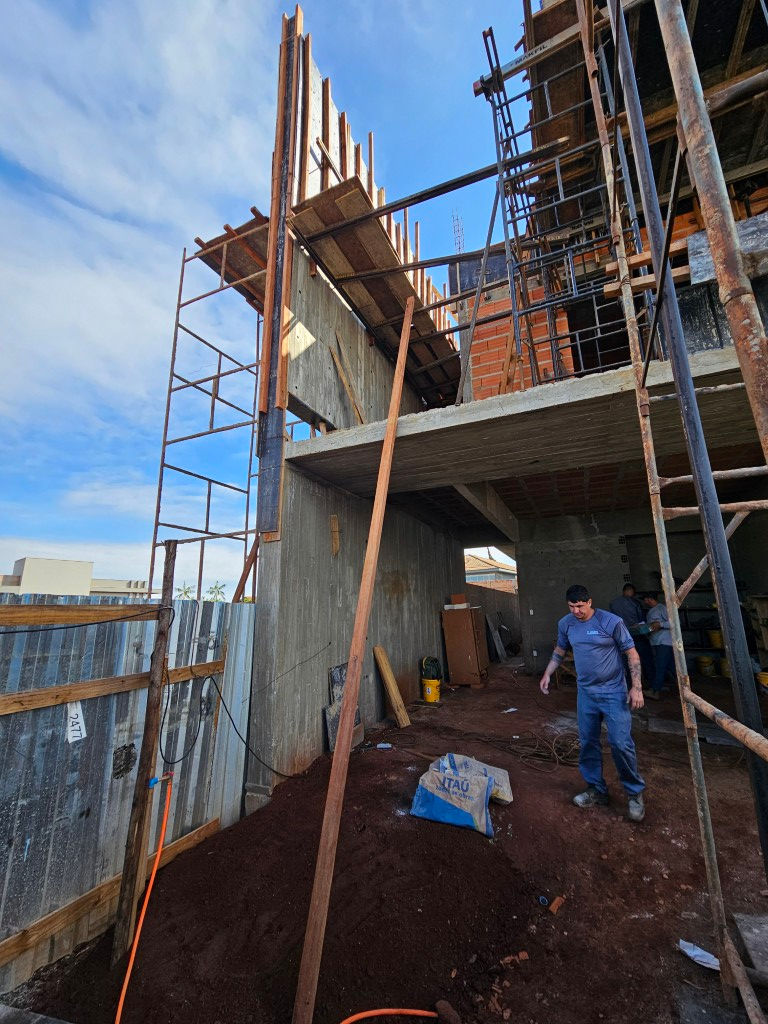

Remoção das escoras - Em andamento
-
Infra de Elétrica - Em andamento






















































Relatório - 011
De 01/10 a 15/10/2025
​
Serviços Preliminares
​​
-
Alvenarias - Superior - OK
-

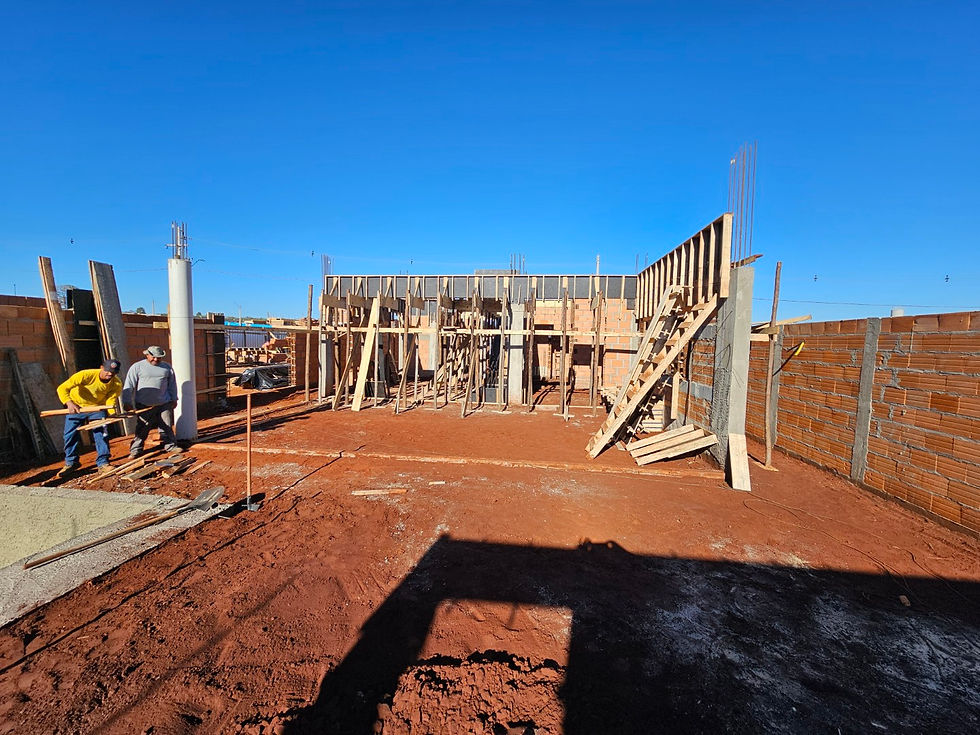

Montagem da laje pavimento Superior - Em andamento
-
Carpintaria Pavimento Superior - Em andamento
-
Pilares do Pav. Superior - OK
-
Desforma - OK
-
Remoção das escoras - OK
-
Infra de Elétrica - Em andamento
































Relatório - 012
De 16/10 a 31/10/2025
​
Serviços:​
​
-
Alvenarias - Superior - OK
-
Montagem da laje pavimento Superior - OK
-
Carpintaria Pavimento Superior - OK
-
Infra de Elétrica - Em andamento
-

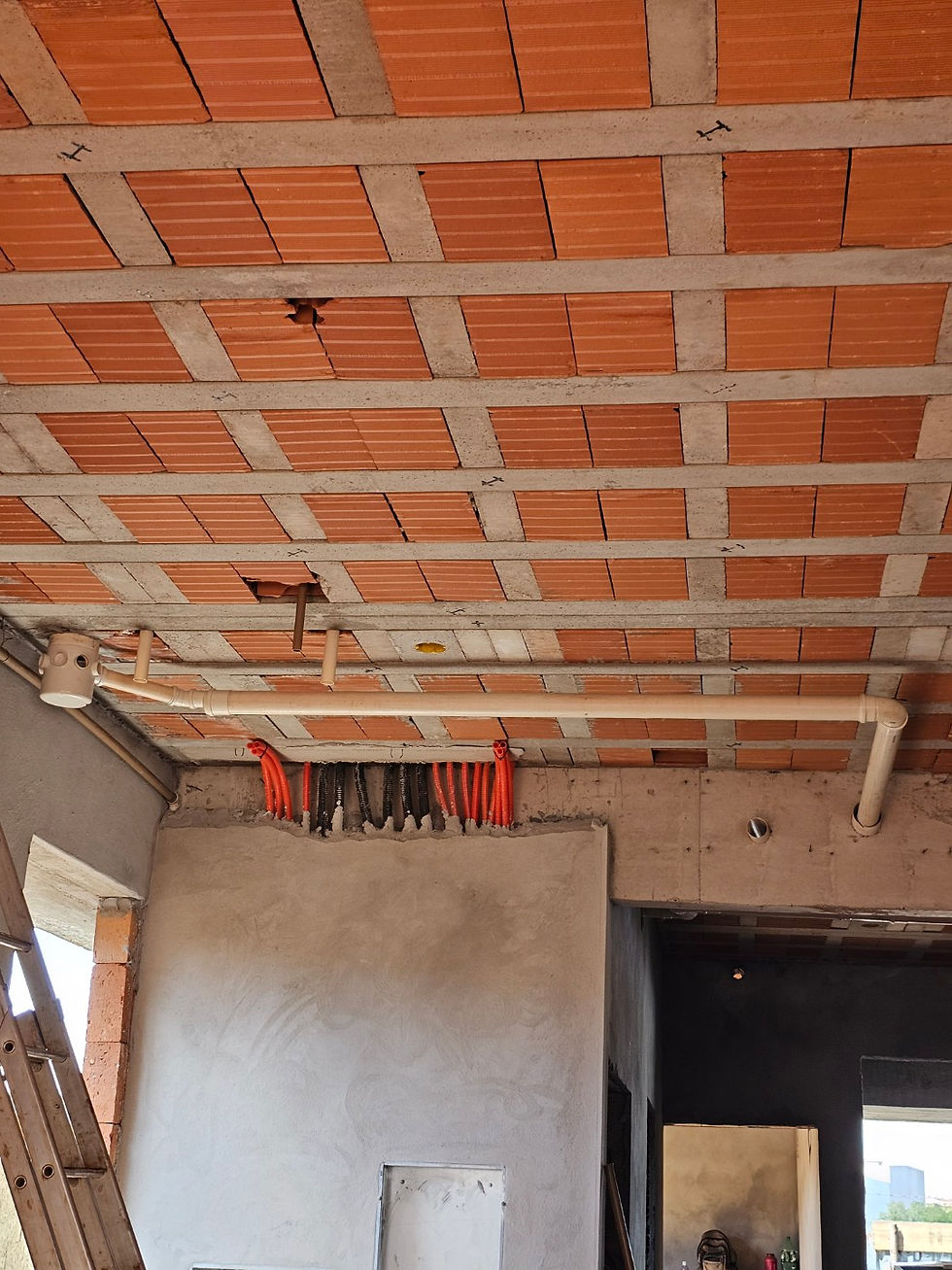

Infra de Hidráulica - Em andamento
-
Passagens - OK
-
Concretagem da laje superior - 28/10/2025
-

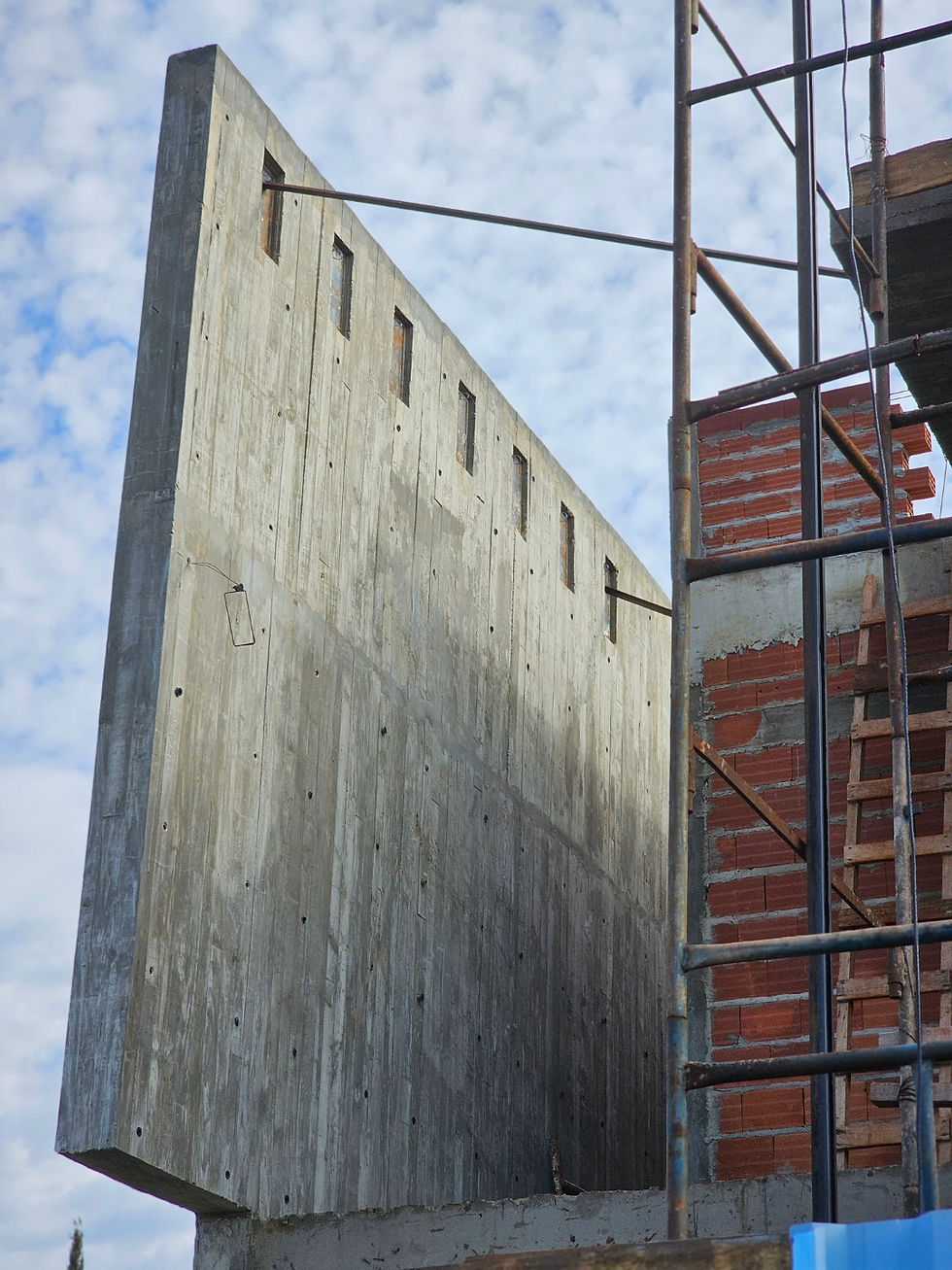

Alvenaria das platibandas - Em andamento


































































Relatório - 013
De 01/11 a 15/11/2025
​
Serviços:​
​
-

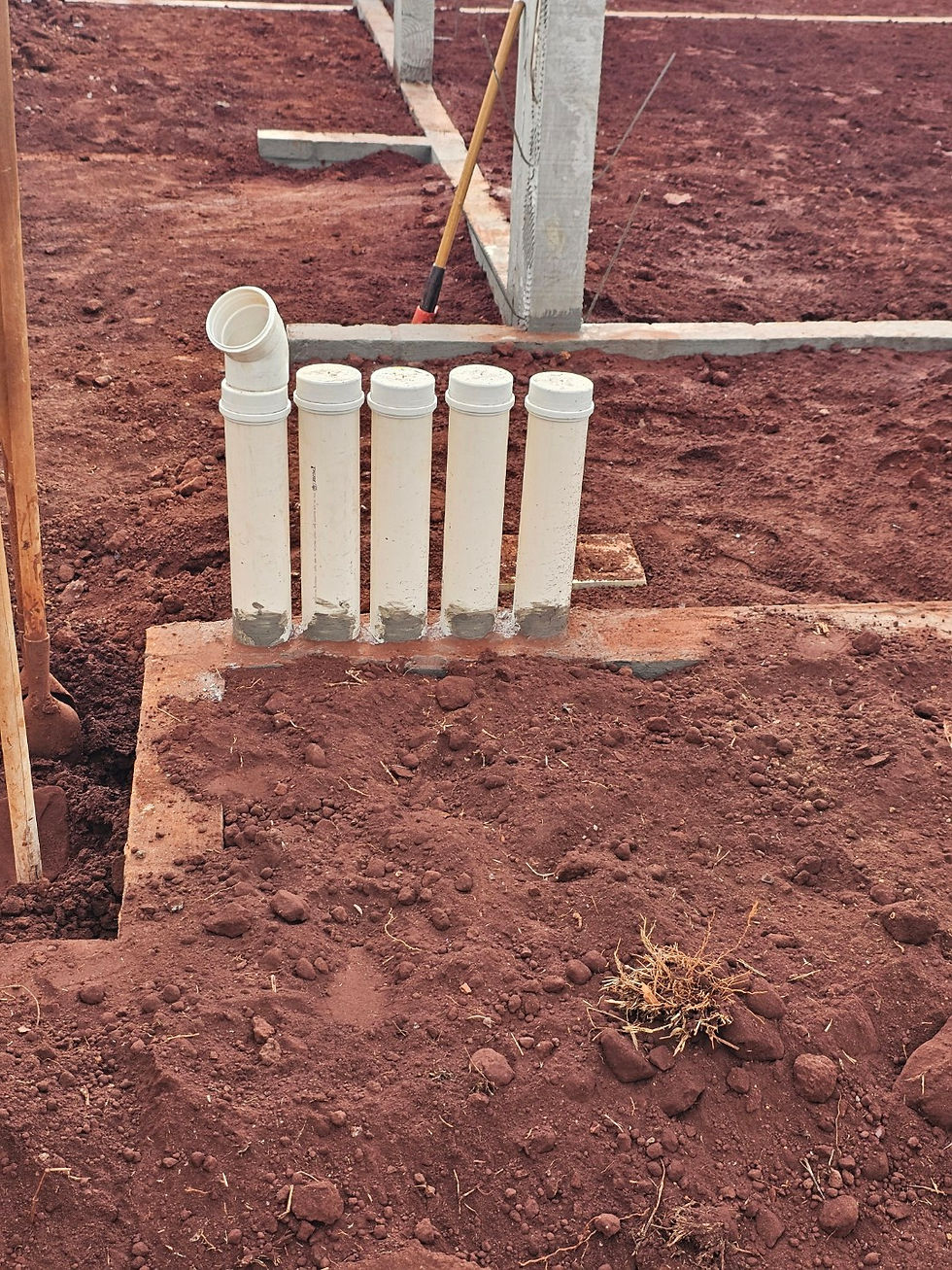

Infra de Elétrica - Em andamento
-
Infra de Hidráulica - Em andamento
-
Concretagem da laje superior - OK
-

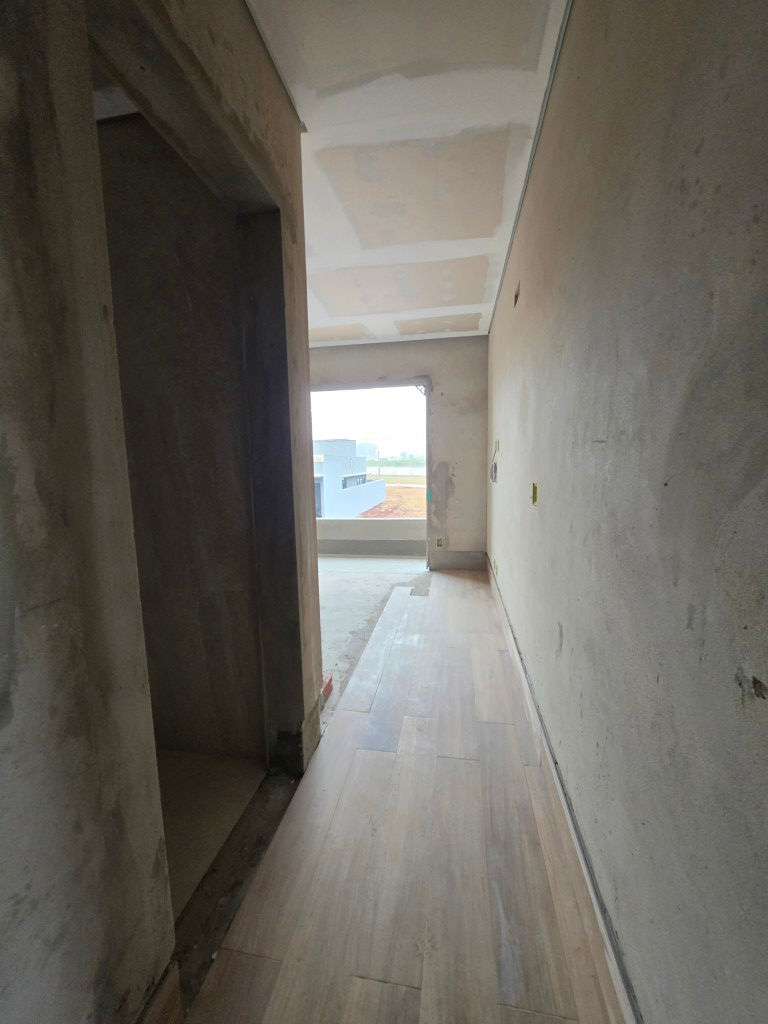

Alvenaria das platibandas - Em andamento
