Fiscalização Técnica CASA | AA

AA-F001

Relatório - 001

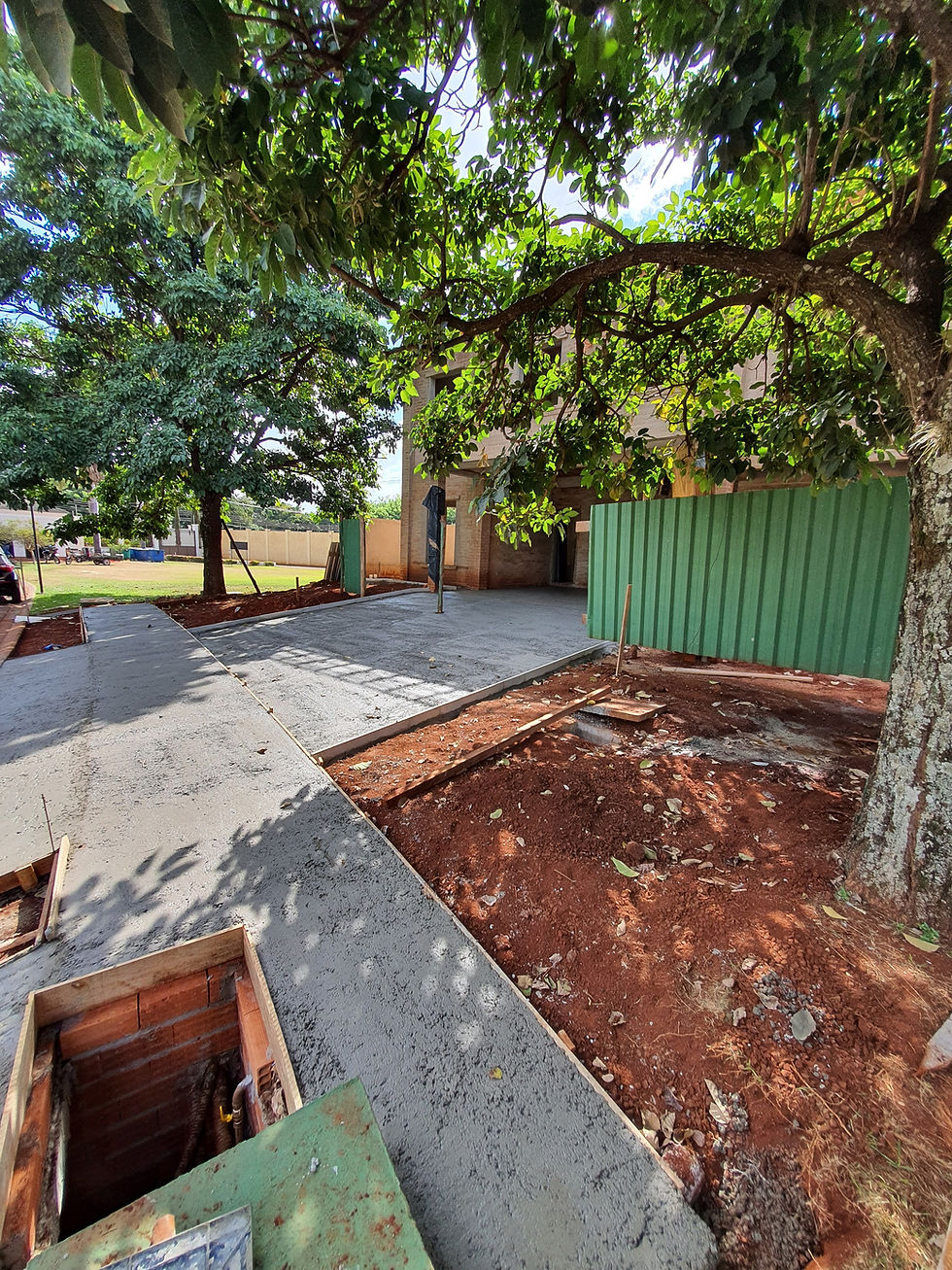

De 02/07 a 16/07/2020

Serviços Preliminares

  • Furações para montagem do tapume;

  • Passagem de cabo de energia elétrica do relógio até o lote;

  • Finalização da Montagem do tapume frontal;

  • Finalização da montagem do Almoxarifado;

  • Definição com o Eletricista para a montagem do quadro de tomadas;

  • Marcação das brocas para o muro;

  • Ligação de água e esgoto no lote;

  • Furação das estacas do muro;

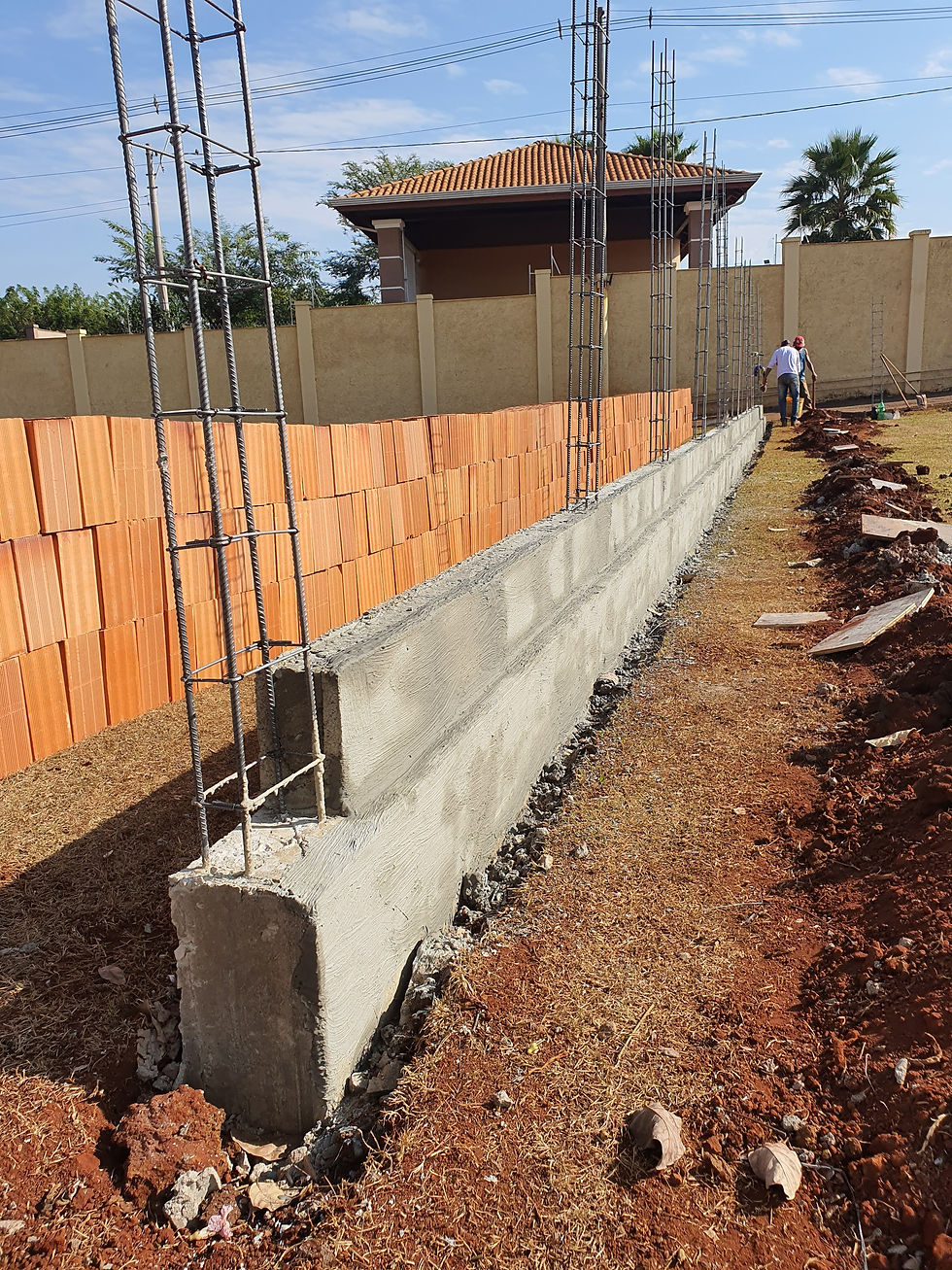

  • Montagem das formas e ferragens do baldrame do muro;

  • Concretagem das brocas do muro;

  • Concretagem do baldrame do lado esquerdo do muro;

  • Embasamento do muro do lado esquerdo;

  • Impermeabilização do baldrame e embasamento do muro lateral esquerdo;

  • Instalação do padrão de tomadas e disjuntores para alimentar a obra;

  • Ligação da energia elétrica do lote pela CPFL;

  • Construção do sanitário dos funcionários da obra;

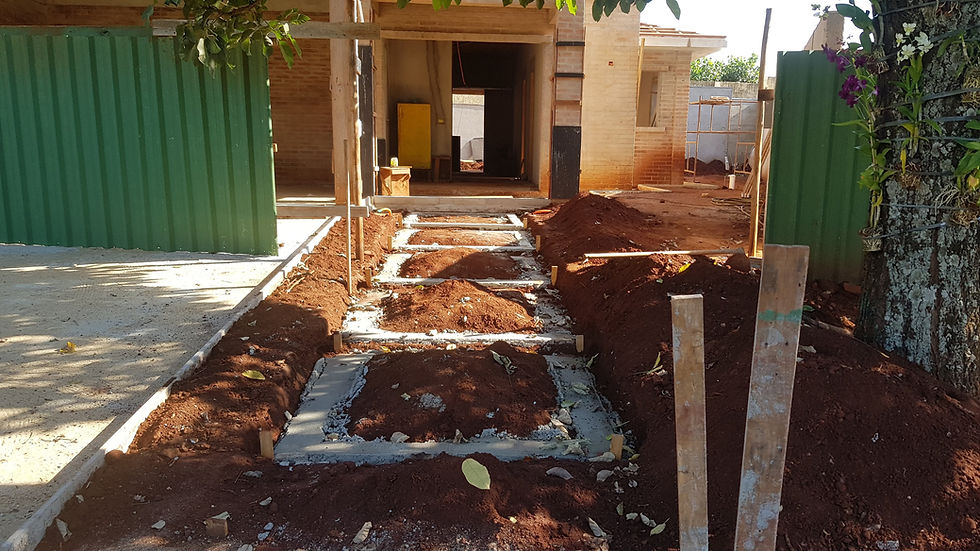

  • Abertura das valetas e montagem das formas e ferragens para baldrame do muro do fundo e lateral direita;



AA-F002

Relatório - 002

De 17/07 a 31/07/2020

Serviços Preliminares

  • Execução da alvenaria do muro lateral esquerdo;

  • Concretagem do baldrame / embasamento / impermeabilização (ainda em execução) do muro lateral direito;

  • Terraplenagem (não foi aberto o furo da piscina ainda)

  • Pintura do tapume;

  • Execução da alvenaria do muro do lado direito e concretagem dos pilares;

  • Execução do muro de arrimo do fundo e do lado direito do lote;

  • Finalização do muro de arrimo;

  • Retirada de terra para execução da piscina (a terra retirada foi espalhada no terreno);

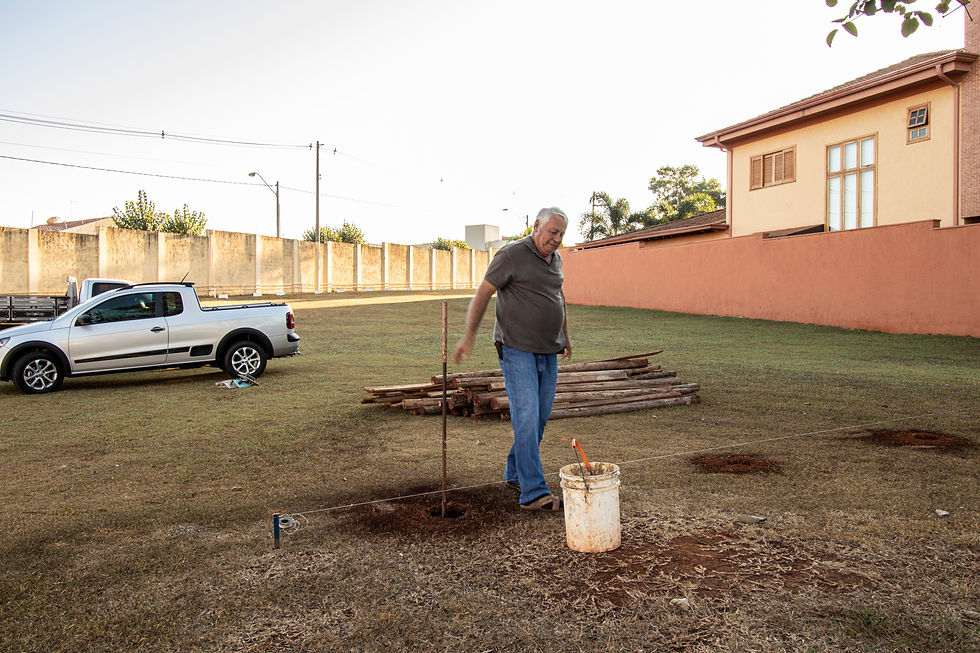

  • Locação da Obra pelo tipógrafo;

  • Execução do gabarito de locação;

  • Conferência dos recuos segundo norma do condomínio;

  • Foi feita em 31/07 conferência da obra (recuos) pela arquiteta responsável pelo condomínio (Luana) - Conferência OK

  • Chapisco dos muros;

  • Enchimento com argamassa selante, espaço entre muro de arrimo e rua dos fundos;

  • Embasamento do fundo da piscina;

  • Foi solicitado a comissão de obras do condomínio o aumento do muro do fundo do lote, além do que determina a norma;

Fundações

  • Execução dos pré furos das estacas;

  • Fechamento dos furos com tábuas para prevenção de acidentes;

  • Está programado para 31/07 a montagem do bate-estaca e início da perfuração em 03/08;



AA-F003

Relatório - 003

De 01/08 a 15/08/2020

Serviços Preliminares

  • Execução da alvenaria do muro lateral fundo;

  • Respaldo dos muros laterais;

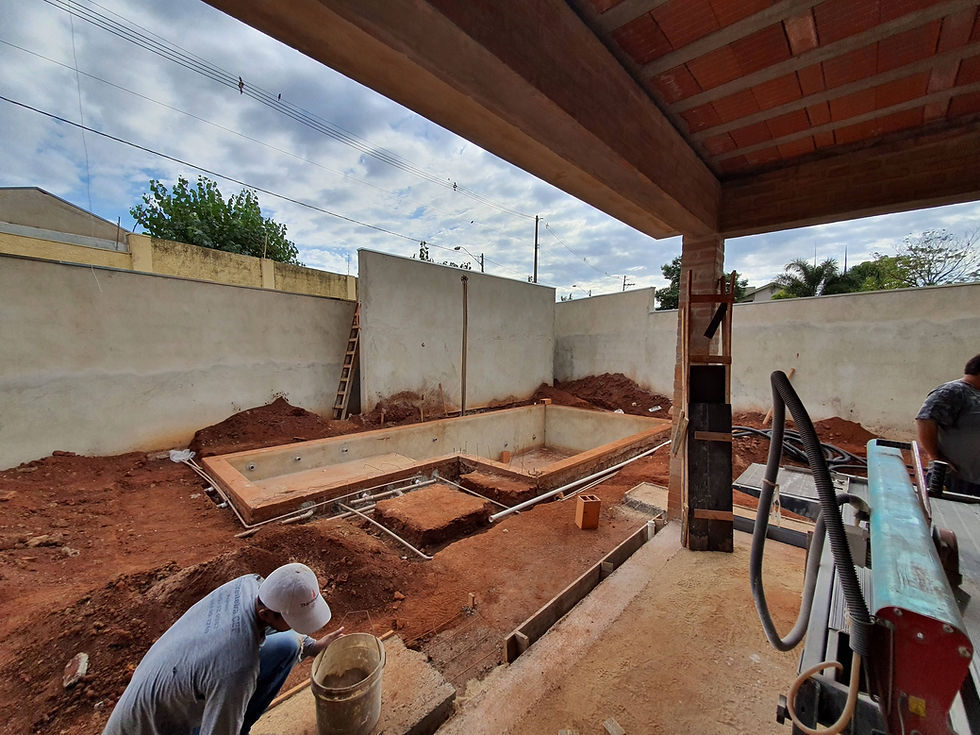

  • Alvenaria e estrutura da piscina;

  • Forma para execução do baldrame e alvenaria da praia;

  • Execução da alvenaria e estrutura da praia;

  • Aterro da região da piscina e banheiro utilizando parte do barro proveniente da fundação e terra limpa.

Fundações

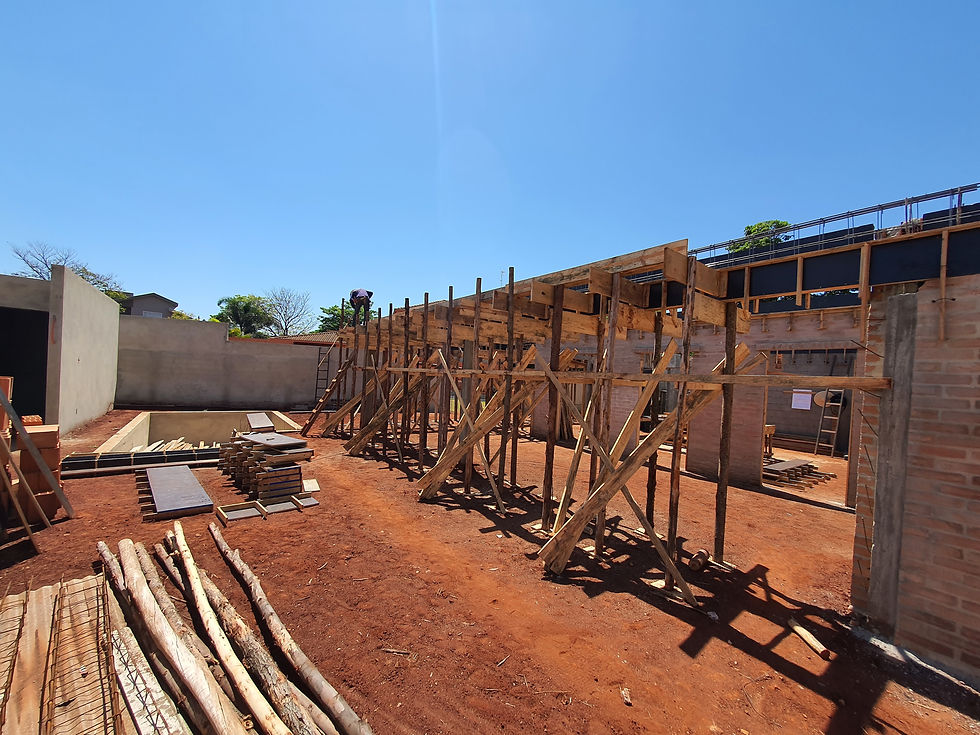

  • Início da fundações - Estacas Strauss: (03/08)

  • 2 dias - 3 brocas;

  • 5 dias - 12 brocas;

  • 8 dias - 19 brocas;

  • 11 dias - 29 brocas;

  • Execução das estacas baldrame e embasamento do banheiro da área de lazer e da casa de máquinas;

  • Impermeabilização do baldrame e embasamento do banheiro e casa de máquinas;



Todos os vídeos

Todos os vídeos

Todos os vídeos
20200807_101619

20200807_101619

00:19
20200807_101516

20200807_101516

00:16
20200804_143438

20200804_143438

00:04
20200804_142619

20200804_142619

00:12
AA-F004

Relatório - 004

De 16/08 a 31/08/2020

Estrutura e Alvenarias

  • Remoção das caixarias da piscina - alvenaria chapiscada liberada para receber reboco.

  • Pilares e início  das alvenaria do banheiro da área de lazer e da casa de máquinas

  • Alvenarias do banheiro e da casa de máquinas até altura da laje;

Fundações

  • Início da fundações - Estacas Strauss: (03/08)

  • 2 dias - 3 brocas;

  • 5 dias - 12 brocas;

  • 7 dias - 19 brocas;

  • 10 dias - 29 brocas;

  • 12 dias - 38 brocas;

  • 15 dias - 45 brocas;

  • 17 dias - 54 brocas

  • Término da execução das brocas. (25/08)

  • Início do embocamento para a escavação das valas do baldrame;

  • Escavação da região do elevador para execução dos blocos;

  • Limpeza do barro e utilização do mesmo no aterro;

  • Finalização do embocamento de toda a casa;

  • Verificação das dimensões dos blocos e baldrame;

  • Concretagem dos blocos do elevador (Previsão para 28/08)



AA-F005

Relatório - 005

De 01/09 a 16/09/2020

Fundações

  • Finalização da escavação para concretagem das vigas baldrame e blocos;

  • Enchimento dos blocos e laje do posso do elevador;

  • Esperadas dos pilares da região do elevador;

  • Preparação (chapisco) da região escavada para recebimento do concreto;

  • Montagem das armaduras das vigas baldrames, blocos e espera dos pilares; (03/09)

  • Concretagem das vigas baldrames e blocos; (04/09)

  • Aplicação de impermeabilizante no topo das bases concretadas;

  • Montagem da laje do banheiro e da casa de máquinas da área de lazer;

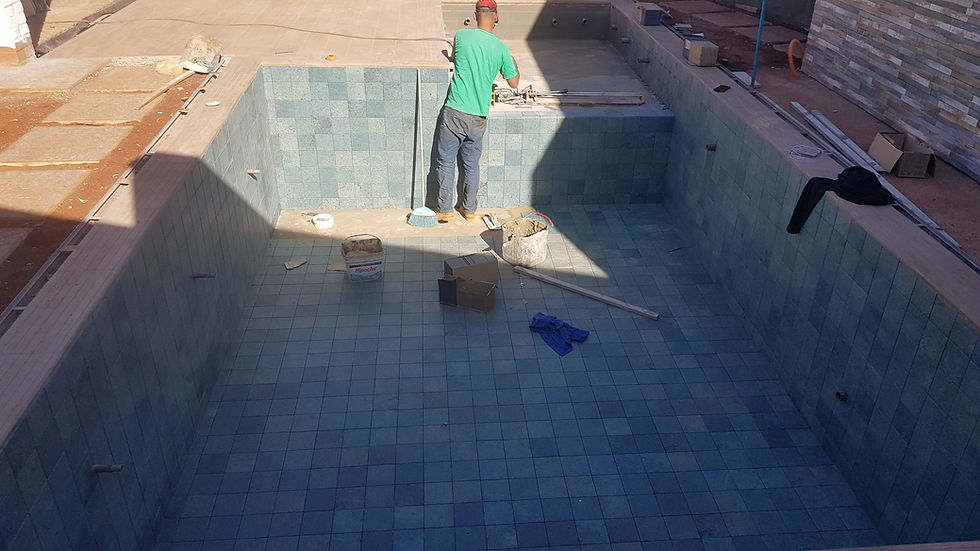

  • Reboco das alvenarias da piscina;

  • Montagem das caixarias para enchimento dos pilares;

  • Concretagem dos pilares da casa;

  • Concretagem da laje da casa de máquinas e banho da área de lazer;

  • Execução da alvenaria da platibanda da casa de máquinas e banho da área de lazer;

  • Início do embasamento das alvenarias;



AA-F006

Relatório - 006

De 17/09 a 30/09/2020

Fundações

  • Finalização da  concretagem dos pilares;

  • Finalização do embasamento;

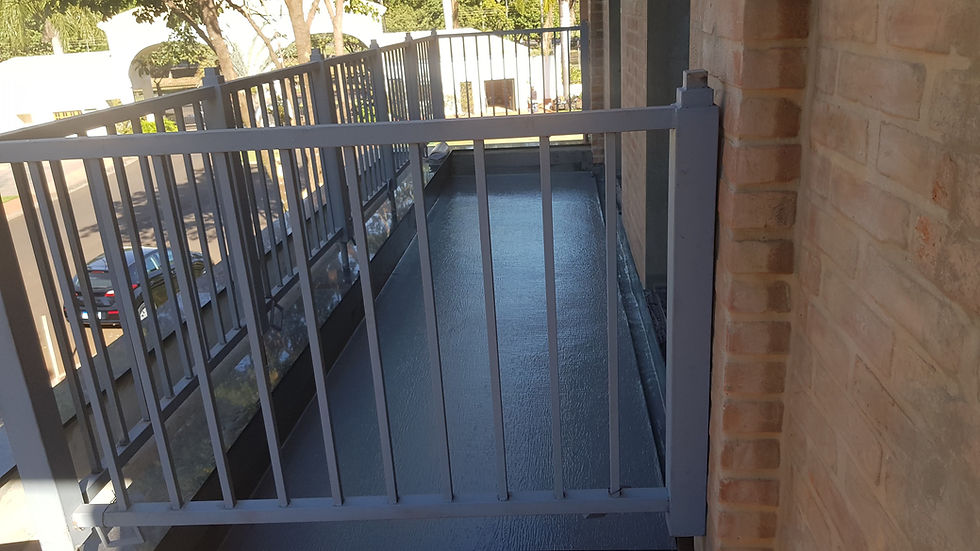

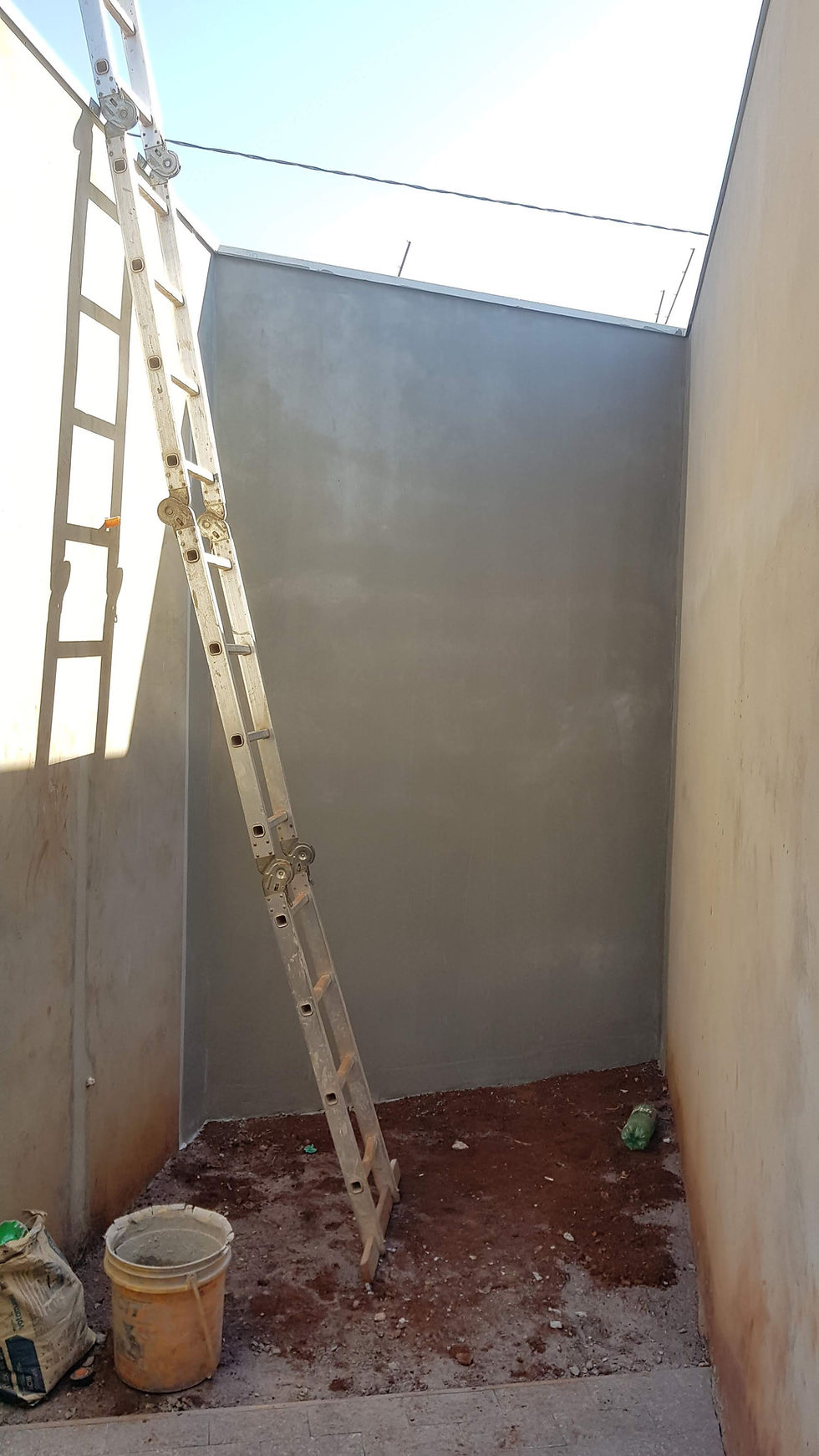

  • Obra liberada para impermeabilização do baldrame e embasamento;

  • Início da impermeabilização do embasamento - (término previsto para 24-25/09);

  • Teste da alvenaria e juta dos tijolos aparentes;

  • Final da impermeabilização do embasamento (24/09);

  • Reboco das alvenarias da casa de máquinas e do banho da área de lazer;

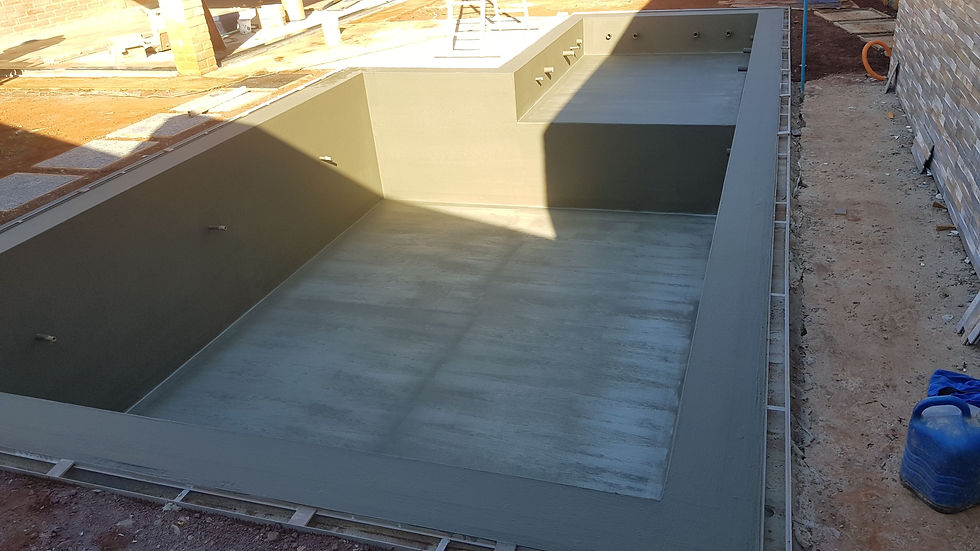

  • Execução do Contra piso da piscina;

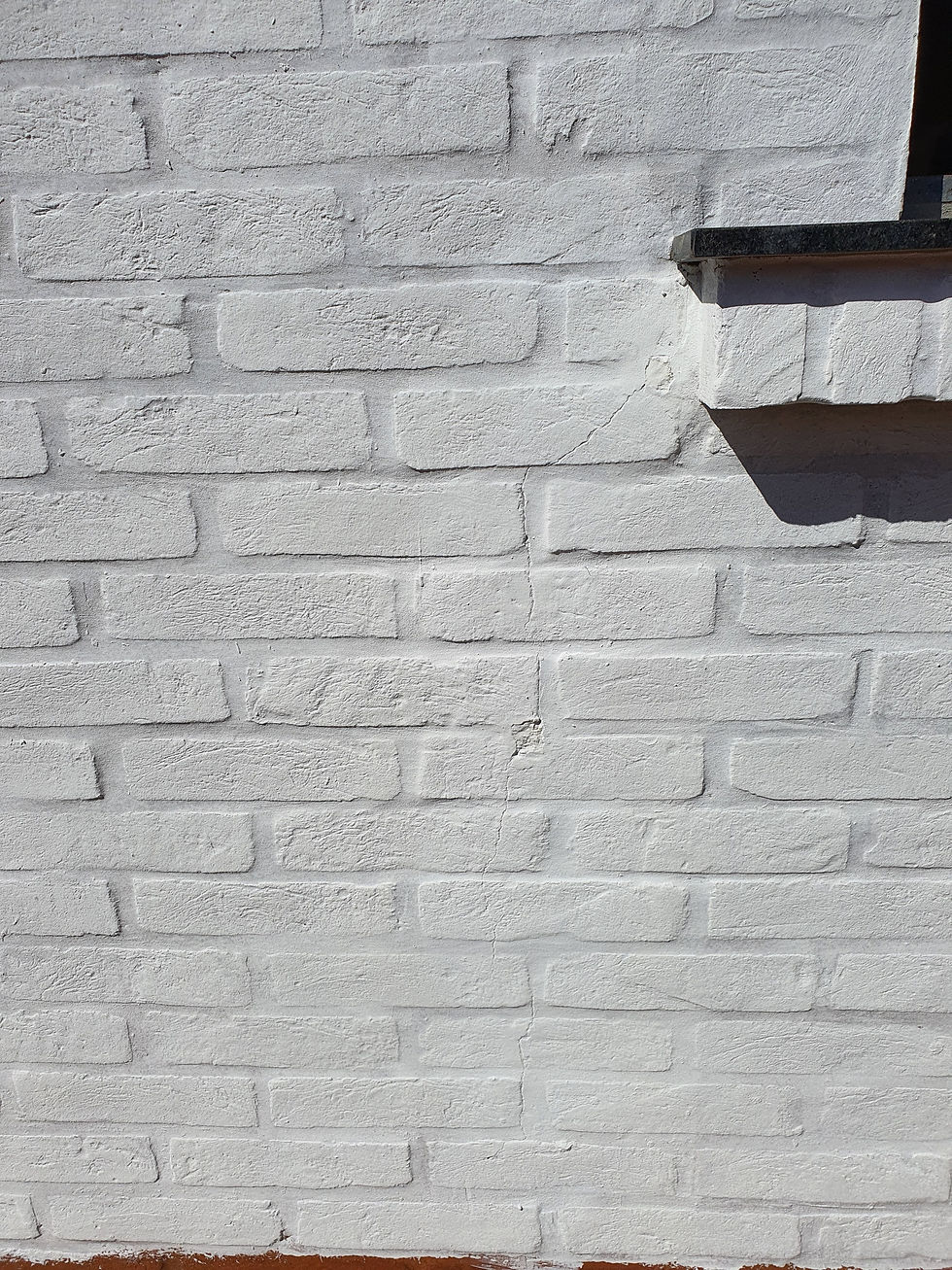

  • Teste da alvenaria de tijolos aparente com a pintura branca;

  • Aterro do embasamento; (28-29-30/09)



AA-F007

Relatório - 007

De 01/10 a 15/10/2020

Alvenarias

  • Limpeza do topo do nivelamento para início da alvenaria;

  • Ajuste de modulação para encaixe das portas e janelas para manter a amarração completa do tijolo;

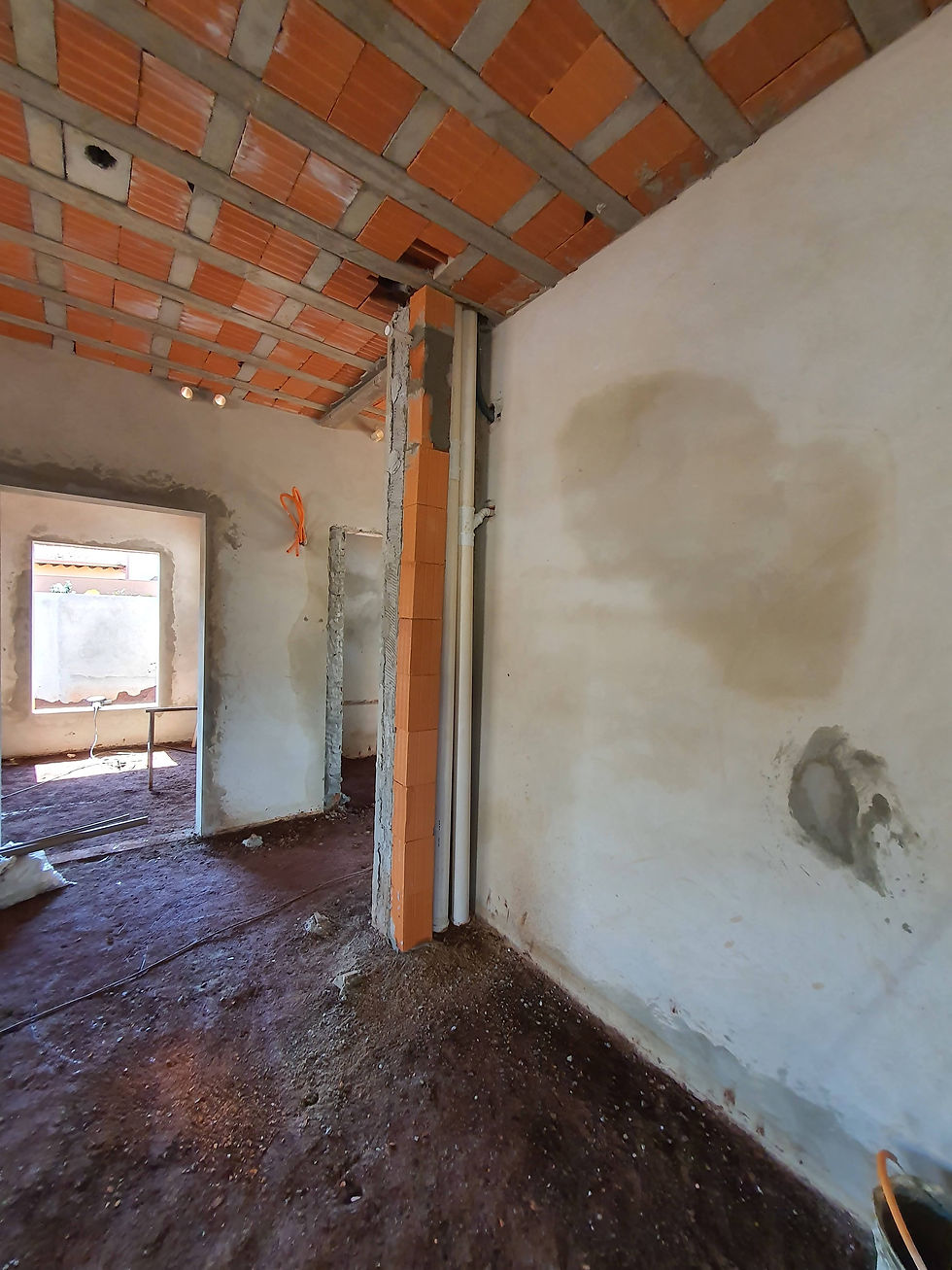

  • Em andamento - execução das alvenarias de tijolos aparente + Molduras sobre as portas e janelas

  • Em andamento - execução das alvenarias de bloco cerâmico;

  • Em andamento - execução do enchimento interno da alvenaria;

  • Finalização do topo dos muros;

  • Finalização do reboco da base dos muros;

Instalações

  • Preparação do terreno para início das redes principais de esgoto;



AA-F008

Relatório - 008

De 16/10 a 31/10/2020

Alvenarias

  • Em andamento - execução das alvenarias de tijolos aparente + Molduras sobre as portas e janelas

  • Em andamento - execução das alvenarias de bloco cerâmico;

  • Em andamento - execução do enchimento interno da alvenaria;

Instalações

  • Abertura das valetas para execução das redes principais de esgoto;

  • Início da execução da Hidráulica (rede de esgoto e a.p. piscina e banho área de lazer);

Carpintaria

  • Início da produção das caixarias das vigas (28/10);



AA-F009

Relatório - 009

De 01/11 a 15/11/2020

Alvenarias

  • Finalização das alvenarias do pavimento térreo;

  • Em andamento - execução das alvenarias de bloco cerâmico;

  • Em andamento - execução do enchimento interno da alvenaria;

Instalações Elétrica

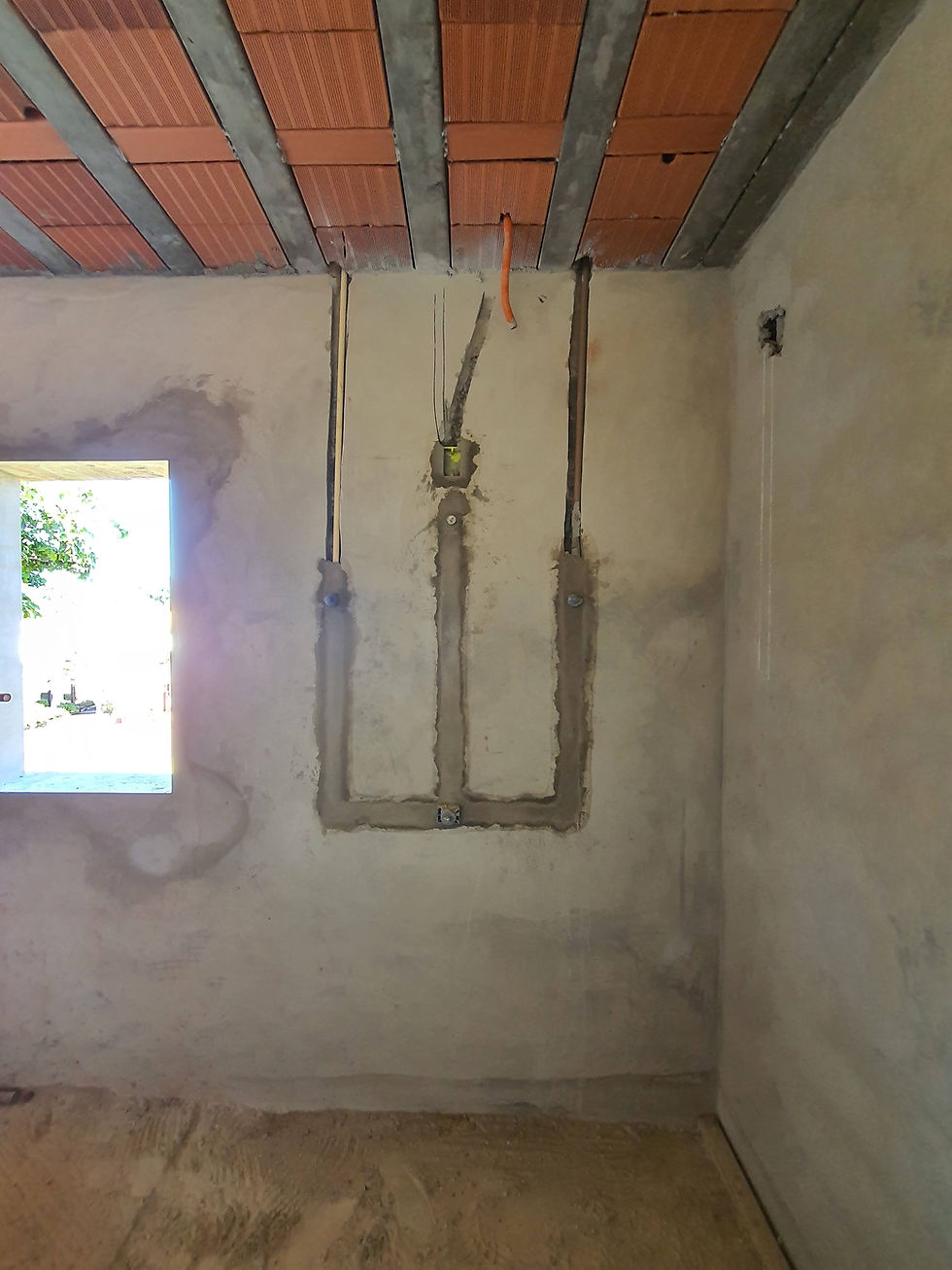

  • Início dos cortes das alvenarias para infraestrutura de instalações elétricas e automação;

  • Início da tubulação da laje (elétrica + automação)

Carpintaria

  • Em andamento - execução da caixaria das vigas;

  • Colocação da armadura de aço dentro da caixaria;

Lajes



  • Em andamento - montagem dos trilhos das lajes;

  • Início do escoramento;





AA-F010

Relatório - 010

De 16/11 a 30/11/2020

Alvenarias

  • Finalizado Alvenarias Pavimento térreo e revestimento dos pilares;

Instalações Elétrica

  • Finalizado:  tubulação da infraestrutura de instalações elétricas e automação na laje - pavimento térreo;

Carpintaria

  • Finalizado - execução da caixaria das vigas;

  • Finalizado - execução da caixaria da escada;

  • Em andamento - Desforme das tábuas das vigas;

Lajes



  • Finalizado - montagem dos trilhos das lajes;

  • Finalizado - escoramento;

  • Finalizado - concretagem;

Instalações Hidráulicas

  • Finalizado - Passagens nas vigas para tubulação de ar condicionado





AA-F011

Relatório - 011

De 01/12 a 18/12/2020

Alvenarias

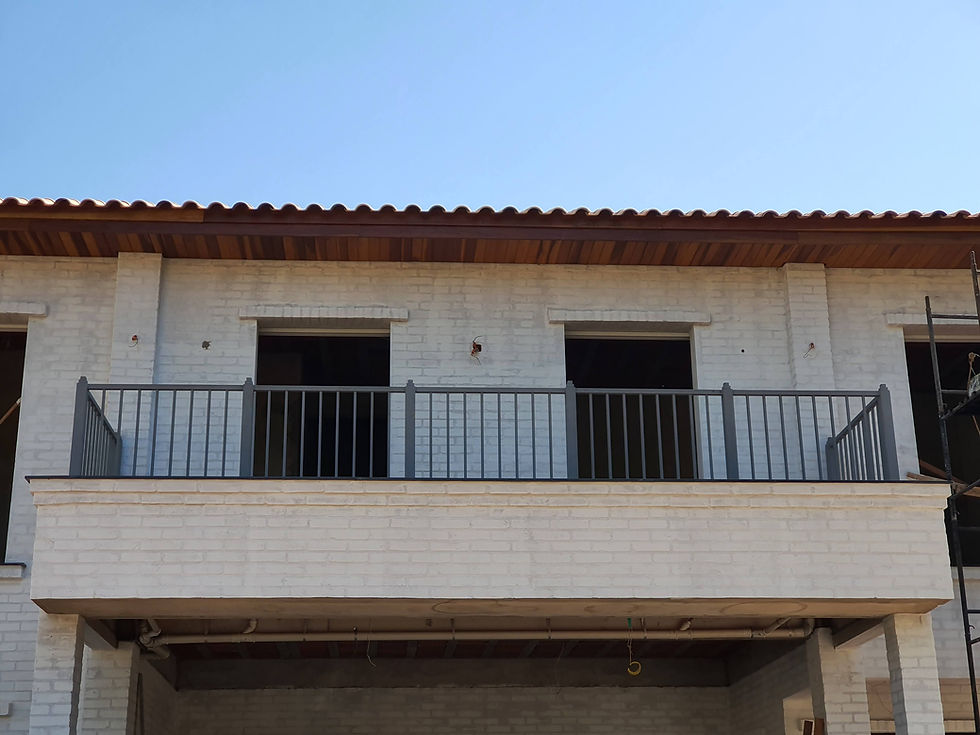

  • Em andamento alvenarias pavimento superior, molduras e revestimentos:

  • Em andamento - Alvenaria de blocos cerâmicos;

  • Em andamento - Alvenaria de tijolos aparente;

Instalações Elétrica

  • Início da abertura das paredes para tubulação do pavimento térreo (previsto para dia 04/01);

Carpintaria

  • Finalizado - caixaria dos pilares do pavimento superior

  • Finalizado - execução da caixaria da escada;

  • Finalizado - Desforme das tábuas das vigas;

Estrutura



  • Finalizado - concretagem e desforme dos pilares do pavimento superior

  • Aguardando fim da cura do concreto para remoção do escoramento (previsão 15/12)

  • Retirada das escoras das lajes, liberando o pavimento térreo para serviços de elétrica e hidráulica;

Paralização de Final de Ano

A obra estará paralisada entre 18/12 e 03/01 para comemorações de final de ano e férias, retomando seus trabalhos no dia 04/01/2021;





Relatório - 012

De 04/01 a 15/01/2021

Alvenarias

  • Em andamento alvenarias pavimento superior, molduras e revestimentos:

  • Em andamento - Alvenaria de blocos cerâmicos;

  • Em andamento - Alvenaria de tijolos aparente;

  • Em andamento - Reboco interno alvenarias pavimento térreo e beirais;

Instalações Elétrica

  • Em andamento abertura das paredes para tubulação do pavimento térreo;

  • Instalações das mangueiras e "caixinhas";

Carpintaria

  • Início da caixaria das vigas do pavimento superior; (previsão de início 18/01)

Retomada dos trabalhos

Após a parada de final do ano a obra retornou no dia 04/01;





AA-F012

Relatório - 013

De 15/01 a 31/01/2021

Alvenarias

  • Em andamento alvenarias pavimento superior, molduras e revestimentos: (finaliza em 03/02)

  • Concluído - Alvenaria de blocos cerâmicos;

  • Concluído - Alvenaria de tijolos aparente;

  • Em andamento - Reboco interno alvenarias pavimento térreo e beirais;

Estrutura

  • Concluído - Colocação da ferragem das vigas do pavimento superior

Instalações Elétrica

  • Em andamento abertura das paredes para tubulação do pavimento térreo;

  • Instalações das mangueiras e "caixinhas";

Carpintaria

  • Início da caixaria das vigas do pavimento superior; (previsão de início 01/01)

AA-F013
AA-F014

Relatório - 014

De 01/02 a 15/02/2021

Alvenarias

  • Concluído alvenarias pavimento superior, molduras e revestimentos

  • Concluído - Alvenaria de blocos cerâmicos;

  • Concluído - Alvenaria de tijolos aparente;

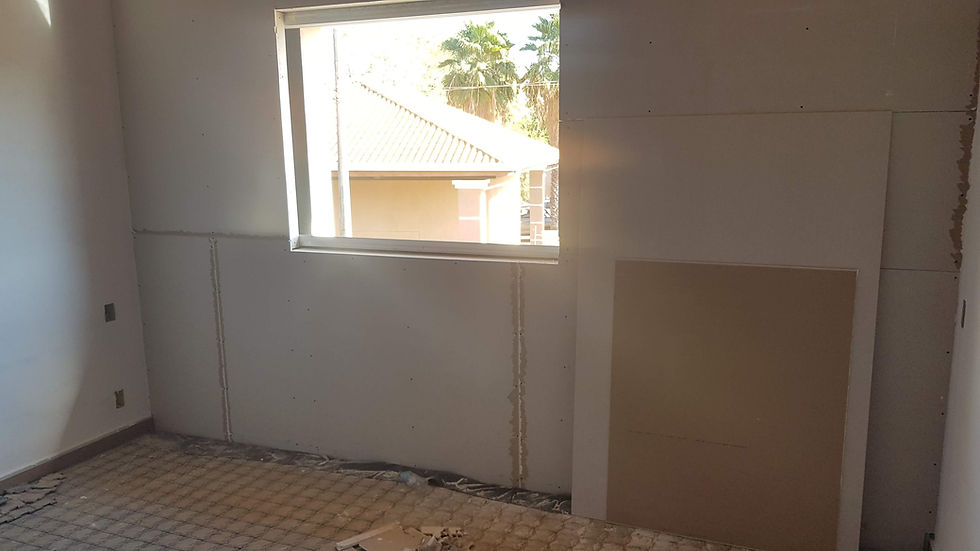

  • Em andamento - Reboco interno alvenarias pavimento térreo e beirais;

Estrutura

  • Concluído - Colocação da ferragem das vigas do pavimento superior;

  • Concluído - Concretagem da laje de cobertura;

Instalações Elétrica

  • Em andamento abertura das paredes para tubulação do pavimento térreo;

  • Em andamento Instalações das mangueiras e "caixinhas";

  • Início da tubulação da laje de cobertura (08/01);

Instalações Hidráulicas

  • Início das descidas e prumadas de água pluvial e esgoto (08/01) - Aguardando Material

Carpintaria

  • Concluído montagem da caixaria das vigas do pavimento superior;

Relatório - 015

De 16/02 a 28/02/2021

Alvenarias

  • Concluído alvenarias pavimento superior, molduras e revestimentos

  • Concluído - Alvenaria de blocos cerâmicos;

  • Concluído - Alvenaria de tijolos aparente;

  • Em andamento - Reboco interno alvenarias pavimento superior;

Instalações Elétrica

  • Em andamento abertura das paredes para tubulação do pavimento térreo e superior;

  • Em andamento Instalações das mangueiras e "caixinhas"

  • Em andamento Instalações das caixas de disjuntores, passagem e automação;

Instalações Hidráulicas

  • Em andamento descidas e prumadas de água pluvial e esgoto;

  • Tubulação principal  de água pluvial e esgoto enterrada;

Carpintaria

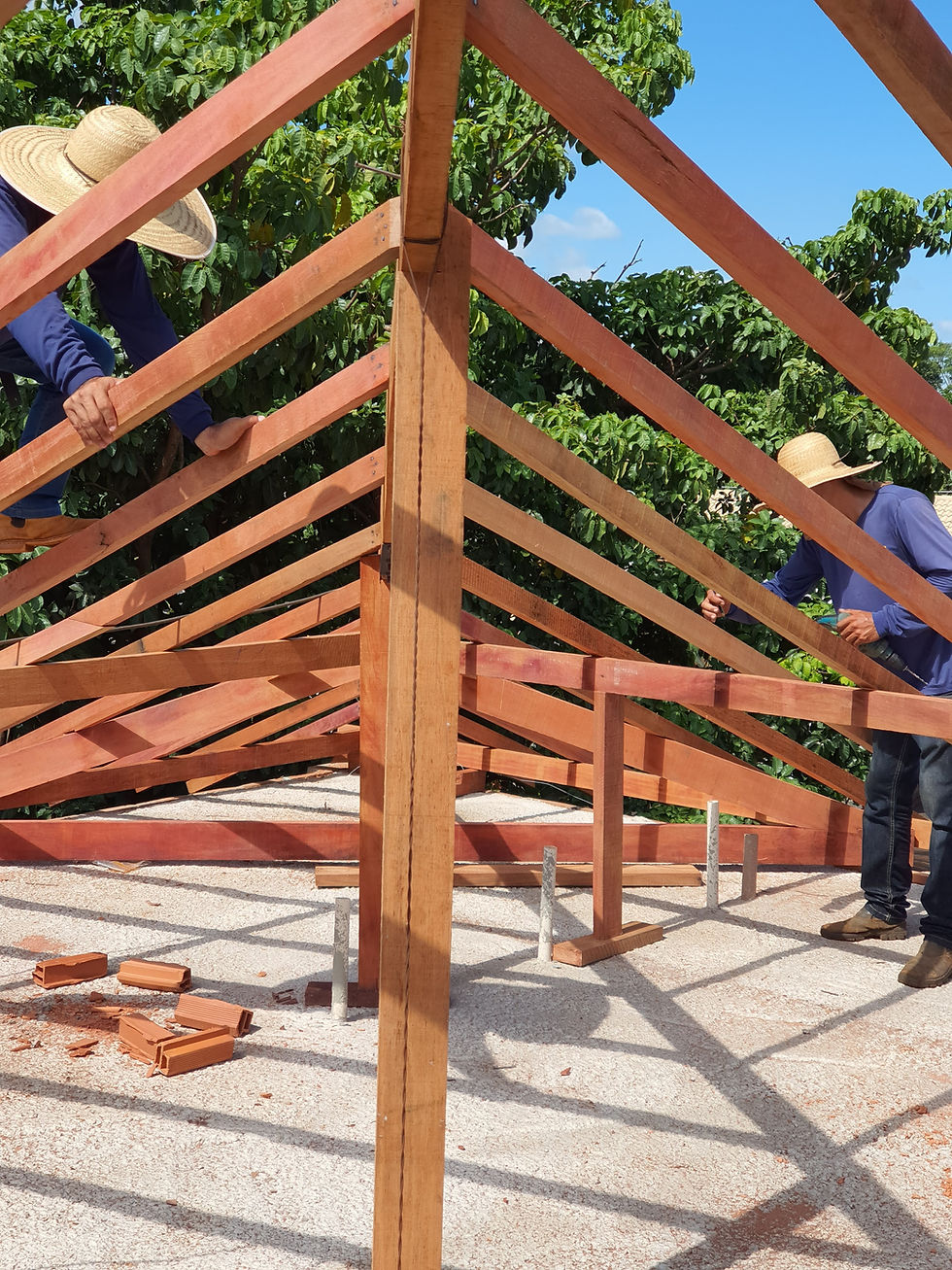

  • Início da carpintaria do telhado - Previsão de término em 15 dias - (segunda 01/03)

AA-F015

Relatório - 016

De 01/03 a 15/03/2021

Alvenarias

  • Concluído - Alvenarias pavimento superior, molduras e revestimentos

  • Concluído - Alvenaria de blocos cerâmicos;

  • Concluído - Alvenaria de tijolos aparente;

  • Concluído - Reboco interno alvenarias pavimento superior;

  • Em andamento - Esquadrejamento das portas e janelas.

  • Em andamento - Início dos trabalhos de contrapiso pavimento térreo.

Instalações Elétrica

  • Em andamento - Abertura das paredes para tubulação do pavimento térreo e superior;

  • Em andamento - Instalações das mangueiras e "caixinhas"

  • Em andamento - Instalações das caixas de disjuntores, passagem e automação;

  • Em andamento - Tubulação do piso e passagens para liberação do contrapiso;

  • Início - Cabeamento de elétrica e automação 17/03

Instalações Hidráulicas

  • Em andamento - Descidas e prumadas de água pluvial e esgoto;

  • Em andamento - Tubulação principal  de água pluvial e esgoto enterrada;

  • Em andamento - Reservatórios de água potável / boiler e irrigação;

  • Em andamento - Drenos dos ares condicionados.

Carpintaria

  • Em andamento - Carpintaria do telhado;





AA-F016

Relatório - 017

De 16/03 a 31/03/2021

Alvenarias

  • Concluído - Esquadrejamento das portas e janelas;

  • Em andamento - Arredondamento de quinas vivas da alvenaria.

Pisos

  • Concluído - contrapiso pavimento térreo;

  • Concluído - contrapiso pavimento superior;

  • Preparo solo para concretagem do contrapiso da garagem e externo;

Instalações Elétrica

  • Concluído - Abertura das paredes para tubulação do pavimento térreo e superior;

  • Concluído - Instalações das mangueiras e "caixinhas";

  • Em andamento - Instalações das caixas de disjuntores, passagem e automação;

Instalações Hidráulicas

  • Concluído - Descidas e prumadas de água pluvial e esgoto;

  • Concluído - Tubulação principal  de água pluvial e esgoto enterrada;

  • Concluído - Reservatórios de água potável / boiler e irrigação;

  • Em andamento - Instalação de calhas no telhado;

  • Em andamento - Drenos dos ares condicionados (início 29/03/21).

Carpintaria

  • Concluído - Carpintaria do telhado;

  • Concluído - Estaleiros das caixas d'água

Esquadrias

  • Concluído: Instalação dos batentes de madeira na parte interna da casa (pavimento superior)

AA-F017

Relatório - 018

De 01/04 a 15/04/2021

Alvenaria

  • Concluído - Arredondamento de quinas vivas da alvenaria;

  • Concluído - Reposicionamento de janela do banheiro da suíte do casal.

Pisos

  • Concluído- Preparo solo para concretagem do contrapiso da garagem e externo;

  • Em andamento - Preparo solo para a instalação de pedras portuguesas no externo (valeta e arremate).

  • Em andamento - Regularização e nivelamento dos degraus da escada;

Instalações Elétrica

  • Em andamento - Instalações das caixas de disjuntores, passagem e automação;

  • Em andamento - colocação dos cabos e fios (cabeamento)

Instalações Hidráulicas

  • Concluído - Reservatórios de água potável / boiler e irrigação;

  • Concluída - Instalação de calhas no telhado e rufos nos muros e platibandas;

  • Concluída - Passagem dos drenos dos ares condicionados;

  • Concluído - Colocação das calhas e saídas dos condutores;

  • Em andamento - Ligação das tubulações com a rede de distribuição e coleta;

  • Em andamento - Tubulação de água e iluminação da piscina e hidromassagem.

Esquadrias

  • Em andamento - Instalação dos batentes de madeira na parte interna da casa (pavimento térreo);

  • Concluído - Instalação de barras metálicas de apoio as portas e janelas de correr.

Acabamentos

  • Pisos e revestimentos entregues;

  • Revestimentos da cozinha, área de serviço entregues.



Telhado

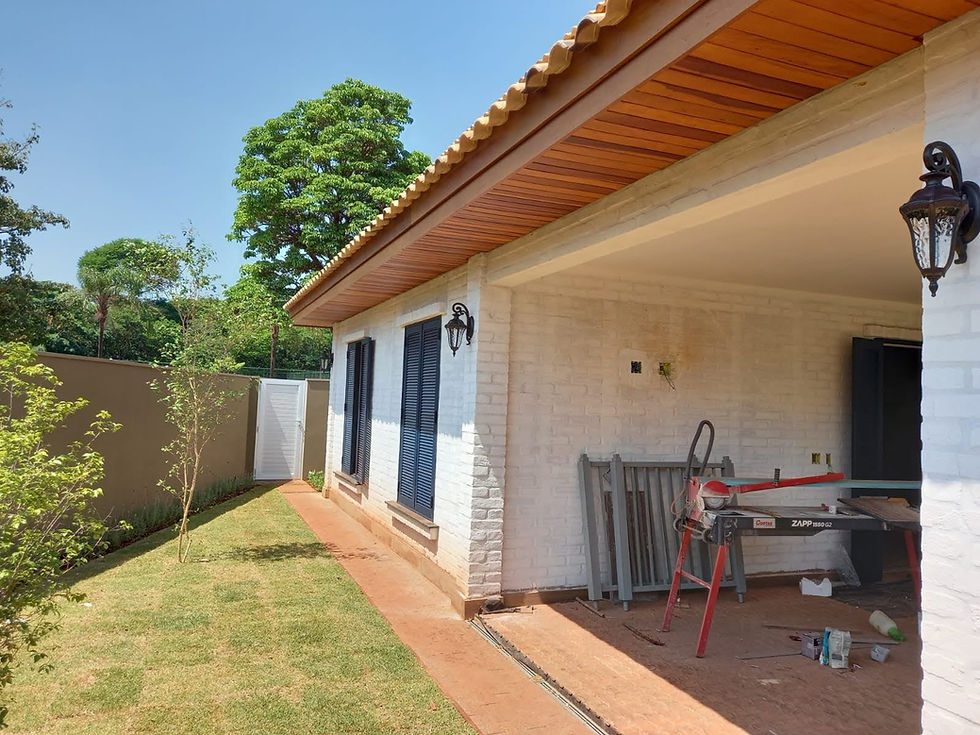

  • Cobertura das telhas (início da cobertura 19/04)

AA-F018

Relatório - 019

De 16/04 a 30/04/2021

Pisos

​​

  • Concluída - Concretagem dos degraus da entrada social;

  • Concluído - Concretagem da garagem e rampa para assentamento das pedras Miracema .

  • Concluído - Regularização e nivelamento dos degraus da escada;

  • Instalação das soleiras - início previsto para 03/05

Instalações Elétrica

  • Concluído - Instalações das caixas de disjuntores, passagem e automação;

  • Concluído - colocação dos cabos e fios (cabeamento); Pavimento Superior

  • Em andamento - colocação dos cabos e fios (cabeamento); Pavimento Térreo

Instalações Hidráulicas

  • Concluído - Ligação das tubulações com a rede de distribuição e coleta;

  • Em andamento - Tubulação de água e iluminação da piscina e hidromassagem.

  • Em andamento - Instalação das caixas de ar condicionado nas paredes;

  • Em andamento - Posicionamento de ralos;

Esquadrias

  • Concluída - Instalação dos batentes de madeira na parte interna da casa (pavimento térreo);

  • Concluída - Instalação das barras metálicas para apoio dos trilhos;

Telhado

  • Em andamento - Cobertura das telhas e cumeeiras;

Forro Externo

  • Forro de madeira - previsão para início da instalação 05/05;

AA-F019
AA-F020

Relatório - 020

De 01/05 a 15/05/2021

Alvenaria

​​​​

  • Em andamento - Alvenaria do armário externo (corredor);

Pisos

​​​​

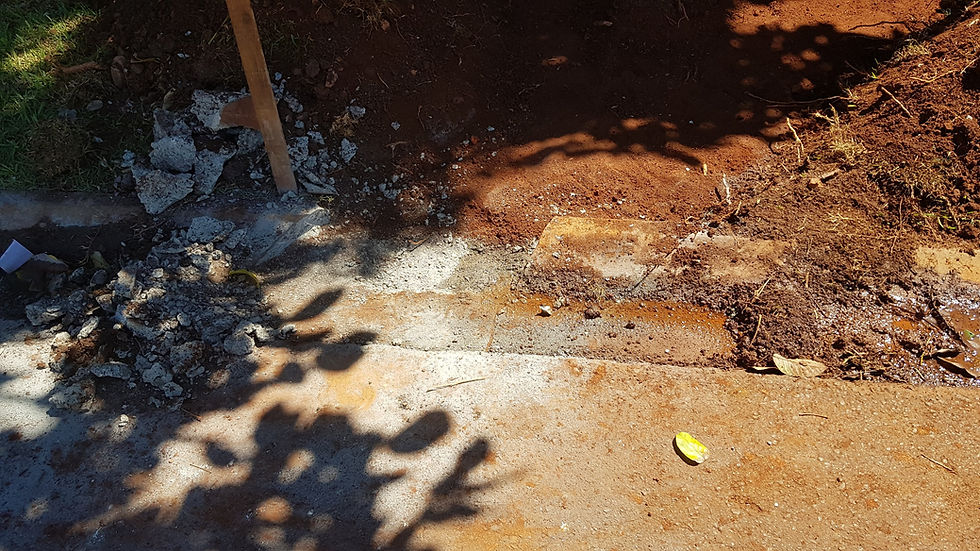

  • Concluído - Concretagem da calçada externa e enchimento do piso da garagem;

  • Em andamento Instalação das soleiras;

Instalações Elétrica

  • Concluído - Instalações das caixas de disjuntores, passagem e automação;

  • Concluído - Colocação dos cabos e fios (cabeamento); Pavimento Superior;

  • Concluído - Colocação dos cabos e fios (cabeamento); Pavimento Térreo;

  • Concluído - Readequação da infraestrutura dos aparelhos de ar condicionado - Infraestrutura embutida na casa de máquinas.

Instalações Hidráulicas

  • Concluído - Passagem dos drenos dos aparelhos de ar condicionado;

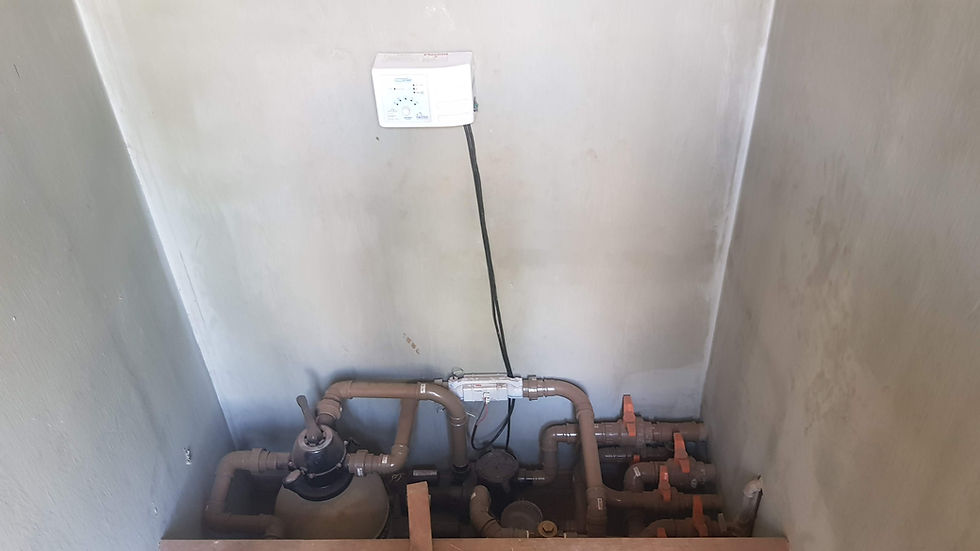

  • Concluído - Tubulação de água e iluminação da piscina e hidromassagem;

  • Concluída - furação para colocação dos ralos;​

  • Concluída - Impermeabilização dos banheiros no pavimento superior;

  • Em andamento - Colocação de bases de registros e ponteiras de esgoto;

  • Em andamento - Instalação das canaletas de drenagem da varanda;

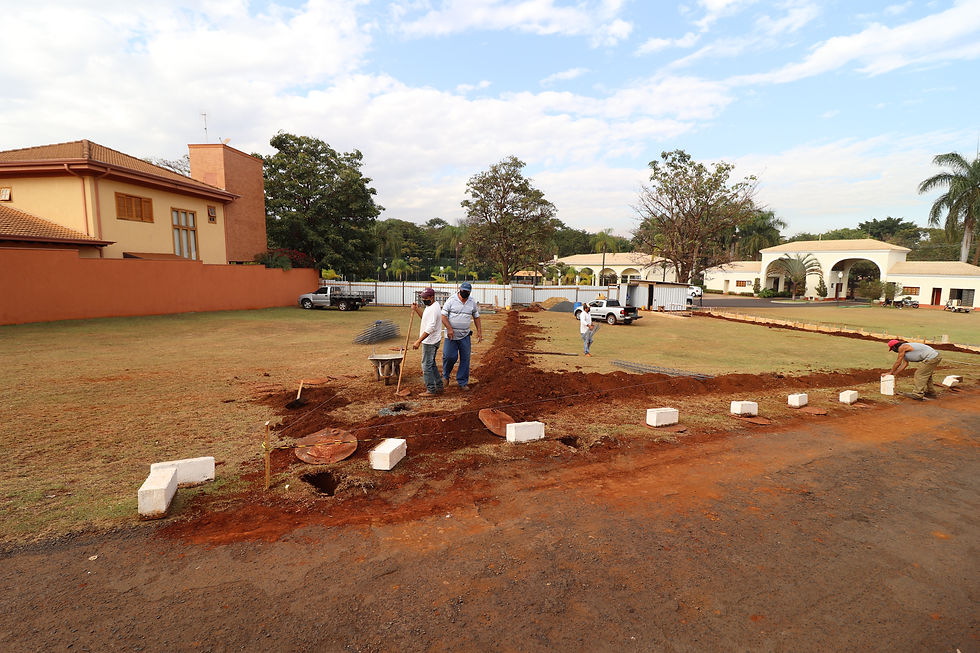

  • Em andamento - Assentamento de revestimento nos banheiros superiores;

  • Em andamento - Infraestrutura de irrigação sendo instalada;

Esquadrias

  • Concluída - Instalação dos batentes de madeira na parte interna da casa (pavimento térreo);

  • Concluída - Instalação das barras metálicas para apoio dos trilhos;

Telhado

  • Concluído - Cobertura das telhas. (Aguardando cumeeiras para arremate final) - Previsão 17/05;

  • Início do beiral de madeira  - Previsão 17/05

Relatório - 021

De 16/05 a 31/05/2021

Alvenaria

​​​​

  • Concluído - Alvenaria do armário externo (corredor);

Pisos

  • Em andamento Instalação das soleiras;

Acabamentos

  • Concluído - Assentamento paredes dos banheiros superiores

  • Concluído - Assentamento paredes revestimento cozinha;

  • Concluído - Assentamento paredes banheiro de serviço;

  • Em andamento - Assentamento paredes lavanderia.

Instalações Hidráulicas

  • Concluído - Instalação das canaletas de drenagem da varanda;​​

  • Em andamento - Colocação de bases de registros e ponteiras de esgoto;

  • Em andamento - Infraestrutura de irrigação sendo instalada;

Telhado

  • Concluído - Cobertura das telhas. (Aguardando conclusão do beiral de madeira para instalação);

  • Em andamento - Beiral de madeira.

AA-F021

Relatório - 022

De 01/06 a 15/06/2021

Piso

  • Concluído - Contrapiso do deck;

  • Concluído - Concretagem dos pisantes do jardim no entorno da piscina;

  • Concluído - Concretagem do poço do elevador;

Acabamentos

  • Concluído -  Instalação das soleiras;

  • Concluído - Assentamento paredes lavanderia;

  • Concluído - Assentamento de piso no pavimento superior;

  • Em andamento - Rejunte piso no pavimento superior;

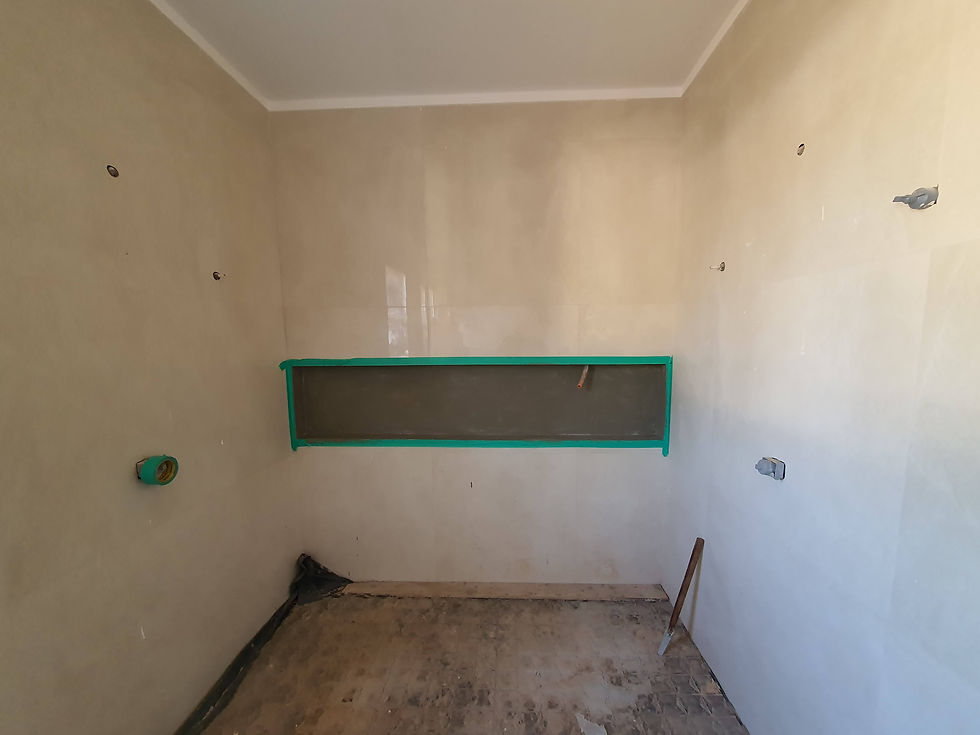

  • Concluído - Rejunte nas paredes da cozinha, banheiro de serviço e lavanderia;

  • Em andamento - Assentamento de piso na cozinha , acesso de serviço e lavanderia;

  • Em andamento - Assentamento parede externa (em frente à piscina);

Instalações Hidráulicas

​​​​

  • Em andamento - Colocação de bases de registros e ponteiras de esgoto;

  • Concluída - Infraestrutura de irrigação sendo instalada;

Impermeabilização

​​​​

  • Concluída - Impermeabilização piso superior;

  • Concluída - Impermeabilização piso térreo casa;

Telhado

  • Concluído - Cobertura das telhas. (Aguardando conclusão do beiral de madeira para instalação);

  • Em andamento - Beiral de madeira.

Serralheria

  • Concluída - Entrega do guarda corpo da sacada;

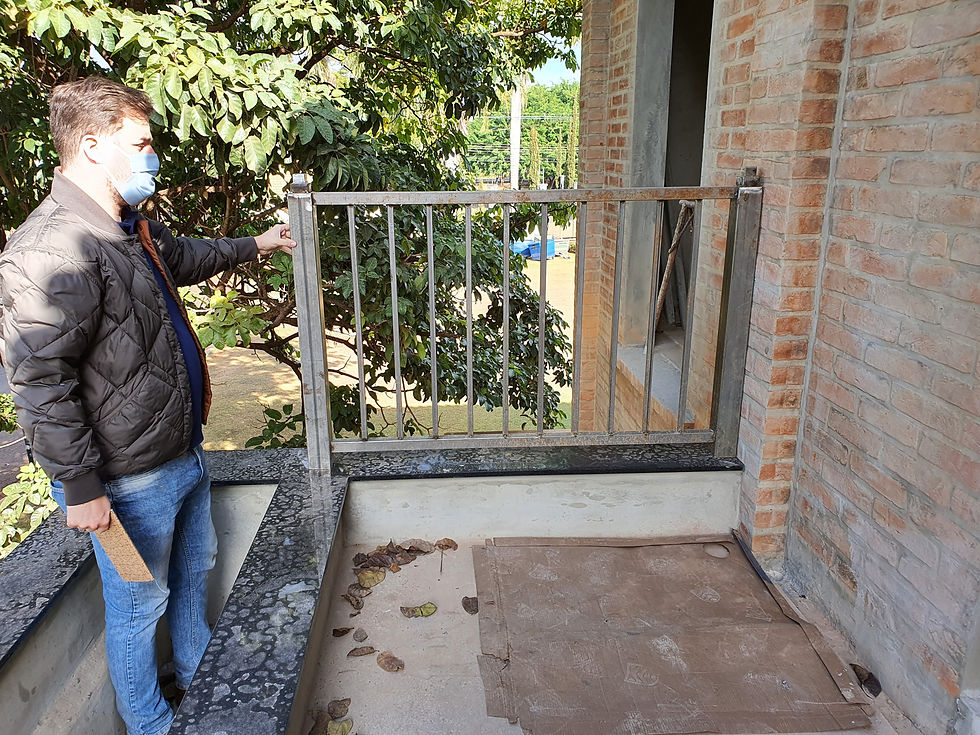

  • Em andamento - Montagem e instalação do guarda corpo;

AA-R022

Relatório - 023

De 15/06 a 30/06/2021

Acabamentos

  • Concluído - Rejuntamento piso no pavimento superior;

  • Concluído - Assentamento de piso na cozinha , acesso de serviço e lavanderia;

  • Concluído - Rejunte no piso da cozinha, banheiro de serviço e lavanderia;

  • Concluído - Assentamento parede externa (em frente à piscina);

  • Em andamento - Instalação dos rodapés;

Instalações Hidráulicas

​​​​

  • Concluído - Colocação de bases de registros e ponteiras de esgoto;

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação;

Impermeabilização

​​​​

  • Concluído - Impermeabilização da piscina, banheiro da piscina, varanda, ateliê, sacada e área técnica

  • Em andamento - Impermeabilização dos muros e faixa na face externa do muro dos fundos;

Telhado

  • Concluído - Cobertura das telhas.

  • Em andamento - Beiral de madeira.

Serralheria

  • Concluída - Entrega do guarda corpo da sacada;

  • Em andamento - Montagem e instalação do guarda corpo;

Serralheria

  • Concluída - Entrega do guarda corpo da sacada;

Elevador

  • Em andamento - Instalação elétrica;

  • Em andamento - pintura do piso e laterais do poço;

AA-F023

Relatório - 024

De 01/07 a 15/07/2021

Acabamentos

  • Concluído - Instalação dos rodapés;

  • Concluído - Rejuntamento rodapé no pavimento superior;

  • Concluído - Assentamento piso banheiros suítes filhos;

  • Concluído - Assentamento piso  banheiro suíte casal;

  • Concluído - Assentamento piso e rodapé sacada;

  • Concluído - Assentamento piso e rodapé área técnica;

  • Em andamento - Assentamento pedras piso externo;

  • Concluído - Instalação de piso de borracha para proteger piso pronto - Pav. térreo;

  • Em andamento - Instalação de piso de borracha para proteger piso pronto - Pav. Superior;

  • Em andamento - Instalação das peças de borda da piscina;

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

Impermeabilização

​​​​

  • Concluído - Impermeabilização dos muros dos fundos;

  • Em andamento - Impermeabilização do muro lateral, da floreira da sacada e barrado na face externa do muro dos fundos;

Telhado

  • Concluído - Embolsamento do telhado;

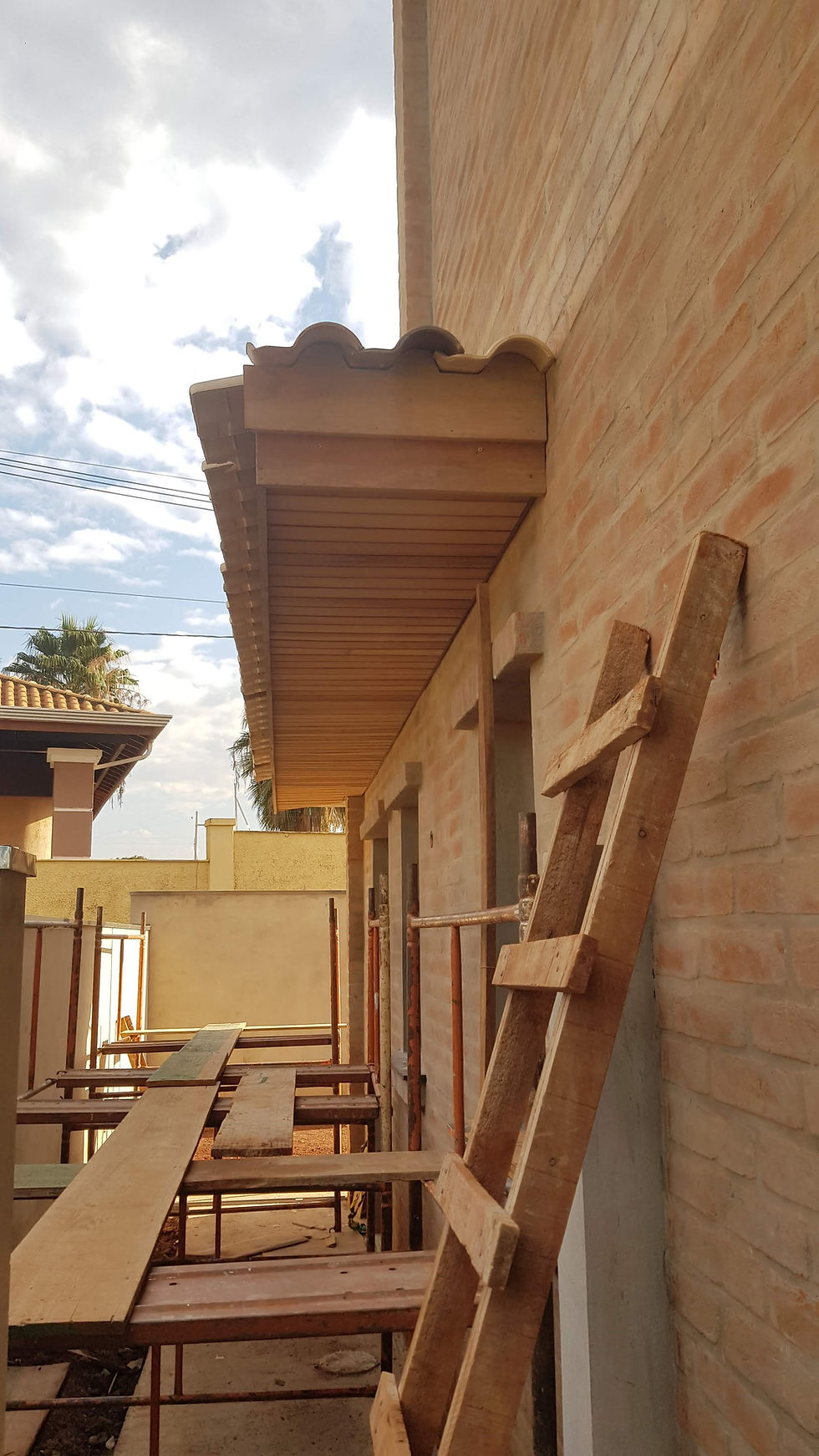

  • Concluído - Beiral de madeira;

Serralheria

  • Concluído - Montagem e instalação do guarda corpo;

Pintura

  • Concluída - Pintura interna do poço do elevador;

  • Concluída - Pintura em preto onde serão instalados drywall na suíte casal;

  • Concluída - Pintura em preto onde serão instalados drywall na suíte filhos;

  • Concluído - Pintura em preto onde serão instalados drywall na sala de estar;

  • Em andamento - Aplicação de verniz no beiral de madeira;

Alvenaria

  • Em andamento - Alvenaria dos armários externos;

Esquadrias

  • Em andamento - Instalação dos trilhos nas janelas das suítes dos filhos, portas da suíte casal e sala de estar;

AA-F024

Relatório - 025

De 16/07 a 31/07/2021

Acabamentos

  • Em andamento - Assentamento pedras piso externo;

  • Concluído - Assentamento caquinhos na calçada;

  • Concluído - Instalação de piso de borracha para proteger piso pronto - Pav. Superior;

  • Concluído - Instalação das peças da borda da piscina;

  • Concluído - Assentamento de piso do deck;

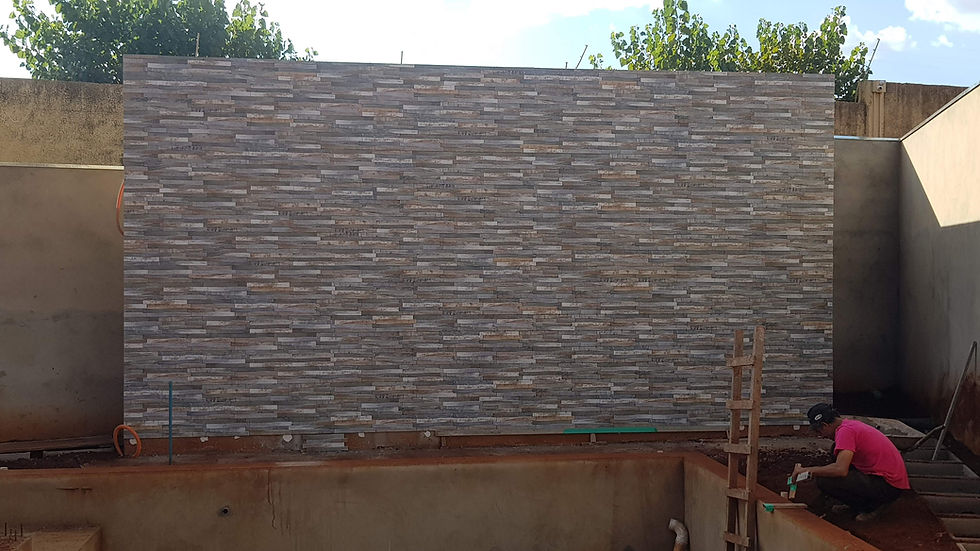

  • Em andamento - Assentamento dos revestimentos da piscina;

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

Impermeabilização

​​​​

  • Concluído - Impermeabilização do muro do lateral;

  • Em andamento - Impermeabilização da floreira da sacada e barrado na face externa do muro dos fundos;

Pintura

  • Concluída - Aplicação de verniz no beiral de madeira;

  • Concluído - Pintura externa da casa em branco;

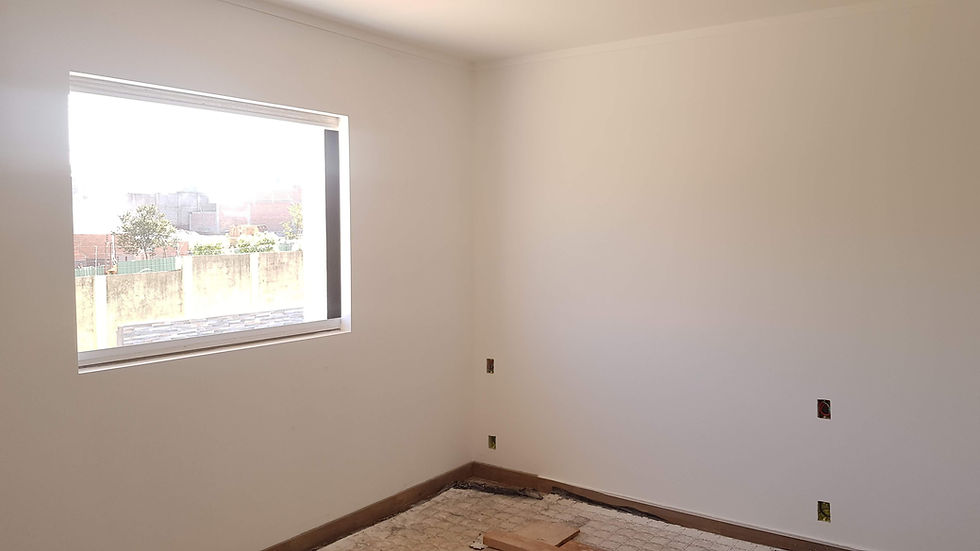

  • Em andamento - Pintura interna;

Esquadrias

  • Em andamento - Instalação dos contramarcos nos dois pavimentos e instalação de janelas nas suítes dos filhos;

Elevador

  • Concluída - Entrega do elevador;

  • A iniciar - Montagem e instalação do elevador;

Gesso

  • Concluído - Painéis nas suítes dos filhos e casal;

  • A iniciar - Montagem e instalação do elevador;

AA-F025

Relatório - 026

De 01/08 a 15/08/2021

Acabamentos

  • Concluído - Assentamento e rejuntamento de cacos e  pedras piso externo;

  • Concluído - Assentamento e rejuntamento dos revestimentos da piscina;

  • Concluído - Assentamento do piso externo no corredor lateral;

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

Impermeabilização

​​​​

  • Concluído - Impermeabilização da floreira da sacada e barrado na face externa do muro dos fundos;

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

Esquadrias

  • Concluído - Instalação dos contramarcos nos dois pavimentos e instalação de janelas nas suítes dos filhos;

  • Concluído - Instalação de trilhos das portas do pavimento inferior;

Elevador

  • Concluído - Montagem e instalação do elevador;

Gesso

  • Concluída - Instalação dos painéis e forro de gesso no pavimento superior;

  • Em andamento - Instalação dos painéis e forro de gesso no pavimento inferior;

Bancadas

  • Em andamento - Instalação das bancadas da cozinha;

AA-F026

Relatório - 027

De 16/08 a 31/08/2021

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

  • Em andamento - Lixamento e preparo de acabamento do forro de gesso;

Elevador

  • Concluído - Solução para fechamento nas laterais das portas do elevador em pedra branca (a mesma utilizada na cozinha);

Gesso

  • Concluído - Instalação dos painéis e forro de gesso no pavimento inferior;

  • Concluído- Instalação do forro de gesso na escada;

Alvenaria

  • Concluído - Execução e impermeabilização dos nicho e parede  do banheiro da piscina;

Bancada

  • Concluído - Posicionamento e instalação da ilha da cozinha;

  • Concluído - Instalação das bancadas da cozinha e ilha;

  • Concluída - Instalação do nicho do banheiro da piscina;

  • Concluída - Instalação da bancada do lavabo;

  • Em andamento - Instalação do nicho, banco e bancada do banheiro casal;

AA-F027

Relatório - 028

De 01/09 a 15/09/2021

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

  • Concluída - Revisão e conferência dos pontos elétricos;

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

  • Concluída - Escolha da cor interna da casa;

  • Concluída - Escolha da cor interna dos muros;

  • Concluído - Lixamento e preparo de acabamento do forro de gesso;

Acabamentos

  • Em andamento - Assentamento dos degraus da escada e hall de chegada no pavimento superior;

Bancada

  • Concluída - Instalação da bancada e prancha do banheiro da piscina;

  • Concluída - Instalação das bancadas da lavanderia;

  • Concluída - Instalação das bancadas, prancha e nichos dos banheiros das suíte dos filhos;

  • Em andamento - Instalação do nicho, banco e bancada do banheiro casal;

Instalação hidráulicas

  • Em andamento - Ligação dos pontos hidráulicos no lavabo e banheiro de serviço;

Marcenaria

  • Concluído - Entrega das portas internas de madeira;

  • Em andamento - Instalação das portas internas;

AA-F028

Relatório - 029

De 16/09 a 30/09/2021

Instalações Elétricas

​​​​

  • Em andamento - Passagem da fiação elétrica e automação;

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

  • Concluída - Aplicação de lamato nos muros;

Acabamentos

  • Em andamento - Assentamento dos degraus da escada e hall de chegada no pavimento superior (à espera do revestimento);

  • Em andamento - Assentamento do rodapé da escada (à espera do revestimento);

  • Em andamento - Instalação do rodapé na sala de estar (à espera do painel de gesso que cobrirá a porta da cozinha);

  • Concluído - Assentamento dos revestimentos no banheiro da piscina

Bancada

  • Concluída - Instalação do nicho, banco e bancada do banheiro casal;

Instalação hidráulicas

  • Concluída - Ligação das bombas e aquecedores da piscina;

  • Em andamento - Ligação dos pontos de água e esgoto na cozinha e banheiros;

Marcenaria

  • Em andamento - Instalação das portas e guarnições internas;

Esquadrias

  • Concluída - Entrega das portas e janelas;

  • Em andamento - Instalação das portas e janelas;

Paisagismo

  • Concluída - Preparo do solo para plantio;

  • Em andamento - Entrega das plantas e vegetações;

  • Em andamento - Plantio dos jardins;

  • Em andamento - Plantio de grama;

Planejados

  • Concluído - Entrega dos desenhos e guias de preparo para a instalação dos móveis planejados.

AA-F029

Relatório - 030

De 01/10 a 15/10/2021

Instalações Elétricas

​​​​

  • Concluído - Passagem da fiação elétrica e automação;

  • Em andamento - Instalação da iluminação + interruptores + tomadas

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

Acabamentos

  • Em andamento - Assentamento dos degraus da escada e hall de chegada no pavimento superior (à espera do revestimento);

  • Em andamento - Assentamento do rodapé da escada (à espera do revestimento);

  • Em andamento - Instalação do rodapé na sala de estar (à espera do painel de gesso que cobrirá a porta da cozinha);

Instalação hidráulicas

  • Em andamento - Instalação de metais e peças hidrossanitárias;

Marcenaria

  • Concluído - Instalação das portas e guarnições internas;

  • Em andamento - Instalação da porta da cozinha;

Esquadrias

  • Em andamento - Instalação das portas e janelas;

Paisagismo

  • Concluído - Entrega das plantas e vegetações;

  • Concluído - Plantio dos jardins;

  • Concluído - Plantio de grama;

Gesso

  • Em andamento - Instalação dos painéis na porta da cozinha;

AA-F030

Relatório - 031

De 16/10 a 31/10/2021

Instalações Elétricas

  • Em andamento - Instalação da iluminação + interruptores + tomadas

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - Pintura interna;

  • Concluído- Aplicação de verniz nas portas internas;

Acabamentos

  • Concluído - Assentamento dos degraus da escada e hall de chegada no pavimento superior;

  • Concluído - Assentamento do rodapé da escada;

  • Em andamento - Instalação do rodapé na sala de estar (painel de gesso foi concluído, porém o rodapé ainda não foi instalado);

Instalação hidráulicas

  • Concluído - Instalação de metais e peças hidrossanitárias;

Marcenaria

  • Concluído - Instalação da porta da cozinha;

Esquadrias

  • Em andamento - Instalação das portas e janelas;

Gesso

  • Concluído - Instalação dos painéis na porta da cozinha;

  • Em andamento - Ajustes e reparos no forro de gesso;

Paisagismo + Irrigação

  • Concluído - Ajustes nos pontos de irrigação;

Piscina



  • Concluída - Limpeza pós obra na piscina;

  • Concluída - Troca dos acabamentos brancos por inox;

  • Em andamento - Instalação da bomba e aquecedores (ajustes na instalação);

AA-F031

Relatório - 032

De 01/11 a 15/11/2021

Instalações Elétricas

  • Em andamento - Instalação da iluminação + interruptores + tomadas

Pintura

​​

  • Em andamento - Pintura externa em branco;

  • Em andamento - reparos no acabamento do forro de gesso;

  • Concluído - Pintura pavimento superior;

Acabamentos

  • Concluído - Instalação do rodapé na sala de estar;

Instalação hidráulicas

  • Concluída - Instalação de metais e peças hidrossanitárias;

  • Concluída - Instalação de placas solares

Marcenaria

  • Concluída - Instalação da porta da cozinha;

Esquadrias

  • Concluída - Instalação das portas e janelas;

Piscina



  • Concluído - Instalação da bomba e aquecedores (ajustes na instalação);

Paisagismo



  • Em andamento - Troca e reposicionamento de plantas e gramado;

AA-F032

Relatório - 033

De 16/11 a 30/11/2021

Instalações Elétricas

  • Concluída - Instalação da iluminação + interruptores + tomadas

  • Em andamento - passagens de fiação para automação no pavimento superior;

Pintura

  • Em andamento - Pintura externa em branco;

  • Em andamento - reparos no acabamento do forro de gesso

Marcenaria

  • ​​​Em andamento - Instalação da porta da cozinha;

Esquadrias

  • Em andamento - Instalação da janela no hall de entrada

  • Em andamento - Troca dos vidros texturizados por incolores;

  • Concluída - Instalação de portas nos armários externos;

Paisagismo

  • Concluído - Troca e reposicionamento de plantas e gramado;

Gesso

  • Concluído - Instalação de boiserie da suíte casal;

Limpeza

  • Em andamento - Foram feitas limpezas nos ambientes onde serão instalados móveis planejados;

Planejados

  • Concluída - Entrega dos móveis ainda desmontados;

  • Em andamento - Montagem dos móveis planejados;

AA-F033

Relatório - 034

De 01/12 a 15/12/2021

Instalações Elétricas

  • Concluída - passagens de fiação para automação no pavimento superior;

Pintura

  • Concluída - Pintura externa em branco;

  • Em andamento - Reparos no acabamento do forro de gesso

Marcenaria

  • Concluída - Instalação da porta da cozinha;

  • Concluída - Instalação do corrimão na escada;

Esquadrias

  • Em andamento - Instalação da janela no hall de entrada

  • Concluída - Troca dos vidros texturizados por incolores;

  • Concluída - Instalação de porta na casa de máquinas;

Limpeza

  • Em andamento - As limpezas estão sendo programadas e concluídas nos ambientes que vão sendo liberados;

Planejados

  • Em andamento - Montagem dos móveis planejados;

Automação

  • Concluída - instalação e configuração;

Vidraçaria

  • Concluída - Instalação dos espelhos e box nas suítes filhos.

  • Em andamento - Instalação do box no banheiro casal

AA-F034
