Fiscalização Técnica CASA | AY

AY-F001

Relatório - 001

De 01/02 a 28/02/2021

Serviços Preliminares

  • Furações para montagem do tapume;

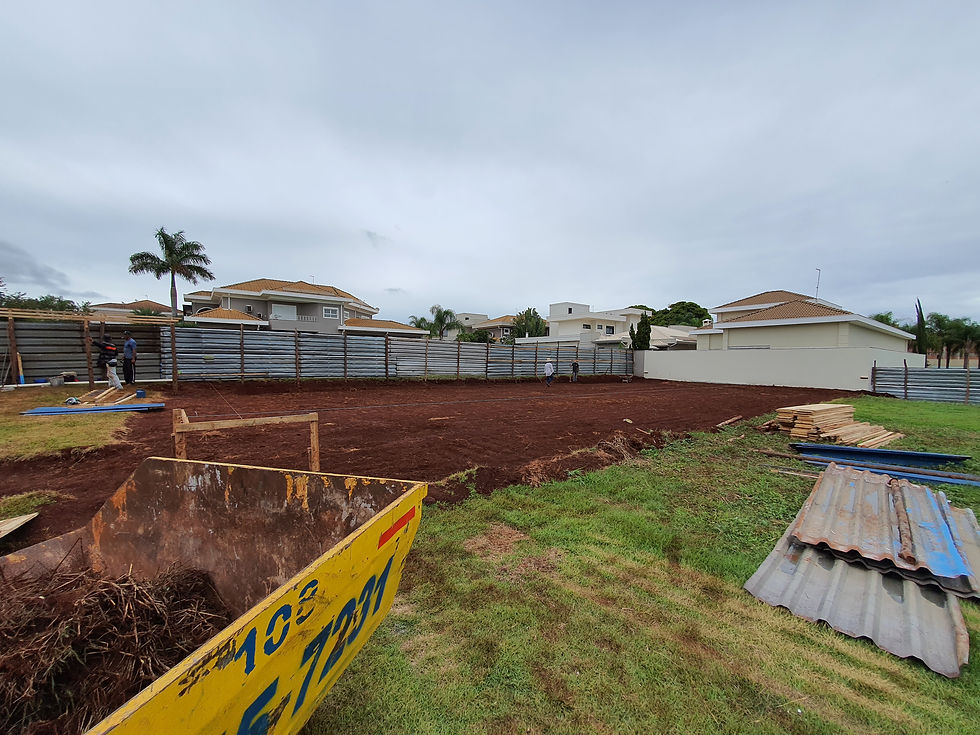

  • Esquadrejamento e marcação do terreno;

  • Montagem do padrão para ligação de energia elétrica;

  • Finalização da Montagem do tapume frontal;

  • Finalização da montagem do Almoxarifado;

  • Marcação e furação das brocas para o muro;

  • Ligação de água e esgoto no lote;

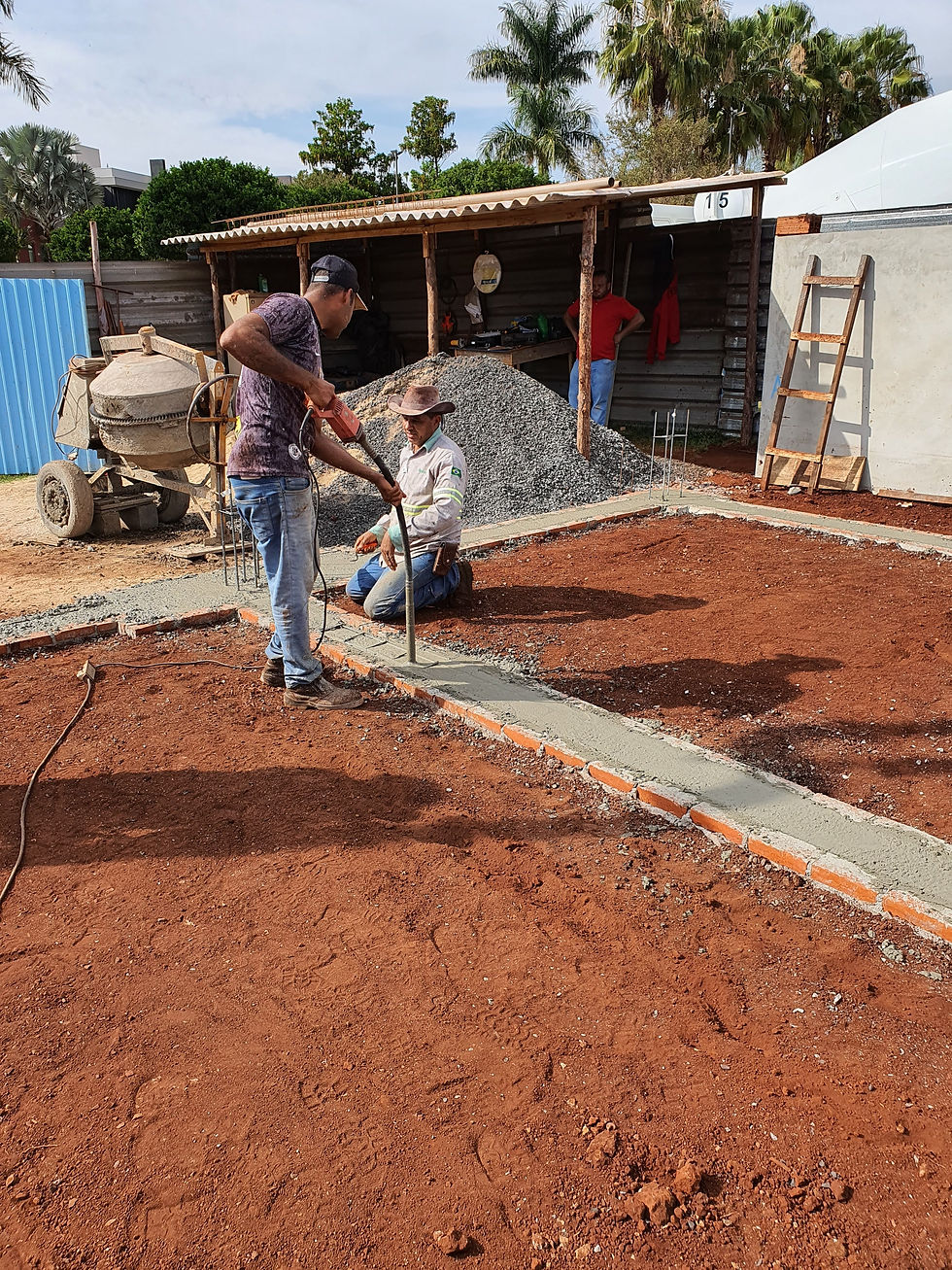

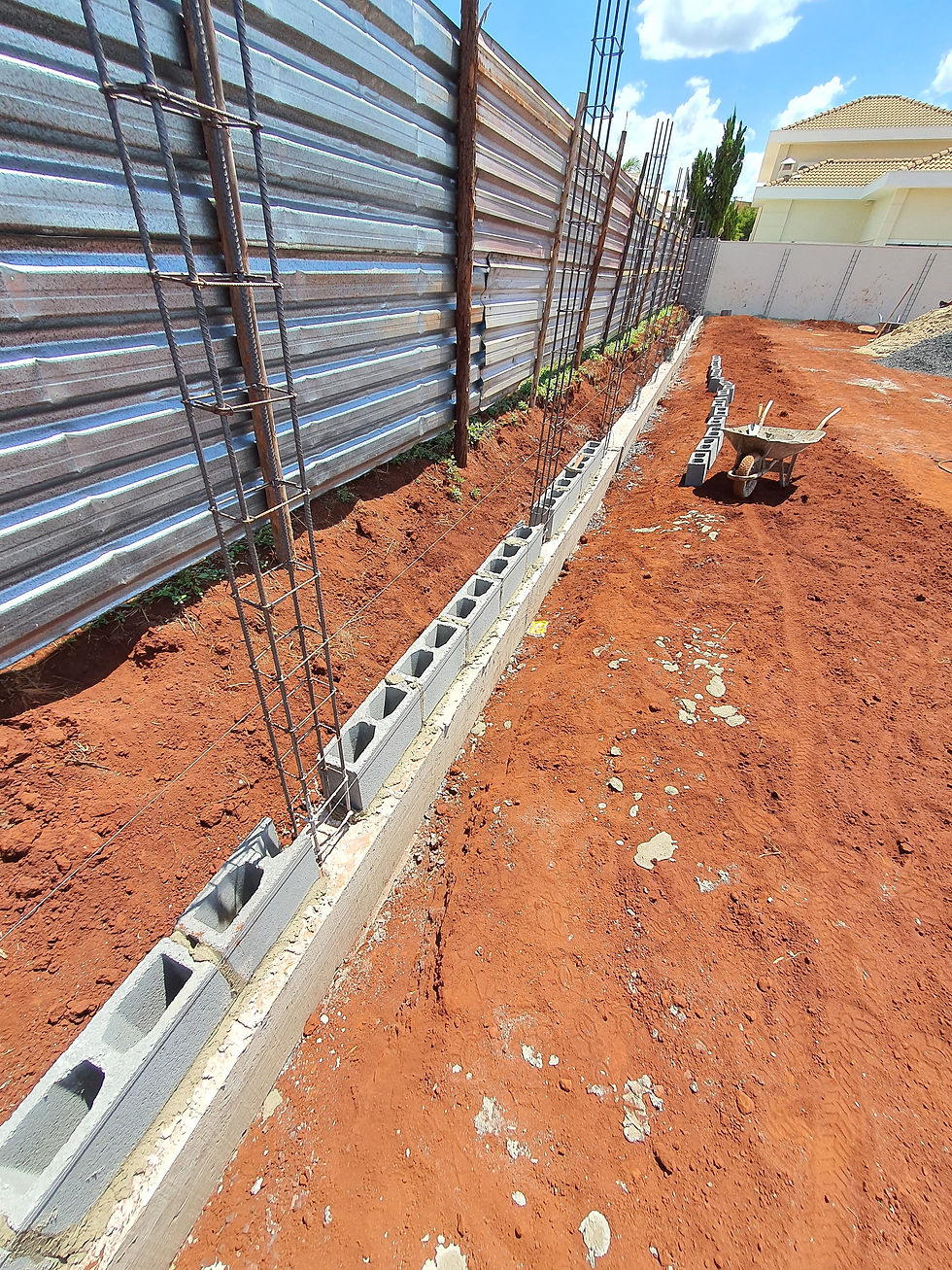

  • Montagem das formas e ferragens do baldrame do muro;

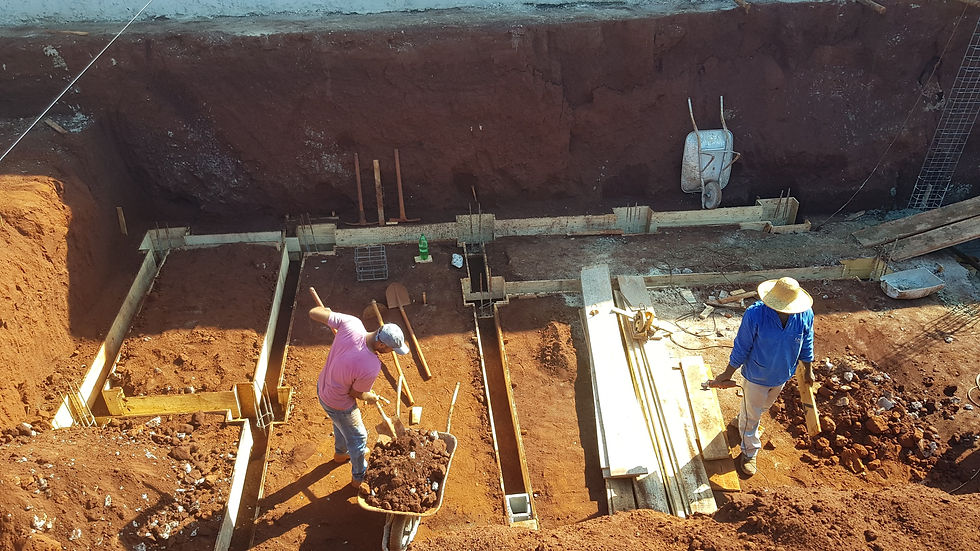

  • Concretagem das brocas do muro;

  • Concretagem do baldrame do lado direito do muro;

  • Em andamento - Alvenaria dos muros;

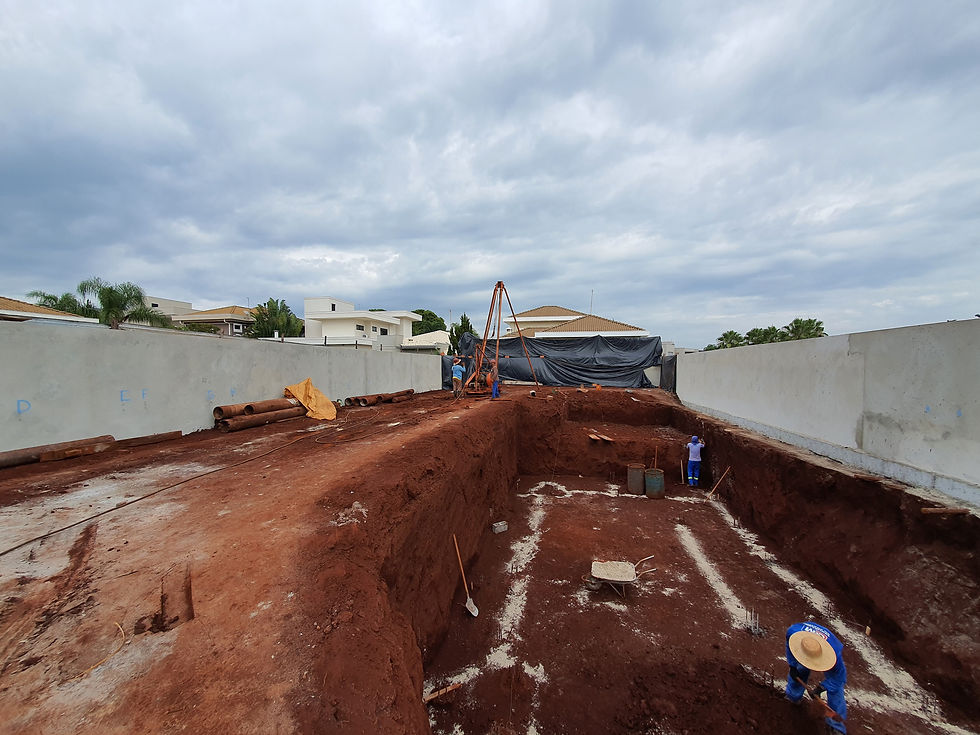

  • Em andamento - Escavação do subsolo e piscina;

Relatório - 002

De 01/03 a 15/03/2021

Serviços Preliminares

  • Finalizado - Alvenaria dos muros;

  • Finalizado - Escavação do subsolo e piscina;

  • Chapisco dos muros;

  • Infraestrutura de elétrica nos muros;

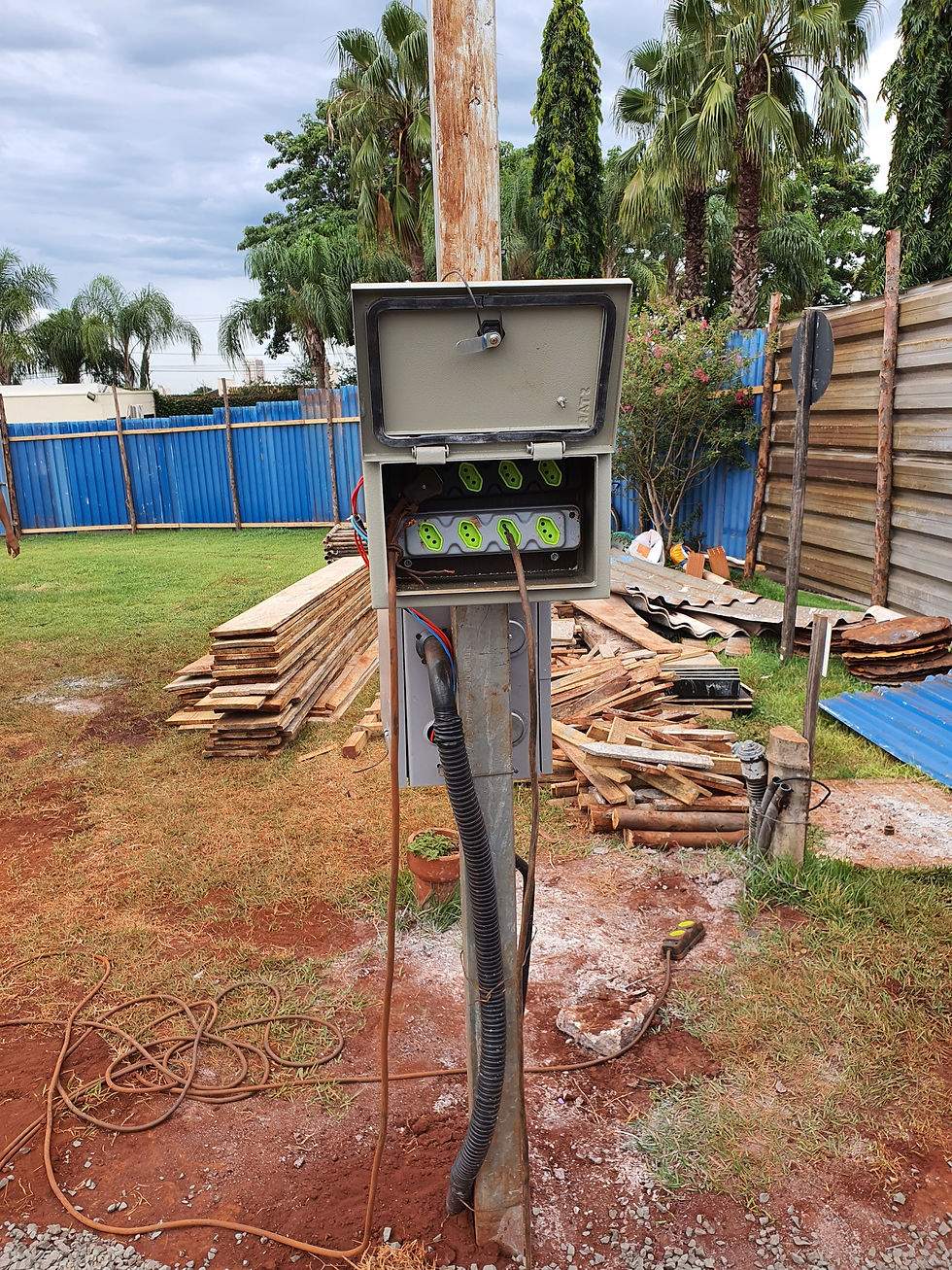

  • Ligação da energia elétrica.

 Fundação

  • Em andamento - Furação das brocas no térreo(bate estaca);

Muros

  • Em andamento - Reboco dos muros.

AY-F002

Relatório - 003

De 16/03 a 31/03/2021

Serviços Preliminares

  • Finalizado - Marcação dos Eixos

 Fundação

  • Finalizado - Furação e enchimento das estacas do subsolo (bate estaca);

  • Finalizado - Concretagem das estacas do subsolo;

  • Em andamento - Preparação para caixaria, armadura e concretagem das vigas baldrames do subsolo;

  • Em andamento - Furação e enchimento das estacas do térreo (bate estaca);

Muros

  • Finalizado - Reboco dos muros.

AY-F003

Relatório - 004

De 01/04 a 15/04/2021

 Fundação

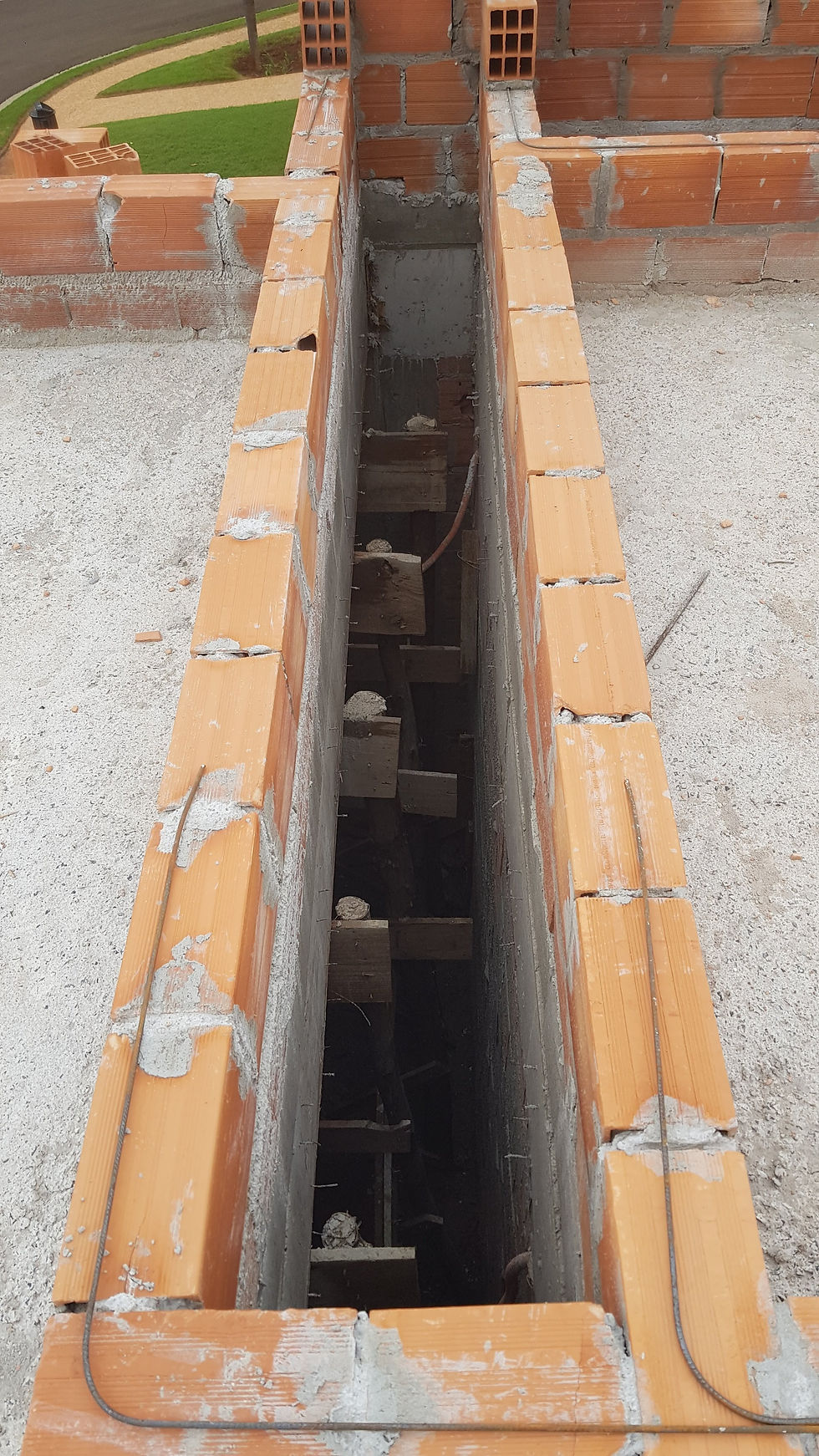

  • Concluído - Preparação para caixaria, armadura e concretagem das vigas baldrames e piso do subsolo;

  • Concluído - Furação e enchimento das estacas do térreo (bate estaca);

  • Concluído - Assentamento do muro de arrimo do subsolo;

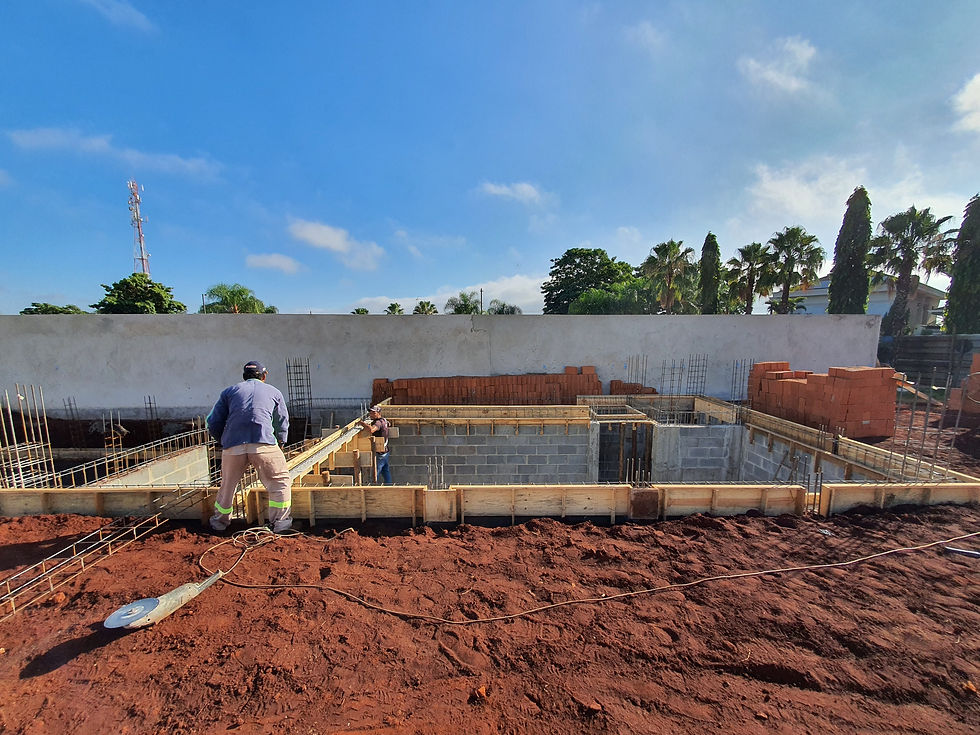

  • Em andamento - Armadura e caixaria dos pilares e vigas de topo do arrimo;

  • Em andamento - Montagem da caixaria e armadura do fundo e pilares da piscina;

  • Em andamento - Impermeabilização da face externa do arrimo do subsolo;

AY-F004

Relatório - 005

De 16/04 a 30/04/2021

 Fundação / Alvenaria subsolo

  • Concluída - Impermeabilização da face externa do arrimo do subsolo;

  • Concluído - Aterramento;

  • Concluída - Montagem da laje, armadura e caixaria das vigas de topo do arrimo;

  • Concluída - Preparo para laje;

  • Concluída - Infraestrutura de passagem de elétrica na laje;

 Piscina / Prainha

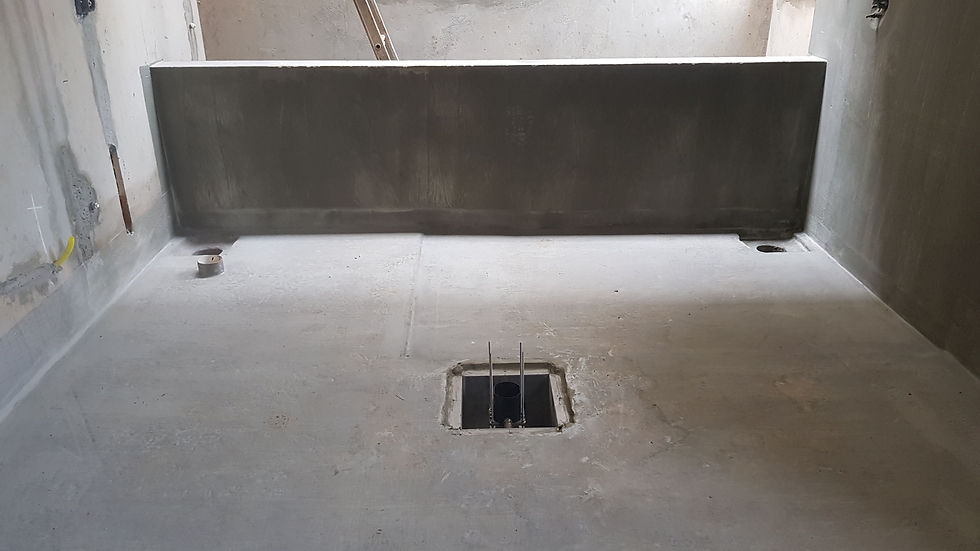

  • Concluída - Montagem da caixaria e armadura do fundo e pilares da piscina;

  • Concluída - Concretagem do fundo e pilares da piscina;

  • Em andamento - Montagem da prainha;

  • Concluída - Concretagem da laje e viga de respaldo da piscina e prainha;

AA-F005

Relatório - 006

De 01/05 a 15/05/2021

 Fundação

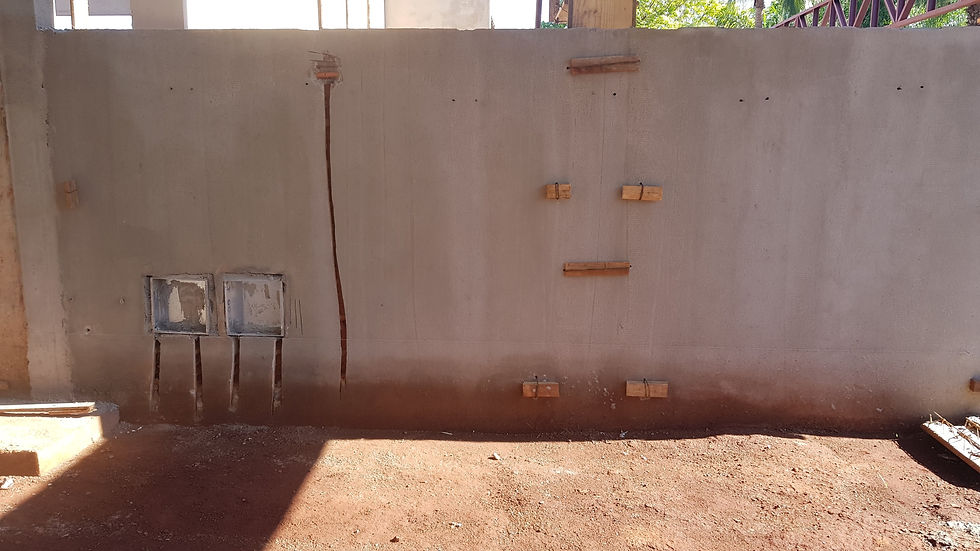

  • Concluído - Embocamento dos arrimos do térreo;

  • Concluída - Abertura das valas do arrimo;

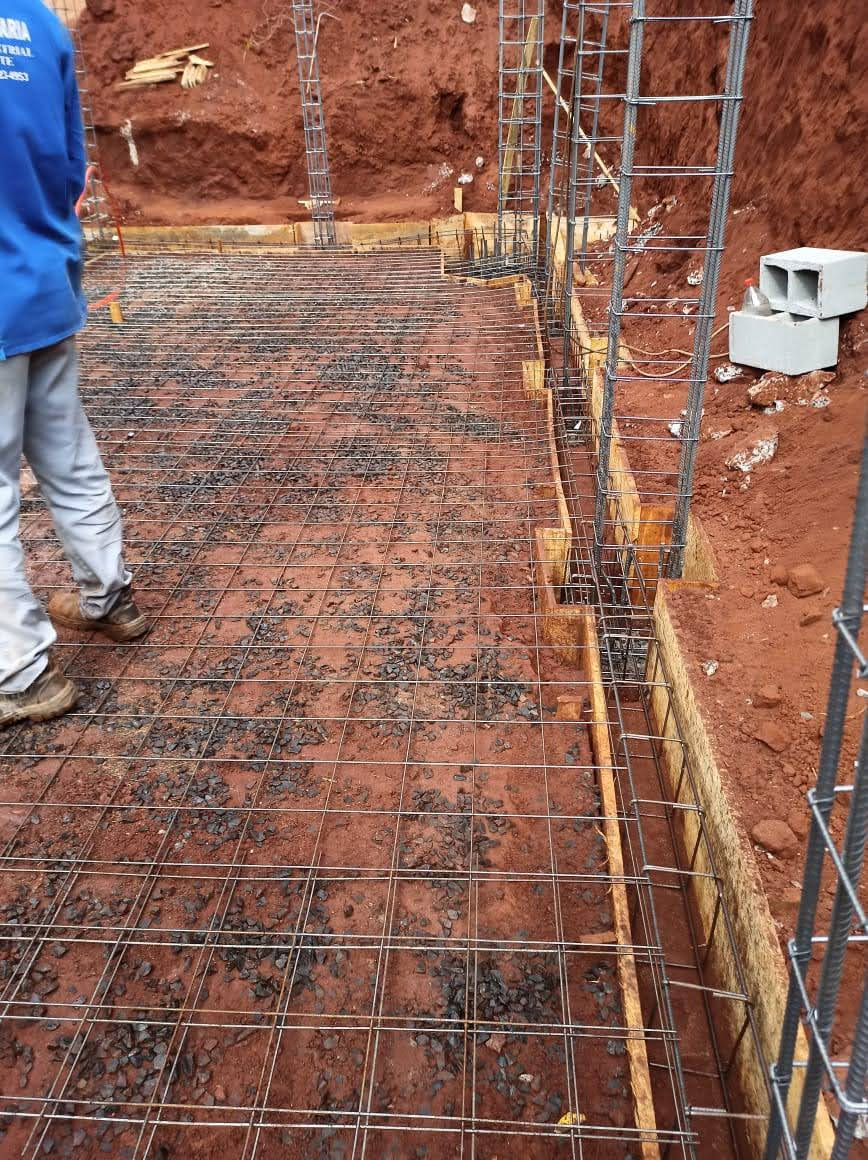

  • Concluída - Instalação das ferragens das vigas baldrame e blocos;

  • Concluída - Concretagem das vigas baldrames e blocos.

 Piscina / Prainha

  • Concluída - Montagem da prainha;

  • Concluída - Concretagem do fundo da prainha;

AY-F006

Relatório - 007

De 16/05 a 31/05/2021

Estrutura

  • Concluída - Montagem das ferragens dos pilares;

  • Concluída - Montagem das caixarias dos pilares;

  • Em andamento - Concretagem dos pilares;

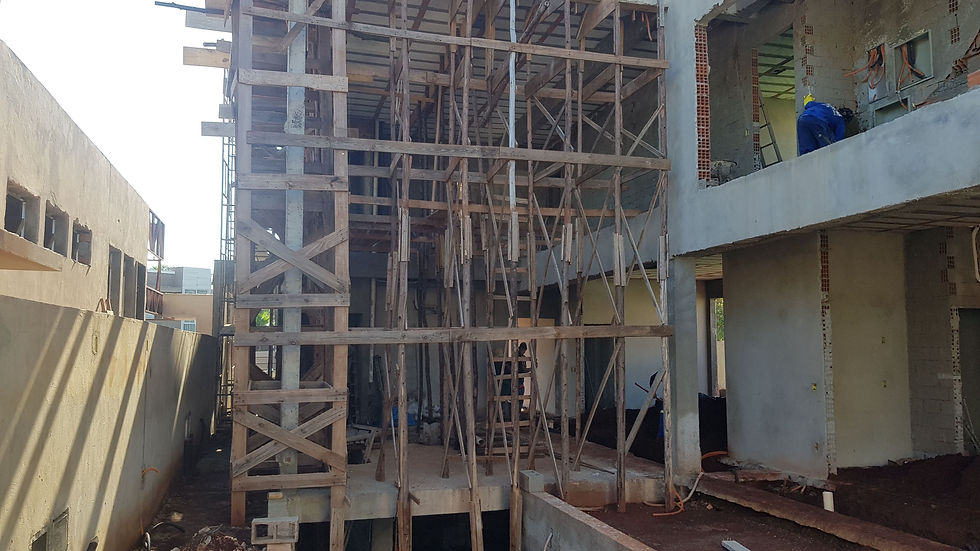

  • Em andamento - Montagem de andaimes e escora para vigas.

AY-F007

Relatório - 008

De 01/06 a 15/06/2021

Estrutura

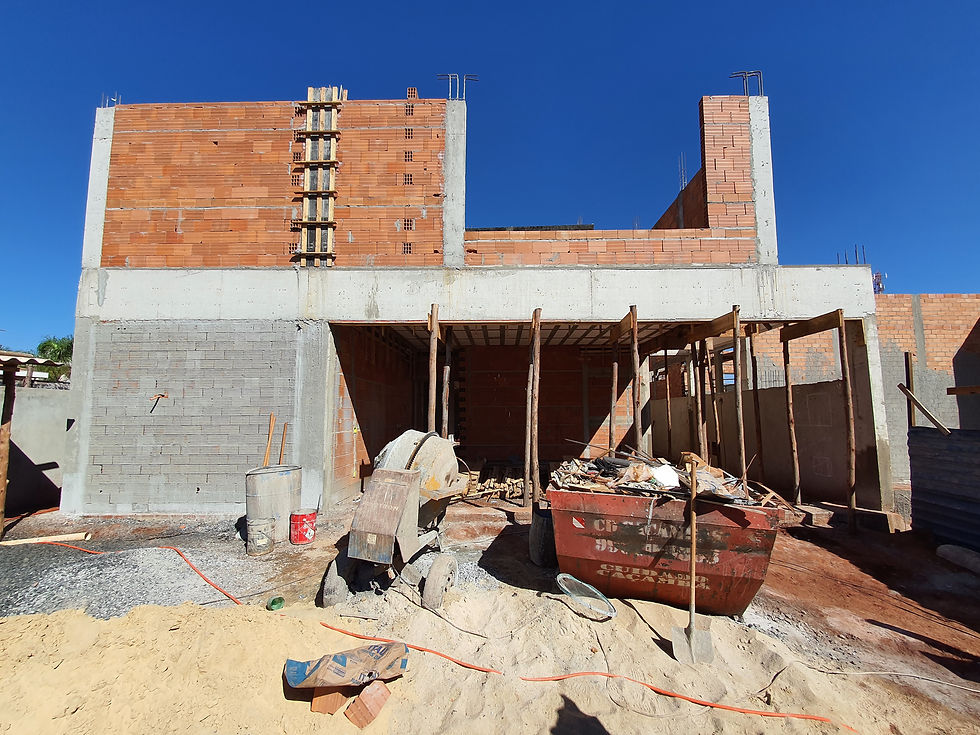

  • Concluída - Montagem das ferragens dos pilares;

  • Em andamento - Montagem das caixarias dos pilares;

  • Em andamento - Concretagem dos pilares;

  • Em andamento - Montagem de andaimes e escora para vigas aéreas.

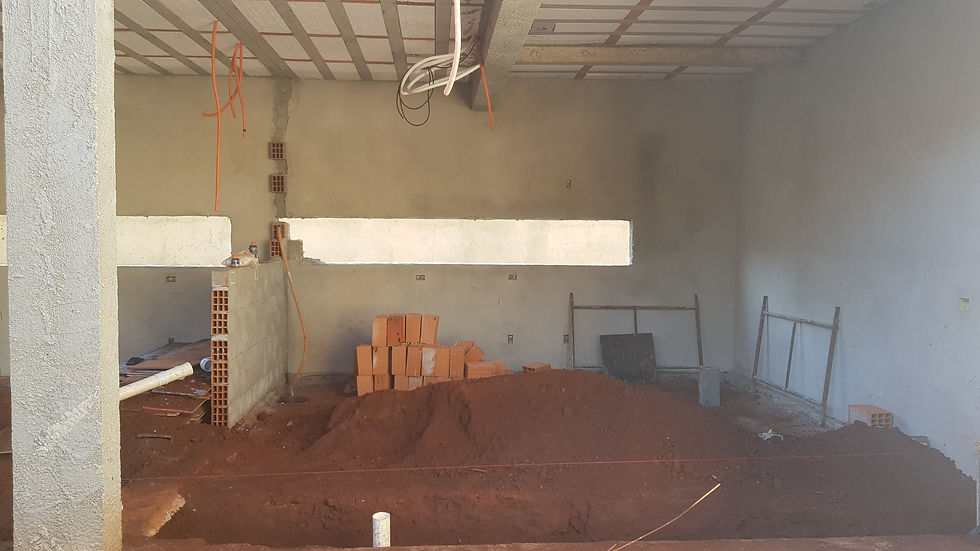

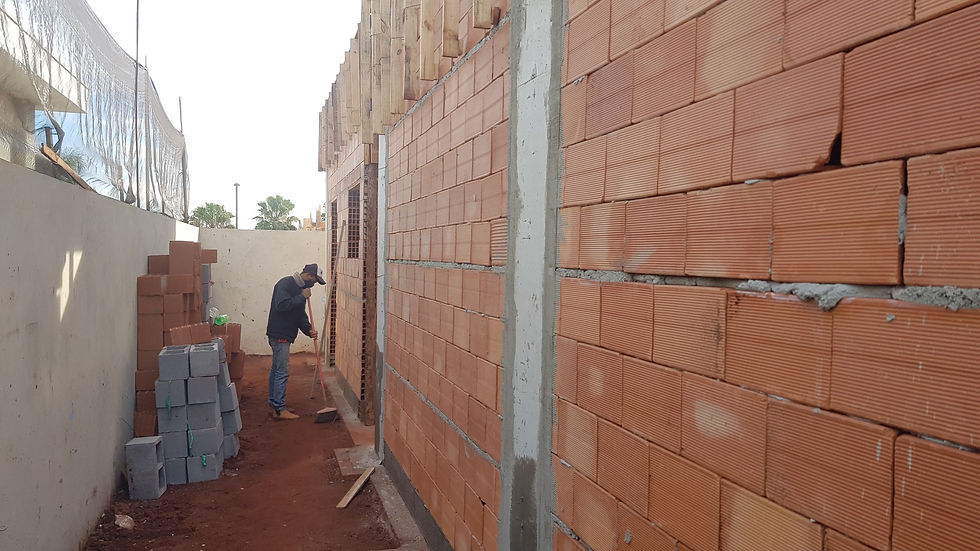

Alvenaria

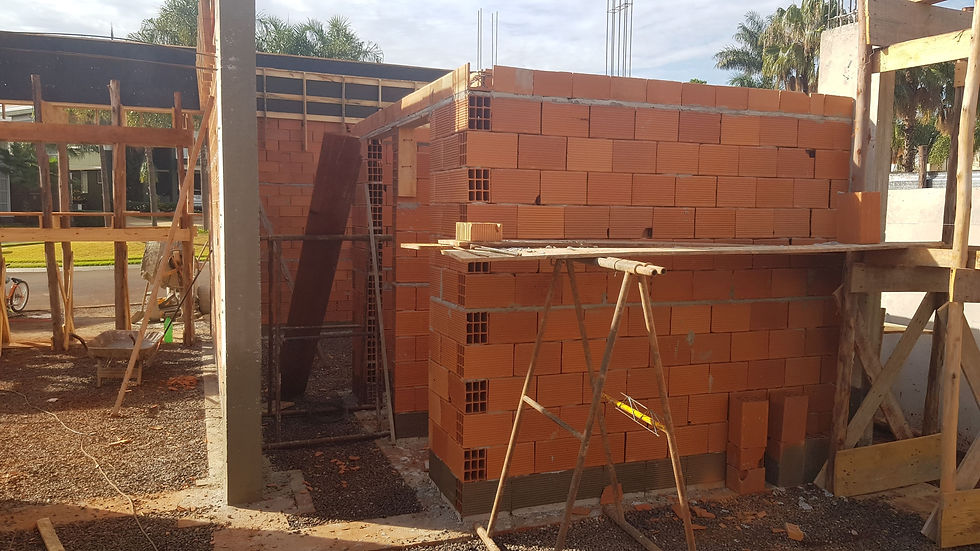

  • Concluído - Embasamento em tijolos maciços;

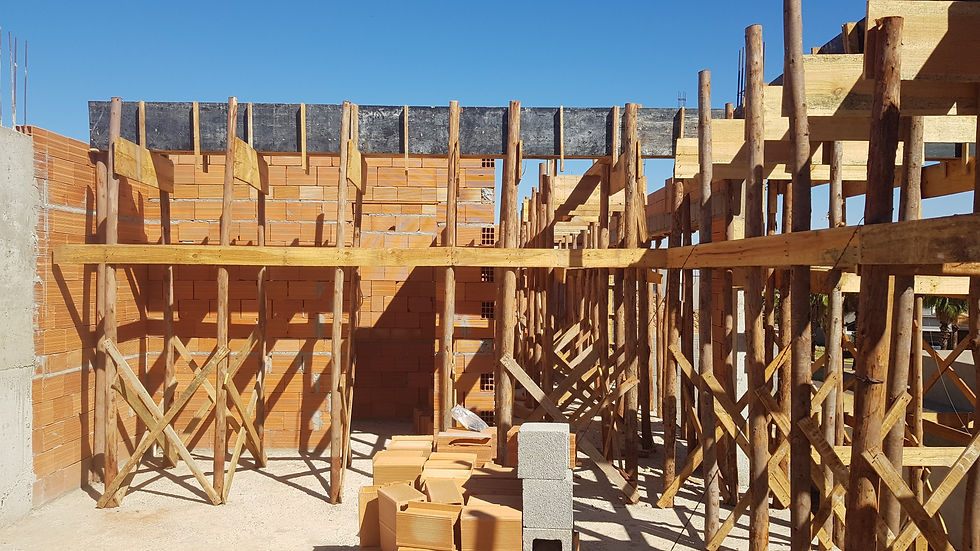

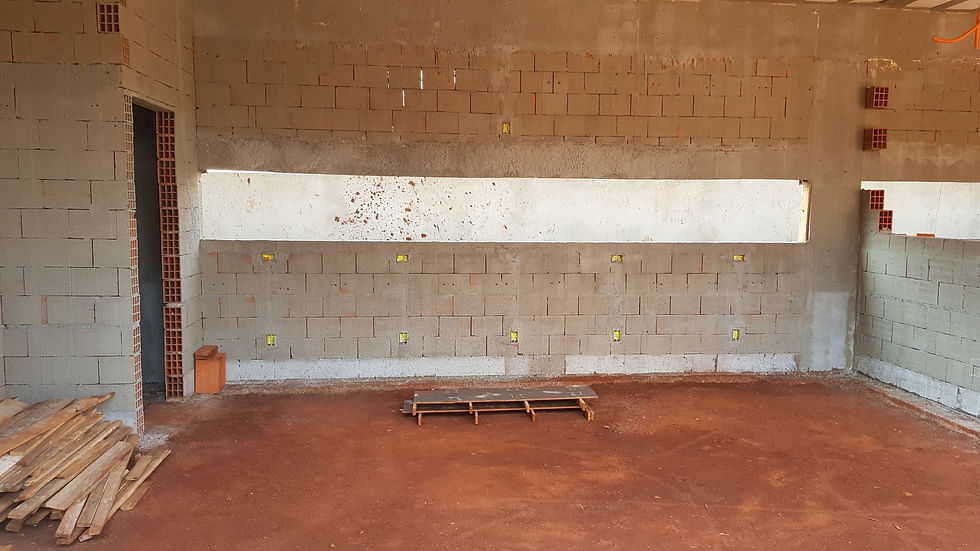

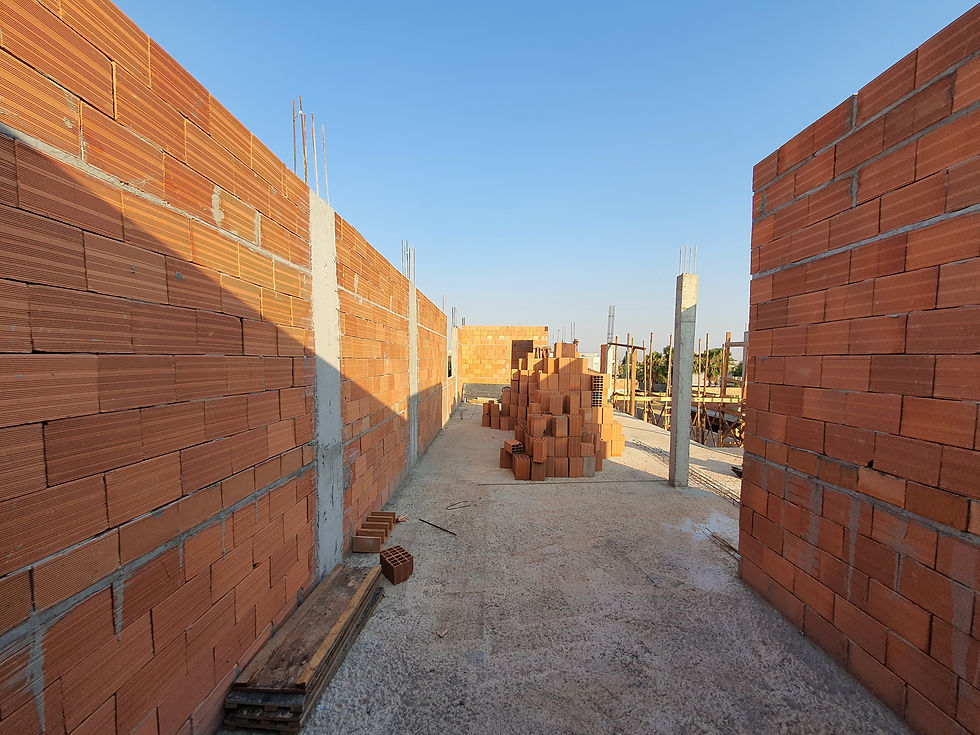

  • Em andamento - Assentamento de tijolos e blocos cerâmicos;

AY-F008

Relatório - 009

De 15/06 a 30/06/2021

Estrutura

  • Concluída - Montagem das ferragens dos pilares;

  • Em andamento - Montagem das caixarias das vigas aéreas;

  • Em andamento - Concretagem dos pilares;

  • Concluído - Montagem de andaimes e escora para vigas aéreas;

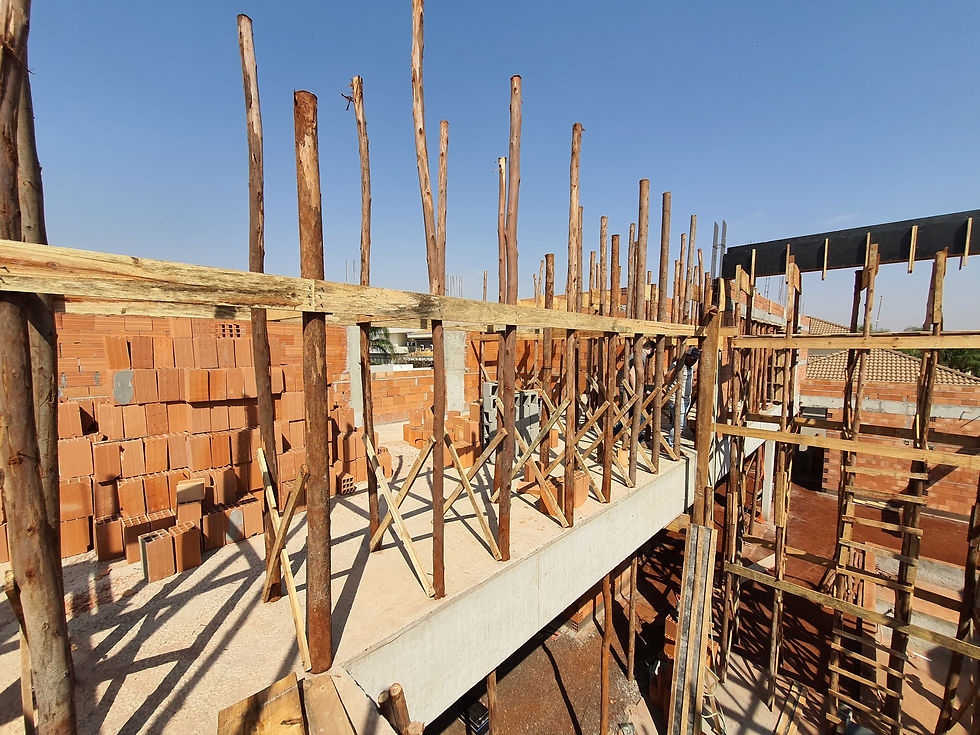

  • Em andamento - Instalação das ferragens das vigas aéreas;

  • Em andamento - Instalação dos palitos (trilhos) da laje;

Alvenaria

  • Concluída - Assentamento de tijolos e blocos cerâmicos;

AY-F009

Relatório - 010

De 01/07 a 15/07/2021

Estrutura

  • Concluída - Montagem das caixarias das vigas aéreas;

  • Em andamento - Concretagem dos pilares;

  • Concluído - Montagem de andaimes e escora para vigas aéreas;

  • Concluída - Instalação das ferragens das vigas aéreas;

  • Concluído - Instalação dos palitos (trilhos) da laje;

  • Concluído - Instalação dos blocos de isopor na laje;

  • Em andamento - Execução de passagens de hidráulica na laje;

  • Em andamento - Execução de passagens de elétrica na laje;

AY-F010

Relatório - 011

De 16/07 a 31/07/2021

Estrutura

  • Concluído - Concretagem dos pilares do térreo;

  • Concluída - Execução de passagens de hidráulica na laje;

  • Concluída - Execução de passagens de elétrica na laje;

  • Concluída - Concretagem da laje e vigas do térreo;

  • Em andamento - Execução de cobertura metálica da varanda;

AY-F011

Relatório - 012

De 01/08 a 15/08/2021

Estrutura

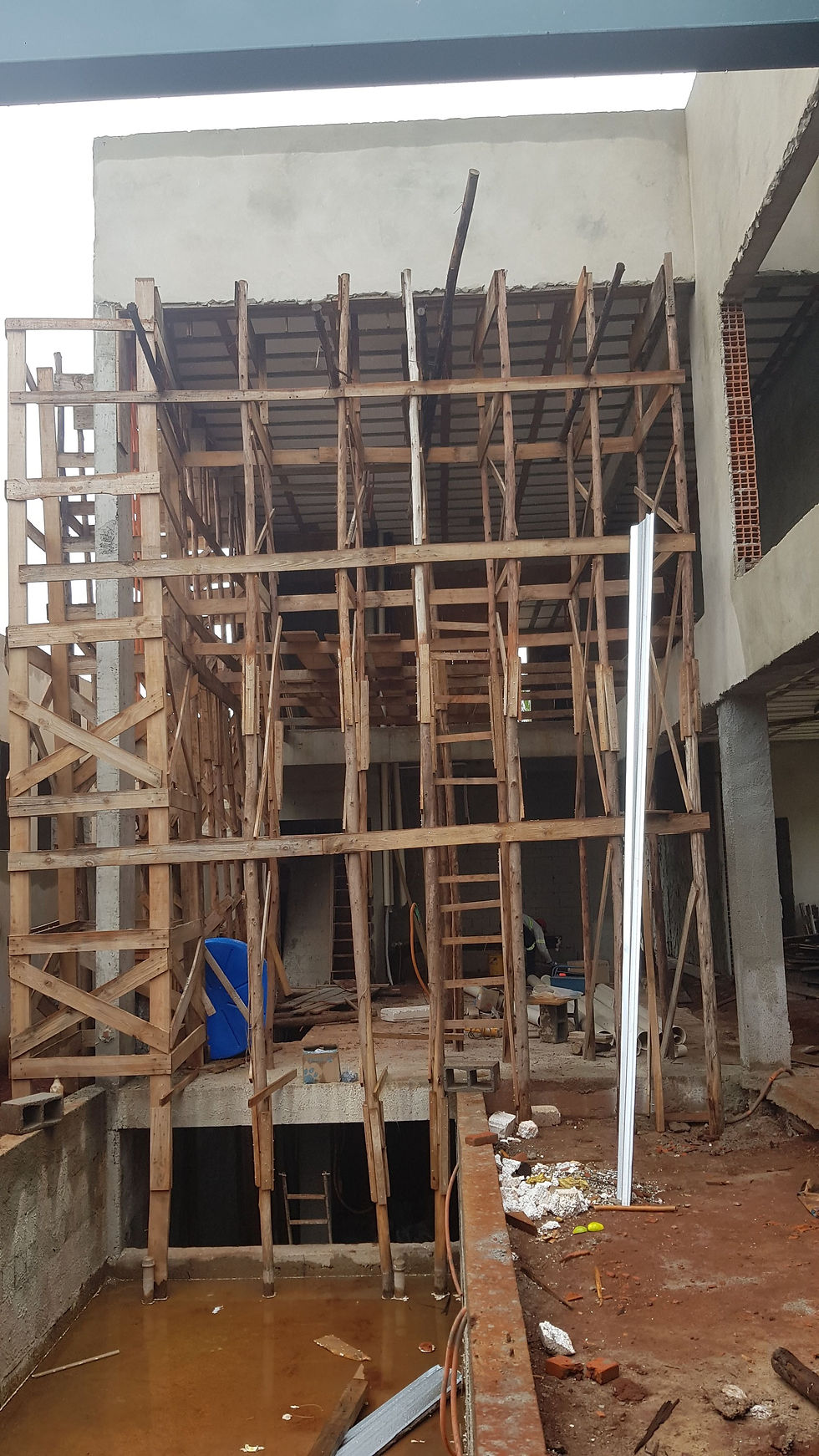

  • Em andamento - Execução de cobertura metálica da varanda;

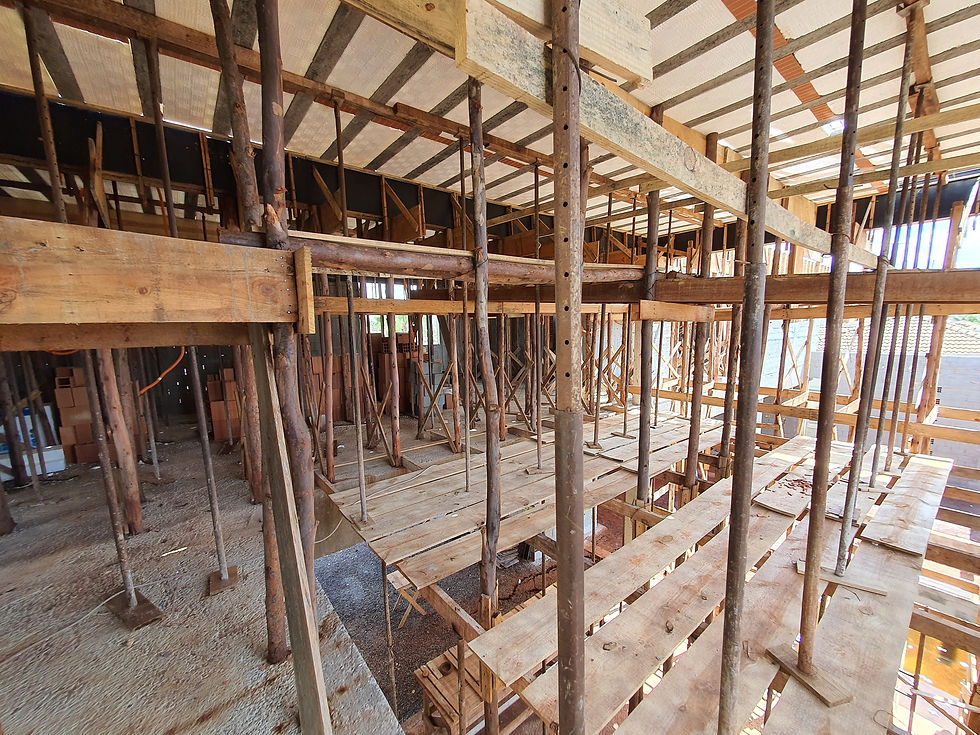

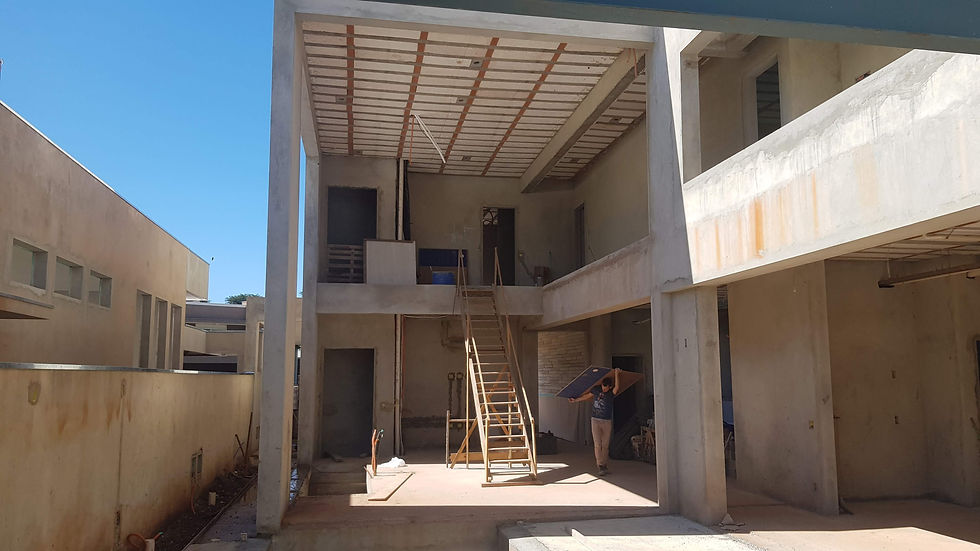

  • Em andamento - Caixaria dos pilares no pavimento superior;

Alvenaria

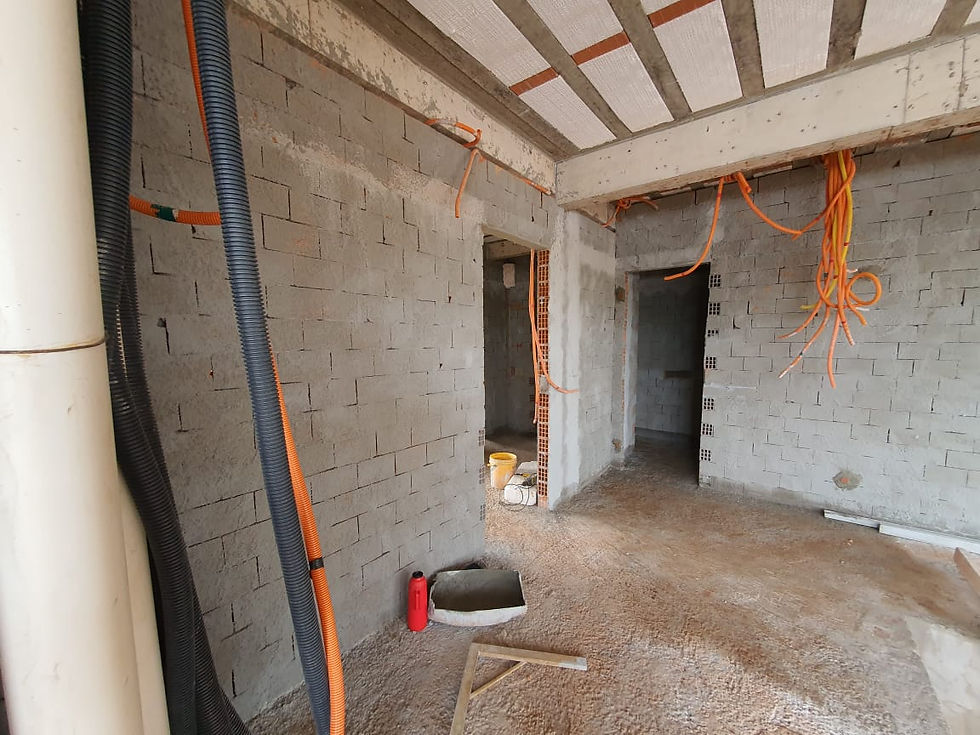

  • Em andamento - Assentamento das paredes do pavimento superior;

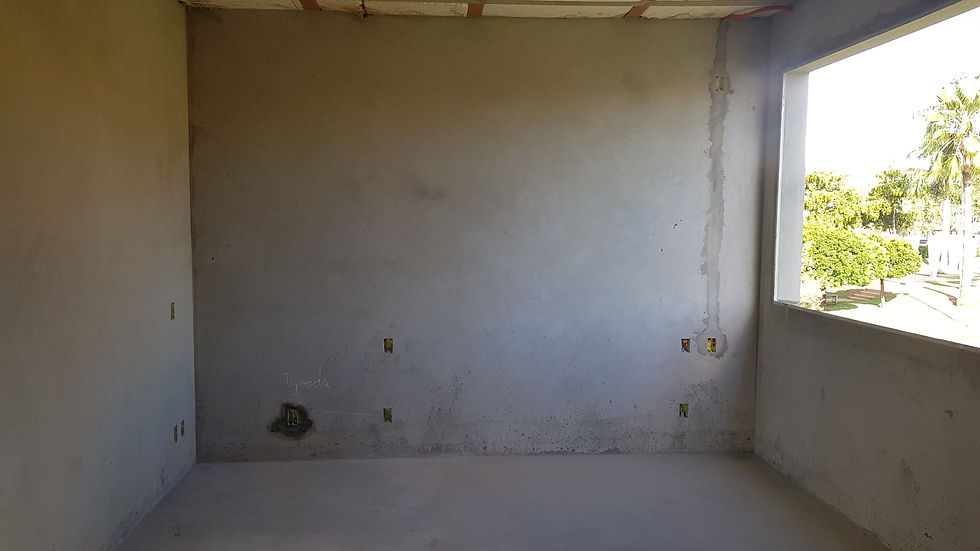

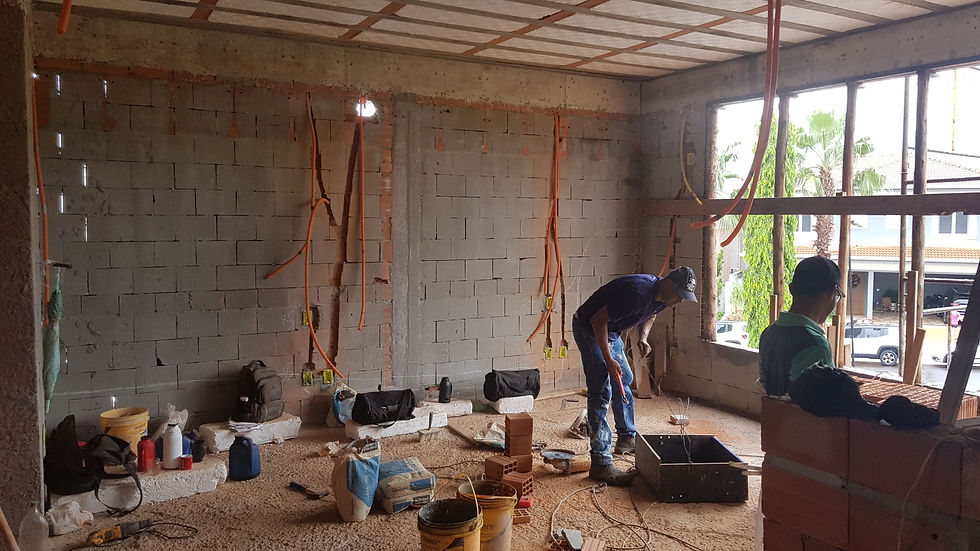

Elétrica

  • Em andamento - Marcação e corte dos pontos elétricos;

AY-F012

Relatório - 013

De 16/08 a 31/08/2021

Estrutura

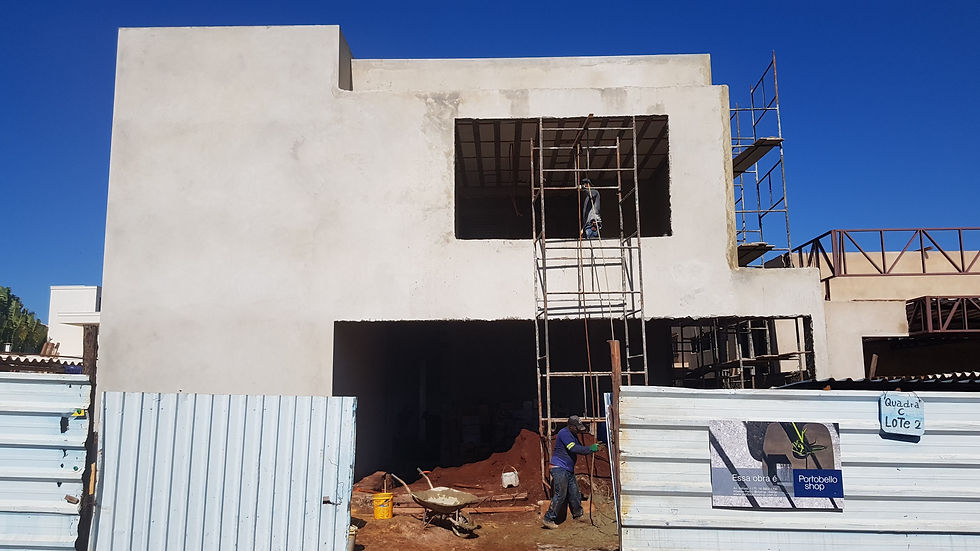

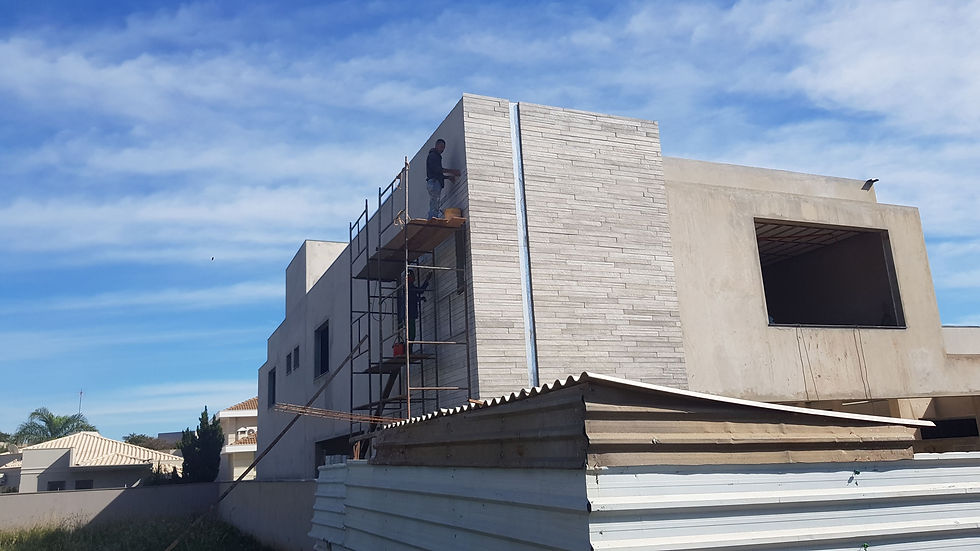

  • Em andamento - Execução de cobertura metálica da varanda;

  • Concluída - Caixaria dos pilares no pavimento superior;

  • Em andamento - Montagem de andaime e caixaria das vigas aéreas da sala;

  • Em andamento - Retirada das escoras no pavimento inferior;

  • Em andamento -  Montagem de andaime e escora para caixaria no pavimento superior;

Alvenaria

  • Em andamento - Assentamento das paredes do pavimento superior;

Elétrica

  • Concluída - Marcação e corte dos pontos elétricos;

  • Concluída - Instalação do quadro de energia e lógica;

AY-F013

Relatório - 014

De 01/09 a 15/09/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

  • Concluída - Montagem de andaime e caixaria das vigas aéreas da sala;

  • Concluída - Montagem de andaime e escora para caixaria no pavimento superior;

  • Em andamento - Montagem das caixarias do pavimento superior;

  • Concluída - Retirada das escoras no pavimento inferior;

Alvenaria

  • Concluído - Assentamento das paredes do pavimento superior;

  • Em andamento - Aplicação do chapisco rolado nas paredes do pavimento inferior;

Elétrica

  • Concluída - Marcação e corte dos pontos elétricos;

  • Concluída - Instalação do quadro de energia e lógica;

AY-F014

Relatório - 015

De 16/09 a 30/09/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

  • Concluída - Montagem das caixarias do pavimento superior;

  • Concluída - Instalação dos palitos e lajotas de isopor na laje de cobertura;

  • Concluída - Instalação das lajotas de isopor na laje de cobertura;

Alvenaria

  • Concluído - Aplicação do chapisco rolado nas paredes do pavimento inferior;

AY-F015

Relatório - 016

De 01/10 a 15/10/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

  • Em andamento - Instalação De passagens e mangueiras elétricas na laje superior;

Alvenaria

  • Concluída - Aplicação de chapisco rolado nas paredes externas;

AY-F016

Relatório - 017

De 16/10 a 31/10/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

  • Concluída - Concretagem da laje de cobertura;

  • Em andamento - Desforme das caixarias externas e internas;

Elétrica

  • Concluída - Instalação De passagens e mangueiras elétricas na laje superior;

  • Em andamento - Recorte e instalação de mangueiras e caixinhas nas paredes;

Alvenaria

  • Em andamento - Assentamento de blocos cerâmicos na platibanda e reservatório de água;

AY-F017

Relatório - 018

De 01/11 a 15/11/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

  • Em andamento - Desforme das caixarias externas e internas;

Elétrica

  • Concluído - Recorte e instalação de mangueiras e caixinhas nas paredes do pavimento térreo;

Alvenaria

  • Em andamento - Assentamento de blocos cerâmicos na platibanda e reservatório de água;

AY-F018

Relatório - 019

De 15/11 a 30/12/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluído - Aplicação de chapisco nas paredes da platibanda e reservatório de água;

  • Concluído - Execução do reboco nas paredes da platibanda e reservatório de água;

  • Em andamento - Execução do reboco nas paredes externas da platibanda;

Elétrica

  • Em andamento - Corte para passagens de mangueiras de elétrica e automação;

AY-F019

Relatório - 020

De 01/12 a 15/12/2021

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluída - Aplicação de chapisco nas paredes da platibanda e reservatório de água;

  • Concluída - Execução do reboco nas paredes da platibanda e reservatório de água;

  • Concluída - Execução do reboco nas paredes externas da platibanda;

  • Em andamento - Assentamento de alvenaria no pavimento superior;

  • Em andamento - Aplicação de chapisco e execução de reboco nas paredes do pa

Elétrica

  • Em andamento - Corte para passagens de mangueiras de elétrica e automação;

Telhado

  • Concluído - Instalação da estrutura do telhado;

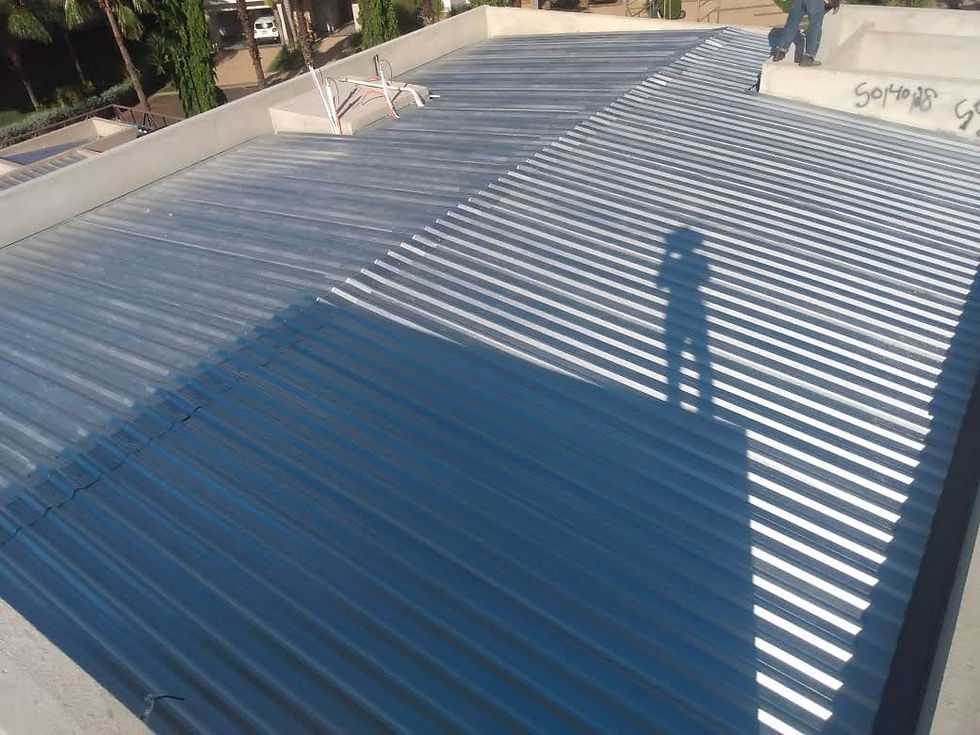

  • Concluída - Instalação das telhas metálicas

AY-F020

Relatório - 021

De 01/01 a 15/01/2022

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Em andamento - Execução de reboco nas paredes do pavimento superior;

Elétrica

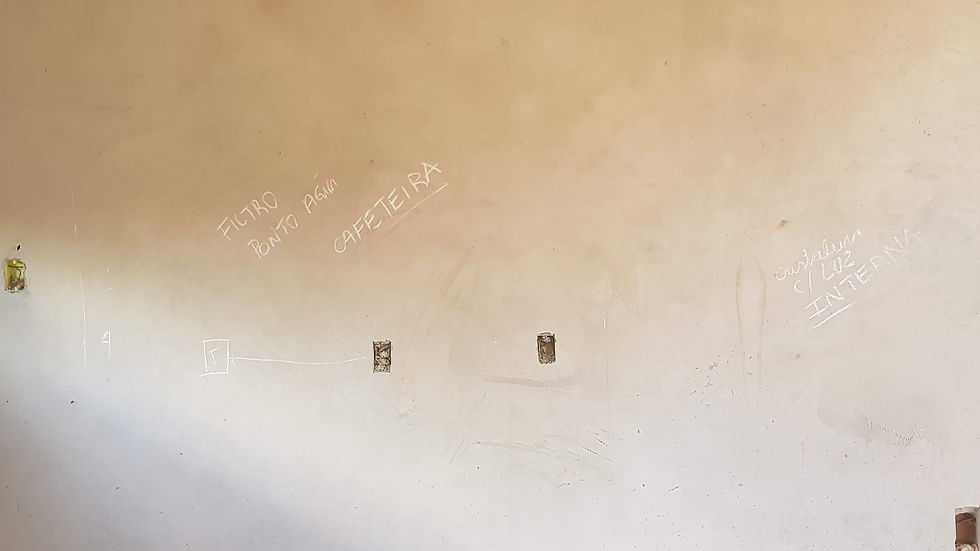

  • Em andamento - Corte para passagens de mangueiras de elétrica e automação;

Hidráulica

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

Ar Condicionado

  • Concluído - Instalação da infraestrutura dos ares condicionados;

AY-R021

Relatório - 022

De 16/01 a 31/01/2022

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluído - Assentamento de alvenaria no pavimento superior;

  • Em andamento - Execução de reboco nas paredes do pavimento superior;

Elétrica

  • Em andamento - Corte para passagens de mangueiras de elétrica e automação;

Hidráulica

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

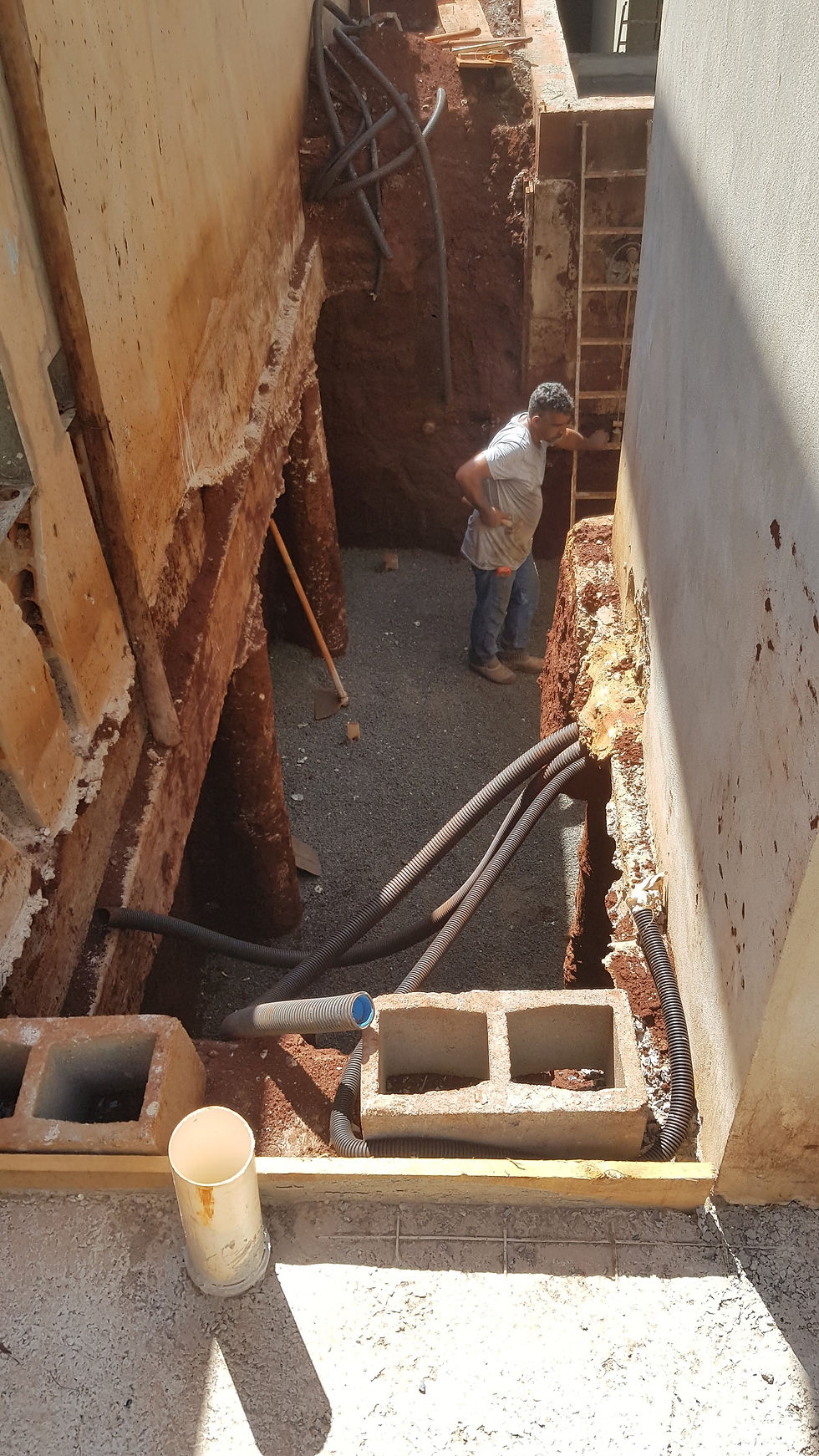

  • Em andamento - Abertura de valas para passagem de tubulações;

Ar Condicionado

  • Concluído - Instalação da infraestrutura dos ares condicionados;

AY-F022

Relatório - 023
De 01/02 a 15/02/2022

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Em andamento - Execução de reboco nas paredes do pavimento superior;

Elétrica

  • Concluído - Corte para passagens de mangueiras de elétrica e automação;

  • Em andamento - Cabeamento de elétrica e ar condicionado;

Hidráulica

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

  • Concluído - Abertura de valas para passagem de tubulações;

  • Concluído - Fechamento de valas para passagem de tubulações;

  • Em andamento - Abertura de buraco para instalação de caixa d'água subterrânea;

Piso

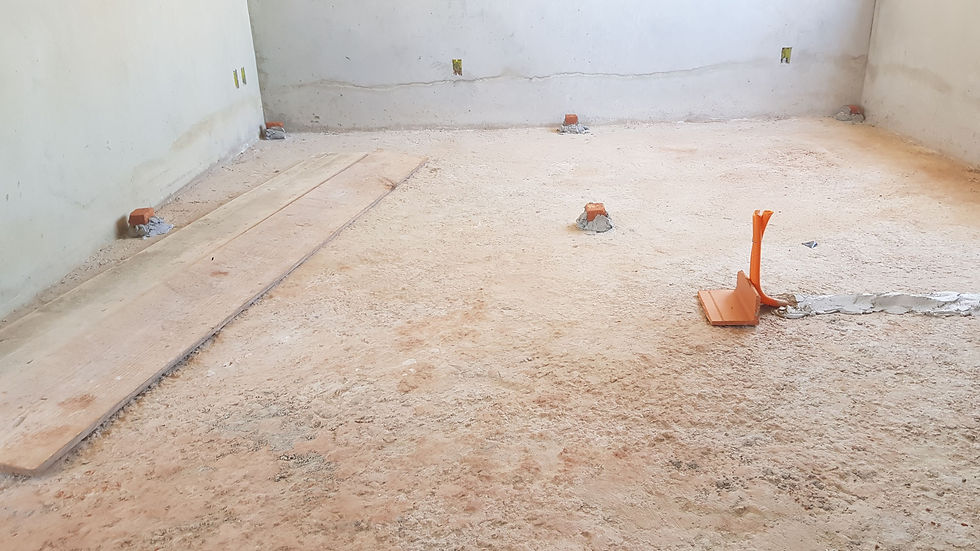

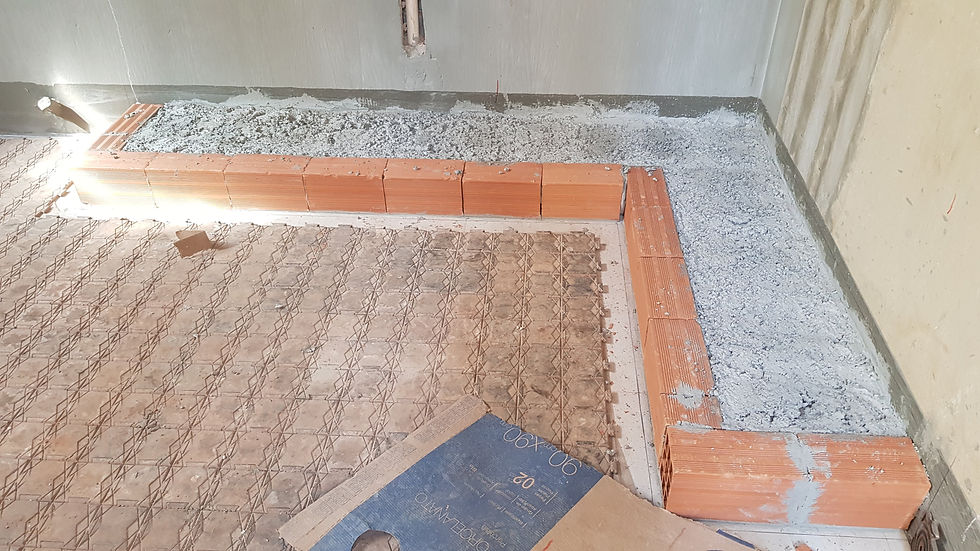

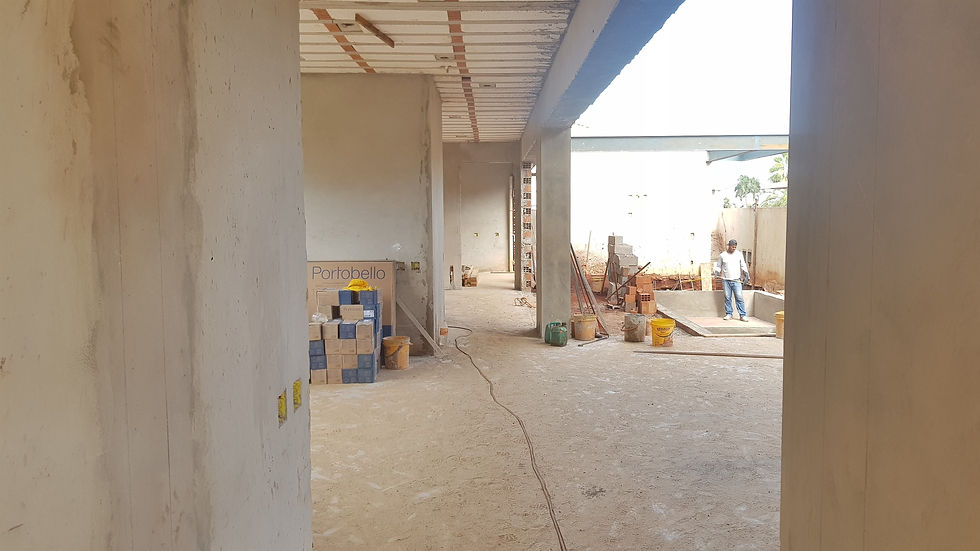

  • Concluído - Preparo para contrapiso do pavimento térreo;

  • Em andamento - Concretagem do contrapiso no térreo;

AY-F023

Relatório - 024
De 16/02 a 28/02/2022

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluída - Execução de reboco nas paredes do pavimento superior;

  • Em andamento - Execução do reboco na piscina;

  • Concluído - Execução do reboco no subsolo;

Elétrica

  • Concluído - Cabeamento de elétrica e ar condicionado;

Hidráulica

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

  • Em andamento - Abertura de buraco para instalação de caixa d'água subterrânea;

Piso

  • Concluído - Concretagem do contrapiso no térreo;

AY-F024

Relatório - 025
De 01/03 a 15/03/2022

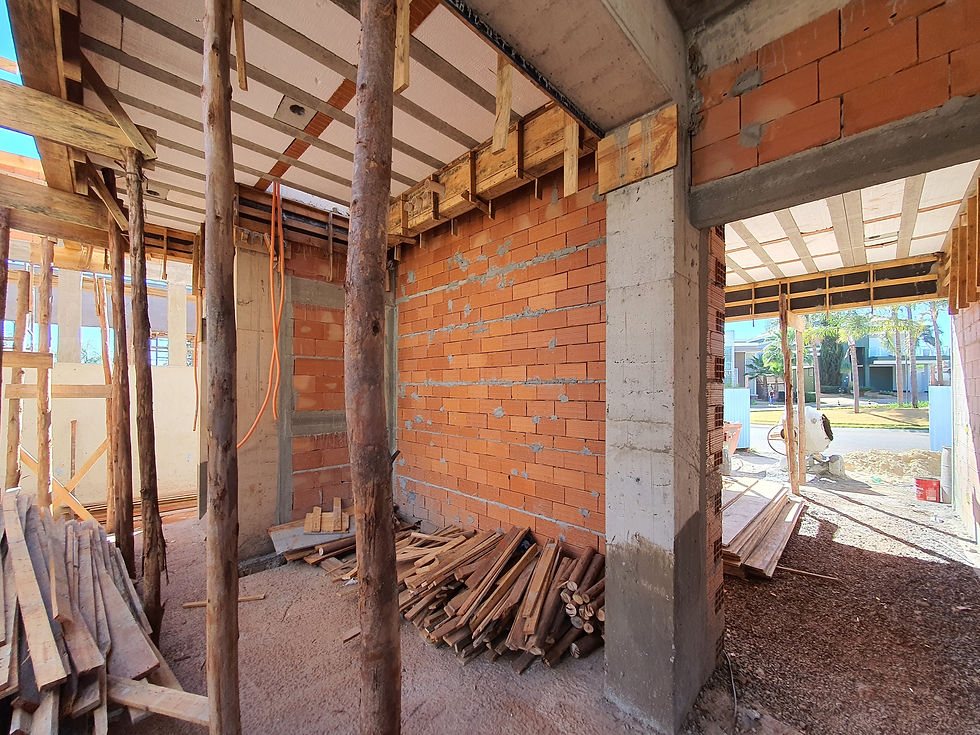

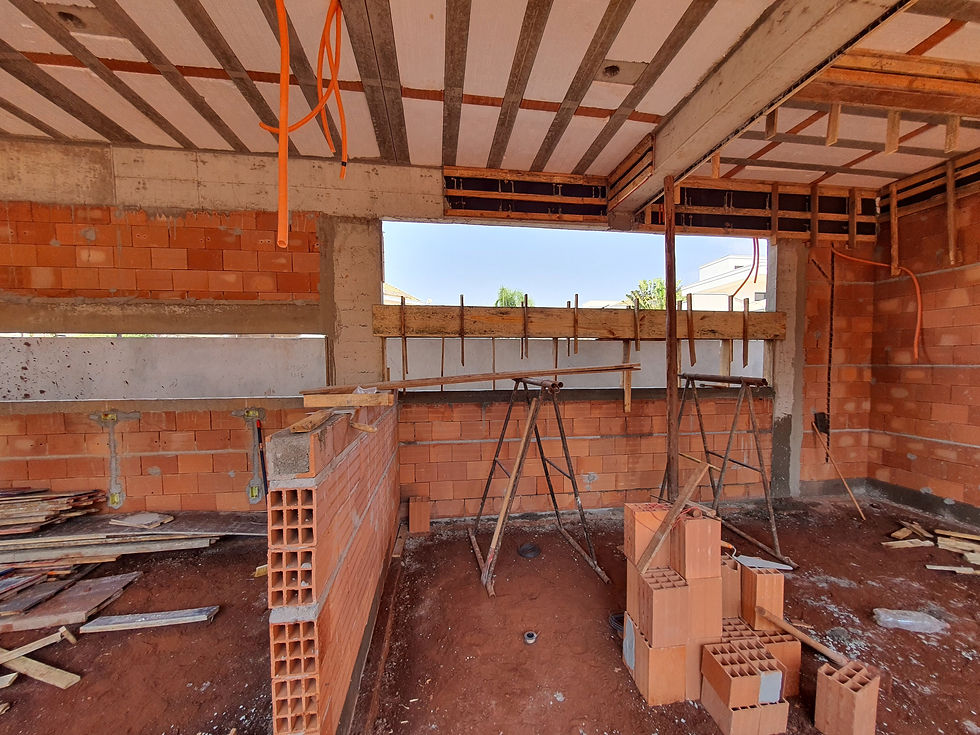

Estrutura

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluído - Execução do reboco na piscina;

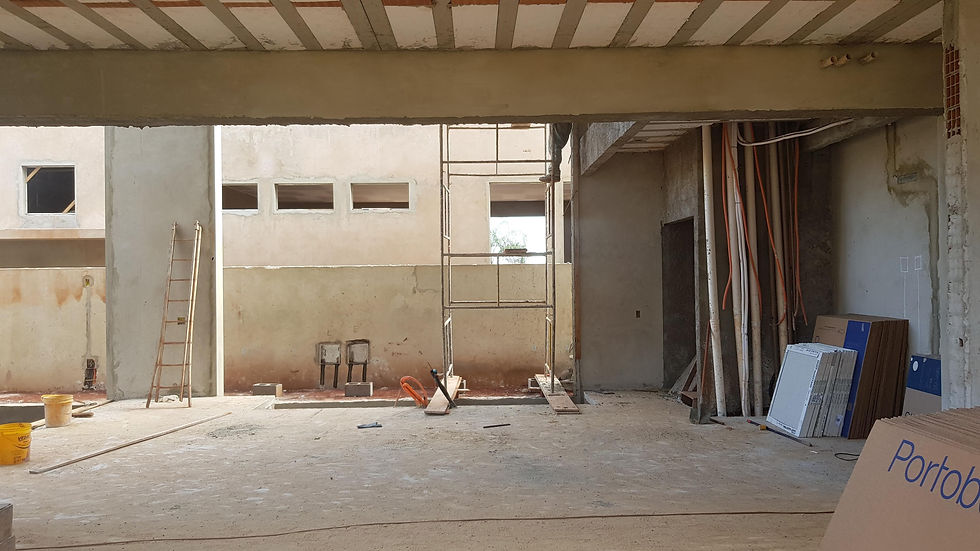

  • Em andamento - requadro de janelas e paletas no pavimento térreo;

Elétrica

  • Concluído - Rasgos para instalações elétricas no subsolo;

Hidráulica

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

Piso

  • Concluído - Concretagem do contrapiso no piso superior;

Esquadria

  • Em andamento - Instalação de contramarcos nas janelas e piso térreo;

AY-F025

Relatório - 026
De 16/03 a 31/03/2022

Estrutura metálica

  • Em andamento - Execução de cobertura metálica da varanda;

Estrutura

  • Concluída - Instalação de palitos de laje na casa de máquinas e reservatório enterrado;

  • Concluída - Instalação de lajotas cerâmicas na laje da casa de máquinas e reservatório enterrado;

Alvenaria

  • Concluído - Execução do reboco na piscina;

  • Em andamento - requadro de portas e janelas no pavimento térreo;

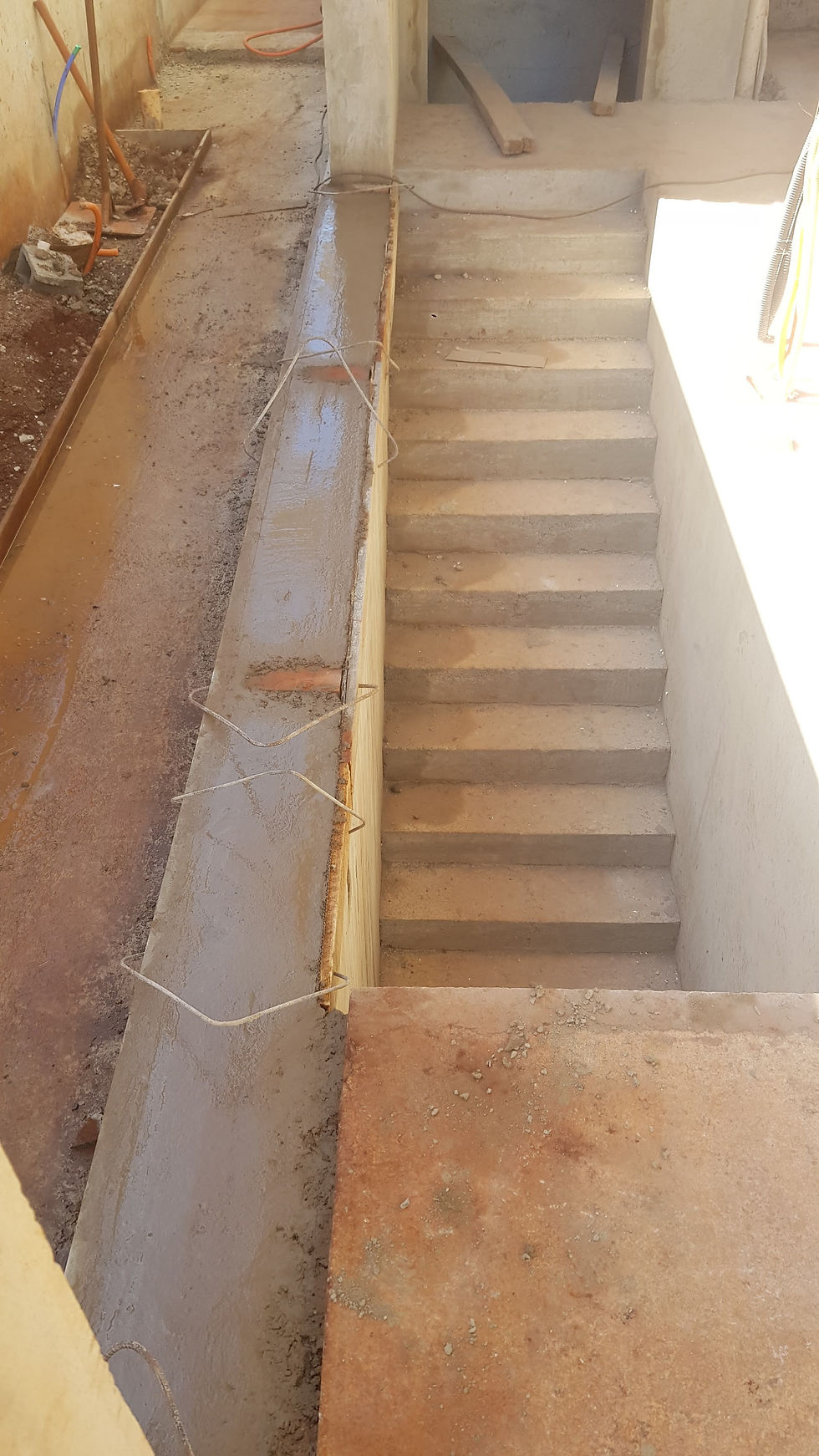

  • Concluída - Execução de escada de acesso ao subsolo;

  • Concluída - Execução de reboco na viga de acesso ao subsolo e paredes internas do elevador;

  • Concluído - Assentamento de blocos de concreto para abrigar reservatório enterrado e casa de máquinas;

  • Em andamento - Mureta de jardineira no banheiro da Aline;

Elétrica

  • Em andamento - Passagem de instalações elétricas no subsolo;

  • Em andamento - Cortes na parede para instalação de tomadas;

Hidráulica

  • Concluído - Rasgos e cortes nas paredes e pisos para instalações de tubulações hidráulicas;

  • Em andamento - Instalação das tubulações hidráulicas e pluviais;

Esquadria

  • Concluída - Instalação de contramarcos nas janelas e piso térreo;

AY-F026

Relatório - 027
De 01/04 a 15/04/2022

Estrutura metálica

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Em andamento - Requadro de portas e janelas no pavimento térreo;

  • Concluída - Mureta de jardineira no banheiro da Aline;

  • Concluído - Ajuste no nível da piscina;

  • Concluída - Instalação de detalhe metálico na fachada;

Elétrica

  • Concluída - Passagem de instalações elétricas no subsolo;

  • Concluída - Cortes na parede para instalação de tomadas;

Hidráulica

  • Concluído - Rasgos e cortes nas paredes e pisos para instalações de tubulações hidráulicas;

  • Em andamento - Instalações das tubulações hidráulicas;

  • Concluídos - Instalação e cobrimento de tubulações da piscina;

  • Concluída - Instalação de encanamento de descarte das águas pluviais;

Impermeabilização

  • Concluída - Impermeabilização dos banheiros superiores e lavanderia;

Acabamento

  • Em andamento - Assentamento de ripas de cimento na garagem e fachada;

AY-F027

Relatório - 028
De 16/04 a 30/04/2022

Estrutura metálica

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Em andamento - Requadro de portas e janelas no pavimento térreo;

  • Concluído -  Ajuste e requadro nas portas do elevador;

  • Em andamento - Tamponamento de tubulações hidráulicas e elétricas concluídas nas paredes;

Hidráulica

  • Em andamento - Instalações das tubulações hidráulicas;

Acabamento

  • Concluído - Assentamento de ripas de cimento na garagem;

  • Em andamento - Assentamento de ripas de cimento na fachada;

  • Concluído - Assentamento de revestimentos no banheiro do Yuri;

  • Em andamento - Assentamento de revestimento no banheiro da suíte filho;

Piso

  • Concluído - Assentamento de guias de concreto no corredor lateral;

  • Concluído - Ajuste no contrapiso do banheiro Aline;
  • Concluído - Assentamento de piso no banheiro do Yuri;
  • Concluído - Concretagem da calçada, rampa de acesso de veículos, área externa, corredor lateral, banheiro lazer e DML;

AY-F028

Relatório - 029
De 01/05 a15/05/2022

Estrutura metálica

  • Em andamento - Execução de cobertura metálica da varanda;

Alvenaria

  • Concluído - Requadro de portas e janelas no pavimento térreo;

  • Concluído - Requadro das bordas da piscina e peitoril ao ado da escada do subsolo;

  • Concluído - Tamponamento de tubulações hidráulicas e elétricas concluídas nas paredes;

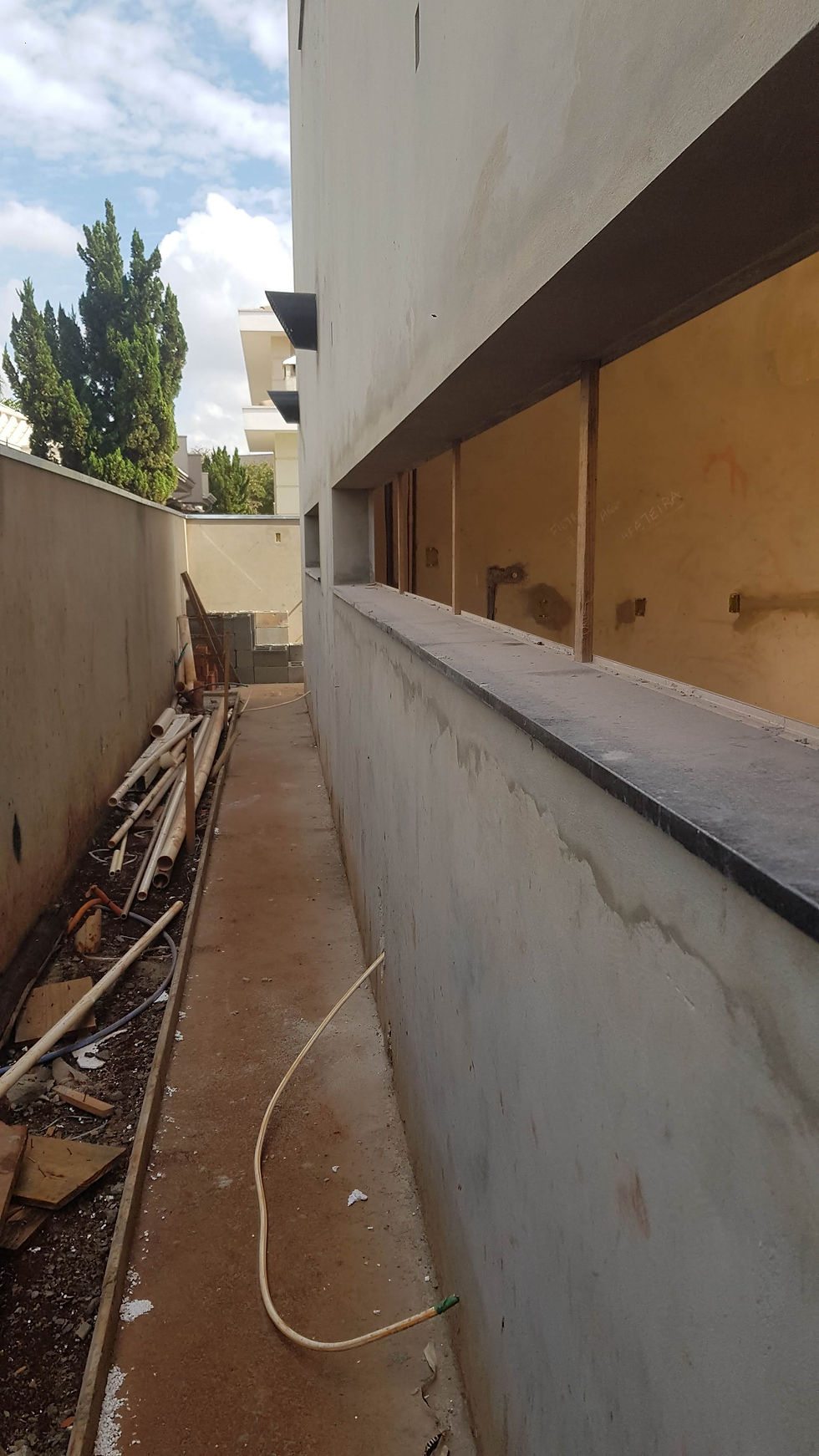

  • Em andamento - Regularização do muro o fundo para instalação do rufo;

Hidráulica

  • Concluída - Instalações das tubulações hidráulicas;

  • Concluída - Instalação de infra estrutura da banheira da Aline;

Acabamento​​​

  • Em andamento - Assentamento de ripas de cimento na fachada;

  • Em andamento - Assentamento de revestimento nos banheiros das suítes filhos;

  • Concluído - Assentamento de revestimento no banheiro hóspedes;

Piso​​

  • Em andamento - Assentamento de piso na circulação do pavimento superior;

  • Concluído - Assentamento de piso nos banheiros das suítes filhos;

  • Concluído - Assentamento de piso na lavanderia e área de secagem;

  • Em andamento - Assentamento de piso no banheiro hóspedes;

Automação​​

  • Em andamento - Instalação de mangueiras;

Elétrica​​

  • Em andamento - Instalação de mangueiras na lavanderia;

​Churrasco

  • Concluído - Assentamento de alvenaria e execução do reboco na churrasqueira;

  • Concluída - Assentamento de alvenaria no forno de pizza e forno a lenha;

  • Em andamento - Execução de reboco nos fornos;

​Ar condicionado

  • Em andamento - Instalação de infra estrutura do ar condicionado K7 na cozinha;

Serralheria

  • Concluída - Instalação de chapa metálica na fachada;

AY-F029

Relatório - 030
De 16/05 a 31/05/2022

Estrutura metálica

  • Concluída - Estrutura de cobertura metálica da varanda;

  • Concluída - Instalação de telhado na varanda;

Alvenaria

  • Concluído - Regularização do muro o fundo para instalação do rufo;

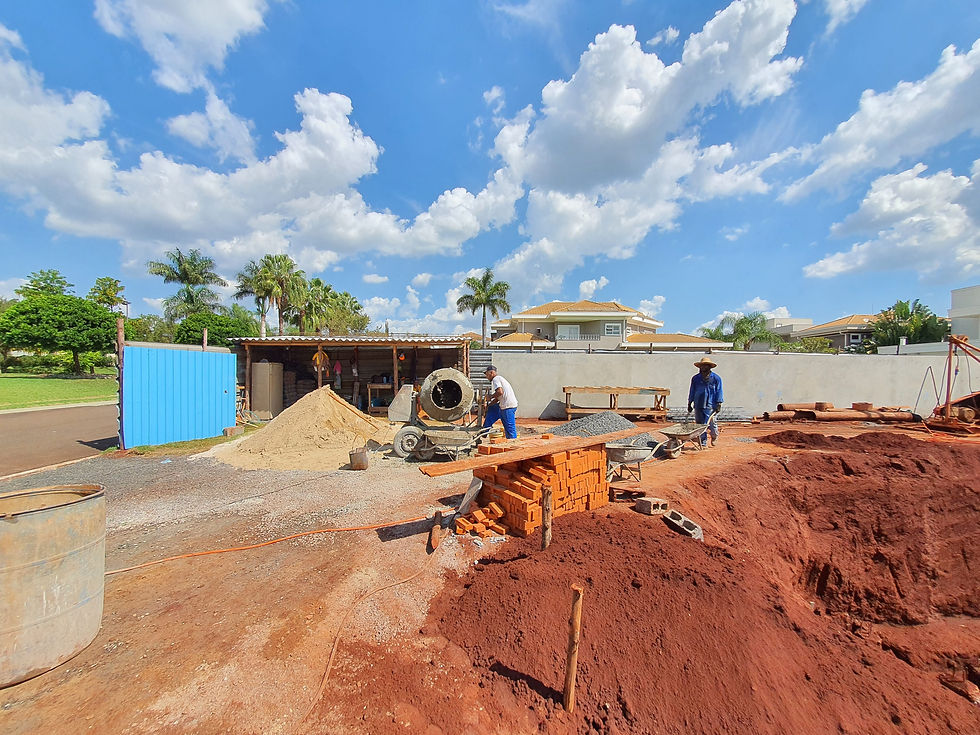

  • Concluído - Bases de alvenaria na cozinha e área gourmet;

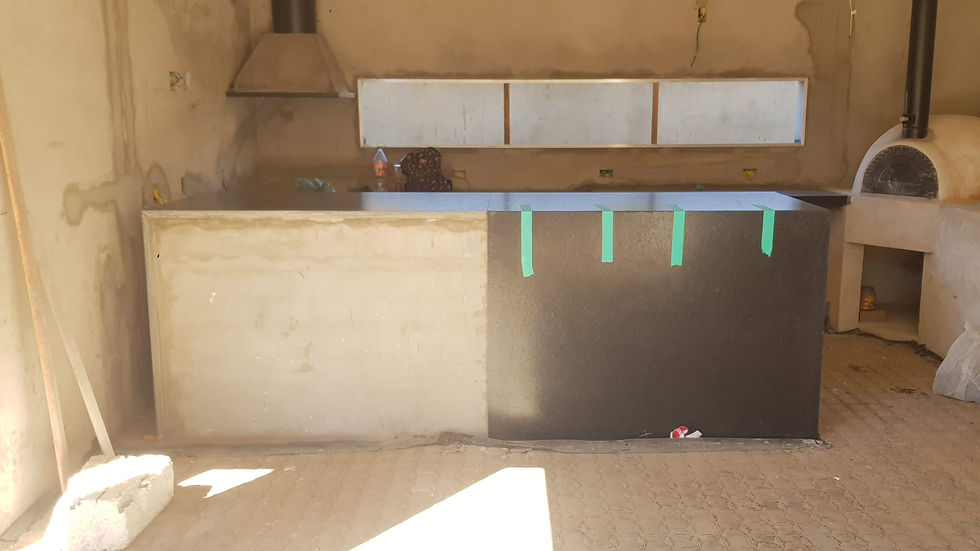

  • Concluído - Execução de reboco nos fornos da área gourmet;

  • Concluída - Base de alvenaria na cozinha e área gourmet;

  • Concluída - Base de alvenaria na copa superior;

  • Concluída - Base de alvenaria na lavanderia;

Acabamento​​​

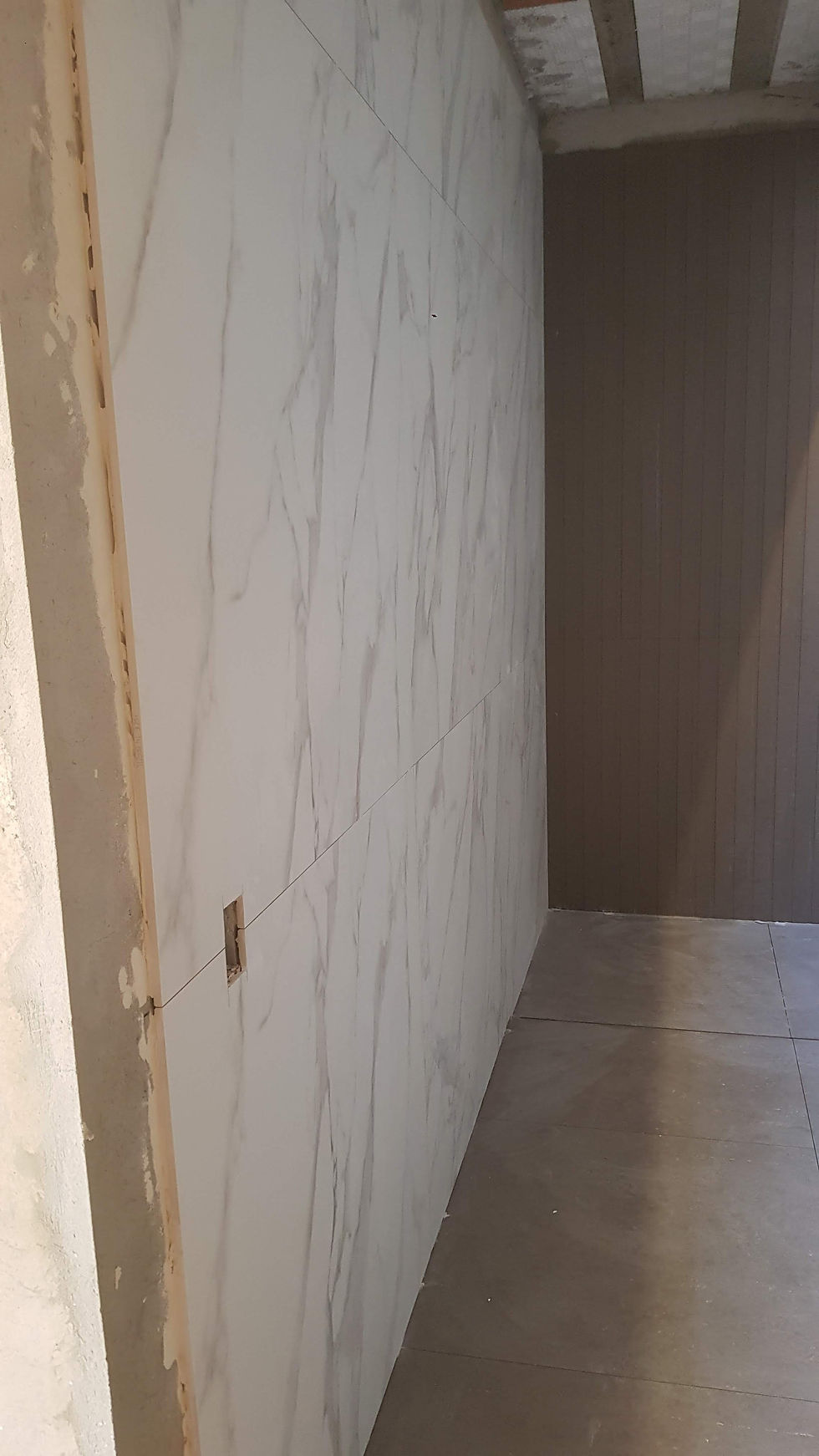

  • Em andamento - Assentamento de ripas de cimento na fachada;

  • Em andamento - Assentamento de revestimento nos banheiros das suítes filhos;

  • Concluído - Assentamento de revestimento no banheiro da piscina;

  • Em andamento - Assentamento de revestimento na área de lazer;

  • Em andamento -  Assentamento de revestimentos no banheiro da Aline;

  • Em andamento - Assentamento de revestimentos na sala de jantar;

Piso​​

  • Concluído - Assentamento de piso na circulação do pavimento superior;

  • Concluído - Instalação de protege piso nos pisos acabados;

  • Concluído - Assentamento de piso no banheiro da piscina;

  • Concluído - Assentamento de piso no banheiro da Aline;

Automação​​

  • Concluída - Instalação de mangueiras na cozinha;

Elétrica​​

  • Concluída - Instalação de mangueiras na lavanderia;

  • Concluído - Corte na ilha para passagem de mangueiras;

  • Concluída - Marcação dos balizadores na escada de acesso ao subsolo;

​Ar condicionado

  • Concluída - Instalação de infra estrutura do ar condicionado K7 na cozinha e área gourmet;

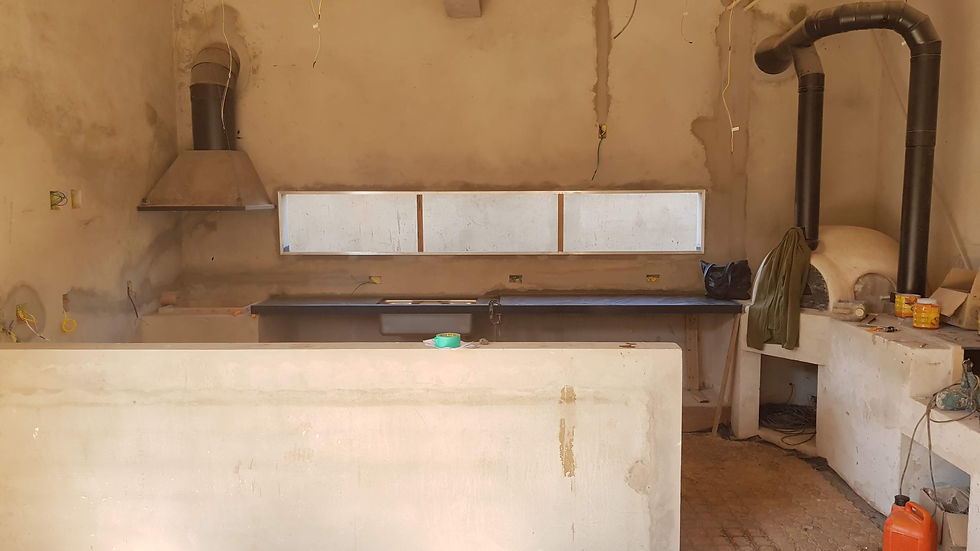

Churrasqueira e forno

  • Concluída - Instalação das coifas na área de lazer;

AY-F030

Relatório - 031
De 01/06 a 15/06/2022

Alvenaria​​​

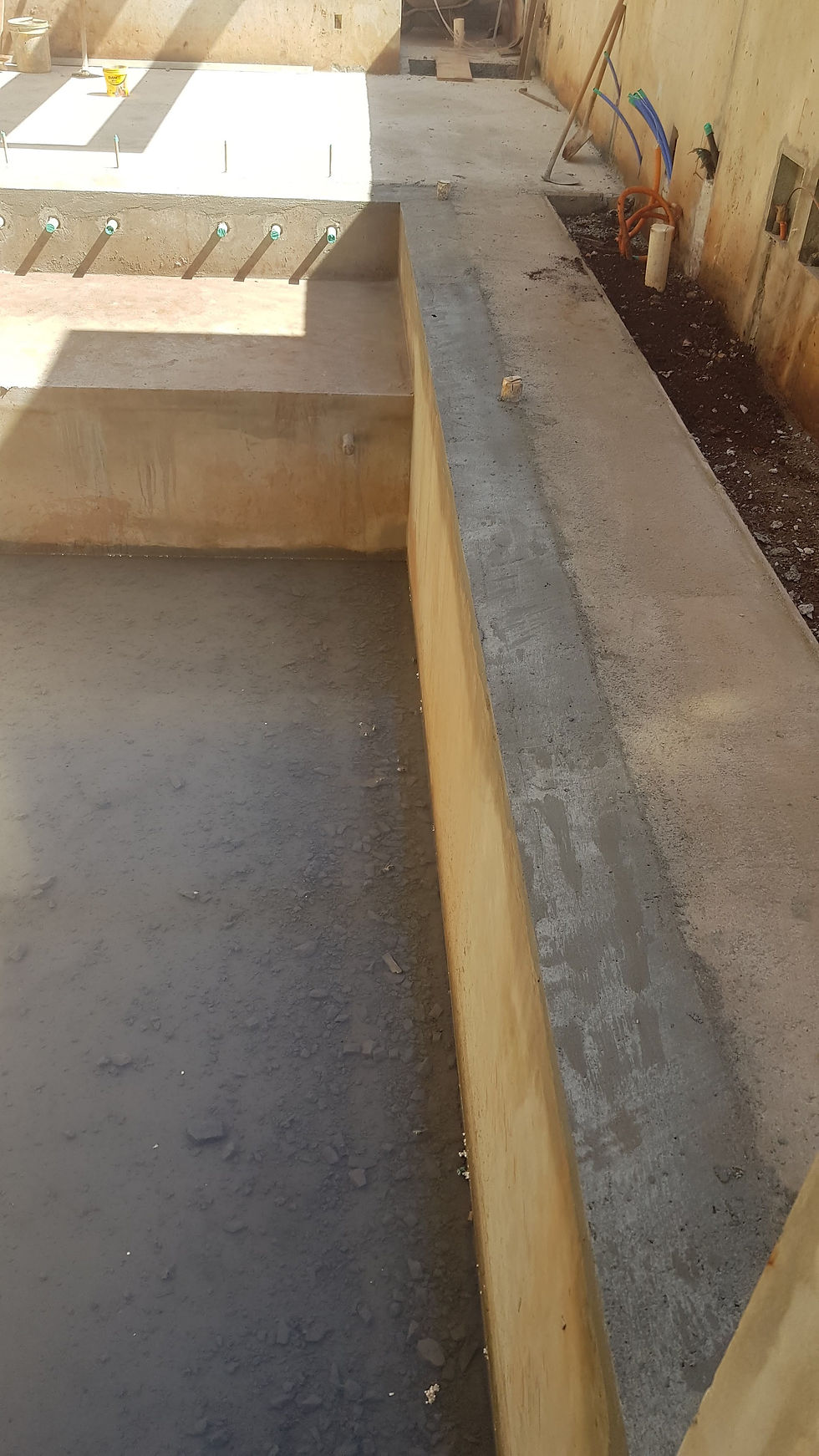

  • Concluído - Cocho no entorno da piscina;

  • Em andamento - Requadro nas laterais do contrapiso da garagem;

Acabamento​​​

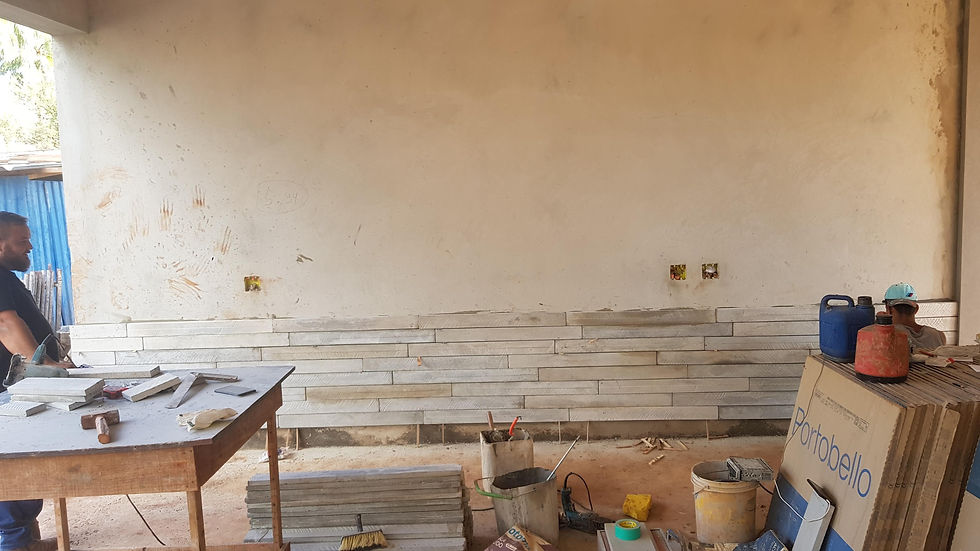

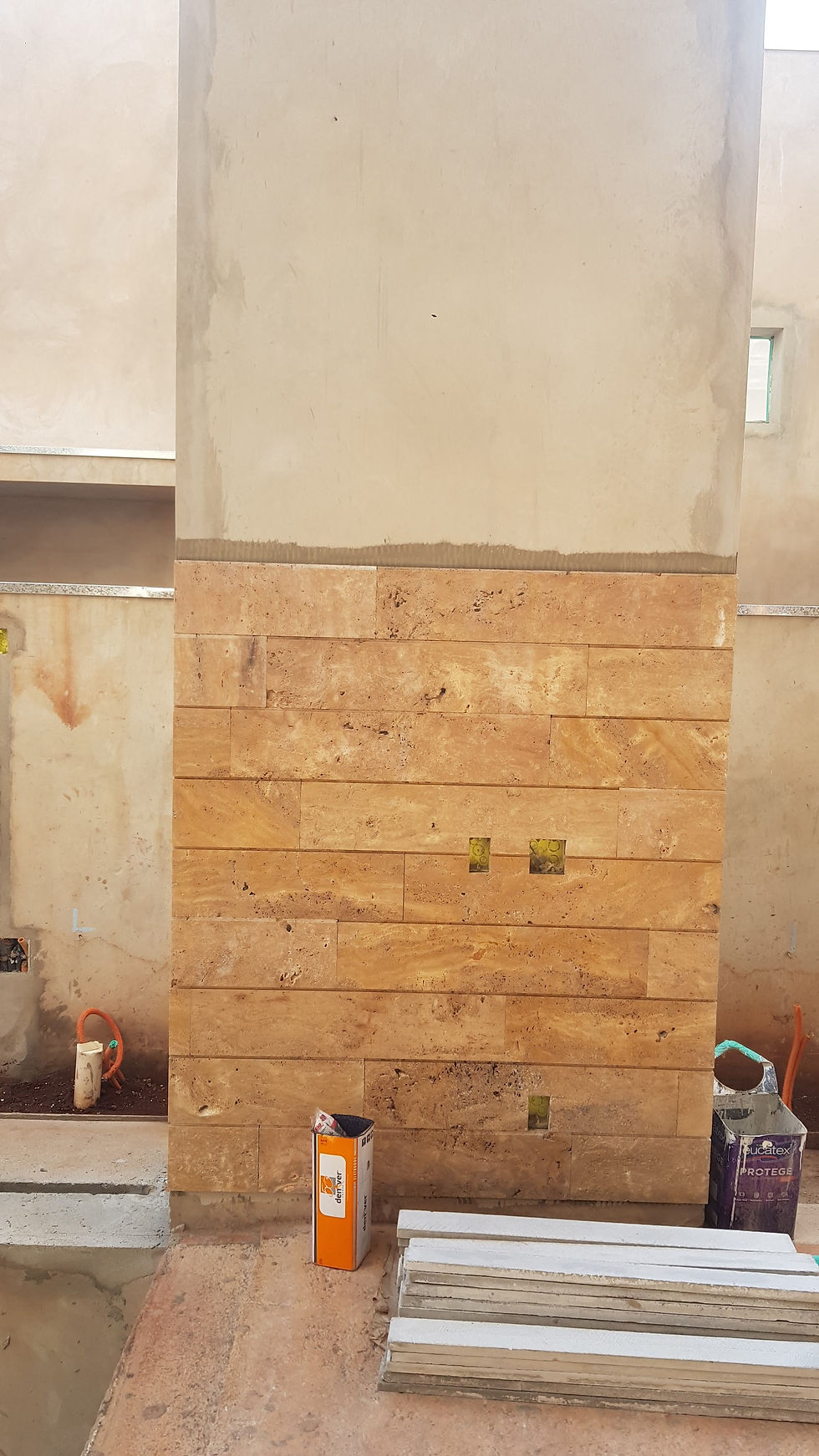

  • Concluído - Assentamento de ripas de cimento na fachada;

  • Concluído - Assentamento de revestimento nos banheiros das suítes filhos;

  • Concluído - Assentamento de revestimentos na sala de jantar;

  • Concluído - Assentamento de revestimentos na lavanderia;

  • Em andamento - Assentamento de revestimento na área de lazer;

  • Em andamento -  Assentamento de revestimentos no banheiro da Aline;

  • Em andamento - Assentamento de revestimento no lado interno do pilar da sala de estar;

  • Em andamento - Assentamento de revestimento no lado externo do pilar da sala de estar;

  • Em andamento - Instalação de rodapé no pavimento superior;

Piso​​

  • Em andamento - Instalação de rodapé no pavimento superior;

Elétrica​​

  • Concluída - Instalação de mangueiras dos balizadores na escada de acesso ao subsolo;

  • Concluído - Corte e passagem de mangueiras na bancada da área de lazer;

  • Concluído - Corte e passagem de mangueiras na parede da área de lazer;

  • Concluído - Corte e passagem de mangueiras na ilha da cozinha;

Hidráulica e gás​​

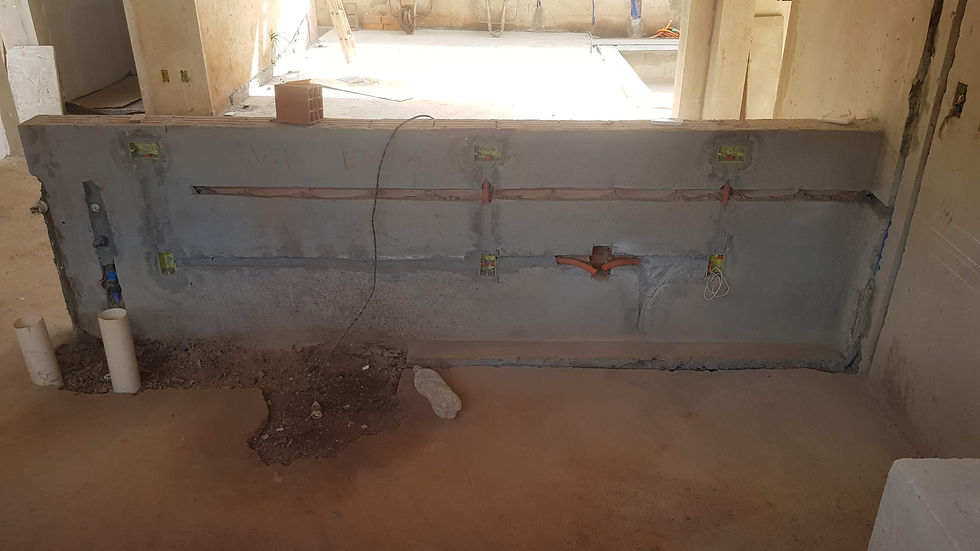

  • Concluída - Instalação de tubulações na ilha da cozinha;

  • Concluído - Instalação de tubulações na bancada da área de lazer;;

  • Concluído - Instalação de tubulações na parede da área de lazer;;

  • Concluído - Instalação da tubulação de gás na cozinha e área de lazer;;

Gesso​​

  • Concluído - Fechamento de duto ao lado do elevador;

  • Concluído - Fechamento laterais na suíte filhos e lavanderia;

Impermeabilização

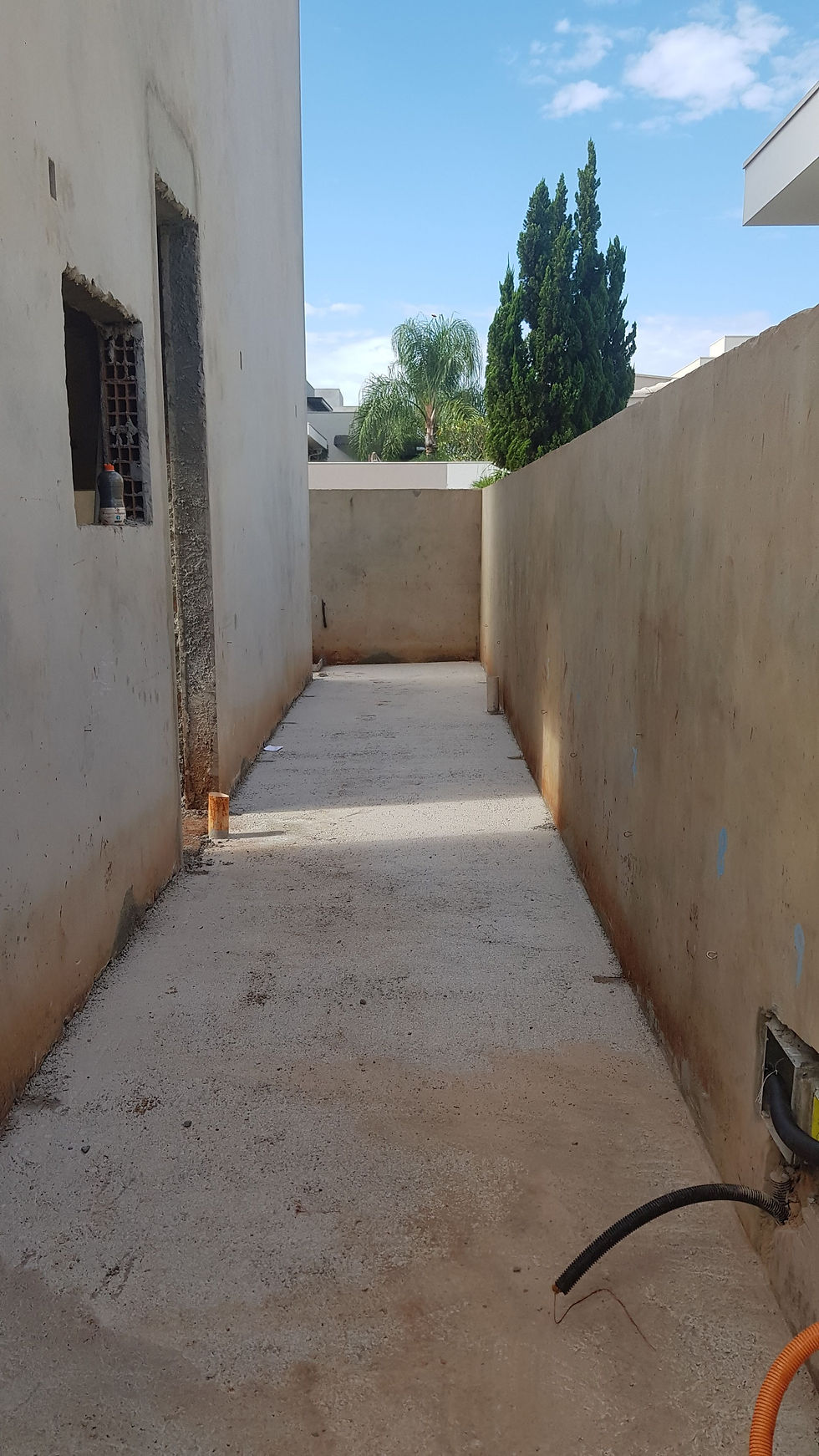

  • Em andamento - impermeabilização do pavimento térreo;

  • Em andamento - Impermeabilização da piscina;

AY-F031

Relatório - 032
De 16/06 a 30/06/2022

Alvenaria​​​

  • Concluído - Requadro nas laterais do contrapiso da garagem;

Acabamento​​​

  • Concluído -  Assentamento de revestimentos no banheiro da Aline;

  • Em andamento - Assentamento de revestimento na área de lazer;

  • Concluído - Assentamento de revestimento no lado interno do pilar da sala de estar;

  • Concluído - Assentamento de revestimento no lado externo do pilar da sala de estar;

  • Concluído - Instalação de rodapé no pavimento superior;

Piso​​

  • Concluído - Instalação de rodapé no pavimento superior;

  • Em andamento - Instalação de rodapé no pavimento térreo;

  • Em andamento - Colocação de piso emborrachado para proteção do piso assentado;

Estrutura metálica​​

  • Concluída - Instalação de vigas nas cortinas de vidro da sala de estar;

AY-F032

Relatório - 033
De 01/07 a 15/07/2022

Alvenaria​​​

  • Concluído - Assentamento de blocos cerâmicos para paletas dos armários externos;

Acabamento​​​

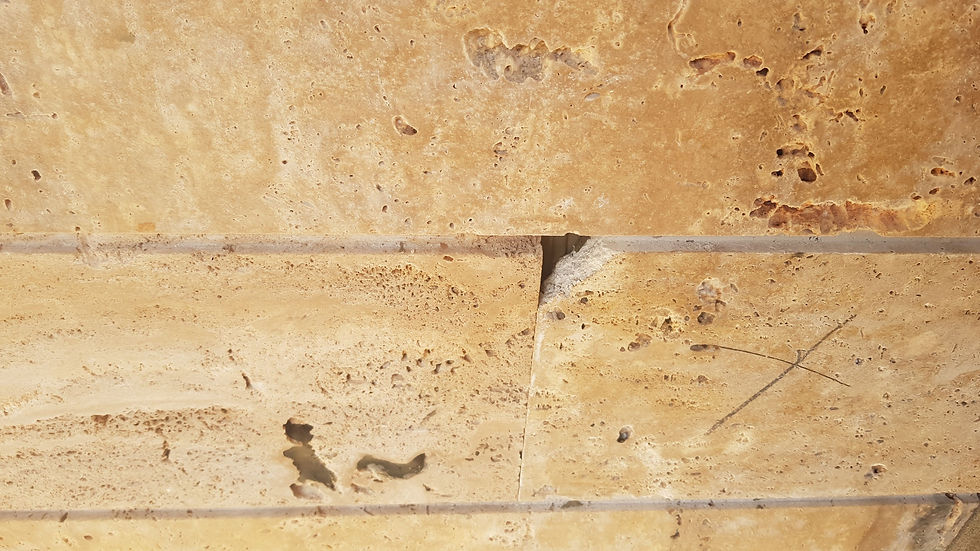

  • Concluído - Assentamento de pedras na parede da varanda;

Piso​​

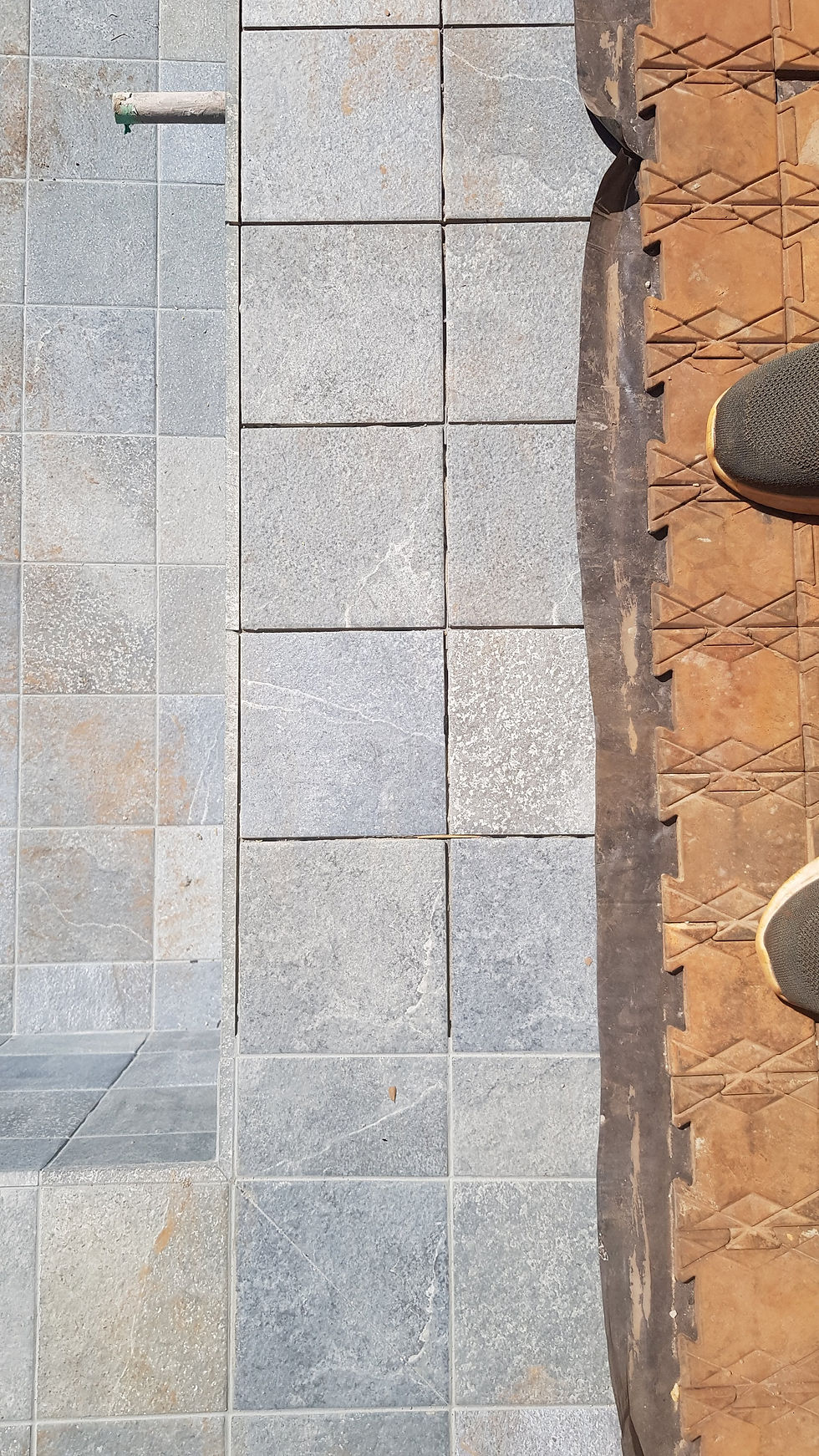

  • Concluído - Assentamento de pisos internos no pavimento térreo;

  • Concluído - Colocação de piso emborrachado para proteção do piso assentado;

  • Concluído - Assentamento de piso na garagem;

  • Em andamento - O piso do corredor do fundo está sendo quebrado para ajustar ao nível correto;

Hidráulica​​

  • Concluído - Instalação de tubulação hidráulica no subsolo;

Esquadria​​

  • Concluída - Instalação de contramarco da janela da piscina;

Elétrica e Iluminação

  • Em andamento - Passagem de fiação de iluminação no pavimento térreo;

AY-F033

Relatório - 034
De 16/07 a 31/07/2022

Alvenaria​​​

  • Concluído - Muros dos armários dos fundos;

  • Concluído - Base de alvenaria dos armários dos fundos;

  • Concluída - Entrega de nichos e bancadas da marmoraria;

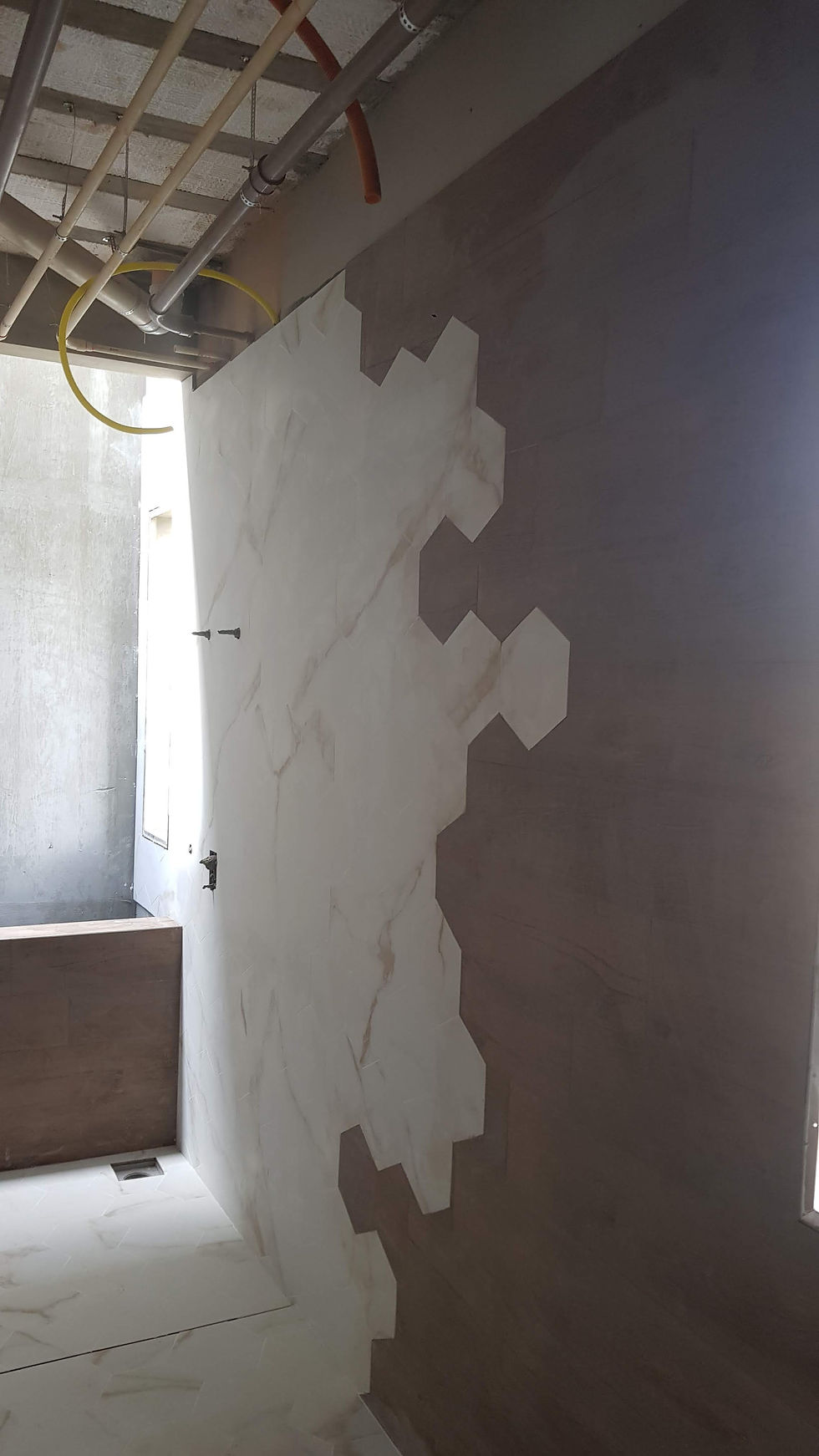

Revestimentos​​

  • Concluído - Revestimentos concluídos no banheiro da Aline;

Piso​​

  • Concluído - Ajuste no nível do piso dos fundos;

Esquadria​​

  • Concluída - Instalação da janela da piscina;

Elétrica e Iluminação

  • Concluído - Passagem de fiação de iluminação no pavimento térreo;

  • Em andamento - Passagem de fiação de iluminação no pavimento superior;

Estrutura metálica

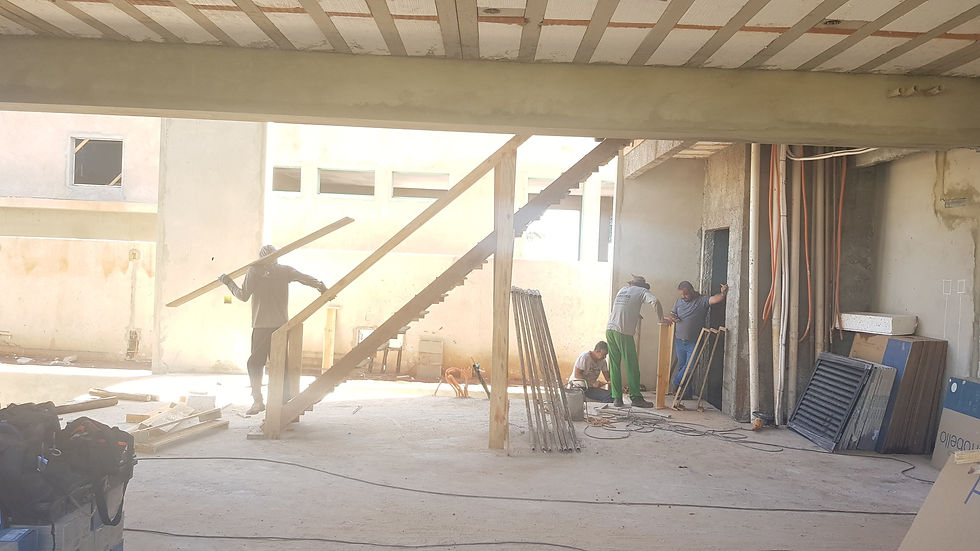

  • Concluída - Instalação de escada metálica de acesso ao pavimento superior;

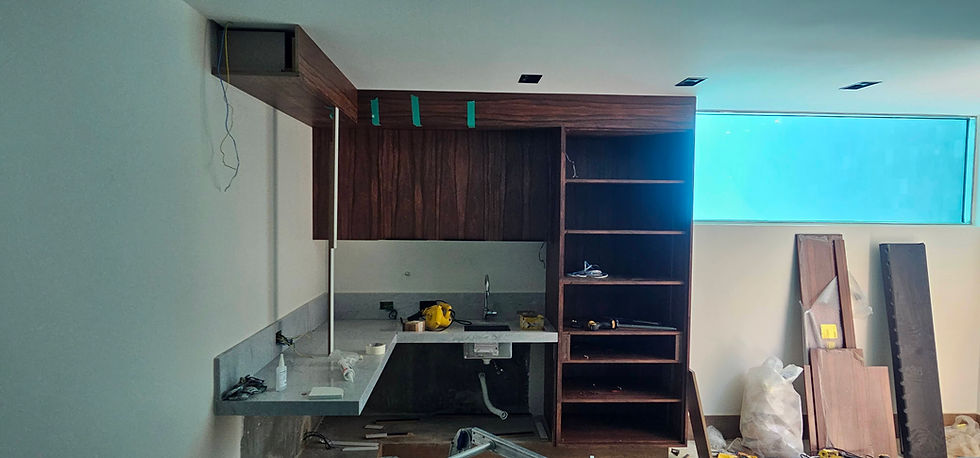

Bancadas e nichos

  • Concluída - Instalação de nichos nos banheiros superiores;

  • Concluída - Instalação da bancada no banheiro do Yuri;

  • Em andamento - Instalação da bancada no banheiro da Aline;

Impermeabilização

  • Em andamento - Aplicação de impermeabilização no piso, nas paredes e escada do subsolo;

AY-F034

Relatório - 035
De 01/08 a 15/08/2022

Esquadria​​

  • Concluída - Instalação da janela da piscina;

Elétrica e Iluminação

  • Concluído - Passagem de fiação de iluminação no pavimento térreo;

  • Em andamento - Passagem de fiação de iluminação no pavimento superior;

Bancadas e nichos

  • Concluída - Instalação da bancada no banheiro da Aline;

  • Concluída - Instalação das bancadas nos banheiros dos filhos;

  • Concluída - Bancada na área de lazer;

  • Concluída - Instalação de prateleiras de granito no armário externo;

  • Concluída - Instalação de cuba no banheiro da piscina;

  • Concluída - Instalação de cuba e nicho no banheiro dos hóspedes;

  • Concluída - Entrega da bancada da lavanderia;

  • Em andamento - Instalação de pedra da ilha da cozinha;

  • Em andamento - Instalação de pedra da bancada na área de lazer;

Impermeabilização

  • Concluída - Aplicação de impermeabilização no piso, nas paredes e escada do subsolo;

  • Concluída -  Reforço de impermeabilização na janela e ralo da piscina;

Acabamentos

  • Concluído - Assentamento de revestimento no corredor lateral direito;

Domos

  • Concluído - Instalação do domo no banheiro da Aline;

  • Concluído - Instalação do domo no banheiro do Yuri;

Piso

  • Concluído - Assentamento de piso no subsolo;

AY-F035

Relatório - 036
De 16/08 a 31/08/2022

Elétrica e Iluminação

  • Em andamento - Passagem de fiação de iluminação no pavimento superior;

  • Em andamento - Passagem de fiação de iluminação e automação no térreo;

  • Em andamento - Passagem de fiação de iluminação e automação no subsolo;

  • Concluída - Instalação de tomadas sobre a bancada;

​Bancadas e nichos

  • Concluída - Instalação de prateleiras de granito no armário externo;

  • Concluída - Instalação de cuba no banheiro da piscina;

  • Concluída - Instalação de cuba e nicho no banheiro dos hóspedes;

  • Concluída - Entrega da bancada da lavanderia;

  • Concluída - Instalação de pedra da ilha da cozinha;

  • Concluída - Instalação de bancada da cozinha;

  • Concluída - Instalação de pedra da bancada na área de lazer;

  • Concluída - Instalação de bancada do subsolo;

​Impermeabilização

  • Concluída -  Reforço de impermeabilização na janela e ralo da piscina;

​Acabamentos

  • Concluído - Assentamento de revestimento no corredor lateral direito;

  • Concluído - Assentamento de revestimento no lavabo;

  • Concluído - Assentamento de revestimentos na piscina;

  • Em andamento - Aplicação de rejunte nos revestimentos da piscina;

Piso

  • Concluído - Assentamento de piso no subsolo;

  • Concluído - Assentamento dos degraus de acesso ao subsolo;

  • Concluído - Assentamento de soleiras nos armários externos;

  • Concluído - Assentamento de piso na base dos armários externos;

  • Concluído - Instalação de protege piso no subsolo e degraus da escada de acesso;

  • Concluído - Assentamento dos degraus de acesso social da casa;

  • Em andamento - Preparo para chumbagem das tampas de acesso aos canos na entrada da casa;

  • Em andamento - Assentamento de rodapés;

Alvenaria

  • Concluído - Execução de base de alvenaria no subsolo;

AY-F036

Relatório - 037
De 01/09 a 15/09/2022

Elétrica e Iluminação

  • Concluída - Passagem de fiação de iluminação e automação no pavimento superior;

  • Em andamento - Passagem de fiação de iluminação e automação no térreo;

  • Concluída - Passagem de fiação de iluminação e automação no subsolo;

Acabamentos

  • Concluído - Aplicação de rejunte nos revestimentos da piscina;

Alvenaria

  • Concluído - Execução de base de alvenaria no subsolo;

Gesso

  • Em andamento - Execução do forro de gesso no pavimento superior;

AY-F037

Relatório - 038
De 16/09 a 30/09/2022

Elétrica e Iluminação

  • Concluída - Passagem de fiação de iluminação e automação no térreo;

  • Em andamento - Preparação para instalação dos espelhos de tomadas e interruptores;

Acabamentos

  • Concluído - Assentamento de espelho das bancadas da cozinha, área de churrasco e lavanderia;

  • Concluído - Fechamento em pedra do canto da cozinha;

Gesso

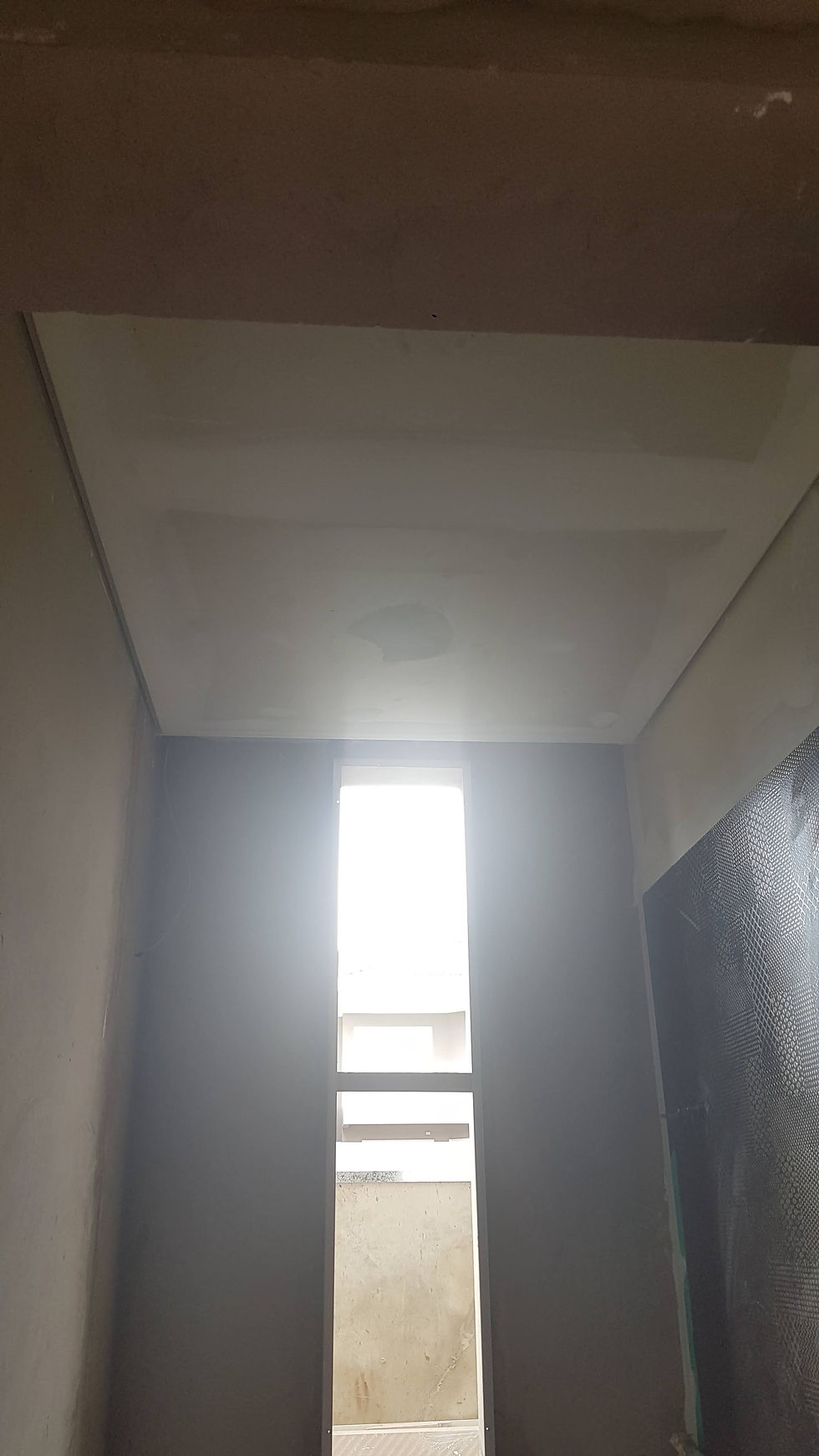

  • Concluído - Execução do forro de gesso nas suítes dos filhos e lavanderia;

AY-F038

Relatório - 039
De 01/10 a 15/10/2022

Elétrica e Iluminação

  • Em andamento - Preparação para instalação dos espelhos de tomadas e interruptores;

  • Em andamento - Instalação de exaustor nos banheiros Aline e Yuri;

Gesso

  • Concluído - Execução do forro de gesso na suíte casal, closets Aline e Yuri e acesso aos dormitórios;

  • Concluída - Paredes de gesso em frente à suíte casal e quarto de hóspedes

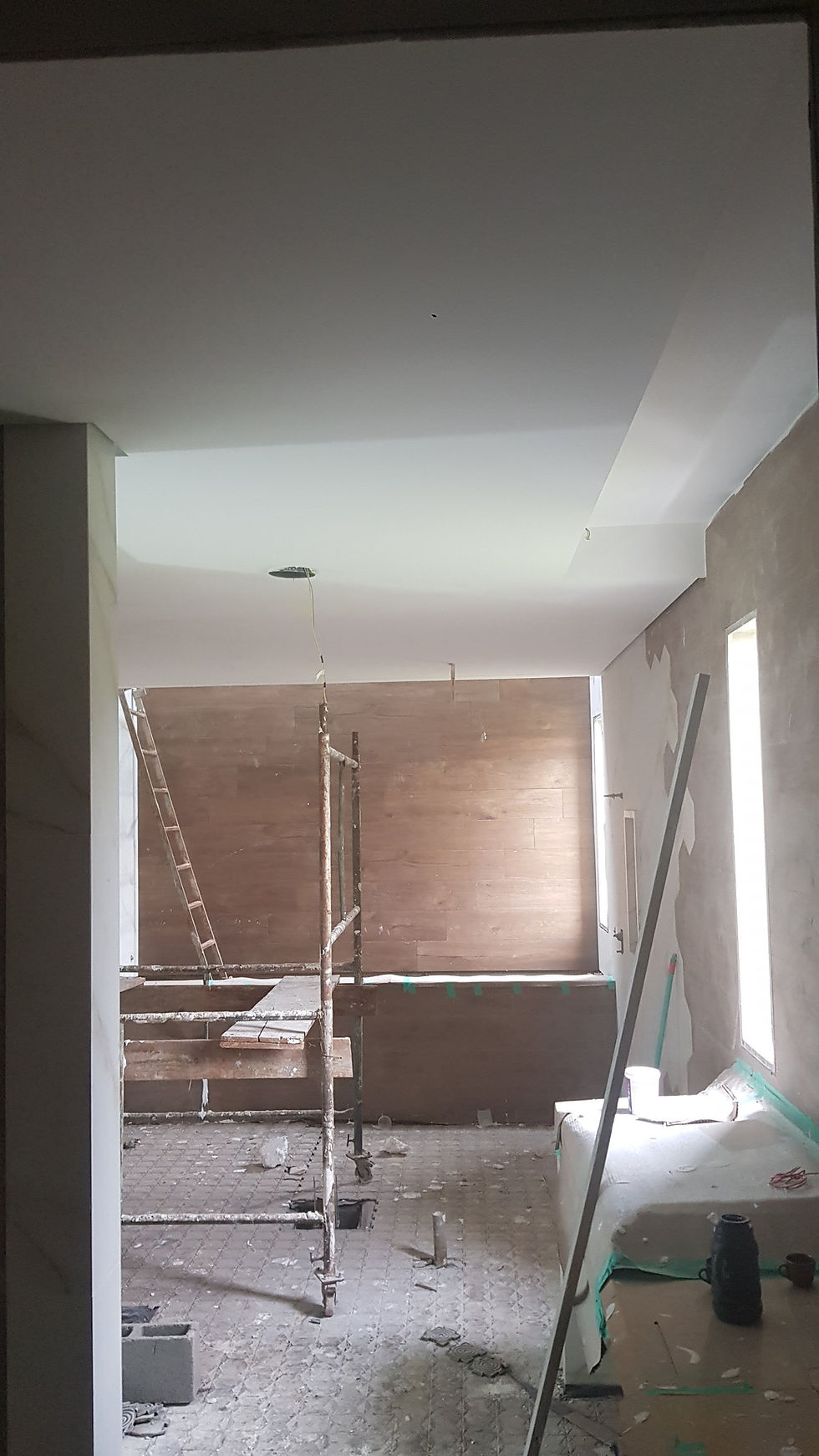

  • Concluído - Execução do forro de gesso nos banheiros Aline e Yuri;

  • Em andamento - Execução do forro de gesso na cozinha e área de lazer;

  • Em andamento - Preparo e montagem para execução do forro no subsolo;

Serralheria

  • Concluída - Instalação de estrutura metálica para embutir guarda corpo;

  • Concluída - Instalação de chapa metálica para suporte de armário superior;

  • Concluída - Entrega e instalação da tampa da casa de máquinas;

  • Em andamento - Entrega e instalação de tampas a serem utilizadas na calçada;

AY-F039

Relatório - 040
De 15/10 a 31/10/2022

Elétrica e Iluminação

  • Em andamento - Preparação para instalação dos espelhos de tomadas e interruptores;

  • Em andamento - Instalações e ajustes do sistema de automação e iluminação;

  • Concluído - Instalação de exaustor nos banheiros Aline e Yuri;

Gesso

  • Concluído - Execução do forro de gesso na cozinha, quarto e banheiro de hóspedes, lavabo e subsolo;

  • Concluído - Execução do forro de gesso na área de lazer;

Serralheria

  • Concluído - Entrega e instalação de tampas a serem utilizadas na calçada;

Alvenaria

  • Concluído - Revestimento assentado na parede de fundo da ilha da cozinha;

Esquadria

  • Concluído - Instalação de cobertura transparente no corredor superior;

Pintura

  • Concluída - Aplicação de massa corrida e lixação nos forros e paredes do banheiro e closet da Aline, banheiro do Yuri, quarto casal e suítes filhos;

  • Em andamento - Pintura das suítes do pavimento superior;

Bancadas

  • Concluída - Entrega de bancada da copa superior e tanque da lavanderia;

Marcenaria

  • Em andamento - Montagem da estrutura para instalação do forro de madeira na sala de jantar e varanda;

  • Em andamento - Instalação de batentes de madeira;

AY-F040

Relatório - 041
De 01/11 a 15/11/2022

Elétrica e Iluminação

  • Em andamento - Preparação para instalação dos espelhos de tomadas e interruptores;

  • Em andamento - Instalação da iluminação interna;

Gesso

  • Concluída - Execução de parede de gesso no subsolo;

Serralheria

  • Em andamento - Montagem do guarda corpo da escada e circulação no pavimento superior

Esquadria de alumínio

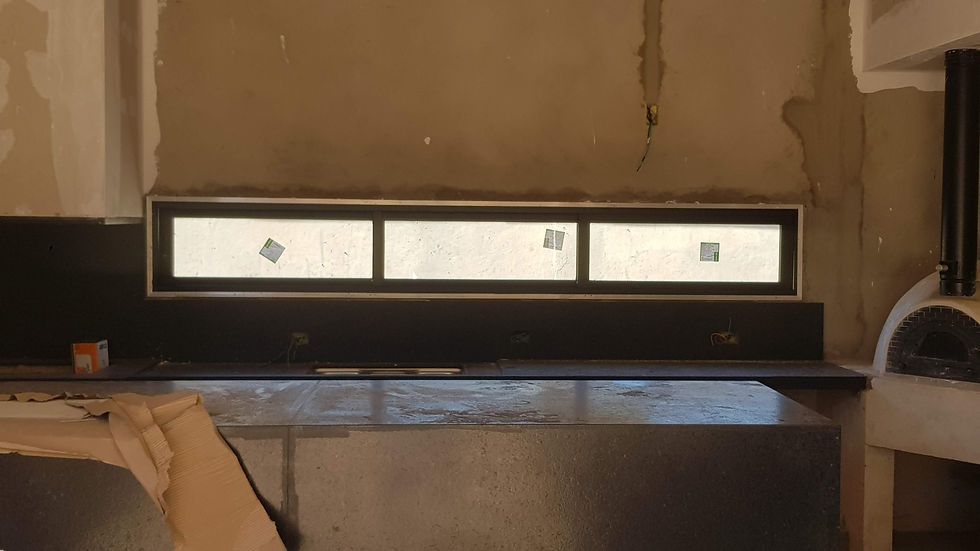

  • Em andamento - Instalação de janelas em ambos pavimentos;

Pintura

  • Em andamento - Preparação para pintura (aplicação de massa e lixação);

Marcenaria

  • Concluída - Montagem da estrutura para instalação do forro de madeira na sala de jantar e varanda;

  • Em andamento - Montagem do forro de madeira na sala de jantar;

  • Em andamento - Entrega e instalação de batentes de madeira;

AY-F041

Relatório - 042
De 16/11 a 30/11/2022

Elétrica e Iluminação

  • Concluída - Preparação para instalação dos espelhos de tomadas e interruptores;

  • Em andamento - Instalação da iluminação interna;

Serralheria

  • Concluída - Montagem da circulação no pavimento superior;

  • Concluída - Montagem do guarda corpo da escada;

Esquadria de alumínio

  • Concluída - Instalação de janelas em ambos pavimentos;

  • Em andamento - Instalação de portas no pavimento térreo;

Esquadria em madeira

  • Concluída - Instalação de batentes de madeira;

Pintura

  • Concluída - Preparação para pintura (aplicação de massa e lixação) no pavimento térreo;

  • Concluída - Aplicação de fundo preparador na escada para pintura das laterais;

  • Em andamento - Pintura na lateral esquerda da escada;

Marcenaria

  • Concluída - Montagem do forro de madeira na sala de jantar;

  • Concluída - Montagem do forro de madeira na varanda;

  • Concluída - Instalação de painel de madeira na garagem;

Bancada

  • Concluída - Instalação de bancada no DML;

Pedras Portuguesas

  • Concluída - Assentamento no corredor dos fundos;

  • Em andamento - Assentamento na calçada;

AY-F42

Relatório - 043
De 01/12 a 15/12/2022

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

Esquadria de alumínio

  • Concluída - Instalação estrutura da cortina de vidro ao lado da escada;

  • Concluída - Instalação de estrutura do brise da fachada;

Esquadria em madeira​

  • Em andamento - Instalação de portas no pavimento térreo;

Pintura​

  • Em andamento - Pintura no pavimento superior;

  • Concluída - Pintura nas laterais da escada e nos guarda corpos;

  • Concluídos - Lixamento e pintura nos forros de gesso do pavimento térreo;

Pedras Portuguesas

  • Em andamento - Assentamento na calçada e acesso de veículos

Alvenaria

  • Concluída - Assentamento dos espelhos na bancada da copa superior;

  • Em andamento - Instalação de bancada no espaço da lareira;

Hidráulica

  • Em andamento - Instalação de louças e metais sanitários nos banheiros;

Protege piso

  • Em andamento - Retirada das placas de borracha no pavimento superior;

AY-F043

Relatório - 044
De 16/12 a 31/12/2022

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

Esquadria em madeira​

  • Em andamento - Instalação de portas no pavimento térreo;

Pintura​

  • Em andamento - Pintura no pavimento superior;

  • Em andamento - Pintura no pavimento térreo;

  • Concluída - Pintura na parte posterior da escada;

Pedras Portuguesas

  • Em andamento - Assentamento na calçada e acesso de veículos

Alvenaria

  • Em andamento - Instalação de bancada no espaço da lareira;

Hidráulica

  • Em andamento - Instalação de louças e metais sanitários nos banheiros;

Protege piso

  • Concluída - Retirada das placas de borracha (protege piso) no pavimento superior;

  • Concluída - Instalação de papelão de proteção do piso no pavimento superior;

AY-F044

Relatório - 045
De 01/01 a 15/01/2023

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

Esquadria em madeira​

  • Em andamento - Instalação de portas no pavimento térreo;

Pintura​

  • Em andamento - Pintura no pavimento superior;

  • Em andamento - Pintura no pavimento térreo;

  • Em andamento - Aplicação de massas e lixamento das paredes do subsolo;

  • Concluída - Aplicação de massas e lixamento do forro da garagem;

Pedras Portuguesas

  • Concluído - Assentamento na calçada e acesso de veículos

Alvenaria

  • Concluída - Instalação de bancada no espaço da lareira;

  • Concluída - Instalação de bancada no DML;

Hidráulica

  • Concluído - Instalação de louças e metais sanitários nos banheiros;

Planejados

  • Em andamento - Montagem dos planejados no pavimento superior;

VIdros

  • Em andamento - Instalação de guarda corpo na escada;

  • Concluído - Instalação de vidros no banheiro Aline;

AY-F045

Relatório - 046
De 16/01 a 31/01/2023

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

Esquadria em madeira​

  • Em andamento - Instalação de portas no pavimento térreo;

  • Em andamento - Acabamento nas esquadrias de madeira;

Pintura​

  • Em andamento - Pintura no pavimento superior (aguardando finalização dos planejados);

  • Em andamento - Pintura no pavimento térreo  (aguardando finalização dos planejados);

  • Concluída - Aplicação de massas e lixamento das paredes do lavabo;

  • Em andamento - Pintura da estrutura metálica externa;

  • Em andamento - Pintura na parede de fundo onde o brise será instalado;

Hidráulica

  • Concluído - Instalação da banheira no banheiro Aline;

  • Em andamento - Relocação do ralo no jardim do corredor lateral;

  • Em andamento - Ajuste do tamanho do ralo no banheiro externo;

Planejados

  • Em andamento - Montagem dos planejados no pavimento superior;

Limpeza pós obra

  • Em andamento - Limpeza da piscina;

Ar Condicionado

  • Concluído - Instalação de aparelhos no pavimento superior;

  • Concluído - Instalação de aparelhos no subsolo;

  • Em andamento - Instalação de aparelhos no pavimento térreo;

AY-F046

Relatório - 047
De 01/02 a 15/02/2023

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

  • Em andamento - Instalação da iluminação nos planejados e espelhos;

Esquadria em madeira​

  • Concluída - Instalação de portas no pavimento térreo;

  • Concluída - Instalação de portas de correr no pavimento superior;

  • Concluída - Instalação de acabamento amadeirado nas laterais e corrimão da escada e guarda corpos;

  • Em andamento - Instalação e acabamento do batente da porta de entrada;

  • Em andamento - Ajustes e acabamento na porta da cozinha;

Pintura​

  • Concluída - Pintura no pavimento superior (aguardando finalização dos planejados);

  • Em andamento - Pintura no pavimento térreo  (aguardando finalização dos planejados);

  • Concluída - Pintura da estrutura metálica externa;

  • Concluída - Pintura na parede de fundo onde o brise será instalado;

  • Concluída - Pintura na despensa da cozinha;

  • Concluída - Aplicação do lamato nas paredes externas;

  • Concluída - Pintura dos rumos e arremates na pintura externa;

Hidráulica

  • Concluído - Instalação da banheira no banheiro Aline;

  • Concluído - Relocação do ralo no jardim do corredor lateral;

  • Concluído - Ajuste do tamanho do ralo no banheiro externo;

  • Concluído - Instalação de cuba e metais no lavabo;

Planejados

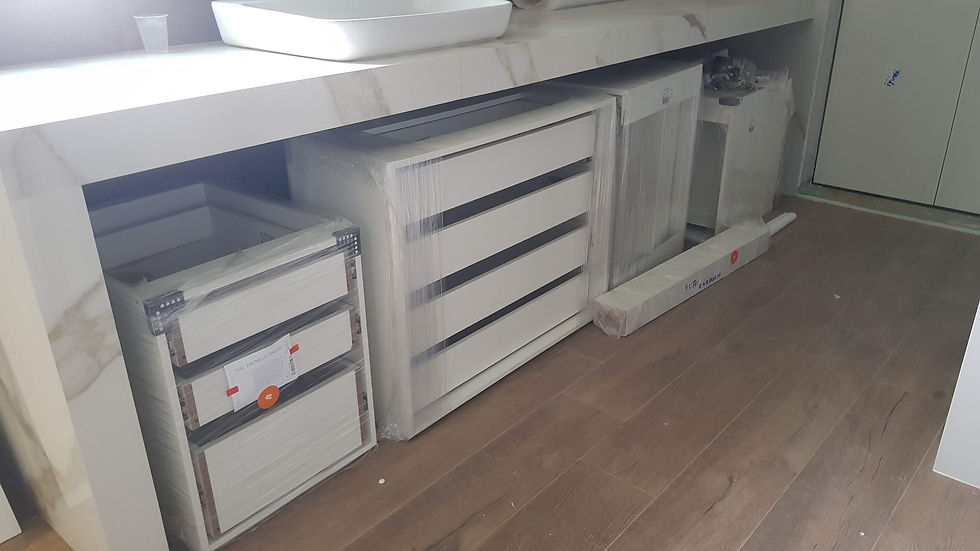

  • Concluída - Montagem dos planejados no pavimento superior;

  • Em andamento - Montagem dos planejados no pavimento térreo;

  • Em andamento - Montagem dos planejados no subsolo (home cinema e adega);

Serralheria

  • Concluído - Instalação de esquadrias metálicas nos armários externos e apoio DML;

  • Concluído - Instalação de corrimão na escada de acesso ao subsolo;

Vidraçaria

  • Concluído - Instalação de espelhos nos banheiros superiores;

  • Concluído - Instalação vidro no guarda corpo superior e escada;

Paisagismo

  • Concluída - Entrega de plantas no local;

  • Concluída - Instalação de peças para jardim vertical;

  • Em andamento - Plantio nos jardins verticais;

  • Em andamento - Plantio nos corredores;

  • Em andamento - Contenção com estacas no canteiro da entrada ao lado do vizinho;

  • Concluído - Plantio na jardineira do banheiro Aline;

Alvenaria

  • Concluída - Instalação do tanque no corredor externo para apoio;

  • Concluída - Instalação de pedra sobre a bancada do forno e fogão a lenha;

Brise

  • Concluída - Instalação dos painéis na janela da suíte casal;

Tapumes

  • Concluído - Retirada dos tapumes de proteção da obra;

Protege piso

  • Concluída - Remoção parcial das peças emborrachadas no pavimento térreo (alguns locais não foi possível a remoção);

AY-F047

Relatório - 048
De 16/02 a 28/02/2023

Elétrica e Iluminação​

  • Em andamento - Instalação da iluminação interna;

  • Em andamento - Instalação da iluminação nos planejados e espelhos;

Esquadria em madeira​

  • Em andamento - Instalação e da porta de entrada;

  • Em andamento - Ajustes e acabamento na porta da cozinha;

Pintura​

  • Concluída - Pintura no pavimento superior;

  • Em andamento - Pintura no pavimento térreo (aguardando finalização dos planejados);

Hidráulica

  • Em andamento - Instalação do sistema de irrigação;

  • Concluído - Instalação de ralo na lavanderia;

Planejados

  • Em andamento - Montagem dos planejados no pavimento térreo;

  • Em andamento - Montagem dos planejados no subsolo (home cinema e adega);

Serralheria

  • Concluída - Instalação de grelha no acesso de veículos;

Vidraçaria

  • Em andamento - Troca de vidro manchado;

Paisagismo

  • Concluída - Contenção com estacas no canteiro da entrada ao lado do vizinho;

  • Em andamento - Plantio nos jardins verticais;

  • Em andamento - Plantio nos corredores;

  • Em andamento - Colocação de pedras portuguesas nos canteiros;

Limpeza pós-obra

  • Em andamento - Limpeza inicial nos ambientes possíveis;

AY-F048
