Fiscalização Técnica CASA | HR

Relatório - 001

De 01/05 a 15/05/2021

Demolição, Desmontagem e Retirada

  • Concluída - Desmontagem dos armários;

  • Concluída - Retirada dos metais hidráulicos;

  • Concluída - Retirada das peças de elétrica (iluminação, tomadas e interruptores);

  • Concluída - Retirada das peças dos banheiros;

  • Concluída - Remoção do piso e revestimento externo;

  • Concluída - Retirada das bancadas;

  • Concluída - Desmontagem das esquadrias de alumínio e box;

  • Em andamento - Desmontagem das portas internas e batentes;

  • Em andamento - Demolição das paredes conforme projeto;

  • Em andamento - Esgotamento e desmontagem da bomba da piscina.

HR-F001

Relatório - 002

De 16/05 a 31/05/2021

Demolição, Desmontagem e Retirada

  • Em andamento - Desmontagem das portas internas e batentes;

  • Em andamento - Demolição das paredes conforme projeto;

  • Concluída - Esgotamento e desmontagem da bomba da piscina;

  • Em andamento - Demolição da piscina;

  • Em andamento - Verificação do bloco da fundação.

HR-F002

Relatório - 003

De 01/06 a 15/06/2021

Demolição, Desmontagem e Retirada

  • Em andamento - Desmontagem das portas internas e batentes;

  • Concluída - Demolição das paredes conforme projeto;

  • Concluída - Demolição da piscina;

  • Concluído - Verificação do bloco da fundação;

  • Em andamento - Projeto estrutural para nova viga;

  • Concluída - Remoção piso da cozinha atual;

  • Concluída - Remoção piso corredor lateral direito;

  • Em andamento - Remoção piso fachada;

  • Concluído - Remoção das janelas a serem preenchidas;

  • Em andamento - Lixamento e cobrimento das paredes em tijolos aparentes.



HR -F003

Relatório - 004

De 15/06 a 30/06/2021

Demolição, Desmontagem e Retirada

  • Concluída - Desmontagem das portas internas e batentes;

  • Concluído - Projeto estrutural para nova viga;

  • Concluído - Remoção piso fachada;

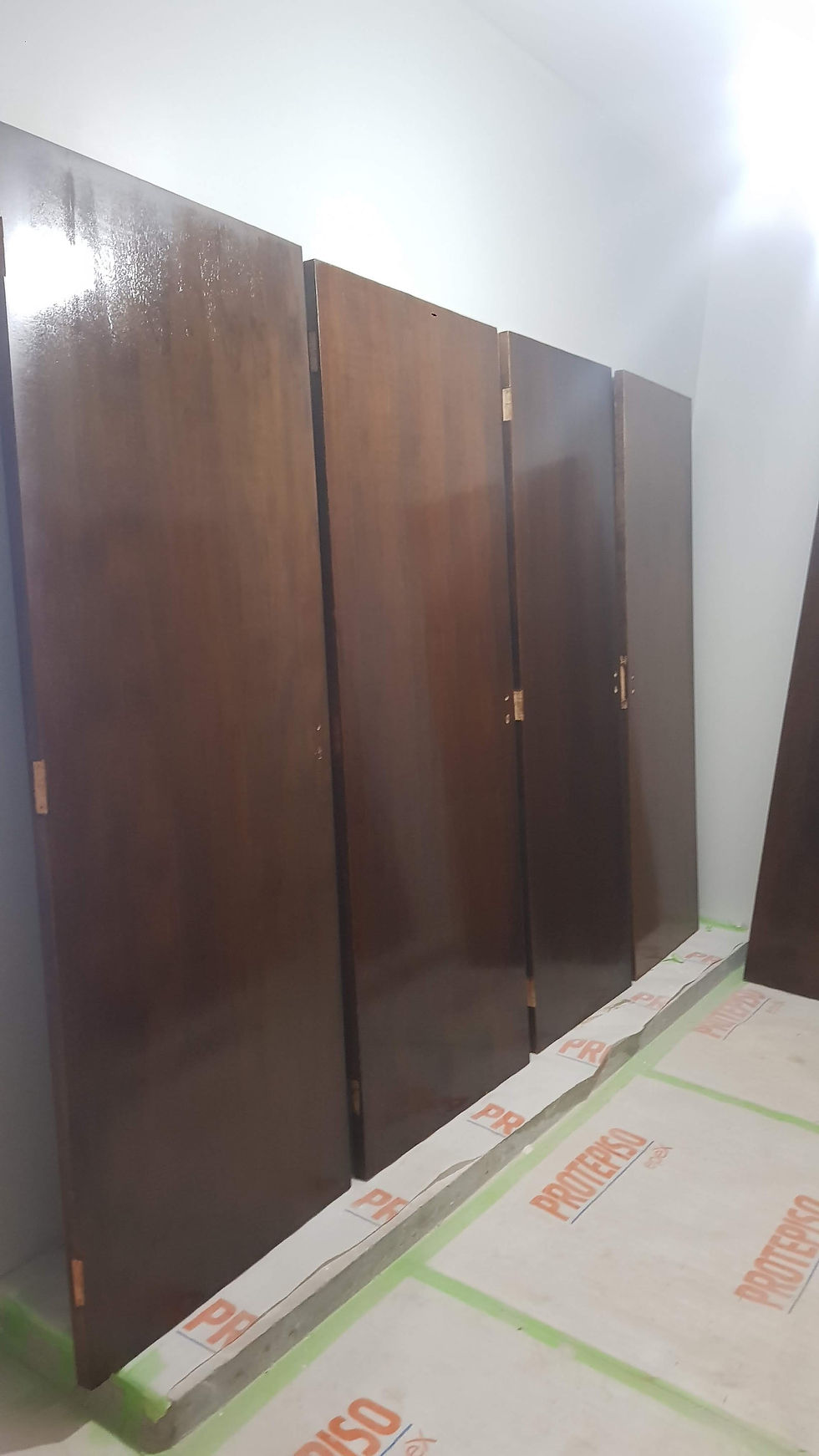

  • Concluída - Retirada e embalagem dos lustres em caixas de madeira;

  • Em andamento - Remoção do piso da garagem;

Alvenaria

  • Em andamento - Lixamento e cobrimento das paredes em tijolos aparentes;

  • Concluído - Fechamento das janelas superiores;

  • Concluído- Fechamento de janela lateral;



HR-F004

Relatório - 005

De 01/07 a 15/07/2021

Demolição, Desmontagem e Retirada​​

  • Concluída - Remoção do piso da garagem;

  • Concluída - Demolição das paredes da piscina;

  • Em andamento - Demolição de alvenaria sobre viga a ser removida;

Estrutura

  • Concluído - Escavação para execução do bloco de fundação para nova estrutura;



Alvenaria

  • Concluído - Lixamento e cobrimento das paredes em tijolos aparentes;

  • Em andamento - Reboco das paredes cobertas;

HR-F005

Relatório - 006

De 16/07 a 31/07/2021

Demolição, Desmontagem e Retirada​​

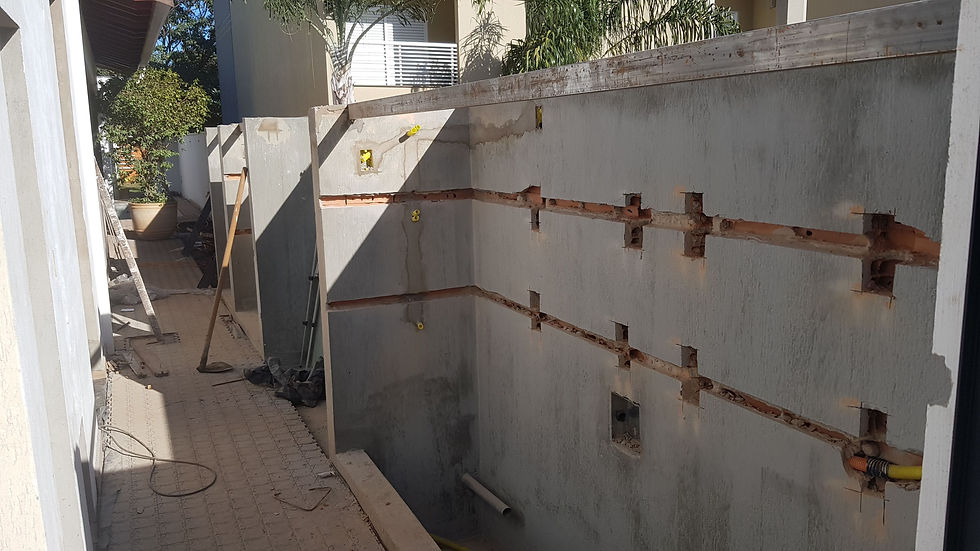

  • Concluída - Demolição de paredes e piso da piscina;

  • Em andamento - Demolição de alvenaria sobre viga a ser removida;

  • Em andamento - Retirada de parte do telhado para adequação à nova estrutura;

  • Em andamento - Demolição da estrutura prevista em projeto;

Piscina​​

  • Em andamento - Escavação da piscina para aumentar a profundidade;

Estrutura

  • Concluído - Concretagem de bloco de fundação para nova estrutura;

  • Concluída - Desforma dos novos pilares

Alvenaria

  • Concluído - Reboco das paredes cobertas;

HR-F006

Relatório - 007

De 01/08 a 15/08/2021

Demolição, Desmontagem e Retirada

  • Concluída - Demolição de alvenaria sobre viga removida;

  • Concluída - Demolição da estrutura prevista em projeto;

  • Concluída - Remoção do revestimento da parede da cozinha;

  • Concluída - Remoção do forro de gesso na cozinha;

Estrutura​​

  • Concluída - Instalação da viga metálica;

Piscina​​

  • Concluída - Escavação da piscina para adequar às novas medidas;

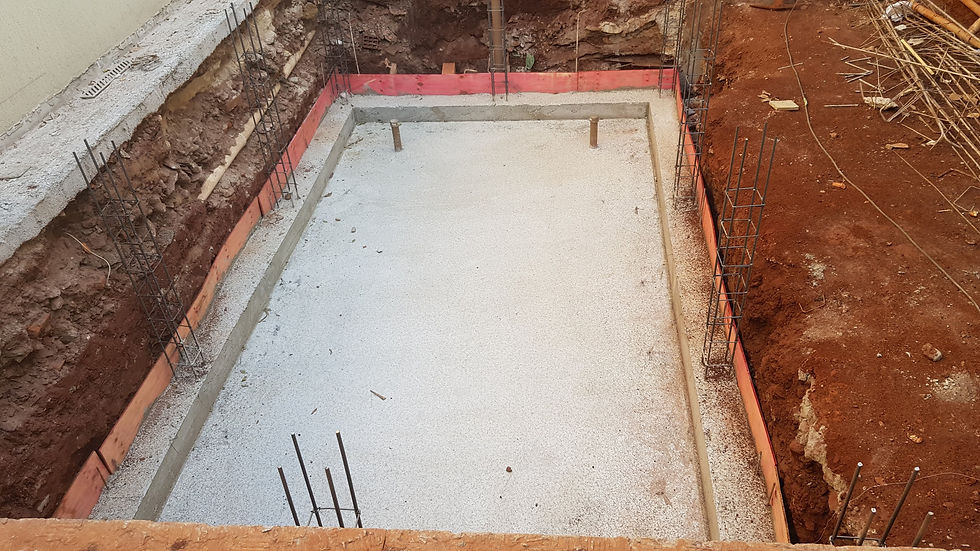

  • Concluída - Concretagem do piso e baldrame da piscina;

Alvenaria

  • Concluído - Requadro das janelas dos quartos e sala removidas;

  • Concluída - Fechamento de alvenaria sobre a viga metálica;

  • Concluída - Fechamento de alvenaria ao lado de nova viga;

  • Concluído - Requadramento das novas abertura;

  • Concluída - Assentamento e chapisco da alvenaria da sauna

Telhado

  • Em andamento - Ampliação de parte do telhado para adequação à nova estrutura;

Elétrica

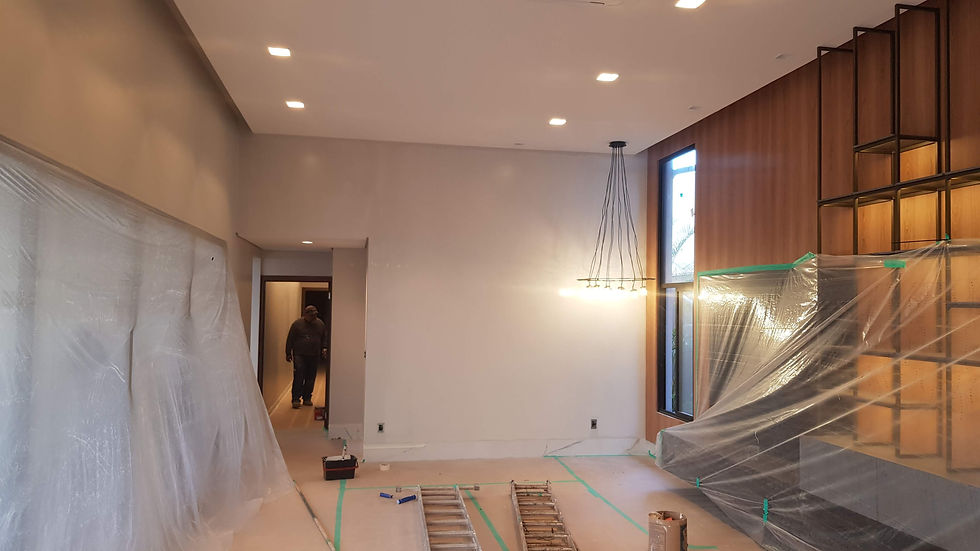

  • Em andamento - Instalação da infraestrutura de elétrica na sala e escritório;

HR-F007

Relatório - 008

De 16/08 a 31/08/2021

Piscina​​

  • Concluído - Assentamento de blocos de cimento nas paredes da piscina;

  • Em andamento - Preparo para execução da hidromassagem na piscina;

Alvenaria

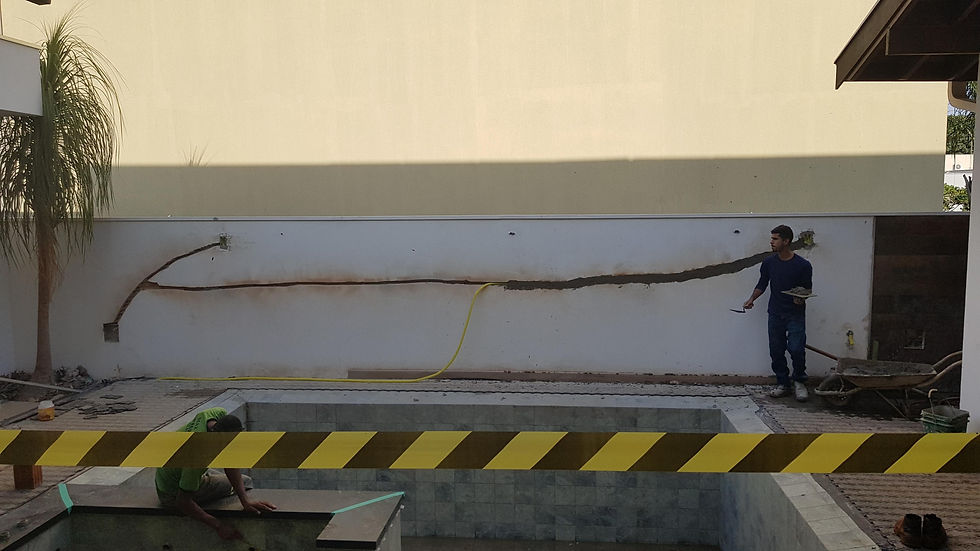

  • Concluído - Aplicação de reboco nas paredes internas da sauna;

  • Concluído - Aplicação de reboco no acesso à área de serviço;

  • Concluído - Aplicação de reboco em parede baixa na área gourmet;

Telhado

  • Em andamento - Ampliação de parte do telhado para adequação à nova estrutura;

Elétrica

  • Concluído - Instalação da infraestrutura de elétrica na sala e escritório;

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet;

HR-F008

Relatório - 009

De 01/09 a 15/09/2021

Piscina​​

  • Concluído - Preparo para execução da hidromassagem na piscina;

  • Concluído - Concretagem dos pilares das paredes da piscina;

  • Concluído - Concretagem do fundo da hidro;

  • Concluído - Estrutura do fundo da hidro;

  • Concluído - Preparo para piso da praia;

Telhado

  • Concluído - Ampliação de parte do telhado para adequação à nova estrutura e fechamento dos espaços entre as terças;

  • Em andamento - Nova estruturação do telhado da garagem;

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet;

Piso

  • Concluído - Regularização do piso da entrada;

  • Em andamento - Regularização no piso da cozinha e área gourmet;

HR-F009

Relatório - 010

De 16/09 a 30/09/2021

Piscina

  • Concluída - Montagem da caixaria da viga de respaldo da piscina;

  • Concluída - Infraestrutura de hidráulica da piscina;

  • Concluída - Instalação das ferragens da praia e hidro;

  • Concluída - Caixaria da hidro e praia;

  • Concluída - Concretagem da piscina;

  • Concluído - Desforme da piscina;

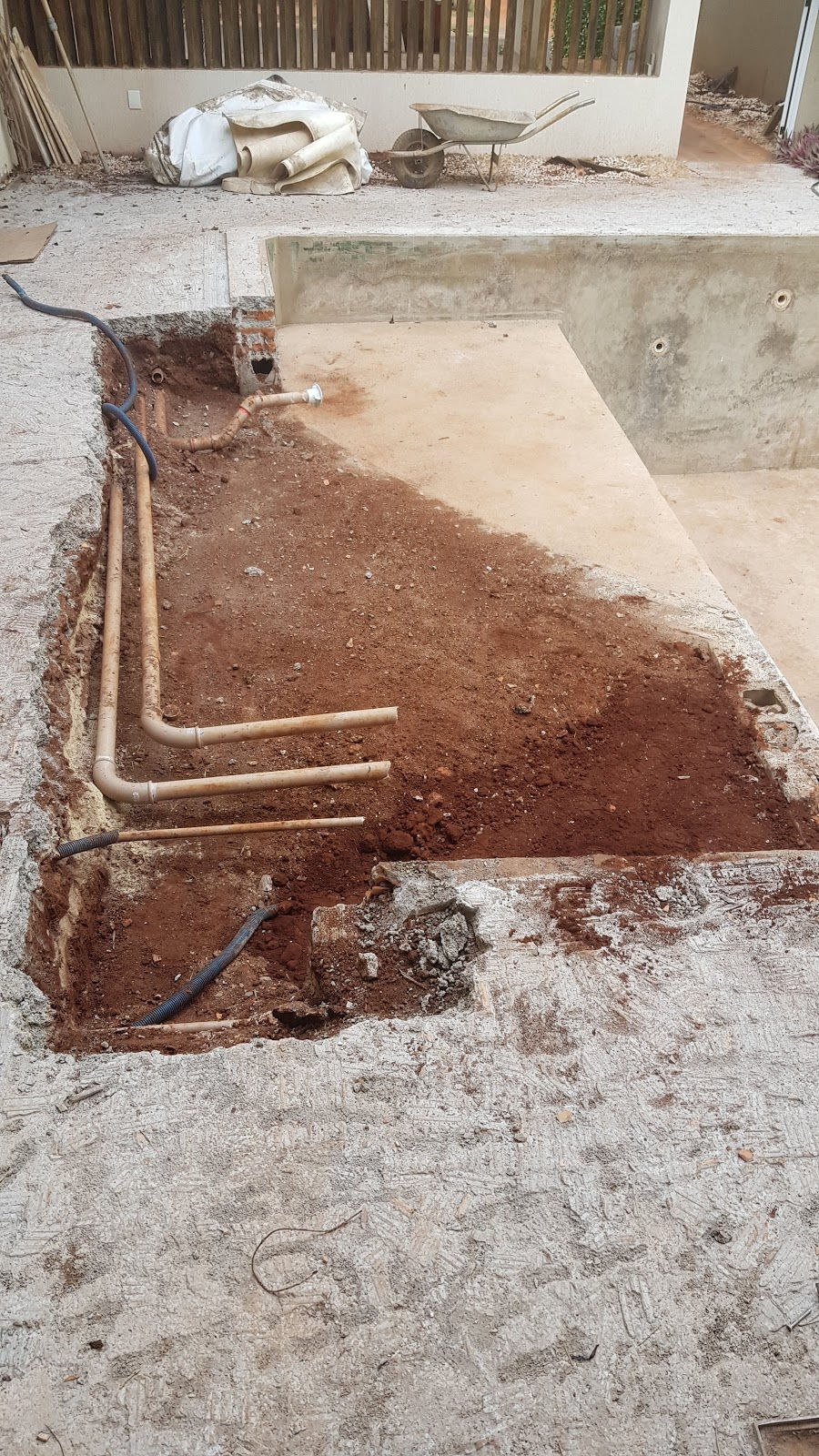

  • Concluída - Escavação da vala para passagem de infraestrutura entre piscina e casa de bombas;

Telhado

  • Concluída - Nova estruturação do telhado da garagem;

  • Concluído - Telhamento da garagem (esperando serviço do calheiro);

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

  • Concluído - Material de infraestrutura do ar condicionado entregue;

Piso

  • Concluído - Regularização no piso da cozinha e área gourmet;

  • Concluído - Remoção do piso externo no entorno da piscina;

Esquadria

  • Concluída - Instalação do contramarco;

HR-F010

Relatório - 011

De 01/10 a 15/10/2021

Piscina

  • Concluída - Infraestrutura hidráulica instalada;

  • Em andamento - Ajustes no assento e paredes da hidro;

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

Estrutura

  • Concluída - Montagem de caixaria da laje rebaixada da sauna;

  • Concluída - Concretagem de laje rebaixada da sauna;

Alvenaria

  • Concluído - Retirada do nicho no banheiro do casal;

  • Concluído - piso, banheira e bancada do banheiro casal foram empapelados para proteção;

Acabamentos

  • Em andamento - Lixação dos pisos de porcelanatos existentes para preparo do piso a ser assentado por cima.

HR-F011

Relatório - 012

De 16/10 a 31/10/2021

Piscina

  • Concluído - Requadramento e reboco nos bancos da hidro;

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

Acabamentos

  • Concluído - Lixamento dos pisos de porcelanatos existentes para preparo do piso a ser assentado por cima.

  • Em andamento  Recorte e requadro da parede para acomodar o rodapé embutido;

Paisagismo

  • Concluído - Apresentação de projeto paisagístico.

HR-F012

Relatório - 013

De 01/11 a15/11/2021

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

Estrutura

  • Concluída - Concretagem de laje rebaixada na sauna;

  • Concluída - Reboco nas paredes da sauna;

Acabamentos

  • Concluído - Lixamento dos revestimentos do banheiro do casal em preparo do revestimento a ser assentado por cima;

  • Concluído - Recorte e requadro da parede para acomodar o rodapé embutido da sala;

Sauna

  • Concluído - Secagem do concreto da laje rebaixada.

  • Concluída - Retirada das escoras da laje rebaixada;

Área de serviço

  • Concluído - Remoção do piso.

HR-F013

Relatório - 014

De 16/11 a 30/11/2021

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

Acabamentos

  • Concluído - Preparação para acomodar o rodapé embutido da sala;

Alvenaria

  • Concluído - Ajustes na escada da entrada social;

  • Em andamento - Assentamento de blocos cerâmicos do armário externo (casa de máquinas);

Hidráulica

  • Em andamento - Instalação das tubulações.

HR-F014
HR-F015

Relatório - 015

De 01/12 a 15/12/2021

Elétrica

  • Em andamento - Instalação da infraestrutura de elétrica na cozinha e área gourmet (esperando definição dos planejados);

  • Em andamento - Instalação da infraestrutura dos ares condicionados;

  • Concluída - Passagem da fiação para iluminação na sala e escritório;

Alvenaria

  • Concluído - Assentamento de blocos cerâmicos do armário externo (casa de máquinas);

  • Concluído - Aplicação do chapisco e execução do reboco no armário externo;

  • Em andamento - Alvenaria do banco da sauna;

  • Concluído - Preparo para execução da floreira;

Hidráulica

  • Concluída - Infraestrutura da piscina;

  • Em andamento - Instalação das tubulações de ralos externos;

Gesso

  • Concluída - Instalação de forro de gesso acartonado na garagem;

  • Em andamento - Instalação de paredes e nichos de gesso acartonado no escritório e entrada;
