Casa | NR

}

Mês 1

}

Mês 5

}

Mês 2

}

Mês 5

}

Mês 3

}

Mês 4

Fiscalização Técnica CASA | NR

Relatório - 001

De 15/02 a 28/02/2021

Serviços Preliminares

  • Furações para montagem do tapume;

  • Esquadrejamento e marcação do terreno;

  • Ligação da energia elétrica pela CPFL

  • Montagem da estrutura do almoxarifado e banheiro;

  • Montagem e pintura do Tapume

  • Abertura de valas e marcação das brocas do muro de arrimo.

  • Execução da caixa de esgoto / ligação do banheiro da obra.

Caixa de Esgoto
Marcação para a furação das estacas do muro de arrimo
escavação para o muro de arrimo
escavação para o muro de arrimo
escavação para o muro de arrimo
Abertura para construção da caixa de esgoto
Abertura para construção da caixa de esgoto
Visão Geral 18/02
Montagem da estrutura do tapume e almoxarifado
Montagem da estrutura do tapume e almoxarifado
almoxarifado e banheiro
1/1

Quadro de energia
Brocas furadas com tampa
Vala para a furação das brocas
Vista geral do terreno - frente
Detalhe do furo da broca
Parte da equipe de pedreiros
Visão geral do terreno com o caminhão e máquina de perfuração
Vala do fundo do terreno
Vala do fundo do terreno
Visão geral do terreno - fundo
Vala do fundo do terreno
Vala do fundo do terreno com brocas tampadas
Vala do fundo com broca lateral aberta
Pintura do tapume e almoxarifado
Pintura do tapume
Pintura do Tapume e almoxarifado
Visão interna do lote com tapumes e almoxarifado
1/1

Relatório - 002

De 01/03 a 15/03/2021

Serviços Preliminares

  • Pintura do Tapume;

  • Finalização da infraestrutura do almoxarifado e banheiro;

  • Estamos aguardando a entrega do aço dobrado do muro de arrimo - Previsão 09/03;​​

  • Furação das brocas para muro de arrimo.

Relatório - 003

De 16/03 a 31/03/2021

Fundação e Muros de Arrimo

  • Finalizado - Montagem das formas e ferragens do baldrame dos muros de arrimo;

  • Finalizado - Concretagem e desforma das brocas e baldrames dos muros;

  • Finalizado - Desforme dos baldrames dos muros de arrimo;

  • Finalizada -  Vigas laterais de apoio;

  • Em andamento - Alvenaria dos muros de arrimo;

  • Finalizada - Forma, armadura e enchimento dos pilares do arrimo;

  • Finalizada - Forma, armadura e enchimento das vigas de topo do arrimo;

  • Finalizado - Desforme da viga de topo do arrimo.

Placa instalada
Sr. Oscar e a placa
Vista geral (frente)
Muro Fundo
Muro direito
Vista geral (frente)
Muro esquerdo
Canto posterior direito com assentamento de canaleta de arremate do arrimo
Canto esquerdo
Desforma do arrimo esquerdo
Muro de arrimo direito
Trecho de muro de arrimo lateral com viga de topo e pilares concretados
Viga de apoio (lado esquerdo)
Viga de apoio (lado esquerdo)
Vista geral (fundos)
Vigas de apoio (lado direito)
Vigas baldrame (lado esquerdo)
Vista geral (frente)
Ferro de espera para viga a ser apoiada na estrutura da piscina
20210330_081931
20210330_082136
Vista geral (lado esquerdo)
Caixaria e armadura das vigas de apoio
Caixaria e armadura das vigas de apoio
Muro de arrimo fundos
Detalhe viga de apoio antes da concretagem
Vista frontal do terreno
Viga frontal do terreno
Muro de arrimo fundos
Vista lateral
Muro de arrimo e caixaria da viga lateral
Vista lateral
20210316_082450
Vista geral do terreno
Baldrame do fundo
1/2

Relatório - 004

De 01/04 a 15/04/2021

Fundação e Muros de Arrimo

  • Concluído - Alvenaria dos muros de arrimo;

  • Concluída - Impermeabilização do arrimo de fundo e  arremate dos arrimos laterais;

  • Concluída - Alvenaria dos muros;

  • Concluído - Aterramento e nivelamento do terreno;

  • Concluída - Marcação da piscina;

  • Em andamento - Preparo para estruturação da piscina

Marcação da piscina
Aterramento e nivelamento do terreno
Aterramento e nivelamento do terreno
Aterramento e nivelamento do terreno
Aterramento e nivelamento do terreno
Alvenaria muro direito
Início do aterramento
Início do aterramento
Topo de arrimo do muro esquerdo impermeabilizado
Muro fundo impermeabilizado
Muro fundo e topo de arrimo do muro direito impermeabilizados
Muro esquerdo
Muro direito
muro fundo
muro fundo
Muro fundo
Muro esquerdo com entrega dos blocos cerâmicos
Viga do arrimo com fiada de arremate (lado direito)
Vista geral (frente)
1/1

Relatório - 005

De 16/04 a 30/04/2021

Fundação e Muros de Arrimo

  • Concluído - Preparo para estruturação do fundo da piscina;

  • Concluído - Desforme dos pilares do muro;

  • Concluído - marcação das brotas pelo topógrafo;

  • Concluído - Furação das brocas;

  • Concluída - Concretagem das brocas

Piscina

  • Concluído - Preparo para estruturação do fundo da piscina;

  • Concluída - estrutura do fundo da piscina;

  • Em andamento - Alvenaria (arrimo) e pilares da piscina

Concretagem das brocas
Caminhão betoneira chegando para concretagem das brocas
Brocas concretadas
Brocas furadas
Broca com um ferro que determina o limite de enchimento da brota
Arrimo da piscina em andamento
Arrimo da piscina em andamento
Arrimo da piscina em andamento
Arrimo da piscina em andamento e pilares concretados
Arrimo da piscina em andamento e pilares concretados
Arrimo da piscina em andamento e pilares concretados
Vista geral (frente)
Concretagem do fundo e base do arrimo da piscina
Concretagem do fundo e base do arrimo da piscina
Brocas marcadas
Marcação das brocas
Fundo e base do arrimo da piscina concretados
Furação das brocas
Fundo e base do arrimo da piscina concretados
Marcação das brocas
Furação das brocas
Brocas já furadas e tampadas
Furação das brocas
Ferragens do fundo e base do arrimoda piscina e
Chapisco sendo aplicado no muro
Marcações no muro esquerdo
Marcações no muro direito
Vista geral com as marcações das brocas
Vista geral com as marcações das brocas
Armadura de fundo da piscina e arranques sendo preparados para a concretagem
Vista geral com as marcações das brocas
Preparação do solo para piscina e prainha
Equipamento de topografia para marcação das brocas
Muro direito
Muro direito
1/2

Relatório - 006

De 01/05 a 15/05/2021

Fundação e Muros de Arrimo

  • Concluído - Assentamento dos tijolos para o embocamento;

  • Concluída - Abertura de valas no embocamento para baldrame e blocos;

  • Concluída - Ferragens das vigas baldrames e espera dos pilares;

  • Concluído - Concretagem dos baldrames e blocos.

Piscina

  • Concluída - Marcação da prainha;

  • Concluída - Estruturação para concretagem do fundo da prainha;

  • Concluído - enchimento do fundo da piscina;

  • Concluída - Ferragens da prainha e borda da piscina;

  • Concluído - Marcação dos degraus da escada;

  • Concluída - Enchimento do fundo da escada e assentamento em alvenaria da borda externa da escada.

Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Concretagem dos baldrames e blocos
Prainha com ferragens instaladas
Piscina com prainha e bordas com ferragens preparadas
Ferragens dos baldrames e blocos instaladas
Ferragens dos baldrames e blocos instaladas
Ferragens dos baldrames e blocos instaladas
Ferragens dos baldrames e blocos instaladas
Ferragens dos baldrames e blocos instaladas
Vista geral
Vista geral
Fundo da prainha recebendo ferragens
Fundo da prainha
Chapiscamento das valas e blocos
Chapiscamento das valas e blocos
Embocamento, abertura das valas e chapisco concluídos
Embocamento, abertura das valas e chapisco concluídos
Embocamento e abertura das valas
Vista geral
Blocos com vala já aberta
Embocamento pronto e vala aberta para baldrame e blocos
Marcação da prainha e borda da escada assentada
Vista geral frente
Embocamento para vala de baldrame e blocos
Embocamento para vala de baldrame e blocos
Aterramento no contorno da piscina
Arrimo da base da escada concluido e aterrado
Laser e linha usados para demarcação do eixo
Laser usado para demarcação do eixo
Bloco com embocamento concluído
1/2

Relatório - 007

De 16/05 a 31/05/2021

Fundação e Muros de Arrimo

  • Em andamento - Embasamento em tijolos cerâmico;

Estrutura

  • Concluída - Instalação das ferragens dos pilares;

  • Concluída - Montagem da caixaria dos pilares.

  • Concluída - Concretagem dos pilares - exceto pilar redondo;

  • Concluída - Desmontagem das caixarias dos pilares cheios.

Piscina e prainha

  • Concluída - Instalação das ferragens da viga de topo e fundo da prainha;

  • Concluída - Montagem da  caixaria da viga de topo;

Vista geral frente
Vista geral da prainha
Vista geral da prainha
Poço do elevador
Embasamento Com tijolos cerâmicos
Detalhe dos tijolos assentados
Embasamento Com tijolos cerâmicos
Embasamento Com tijolos cerâmicos
Embasamento Com tijolos cerâmicos
Embasamento Com tijolos cerâmicos
Pilares desformados e caixaria sendo montada
Pilares desformados
Pilares desformados e caixaria sendo montada
Vista geral fundos
Vista geral fundos
Vista geral da piscina
Caixaria da viga de topo sendo iniciada
Passagens assentadas junto ao embasamento para evitar quebrá-lo para tubulação de água, esgoto energ
Pilar redondo com ferragens instaladas
Pilar redondo com ferragens instaladas
Vista geral
Visão geral
Ferragens de pilares
Limpeza da caixaria
Desmonte da caixaria
Vista geral fundos
Infraestrutura da piscina
Ferragem do pilar
20210520_090945
Vista geral fundos
Vista geral frente
PIlar concretado
Caixaria de pilar montada
Instalação das ferragens dos pilares
Arranque da escada
1/2

Relatório - 008

De 01/06 a 15/06/2021

Fundação e Muros de Arrimo

  • Concluído - Embasamento em tijolos cerâmico;

  • Concluído - impermeabilização do embasamento;

  • Concluído - Aterramento para chegar no nível térreo;

Estrutura

  • Concluída - Parede de concreto para fixação do trilho do elevador;

  • Concluída - Instalação e enchimento de tubulão de papelão do pilar redondo;

Piscina e prainha

  • Concluída - Concretagem viga de topo e prainha;

Muros

  • Em andamento - Assentamento de canaleta cerâmica no topo dos muros;

  • Em andamento - Reboco nos muros;

Alvenaria

  • Em andamento - Assentamento dos tijolos no piso térreo;

  • Em andamento - Preparação dos pilares para assentamento dos tijolos.

Vista geral fundos
Preparo para finalização da piscina
Prainha concretada
Assentamento dos tijolos
Carga de tijolos e blocos
Vista geral frente
Aterramento concluído
Aterramento em execução
Vista geral fundos
Assentamento de cantoneira cerâmica no topo do muro
Assentamento de cantoneira cerâmica no topo do muro
Corredor lateral aterrado
Vista geral frente
Canaletas de concreto sendo posicionadas na piscina
Canaletas de concreto sendo posicionadas na piscina
Rebocando o muro lateral
Vista frontal
Vista fundos
20210604_145449
20210604_145353
20210604_144411
20210604_145503
Assentamento de canaleta cerâmica no topo do muro
Impermeabilização do embasamento
Caixa do elevador
Embasamento concluído
Prainha e viga de topo da piscina concretada
Prainha e viga de topo da piscina concretada
Prainha e viga de topo da piscina concretada
Prainha e viga de topo da piscina concretada
Prainha e viga de topo da piscina concretada
Caixa do elevador
Vista geral frente
1/1

Relatório - 009

De 15/06 a 30/06/2021

Estrutura

  • Em andamento - Secagem do tubulão de papelão para desforma;

  • Concluído - Montagem das caixarias para vigas aéreas;

  • Em andamento - Instalação das ferragens das vigas aéreas;

Muros

  • Concluído - Assentamento de canaleta cerâmica no topo dos muros;

  • Concluído - Reboco nos muros;

  • Concluído - Instalação das caixas de passagem;

Alvenaria

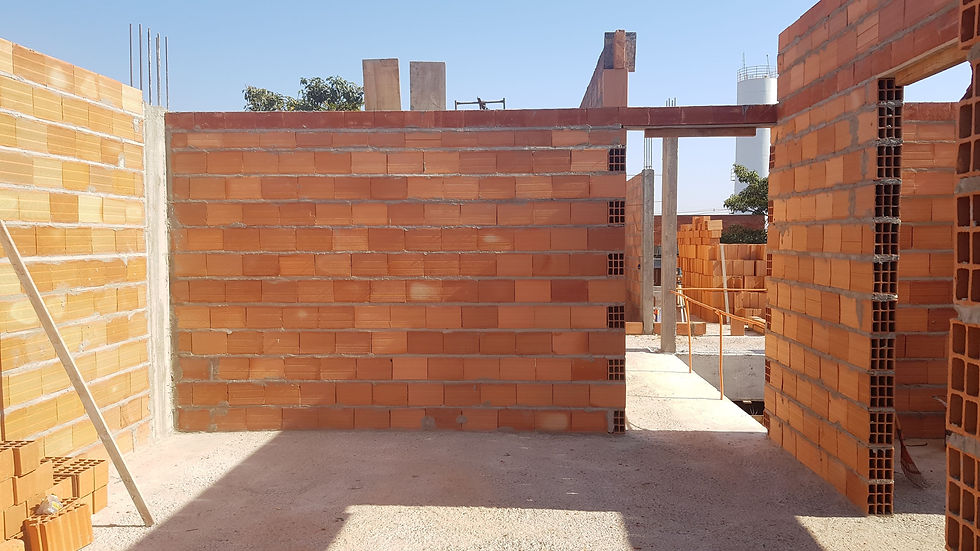

  • Concluído - Assentamento dos tijolos no piso térreo;

  • Concluído - Preparação dos pilares para assentamento dos tijolos.

Calha e rufo

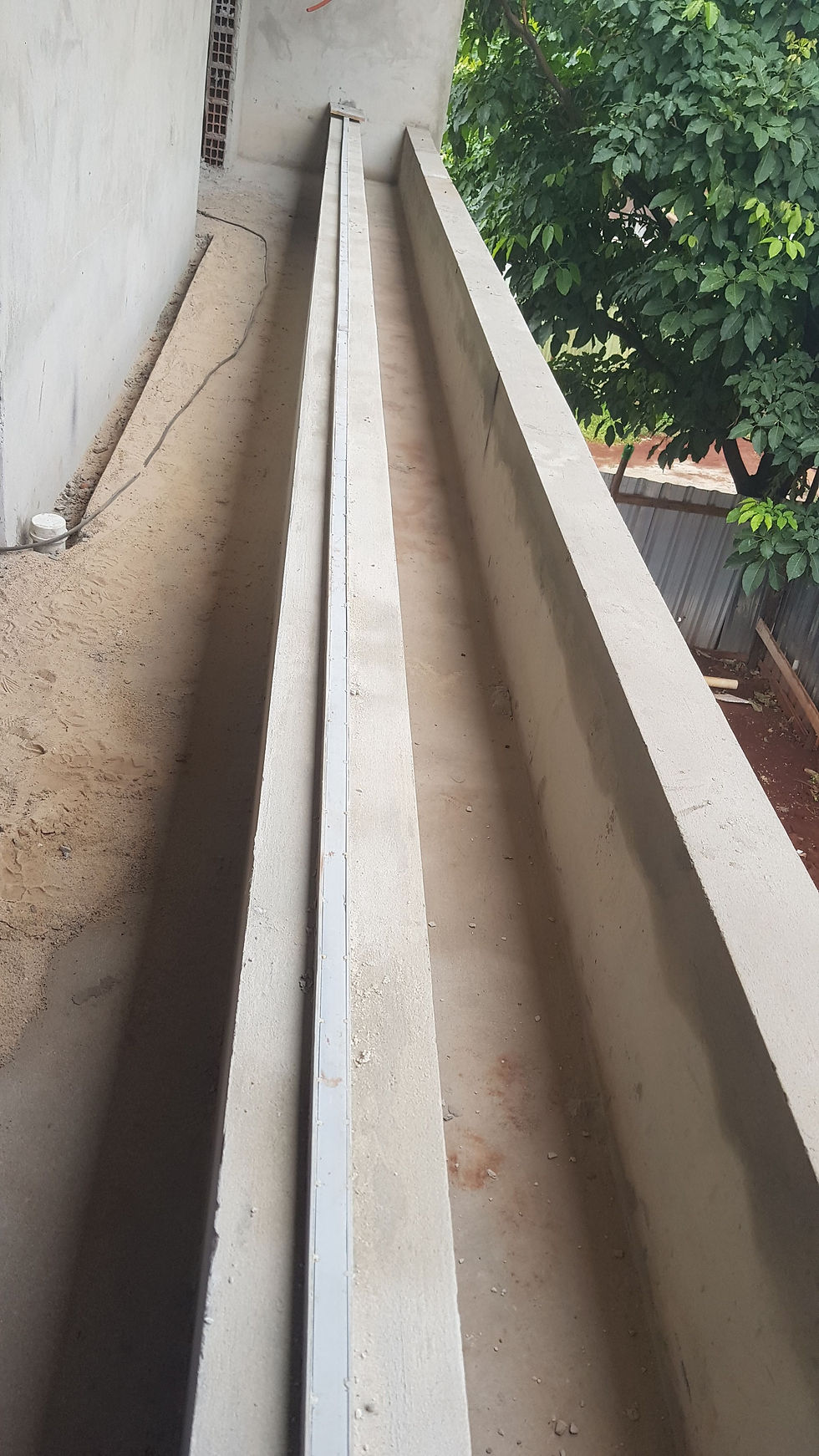

  • Concluído - Rufo de encosto no muro dos fundos;

Elértica

  • Em andamento - Marcação de pontos elétricos e passagens para conduítes nas paredes;

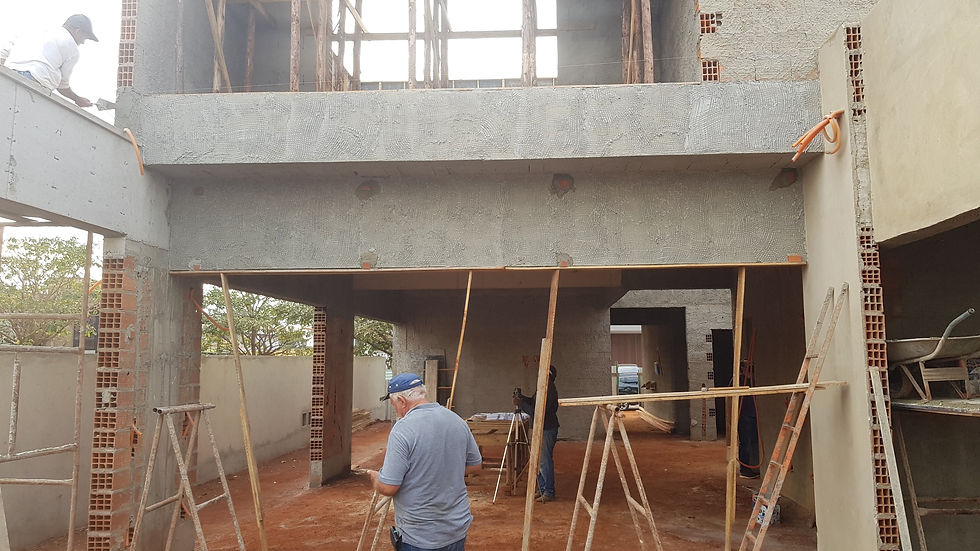

Vista geral fundos
Vista geral frente
Caixas de passagem instaladas
Caixaria com as ferragens sendo instaladas
Caixaria com as ferragens sendo instaladas
Muro externo rebocado
Caixaria montada com esperas dos pilares
Muro esquerdo rebocado com caixa de energia
Caixas de passagem no muro
Caixas de passagem no muro
Caixas de passagem no muro

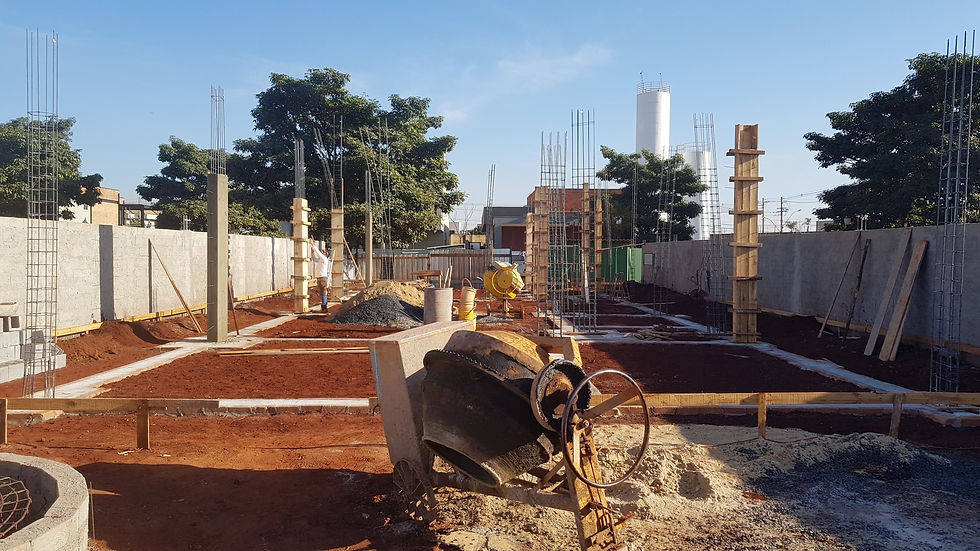

Alicerces de escoramento e caixarias das vigas aéreas
Alicerces e caixarias das vigas aéreas

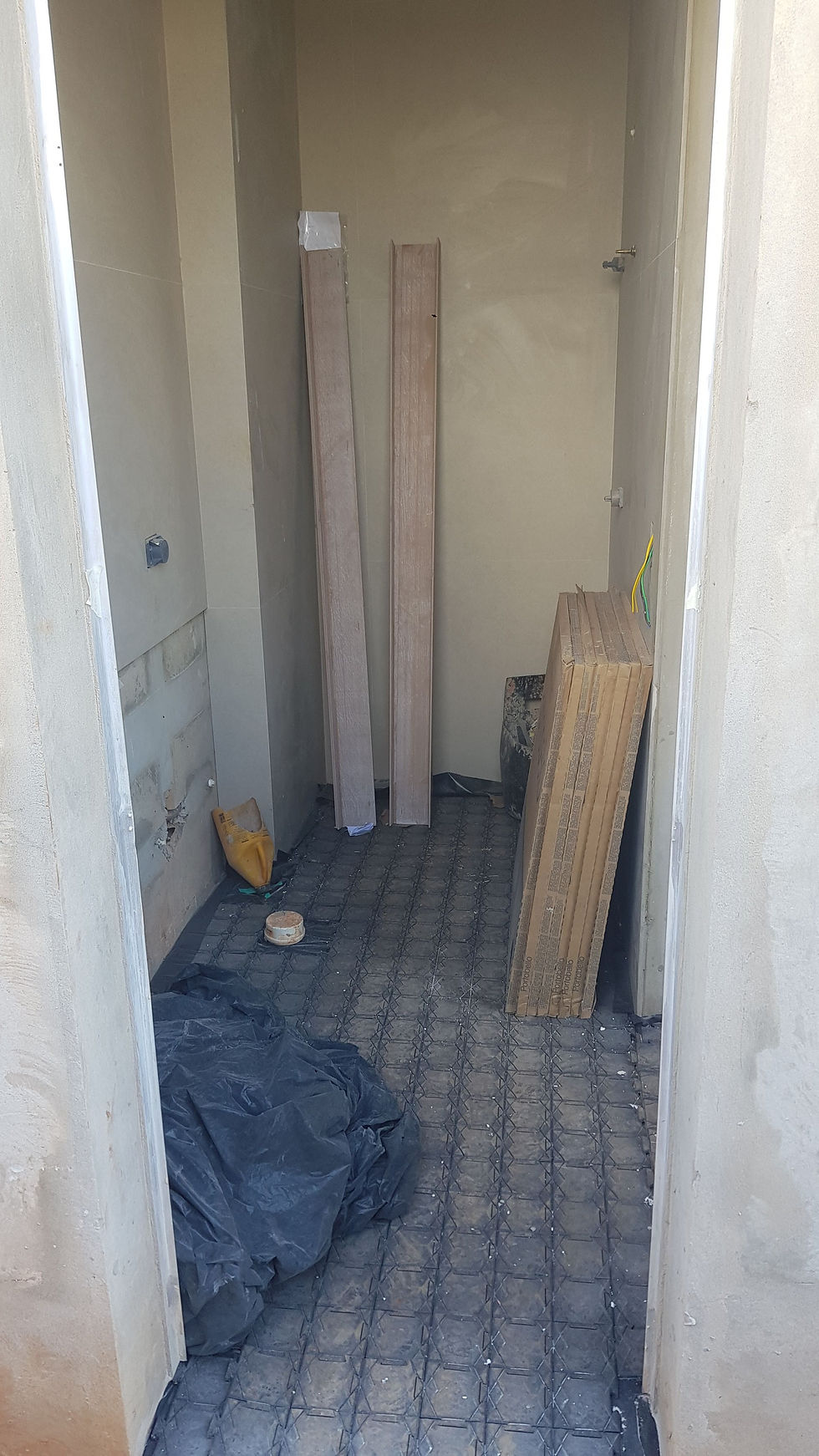

Madeiras para caixaria
Montagem dos alicerces deescoramento
Alicerce de escoramento e caixaria para vigas aéreas
Caixaria sendo instalada

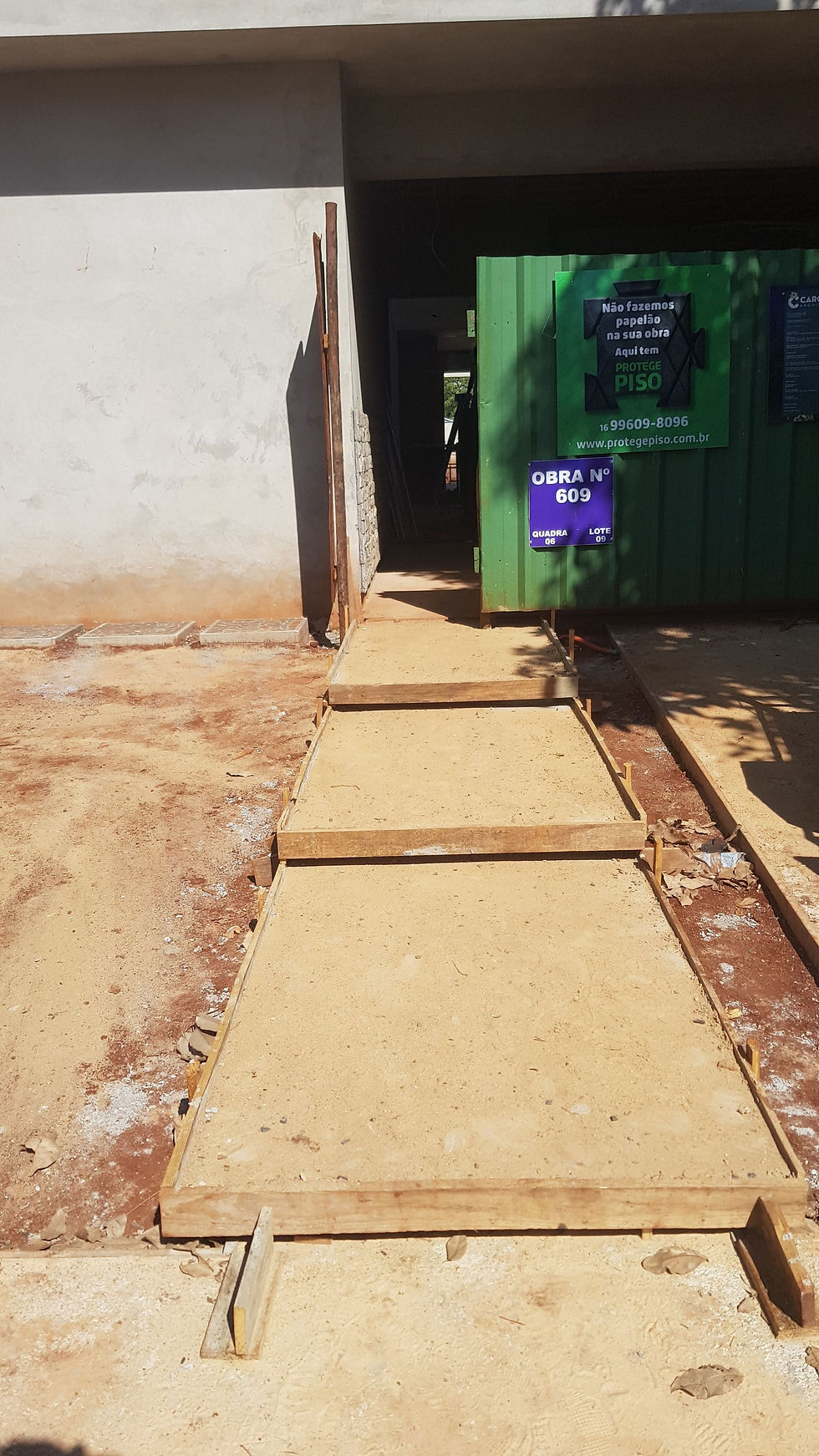

Entrega de todo material da madeireira
Entrega de todo material da madeireira
Vista lavanderia
Vista geral frente
Face externa do muro sendo rebocado
Vista geral frente

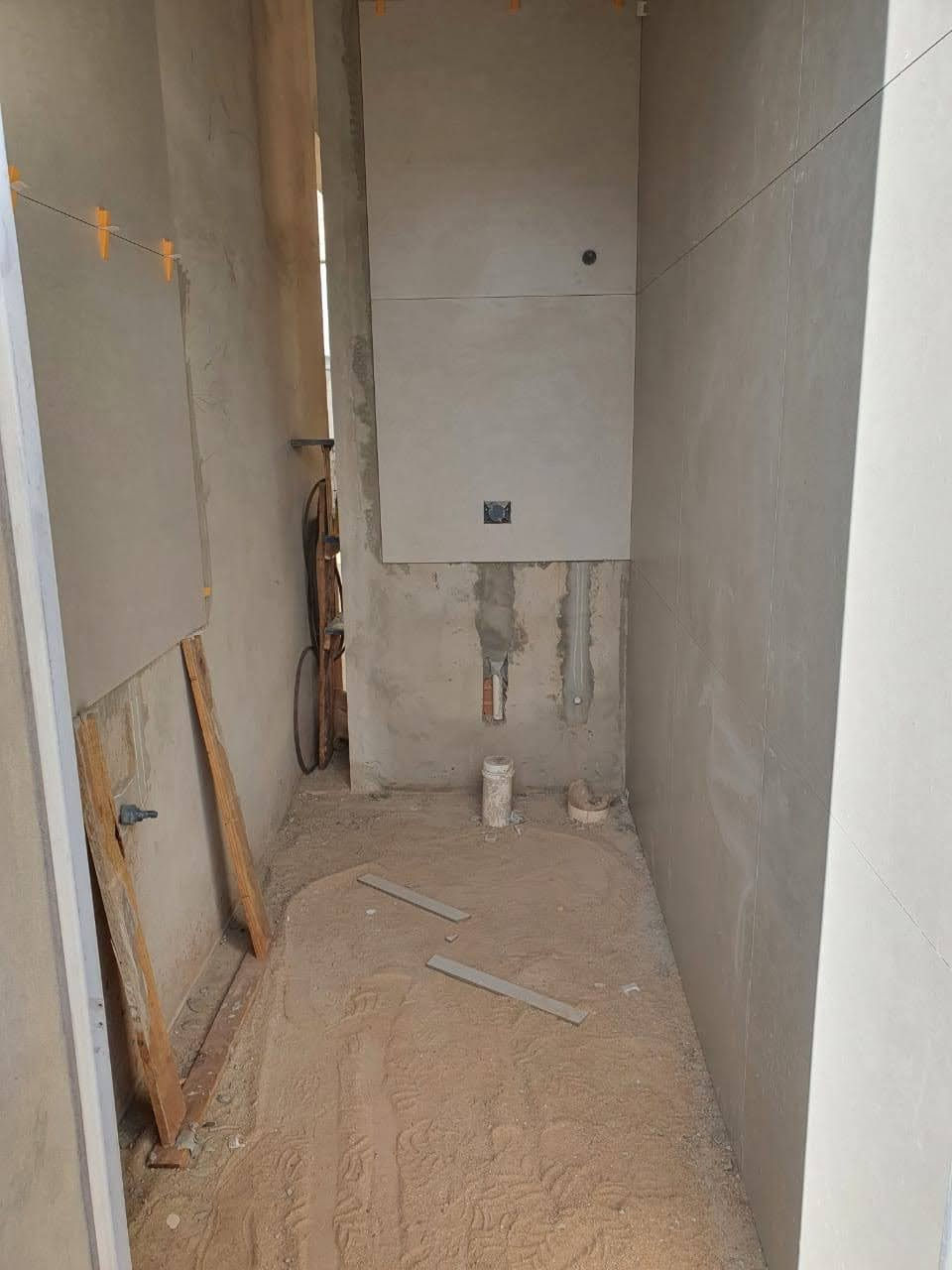

Vista do lavabo
Vista acesso serviço
Vista janela do hall de entrada e escada
Vista banheiro lazer
Piscina (sem alteração)
Pilar redondo curando
Vista corredor lateral
Vista geral fundos
Vista da garagem
20210622_083311

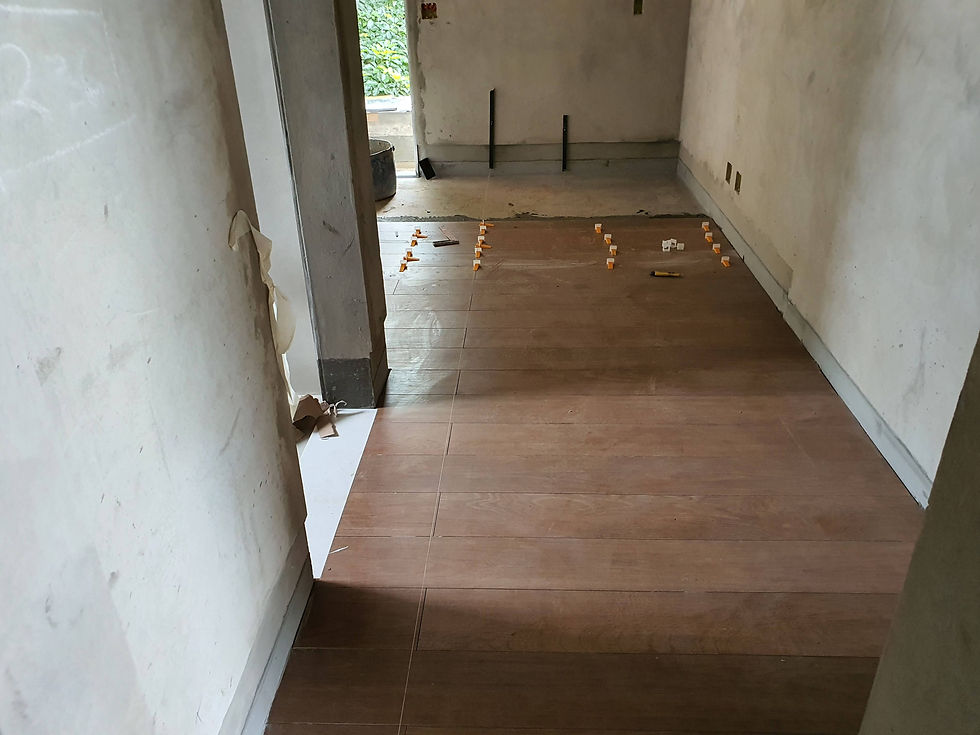

Vista da cozinha
Vista da parte social
1/2

Relatório - 010

De 01/07 a 15/07/2021

Estrutura

  • Em andamento - Secagem do tubulão de papelão para desforma;

  • Em andamento - Andaime e escora das caixarias das vigas aéreas;

  • Concluída - Instalação das ferragens das vigas aéreas;

  • Em andamento - Instalação dos trilhos da laje;

  • Em andamento - Instalação das lajotas da laje;

Elétrica

  • Em andamento - Marcação de pontos elétricos e passagens para conduítes nas paredes;

Piscina

  • Concluído - Reboco das paredes;

Caixaria da garagem sendo executada
Caixaria da garagem sendo executada

Trilhos a  serem instalados
Trilhos instalados
Trilhos sendo instalados na parte de serviços e lavabo
Trilhos instalados na sala
Piscina (sem alteração)
Vista geral fundos
Trilhos instalados
Caixaria de vigas aéreas concluída e escorada
Trilhos e lajotas em andamento
Trilhos e lajotas instaladas
Vista externa da lavanderia
Garagem ainda sem caixarias
Janela da cozinha
Piscina rebocada
Vista geral fundos
Vista do corredor lateral com paredes chapiscadas
Corredor lateral
Vista hall de entrada e escada
Ferragem de vigga instalada
Vista geral frente
Alvenaria sendo chapiscada
Paredes da piscina sendo rebocadas
Paredes da piscina sendo rebocadas
Ferragens de viga sendo instaladas
Vista geral fundos com caixaria concluída
Instalação das ferragens de viga
Nível do topo do muro sendo ajustado
20210708_090507
Vista geral fundos com caixaria concluida
Caixaria de viga
Corredor lateral
Marcação em giz da parte elétrica
Vista geral fundos
1/2

Relatório - 011

De 16/07 a 31/07/2021

Estrutura

  • Em andamento - Secagem do tubulão de papelão para desforma;

  • Concluída - Andaime e escora das caixarias das vigas aéreas;

  • Concluída - Instalação dos trilhos da laje;

  • Concluída - Instalação das lajotas da laje;

  • Concluída - Concretagem da laje e vigas;

Elétrica

  • Em andamento - Marcação de pontos elétricos e passagens nas paredes e laje;

Hidráulica

  • Concluída - Marcação e execução de passagens na laje;

Escada

  • Concluída - Caixaria inferior;

  • Concluída - Instalação das ferragens;

  • Concluída - Caixaria superior;

  • Concluída - Concretagem da escada;

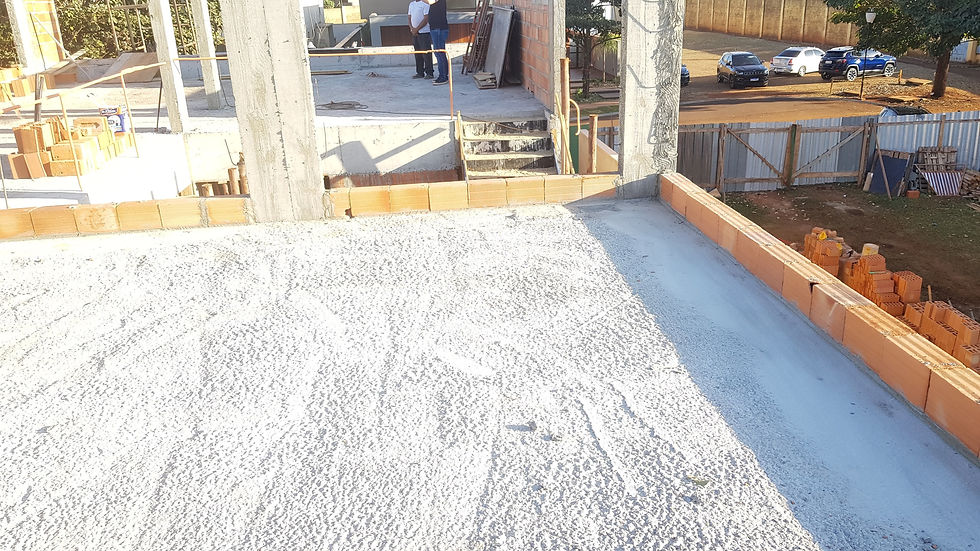

Laje recém concretada
Laje antes da concretagem
Sr. Oscar conferindo concretagem da jardineira
Sr. Oscar conferindo concretagem da jardineira
Concretagem da laje, pilares e jardineiras
Concretagem da laje, pilares e jardineiras
Concretagem da laje, pilares e jardineiras
Concretagem da laje, pilares e jardineiras
Concretagem da laje, pilares e jardineiras
Alvenaria chapiscada  e laje com escoras
Alvenaria chapiscada  e laje com escoras
Alvenaria chapiscada  e laje com escoras
Concretagem da escada
Concretagem da escada
Concretagem da escada
Concretagem da escada
Vista geral fundos
Vista frontal
Ferragem da escada sendo instalada
Ferragem da escada sendo instalada
Ferragens da escada chegando ao patamar
Laje escorada com blocos cerâmicos e peças de passagem instaladas
Planta de elétrica
Vista geral fundos
Caixaria da escada com lance ainda sem ferragem
Marcação e passagens de elétrica
Ferragem da escada montada e instalada
Caixaria da escada
Vista geral cozinha
Caixaria da escada
Caixaria da escada
Caixaria da escada

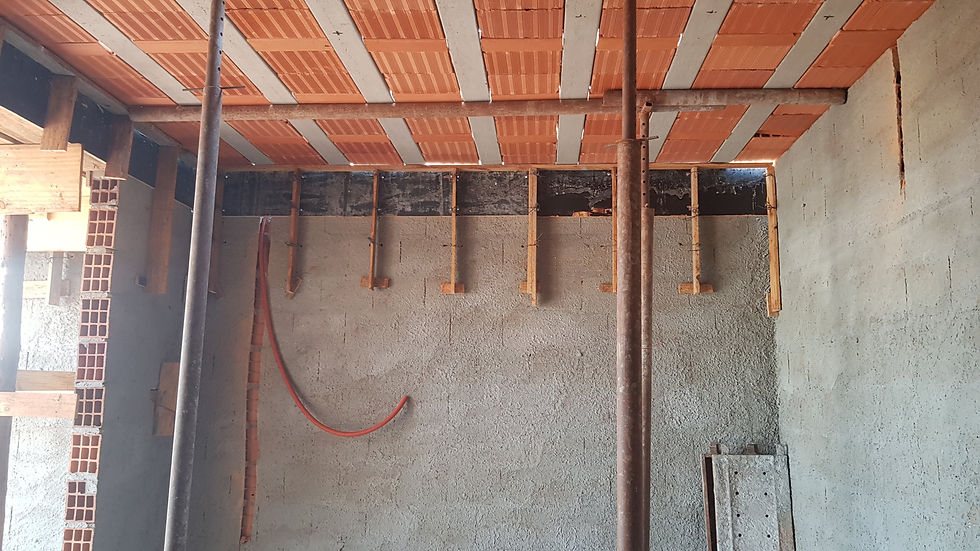

Trilhos e lajotas instaladas
Fachada com caixaria montada e ferragem instalada
Trilhos instalados e escorados
1/2
