Fiscalização Técnica CASA | VT

Relatório - 001

De 01/05 a 15/05/2021

Serviços Preliminares

  • Concluída - Limpeza do terreno;

  • Reunião com calculista e equipe de obra para execução ou não do arrimo.

  • Concluída -Montagem dos tapumes, almoxarifado e banheiro.

  • Concluído - Instalação do quadro de energia elétrica;

  • Concluída - Ligação de água;

  • Concluída - Marcação da piscina;

  • Concluída - Escavação da piscina;

  • Concluída - Escavação da casa de máquinas;

  • Concluída - Marcação da obra.

  • Concluída - Marcação das brocas;

  • Concluída - Furação das brocas intermediárias;



Escavação da pisicina concluída
Vista geral
Tapume concluídos
Broca furada e tampada
WhatsApp Image 2021-05-14 at 08.59.44
Vista geral com as linhas dos eixos
Vista geral com as linhas dos eixos
Vista geral com as linhas dos eixos
Terreno com água para facilitar a furação das brocas
Escavação da piscina
Tapume, almoxarifado e banheiro sendo instalados
Quadro de Energia (provisório) - Lado Direito
Quadro de Energia (provisório)  Lado Esquerdo
Quadro de Energia (provisório) aberto
Quadro de Energia (provisório)
Esquadrejamento do terreno
1/1


Relatório - 002

De 16/05 a 31/05/2021

Serviços Preliminares

  • Concluída - Concretagem das brocas intermediárias

  • Concluída - Ligação de energia elétrica;

  • Concluída - Escavação da piscina;

  • Concluída - Pintura dos tapumes;

  • Concluída - Furação dos tubulões.

  • Concluída - Instalação das ferragens nos tubulões;

  • Concluída - Concretagem dos tubuções;

  • Em andamento - Limpeza do terreno.



Piscina e Casa de Máquinas

  • Concluída - Escavação da piscina e casa de máquinas;

  • Concluída - Instalação das ferragens de fundo e pilares da piscina e casa de máquinas;

  • Concluída - Concretagem do fundo da piscina e casa de máquinas.

Vista geral do terreno
Fundo da piscina concretado e assentamento de blocos nas laterais
Espera da broca intermeditária
Fundo casa de máquinas concretado
Detalhe tubulão reenchido
20210528_101553
vala muro lateral
Vala muro lateral
Brocas intermediárias
Limpeza do terreno
Tubulões cheios
Fundo da piscina concretado
Infraestrutura da piscina
Caminhão betoneira
Detalhe ferragem do tubulão
Lança concreto
Broca intermediária concretada
Concretagem do tubulão
Concretagem do tubulão
Tubulões escavados com ferragens instaladas
Tubulões escavados com ferragens instaladas
Tubulões escavados com ferragens instaladas
Tubulões escavados com ferragens instaladas
Tubulões escavados com ferragens instaladas
Tubulões escavados com ferragens instaladas
Ferragens de tubulões a serem instalados
Tubulões escavados
Tubulões escavados com ferragens instaladas
Tubulões escavados
20210526_080951
Casa de máquinas com ferragens de fundo e pilares instaladas
Piscina com ferragens de fundo e pilares instaladas
Tubulão aberto sendo escavado
Tubulão aberto
Caminhão para furação do tubulão
1/2


Relatório - 003

De 01/06 a 15/06/2021

Serviços Preliminares

  • Concluído - Gabarito para marcação de eixos e escavação das valetas do baldrame;

  • Em andamento - Escavação das valas para as vigas baldrame;

Piscina e Casa de Máquinas

  • Concluído - Assentamento de blocos da piscina;

  • Concluída - Caixaria das vigas de topo das piscina;

  • Concluída - Enchimento das vigas de topo da piscina;

  • Concluída - Desforma das vigas de topo da piscina;

  • Concluído - Assentamento de blocos da prainha e casa de máquinas;

  • Concluído - Laje cobertura da casa de máquinas;


Escavação na lateral da casa de máquinas para impermeabilização
Desforma da piscina
20210609_080632
Vista geral fundos

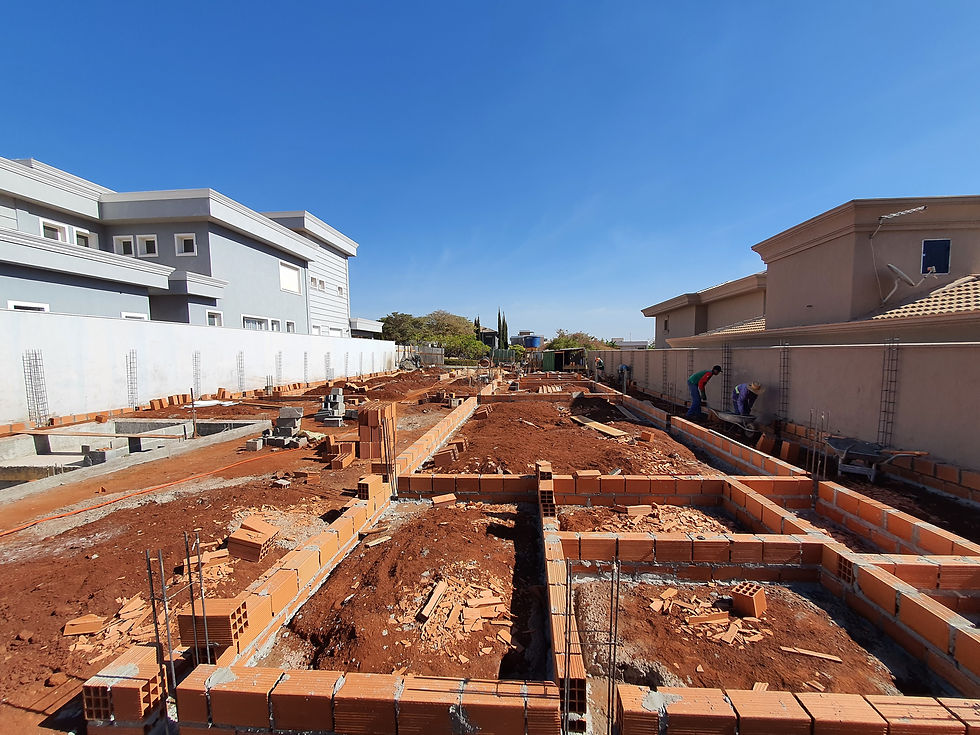

Valas das vigas baldrames escavadas
Desforma viga topo da piscina
Adequação do topo dos tubulões na caixa do elevador
Vista geral fundos
Vista geral Frente
Laje de cobertura da casa de máquinas
Laje de cobertura da casa de máquinas sobre lona
Caixaria da viga de topo da piscina
20210607_085446
Caixaria da viga de topo da piscina
Vala escavada
Tubulão e a vala da viga baldrame
Terra sendo molhada para facilitar escavação das valas
Valas sendo escavadas
Valas sendo escavadas
Vista geral frente
Vista geral fundos
Piscina
Alvenaria praia e hidro
Alvenaria casa de máquinas
Vista geral frente
Linha de tubulões concretada
Equipe assentando as paredes da piscina
Equipe assentando paredes da piscina
Jaboticabeiras
Vista geral fundos
Vista geral frente
1/1

Relatório - 004

De 15/06 a 30/06/2021

Serviços Preliminares

  • Concluído - Escavação das valas para as vigas baldrame;

  • Concluído - Entrega e instalação das ferragens dos baldrames;

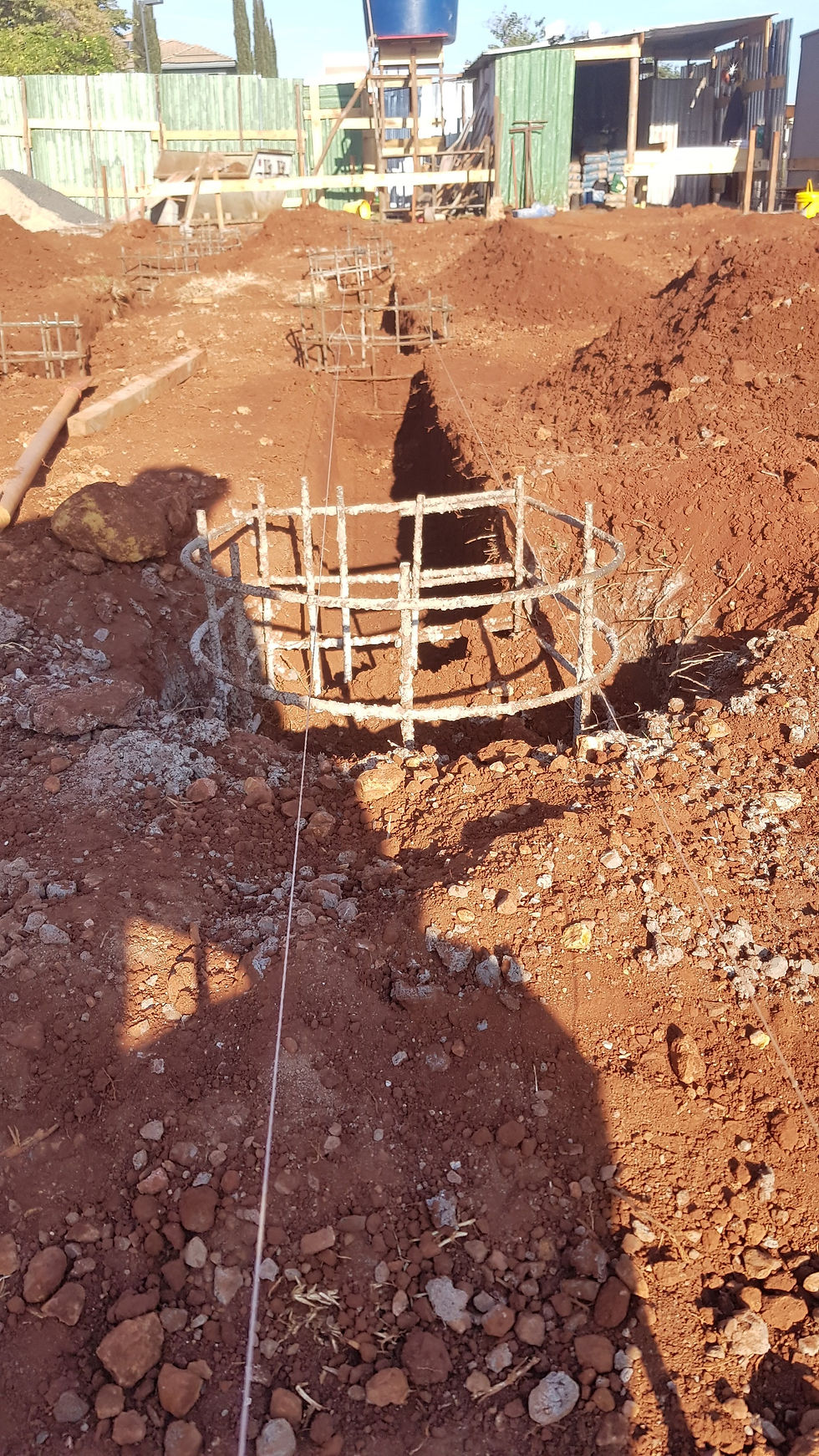

  • Concluído - Escavação e instalação do poço artesiano;

  • Concluído - Concretagem das vigas baldrames e piso do elevador;

  • Concluído - Desforme das caixarias das vigas baldrames;

  • Concluído - Montagem da caixaria do elevador;

  • Concluída - Concretagem da caixaria do elevador;

  • Concluído - Impermeabilização do topo dos baldrames;

  • Concluído - Assentamento do embasamento com blocos cerâmicos;

  • Em andamento - Reboco do embasamento com blocos cerâmicos;

  • Em andamento - Casa do poço artesiano em blocos de cimento cheio;

Piscina e Casa de Máquinas

  • Concluído - Concretagem do piso da praia;

  • Concluído - Impermeabilização da face externa da casa de máquinas;


Vista geral fundos
Reboco do embasamento em execução
Embasamento já rebocado
Muro lateral esquerdo
Vista geral frente
Muro lateral direto
Vista geral frente
Poço do elevador
Embasamento em blocos cerâmicos
Embasamento em blocos cerâmicos
Vista geral fundos
Embasamento em blocos cerâmicos
Embasamento em blocos cerâmicos
Embasamento com blocos cerâmicos
Casa do poço artesiano em blocos cheios
Caixaria do elevador concretada
Impermeabilização do topo do baldrame
Vista geral frente
Tubulão concretado
Piscina
Vista geral fundos
Tubulão concretado
Carga de tijolos sendo entregue
Carga de tijolos sendo entregue
Baldrames concretados
Baldrames e blocos do tubulão concretados
Baldrames dos muros laterais concretados e as placas de isopor para dilatação
Vista geral fundos
Baldrames dos muros laterais concretados e as placas de isopor para dilatação
Impermeabilização das faces externas da casa de máquinas
Impermeabilização das faces externas da casa de máquinas
Piso do elevador concretado
Desforme da caixaria dos baldrames
Baldrames concretados
Piso da praia concretado
1/2

Relatório - 005

De 01/07 a 15/07/2021

Serviços Preliminares

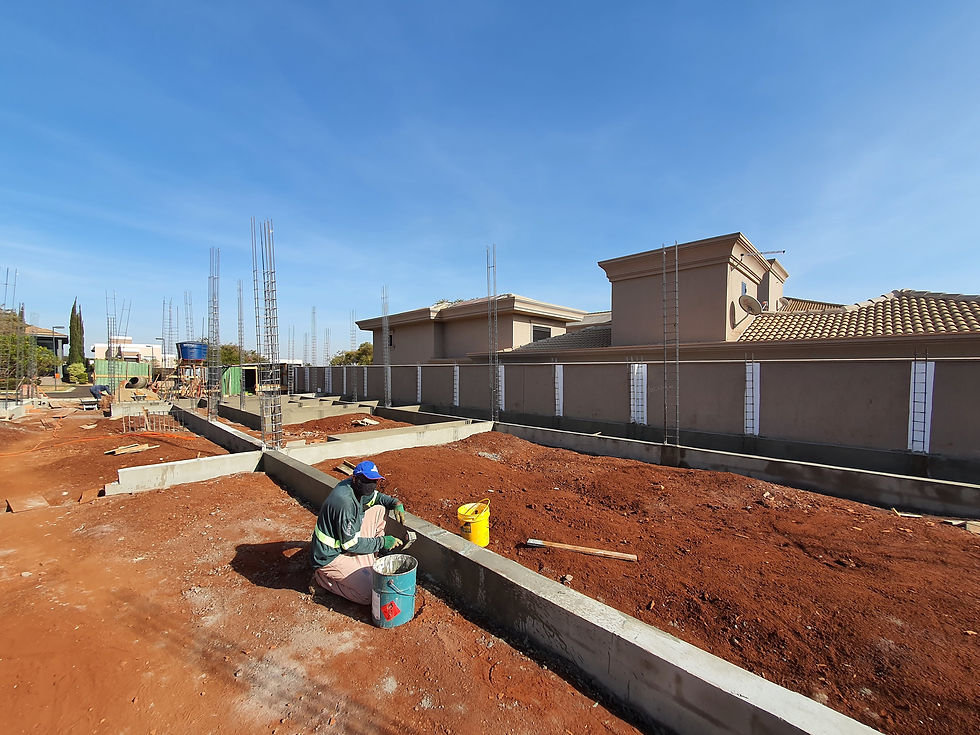

  • Concluído - Assentamento e rebocadura do embasamento;

  • Concluído - Impermeabilização do embasamento e poço do elevador;

  • Concluído - Instalação das ferragens de pilares;

  • Concluído - Assentamento e rebocadura da casa do poço artesiano;

  • Concluído - Aterramento do solo para atingir o nível determinado em projeto;

  • Concluído - Aterramento manual onde as máquinas não conseguiram alcançar;

  • Concluído - Reparos no embasamento causados pelas máquinas do aterramento;

  • Concluído - Impermeabilização dos trechos reparados;

Alvenaria

  • Em andamento - Assentamento da alvenaria de paredes e muros;

Piscina (Sem alteração)
Detalhe alvenaria e vergalhão
Jaboticabeiras
Corredor lateral com paredes e muros sendo assentados
Vista geral fundos
Vista geral frente
Alvenaria das paredes sendo assentada
Alvenaria das paredes sendo assentada
Vista geral com muros sendo assentados
Vista geral frente
Vista geral
Arranque da escada
Aterro concluído
Muros laterais em execução
Aterro concluído e reparo no embasamento causados pelas máquinas
Aterramento em execução
Embasamento impermeabilizado
Aterramento em execução
Embasamento finalizado e impermeabilizado
20210707_080216
Arranque da escada
Ferragem de pilar e embasamento impermeabilizado
Ferragem de pilar e embasamento impermeabilizado
Aterramento nos fundos do lote
Vista geral do embasamento impermeabilizado
Muro lateral sendo impermeabilizado
Aterramento em execução
Ferragens de pilar
Impermeabilização do embasamento
Ferragens de pilar
Ferragens de pilares do muro lateral
Vista geral fundos
Vista geral dos embasamentos rebocados
Ferragem de pilar
Vista geral frente
1/2


Relatório - 006

De 16/07 a 31/07/2021

Serviços Preliminares

  • Em andamento - Assentamento e rebocadura do embasamento;

Alvenaria

  • Em andamento - Assentamento da alvenaria de paredes e muros;

Vista geral fundos
Vista geral fundos
Escora para assentamento de alvenaria alta
Forno com tijolos refratários
Vista geral da alvenaria
Vista geral da alvenaria
WhatsApp Image 2021-07-30 at 08.42.33 (1)
Vista geral da alvenaria
Vista geral da alvenaria
Vista geral da alvenaria
Vista geral da alvenaria
Vista geral da alvenaria alta
Vista geral da alvenaria alta
Vista geral da alvenaria alta
Vista geral da alvenaria alta
Assentamento da alvenaria no pavimento térreo
Assentamento da alvenaria no pavimento térreo
Assentamento da alvenaria no pavimento térreo
Vista geral frente
Vista fundos
Tijolos refratários
Alvenaria sendo assentada
Canaleta cheia na altura das janelas
Canaleta cheia na altura das janelas
Marcações na alvenaria de vãos
Canaleta cheia na altura das janelas
Detalhe das ferragens na canaleta ligadas ao pilar
Muro lateral esquerdo com alvenaria sendo assentada
Muro lateral esquerdo com alvenaria sendo assentada
Estrutura metálica do forno
Equipe de obras subindo alvenaria
Vista geral fundos
Linha do embasamento e muro lateral ainda sem alvenaria
Espaço incompleto do embasamento
Marcação para alvenaria
1/2
