Vila Augusta
Relatório - 001
De 01/07 a 15/07/2021
​
Serviços Preliminares
-

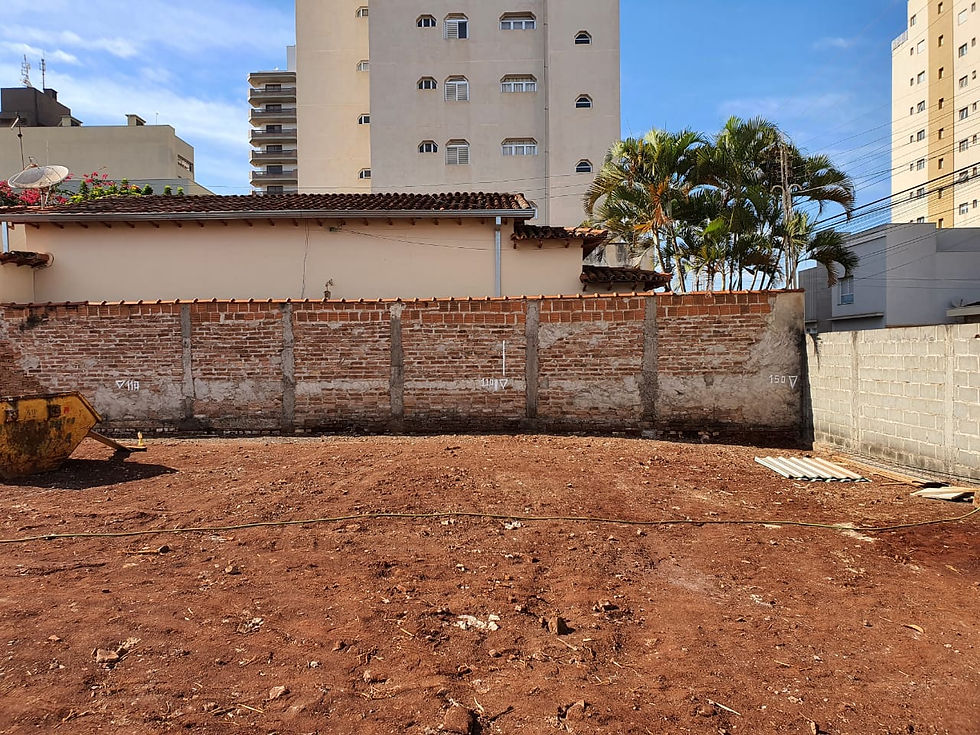

Concluído - Limpeza e preparo do terreno;
-
Concluído - Levantamento de correções e adequações nos muros;
-
Concluído - Instalação do quadro de energia;
-
Concluído -Marcação das brocas dos muros;
​
​
​
​

Relatório - 002
De 16/07 a 31/07/2021
​
Serviços Preliminares
-
Concluído - Furação das brocas do muro;
-
Em andamento - Baldrame dos muros;
-
Em andamento - Assentamento dos blocos cerâmicos dos muros;
​
​
​

Relatório - 003
De 01/08 a 15/08/2021
​
Serviços Preliminares​
-
Em andamento - Baldrame dos muros;
-
Em andamento - Assentamento dos blocos cerâmicos dos muros;
-
Em andamento - Montagem de caixaria dos pilares do muro;
​
​
​

Relatório - 004
De 16/08 a 31/08/2021
​
Serviços Preliminares​
-
Concluído - Aplicação de reboco nos muros;
​
Neste período não houve evolução na obra. Estamos à espera da resolução da matrícula (aglutinação dos lotes no cadastro).
​
​
​
Relatório - 005
De 01/09 a 15/09/2021
​
Serviços Preliminares​
-
Em andamento: Reunião para definição de programação da obra.
​
​
​

Relatório - 006
De 16/09 a 30/09/2021
​
Serviços Preliminares​
-
Concluído: Instalação de rufo nos muros.
​
​
​
Relatório - 007
De 01/10 a 15/10/2021
​
Fundação​
-
Concluído: Marcação das brocas do prédio;
-
Concluída - Furação das brocas do prédio;
-
Concluída - Escavação das valas das vigas baldrames e blocos;
-
Concluída - Concretagem das brocas;
-
Concluído - Embocamento de alvenaria para vigas baldrames e blocos;
-
Concluída - Instalação das ferragens na vigas baldrames e blocos;
-
Concluída - Concretagem da vigas baldrames;
​
​
​

Relatório - 008
De 16/10 a 31/10/2021
​
Fundação​
-
Concluído - Embasamento com blocos cerâmicos;
​
Muros
-
Concluído - Assentamento do muro dos fundos;
​
Alvenaria
-
Em andamento - Assentamento de blocos cerâmicos das salas do fundo;
​
​
​

Relatório - 009
De 01/11 a 15/11/2021
​
Muros
-
Concluído - Assentamento do muro dos fundos;
​
Alvenaria
-
Concluído - Assentamento de blocos cerâmicos das salas do fundo;
-
Concluído - Aplicação do chapisco nas paredes das salas do fundo;
-
Em andamento - Execução do reboco nas paredes das salas do fundo;
​
Estrutura
-
Em andamento - Montagem da estrutura metálica nas salas da frente;
​
​
​

Relatório - 010
De 16/11 a 30/11/2021
​
Alvenaria
-
Em andamento - Execução do reboco nas paredes das salas do fundo;
​
Estrutura
-
Concluída - Montagem da estrutura metálica nas salas da frente.
​
​
​

Relatório - 011
De 01/12 a 15/12/2021
​
Alvenaria
-
Concluída - Execução do reboco nas paredes das salas do fundo;
-
Concluído - Assentamento de blocos cerâmicos nas paredes laterais do barracão;
-
Concluído - Assentamento de blocos cerâmicos na parede posterior do barracão;
-
Concluído - Assentamento de blocos cerâmicos nas paredes laterais do barracão;
-
Em andamento - Assentamento de blocos cerâmicos nas paredes da frente do barracão;
-
Em andamento - Aplicação de chapisco nas paredes laterais;
​
Estrutura
-
Concluída - Instalação de ferragens adicionais para amarração de alvenarias nas salas da frente;
​
Hidráulica
-
Concluída - Abertura das valas e instalação das tubulações hidráulicas das salas do fundo.
-
Concluída - Instalação das tubulações hidráulicas das salas do fundo;
-
Concluída- Instalação das passagens das tubulações hidráulicas das salas da frente;
​
Piso
-
Concluído - Preparo para concretagem do contrapiso nas salas do fundo;
-
Concluído - Execução do contrapiso nas salas do fundo.
​
​
​

Relatório - 012
De 01/01 a 15/01/2022
​
Alvenaria​
-
Em andamento - Assentamento de blocos cerâmicos nas paredes da frente do barracão;
-
Concluído - Execução do chapisco e reboco na parede lateral;
​
Piso
-
Em andamento - Preparo para instalação dos pisos intertravados;
-
Em andamento - Preparo do solo para contrapiso do barracão
​
Hidráulica
-
Em andamento - Instalações das tubulações para grelha e águas pluviais;
​
Elétrico
-
Em andamento - Instalações das caixas de passagens nos muros laterais e face externa das paredes posteriores;
​
Estrutura
-
Concluída - Instalações de base e mãos francesas para caixas d"águas das salas do barracão;
​
Calhas
-
Em andamento - Instalação das calhas nas salas do fundo e barracão;
​
​
​
​
​
​

Relatório - 013
De 16/01 a 31/01/2022
​
Alvenaria​
-
Concluído - Assentamento de blocos cerâmicos nas paredes da frente do barracão;
​
Piso
-
Em andamento - Preparo para instalação dos pisos intertravados;
-
Concluído - Preparo do solo para contrapiso do barracão;
-
Concluído - Concretagem do contrapiso do barracão;
​
Hidráulica
-
Concluído - Instalações das tubulações para grelha e águas pluviais;
-
Em andamento - Instalações das caixas d'águas e tubulações hidráulicas;
​
Elétrico
-
Em andamento - Instalações das caixas de passagens na face externa das paredes posteriores;
​
Calhas
-
Concluído - Instalação das calhas nas salas do fundo e barracão;
​
Telhado
-
Concluído - Instalação das telhas no barracão.
-
Concluído - Beiral metálico instalado na fachada;
-
Concluído - Pergolado instalado nos fundos;
​
Acabamento
-
Em andamento - Assentamento de piso no barracão;
​
Paisagismo
-
Concluído - Foram plantadas as mudas de álamo nos jardins;

Relatório - 014
De 01/02 a 15/02/2022
​
Alvenaria​
-
Concluído - Demolição do muro da frente e remoção de calçada;
-
Concluído - Assentamento de blocos cerâmicos nos armários e depósitos externos;
-
Em andamento - Paletas para armários sendo requadradas;
-
Concluída - Instalação dos peitoris das janelas do barracão;
​
Piso
-
Em andamento - Preparo para instalação dos pisos intertravados;
-

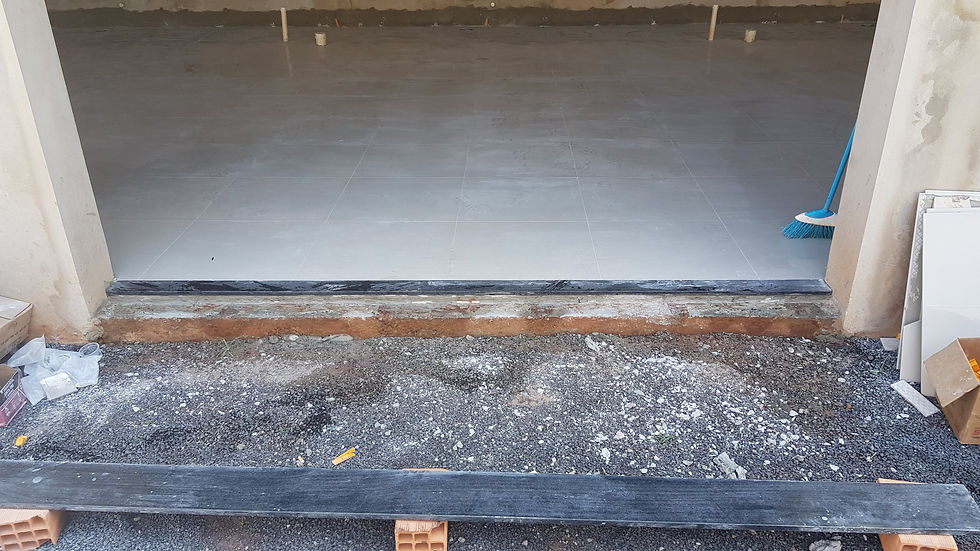

Concluído - Assentamento do piso no barracão;
-
Concluída - Chumbagem de grelha externa no estacionamento interno;
-
Concluída - Chumbagem de guias de concreto nos jardins;
-
Concluído - Assentamento de soleiras nas lojas do fundo;
​
Hidráulica
-
Concluída - Instalações das caixas d'águas e tubulações hidráulicas;
​
Elétrica
-
Concluída - Instalações das caixas de passagens na face externa das paredes posteriores;
-
Em andamento - Instalação de quadro de energia nas salas do fundo;
-
Em andamento - Instalações elétrica por eletrodutos no barracão;
​
Esquadrias
-
Concluída - Instalação das janelas e portas no fundo das salas do barracão;
-
Concluída - Instalação das portas de rolo no barracão;

Relatório - 015
De 16/02 a 28/02/2022
​
Alvenaria​
-
Concluída - Paletas para armários sendo requadradas;
​
Piso
-
Concluído - Preparo para instalação dos pisos intertravados;
-
Em andamento - Instalação dos pisos intertravados;
​​
Elétrica
-
Concluído - Instalação de quadro de energia nas salas do fundo;
-
Concluído - Instalações elétrica por eletrodutos no barracão;
-
Concluído - Instalações elétrica por eletrodutos nas salas do fundo;
-
Concluído - Instalação do poste e quadro geral;
-
Em andamento - Passagem da fiação no barracão
​
Gesso
-
Em andamento - Execução de paredes de gesso no barracão;
​
Ar condicionado
-
Concluído - Execução de infra estrutura de ar condicionado nas salas do fundo.

Relatório - 016
De 01/03 a 15/03/2022
Piso
-
Concluído - Instalação dos pisos intertravados;
​​
Elétrica​
-
Concluída - Passagem da fiação no barracão;
-
Em andamento - Passagem da fiação nas salas do fundo;
Gesso
-
Concluído - Execução de paredes de gesso no barracão;
-
Concluído - Execução de forro de gesso no barracão;
​
Esquadrias
-
Concluído - Instalação de portas de vidro no barracão;
​
Impermeabilização
-
Concluído - Impermeabilização de paredes nas salas do fundo;
-
Em andamento - Impermeabilização de paredes do barracão;
​
Hidráulica
-
Concluído - Instalações de tubulações hidráulicas no drywall no barracão;

Relatório - 017
De 16/03 a 31/03/2022
​Elétrica​
-
Concluída - Passagem da fiação nos drywalls do barracão;
-
Concluído - Teste de iluminação nos letreiros das salas do barracão;
-
Em andamento - Passagem da fiação nos drywalls da sala do fundo;
-
Em andamento - Instalação da iluminação nas salas do barracão e do fundo;
​
Gesso
-
Concluído- Execução de paredes de gesso entre as salas no barracão;
-
Concluído- Execução de forro de gesso e paredes nas salas do fundo;
-
Em andamento - Masseamento de paredes e teto de gesso;
​
Impermeabilização
-
Concluído - Impermeabilização de paredes nas salas do fundo;
-
Em andamento - Impermeabilização de paredes do barracão (espaço a ser impermeabilizado está liberado para aplicação);
​
Serralheria​
-
Concluída - Pintura dos toldos metálicos;
-
Concluída - Instalação dos toldos nas paredes;
-
Concluída - Instalação das portas dos armários externos;
​
Acabamento
-
Concluída - Assentamento de revestimentos nos banheiros do barracão;
-
Em andamento - Assentamento de revestimentos nos banheiros das salas do fundo;
-
Em andamento - Assentamento de ripas de cimento na fachada;
​
Alvenaria
-
Concluída - Instalação de prateleiras e alvenaria de pedra nos armários superior.
​
Esquadria
-
Concluída - Instalação das portas de vidro nas salas do fundo.
​

Relatório - 018
De 01/04 a 15/04/2022
​Elétrica​
-
Concluída - Passagem da fiação nos drywalls da sala do fundo;
-
Em andamento - Instalação da iluminação nas salas do barracão e do fundo;
-
Em andamento - Instalação de tomadas e interruptores;
​
Gesso​
-
Concluído - Masseamento de paredes e teto de gesso;
​
Acabamento
-
Concluído - Assentamento de revestimentos nos banheiros das salas do fundo;
-
Concluído - Aplicação de rejunte nos banheiros das salas do fundo;
-
Concluído - Assentamento de ripas de cimento na fachada;
-
Concluído - Aplicação de rejunte nas ripas de cimento na fachada;
​
Pintura
-
Em andamento - Pintura interna das lojas do barracão e fundos;
-
Concluído - Aplicação do fundo preparador nos muros e paredes externas;
-
Concluída - Pintura do beiral metálico na fachada;
-
Em andamento - Pintura dos muros e faces externas das paredes;
​
Hidráulica
-
Concluída - Instalação dos vasos sanitários nas lojas do barracão;
​

Relatório - 019
De 16/04 a 30/04/2022
​
​Elétrica
-

Concluída - Instalação da iluminação nas salas do barracão e do fundo;
-
Concluída - Instalação de tomadas e interruptores;
​
Pintura
-
Concluída - Pintura interna das lojas do barracão e fundos;
-
Concluída - Pintura dos muros e faces externas das paredes;
-
Concluída - Aplicação de verniz nas portas de madeira das copas e banheiros;
-
Concluída - Retoques e ajustes finais no barracão e salas do fundo;
​
Limpeza pós obra
-
Concluída - Limpeza pós obra;
​
Segurança
-
Concluída - Instalação de cerca elétrica nos muros;
-
Em andamento - Instalação de câmera de segurança;
​
